114年8月GC01標工程進度
一、 八德(南段)工區:
(1) 建德路及新闢道路共337支基樁已於109年11月全部施作完成。
(2) 建德路及新闢道路共66座樁帽已於110年6月全部施作完成。

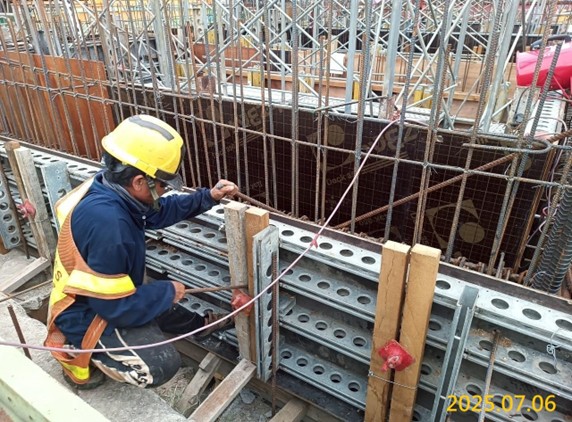

(3) 建德路及新闢道路共61支RC墩柱已於110年8月全部施作完成;鋼墩柱共5支已於110年9月全部施作完成。

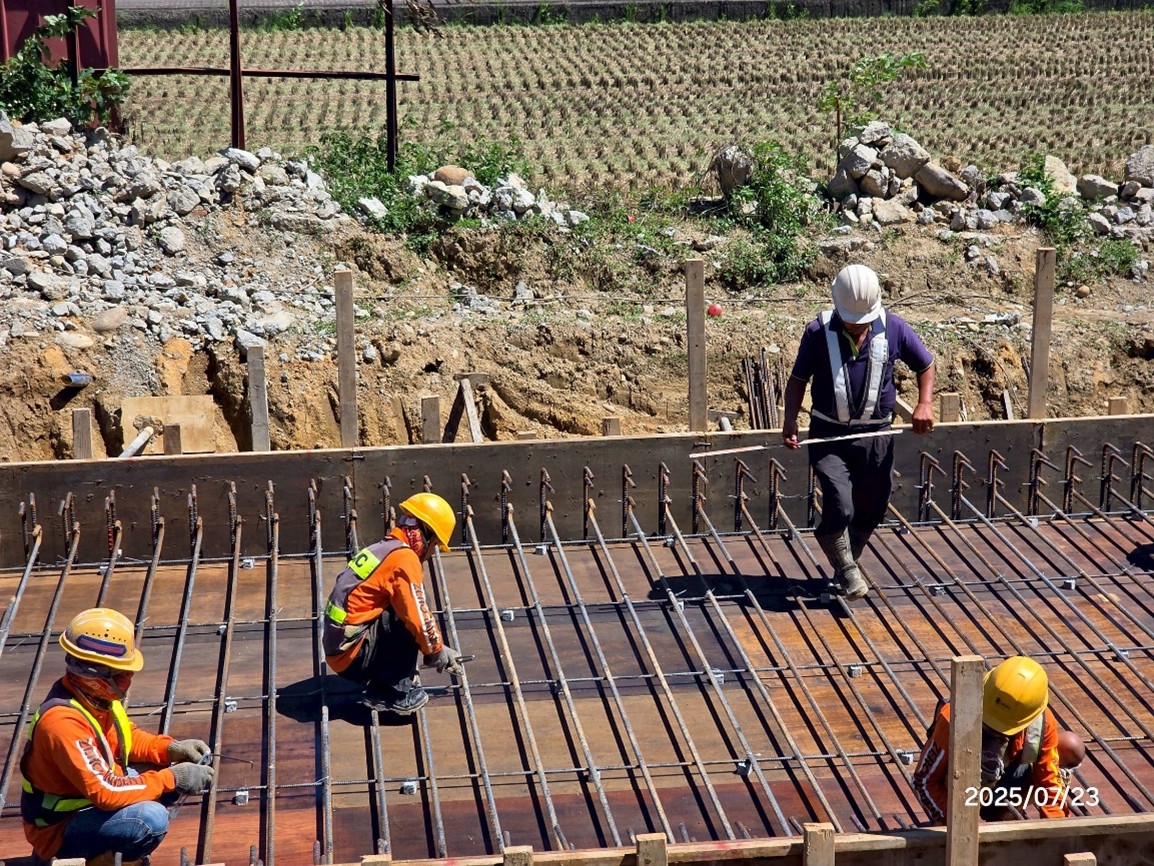

(4) 建德路及新闢道路共62支帽梁已於111年5月全部施作完成。

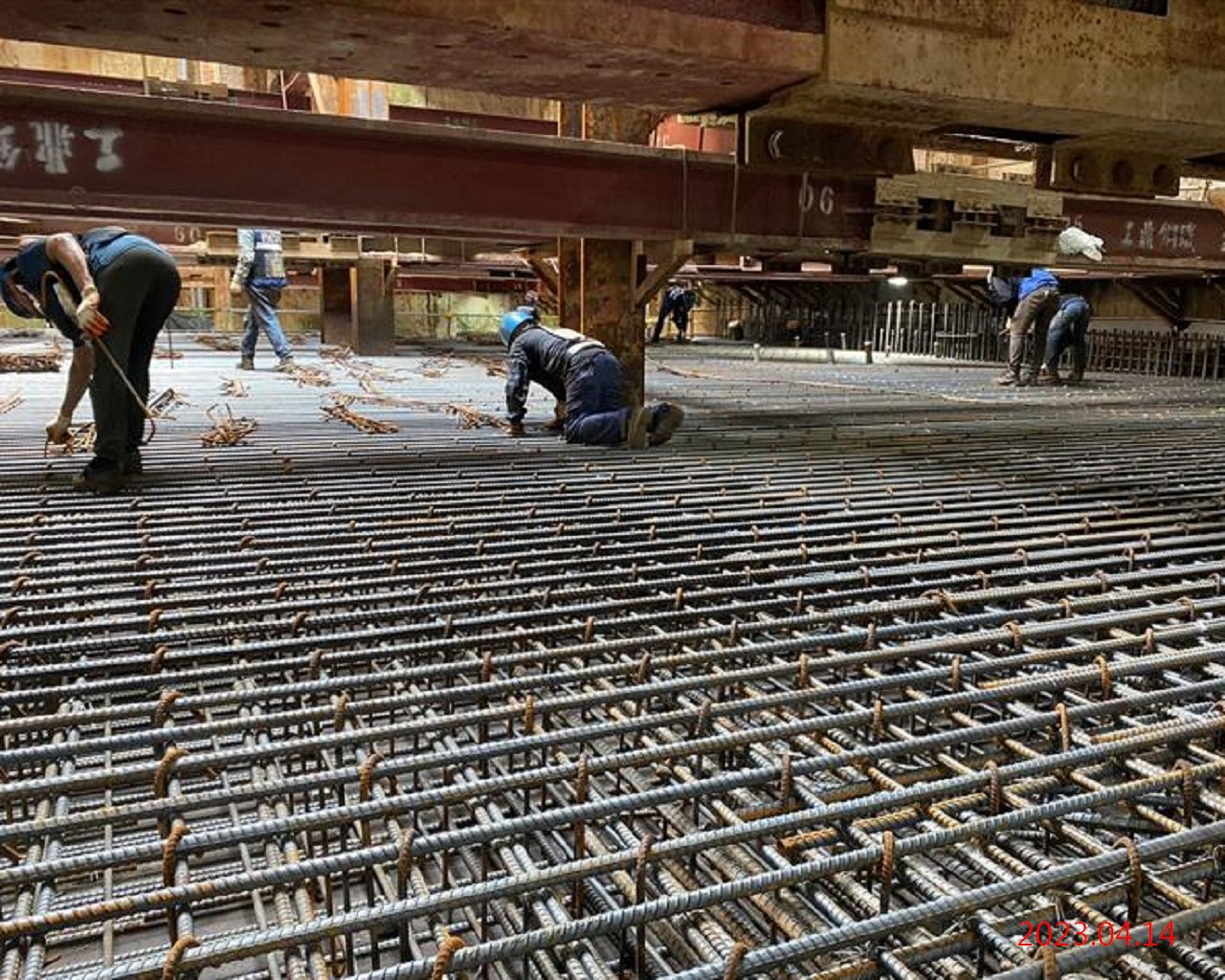

(5) 建德路及新闢道路累計完成16跨場鑄箱型梁橋面版。
(6) 建德路及新闢道路64支預鑄混凝土U型梁已於112年5月全部施作完成。

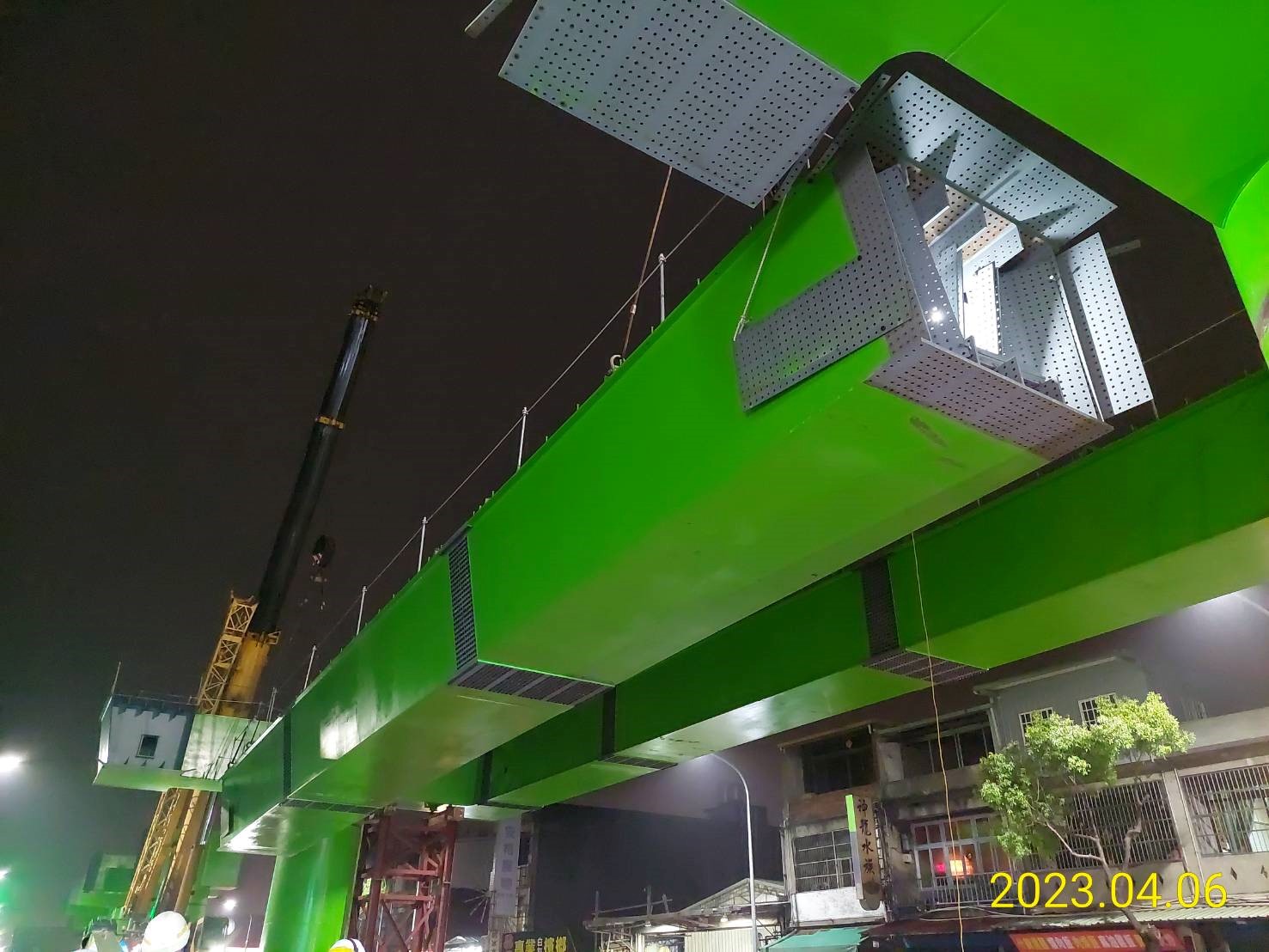

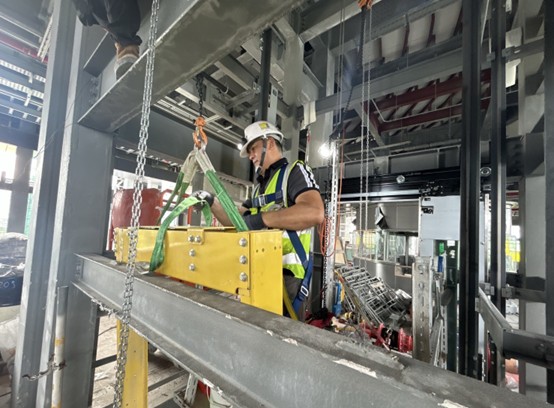

(7) 建德路及新闢道路累計完成7跨鋼箱型梁吊裝。
(8) 楓樹腳分流箱涵鋼軌樁打設、水路改道、集水井等施作。
(9) 共同管道土方整理及降挖。

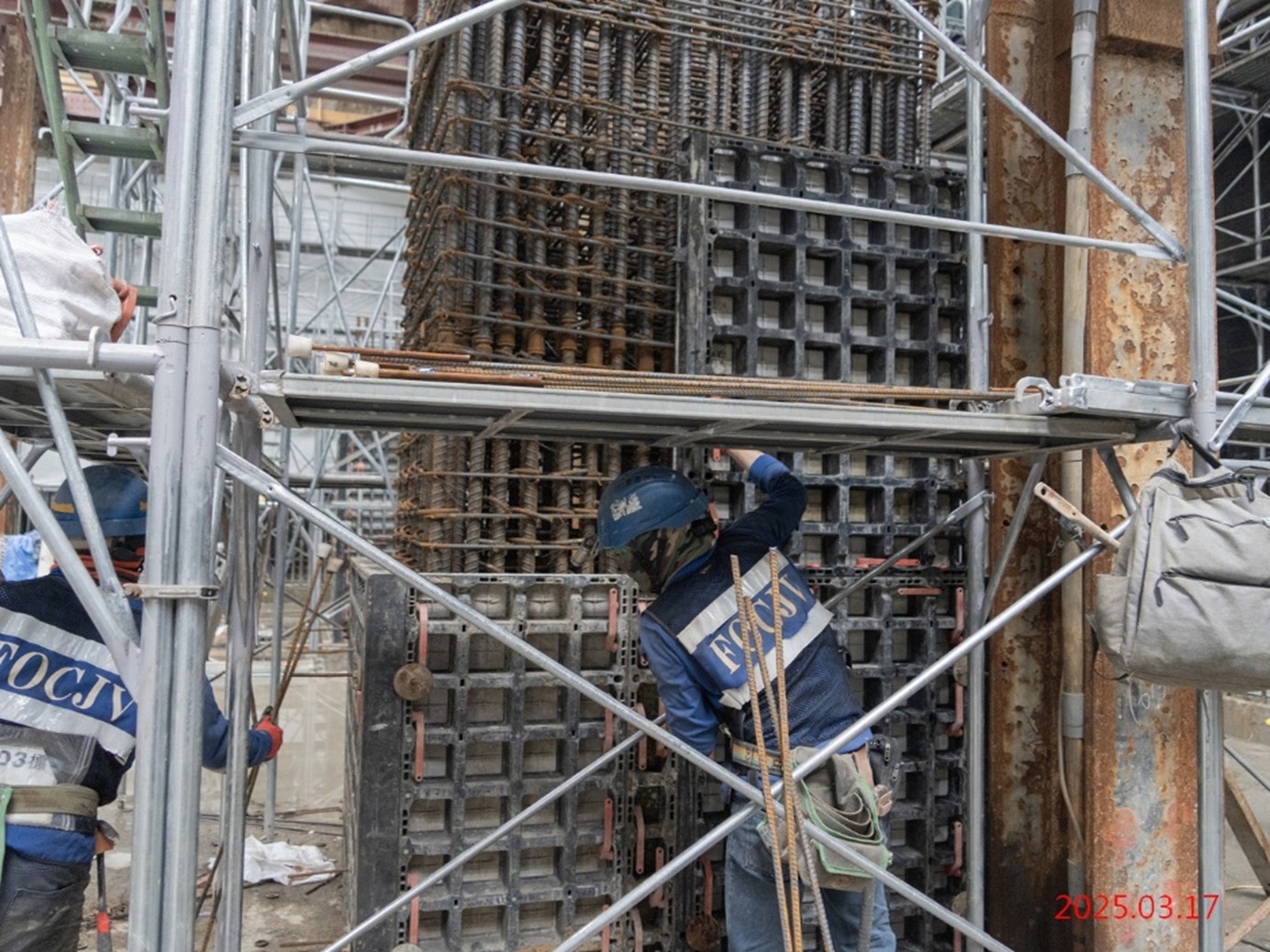

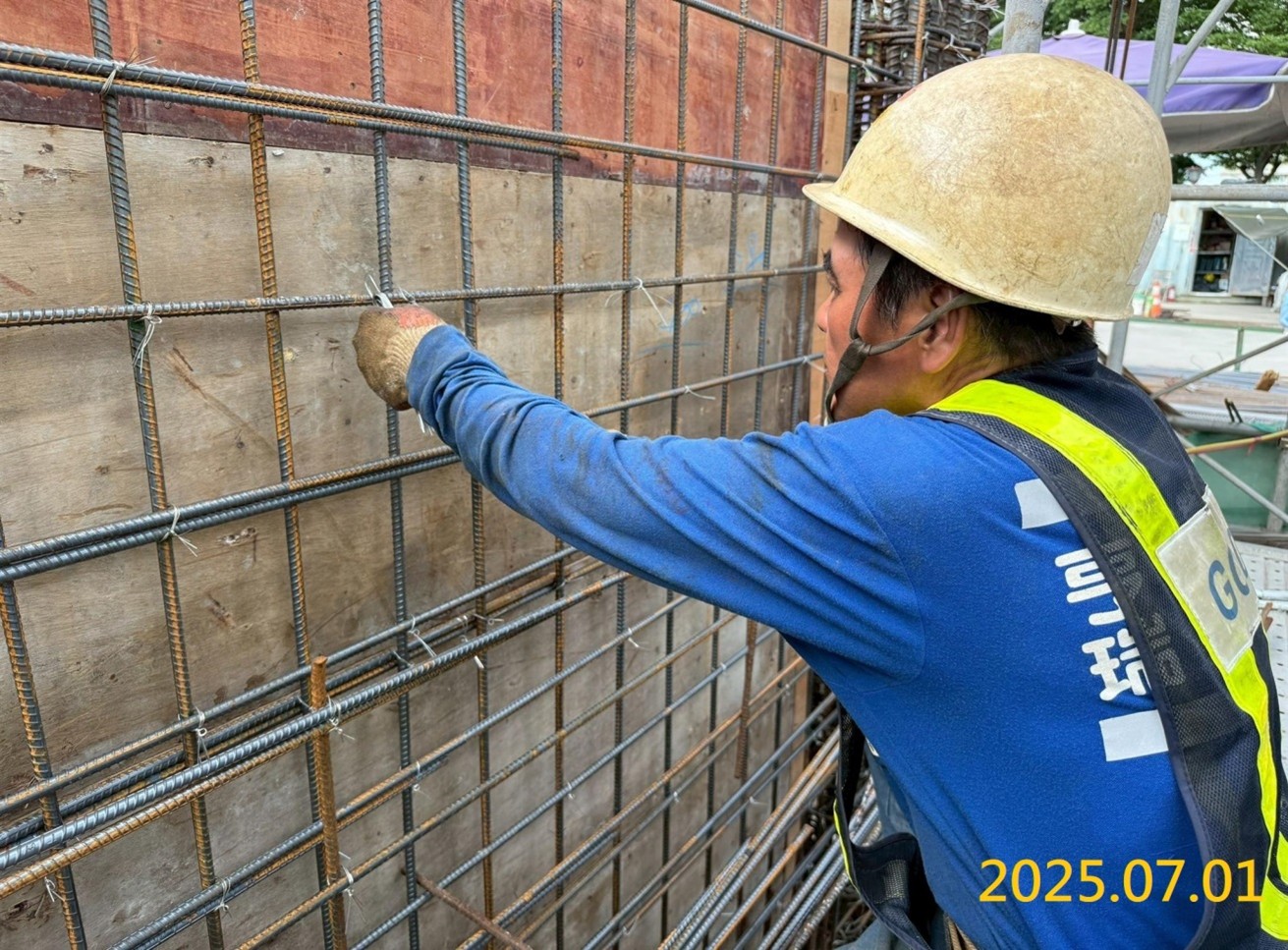

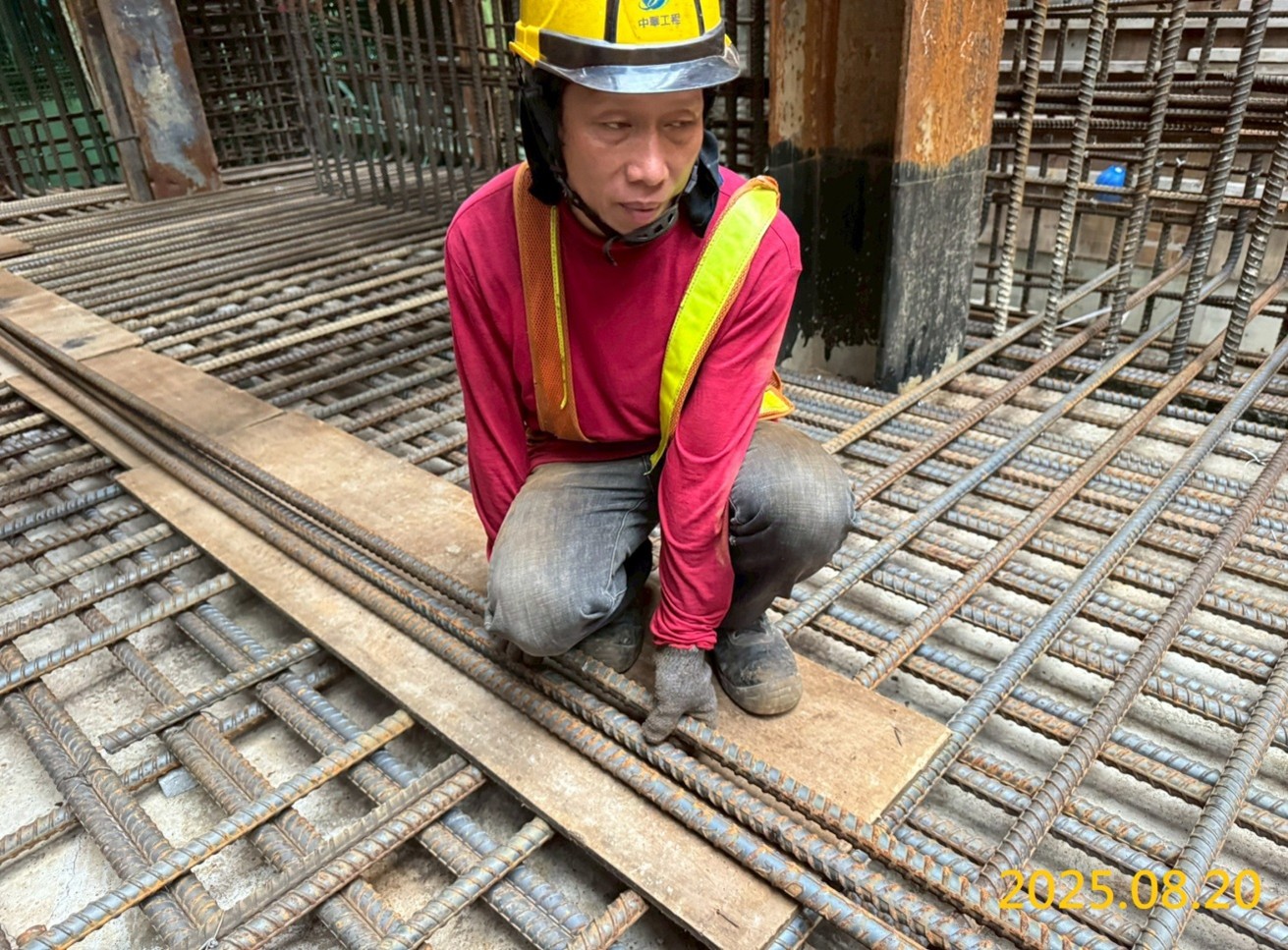

(10) 中央步道拆模前置作業及鋼筋加工。
二、 蘆竹、大園(北段)工區:
(1) 中正北路B工區(蘆竹區中正北路,南竹路~中正路橋)、C工區(蘆竹區中正北路~南工路)、D-1工區(蘆興街-南青路~南工路二段)、南崁路二段D工區(南青路~山隆加油站)、E工區(南崁路二段532號~坑菓路口)及F工區(坑菓路-G31~G32車站)1,458支基樁已於111年5月全部施作完成。
(2) 中正北路、南崁路二段、三民路二段及坑菓路樁帽共249處已全數完成。
(3) 中正北路、南崁路二段、三民路二段及坑菓路持續進行墩柱施作,累計已完成247支墩柱。
(4) 中正北路、南崁路二段、三民路二段及坑菓路持續進行帽梁施作,累計已完成225座帽梁。

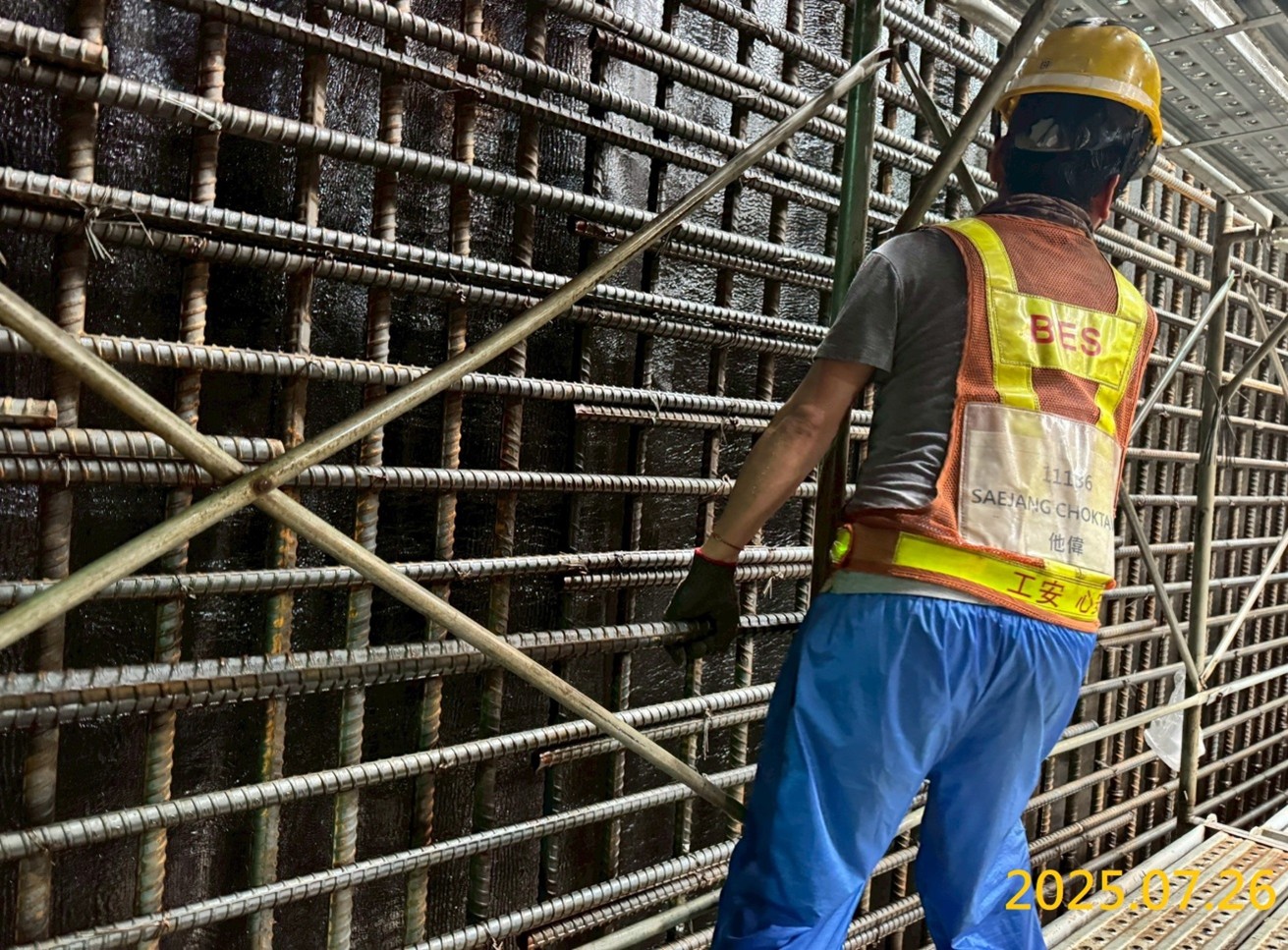

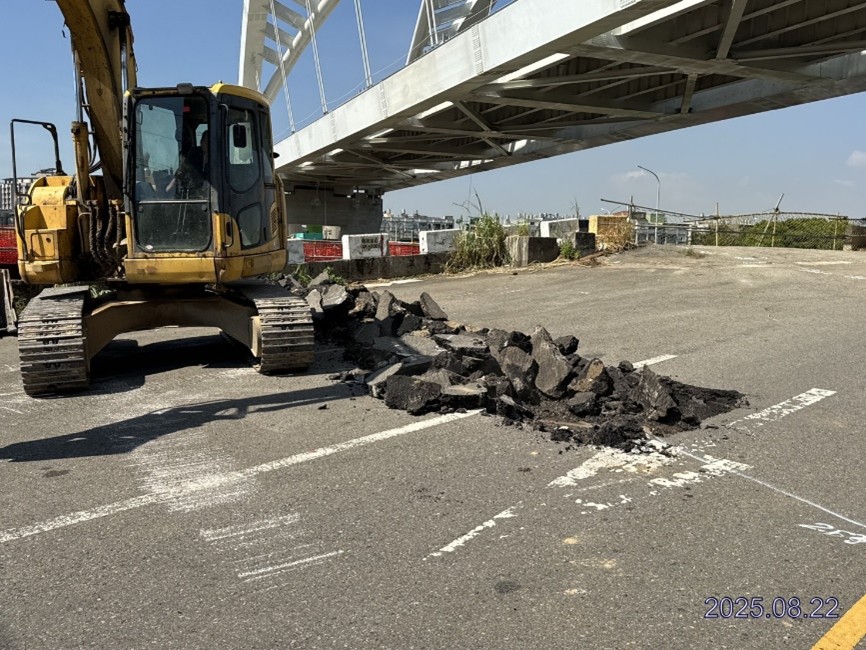

(5) 中正北路、南崁路二段、三民路二段及坑菓路累計完成63跨場鑄箱型梁橋面版,目前進行中央分隔島開挖、路緣石基座模版組立、RPC管交接處水泥砂漿填縫、崁下橋東側鋼樑吊裝空間破除及整地等。
(6) 中正北路、南崁路二段、三民路二段及坑菓路累計完成200支預鑄混凝土U型梁吊裝。
(7) 中正北路、南崁路二段、三民路二段及坑菓路累計完成64跨鋼箱型梁吊裝。

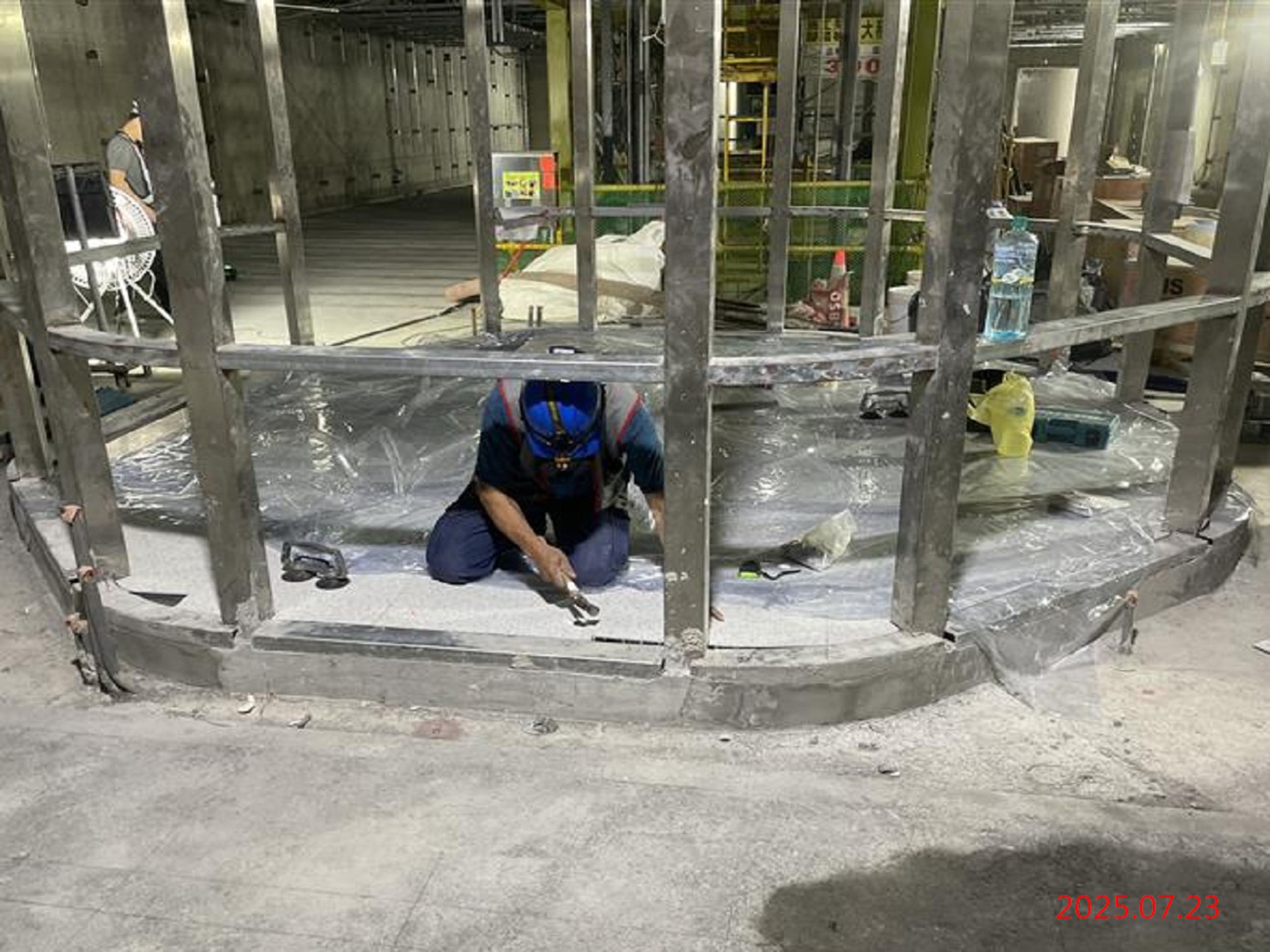

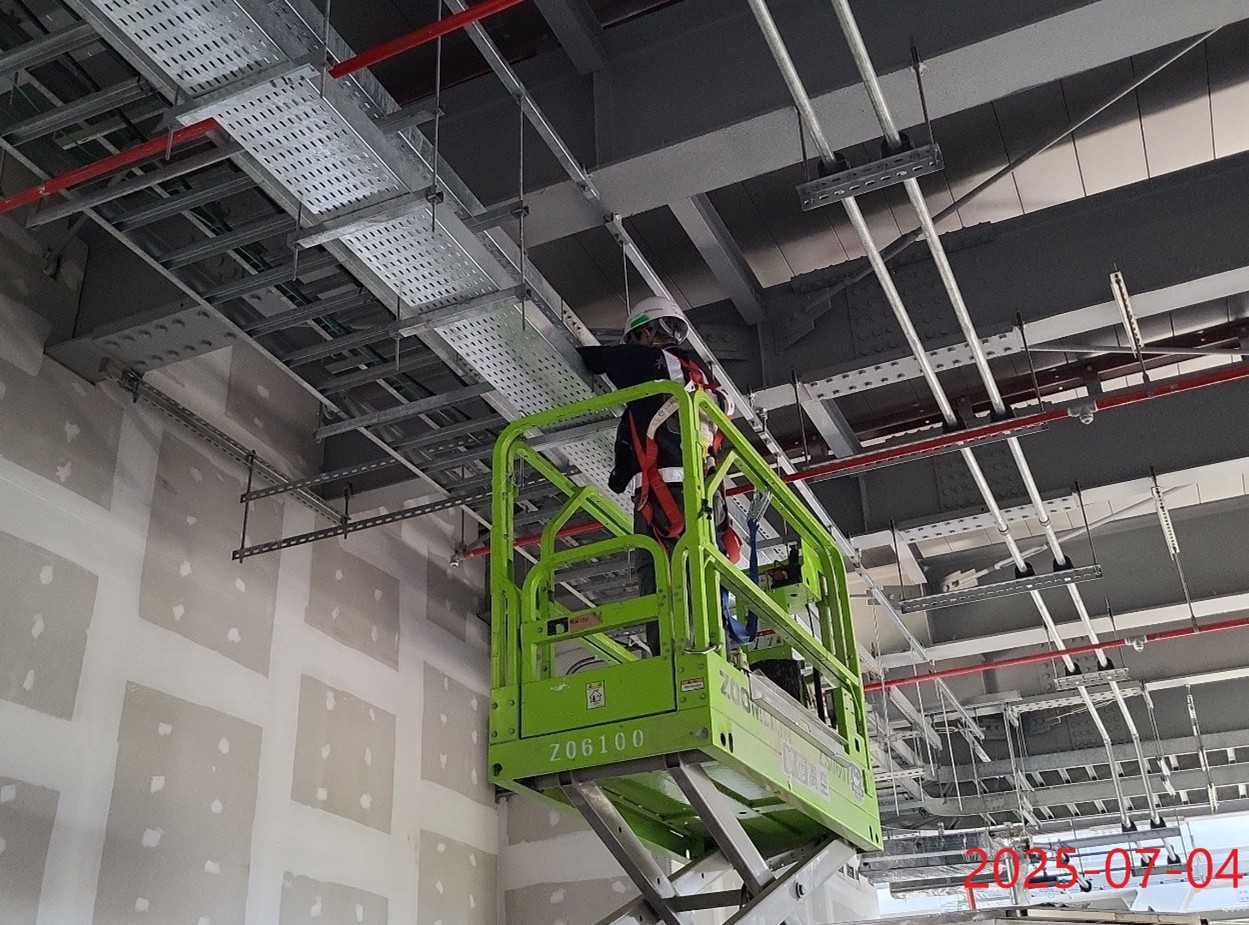

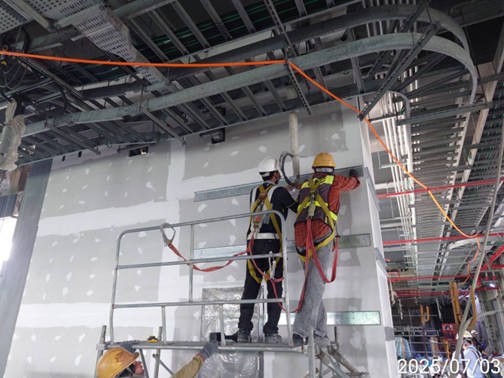

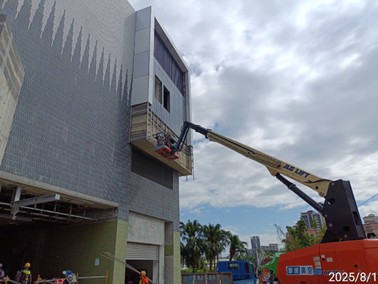

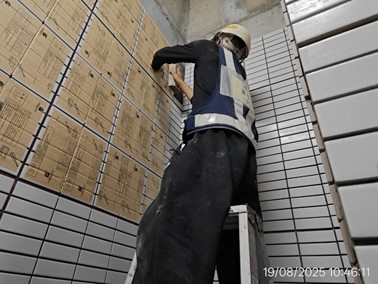

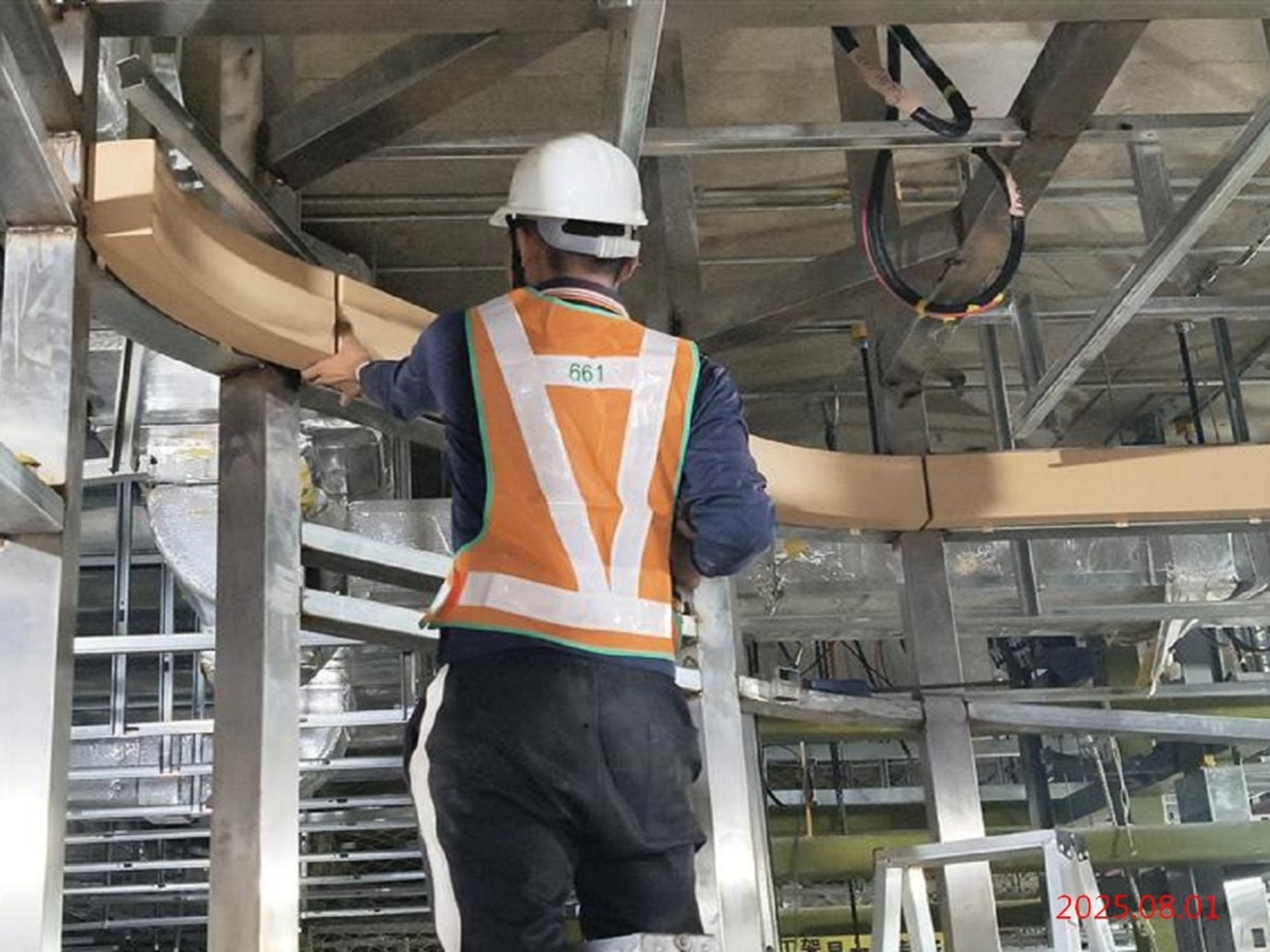

(8) G13車站目前進行站體穿越層外牆鋁板安裝等;G14(原G13a)車站站體穿堂層PAO玻璃安裝及焊道美容等;G15(原G14)車站站體月台層月台設備帶骨架安裝等;G15a(原G31)車站站體連通道金屬天花板骨架施作等;G15b(原G32)車站站體穿越層PAO木櫃木飾板安裝等。
三、GC01標截至114年8月31日進度為86.91%。
114年8月GC02標工程進度

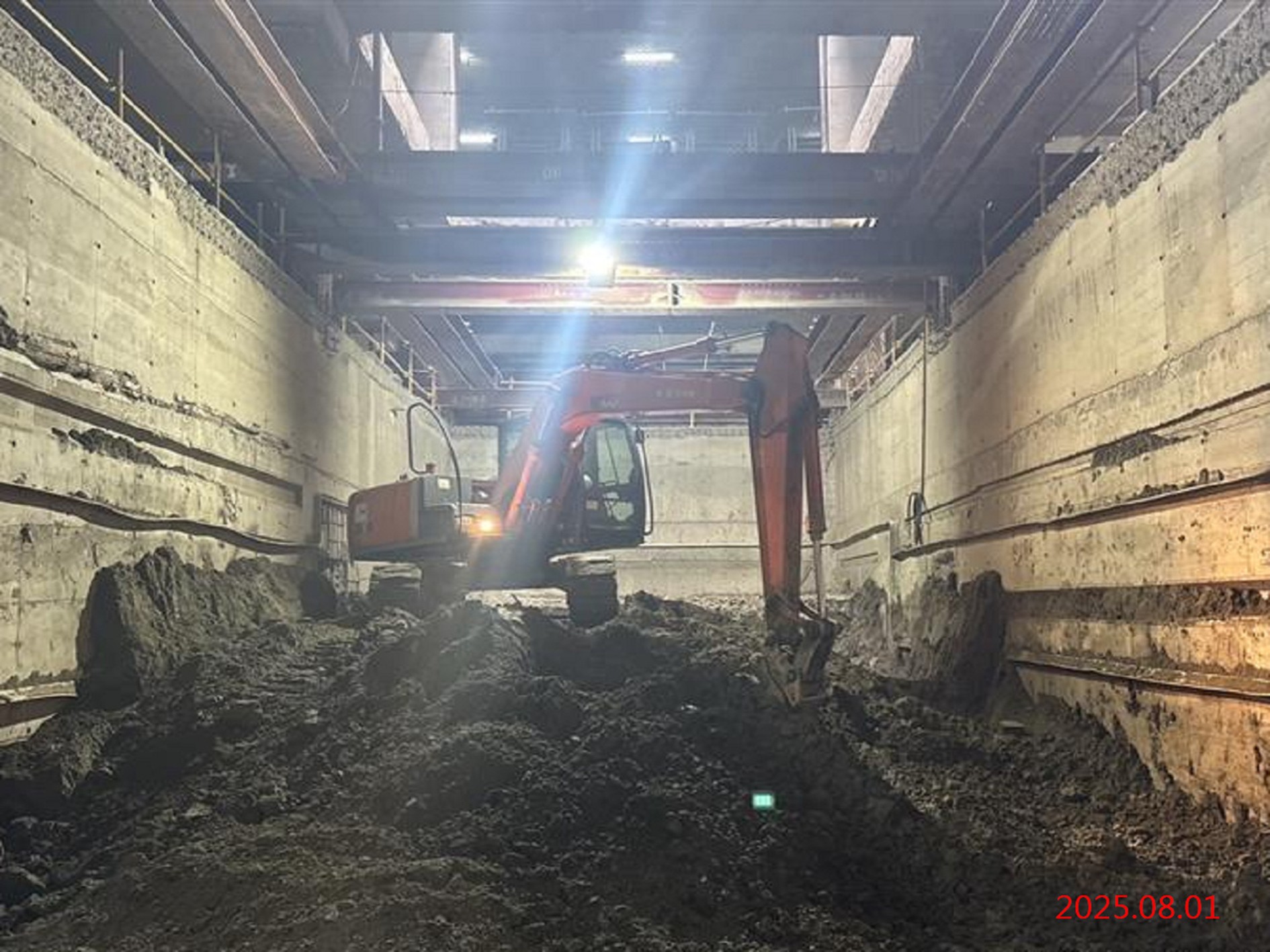

一、 南出土段明挖覆蓋隧道段結構體施作、安全監測作業。

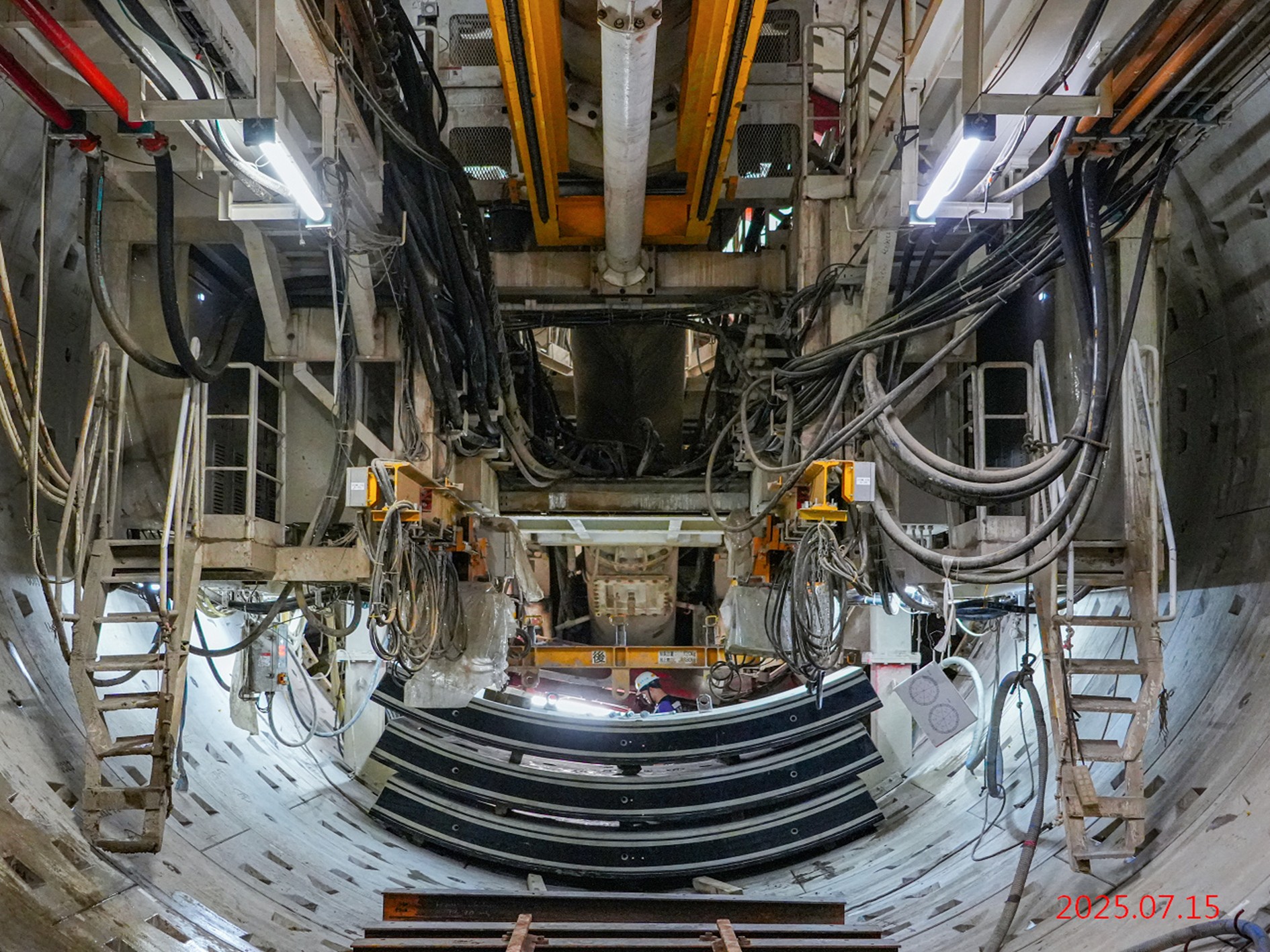

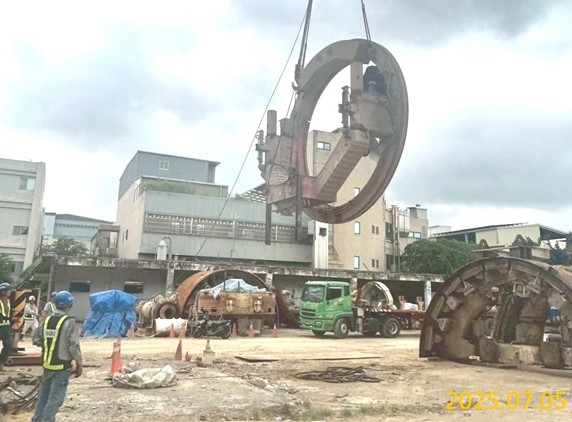

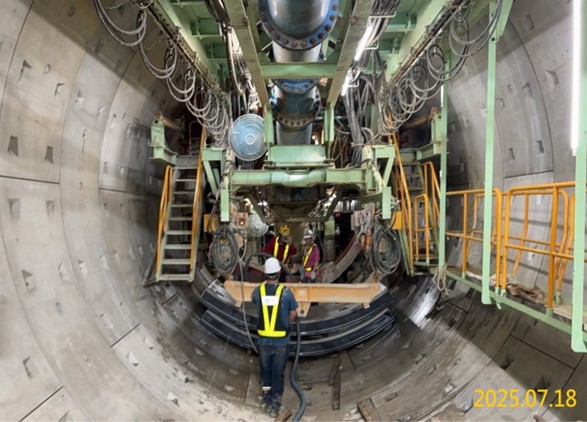

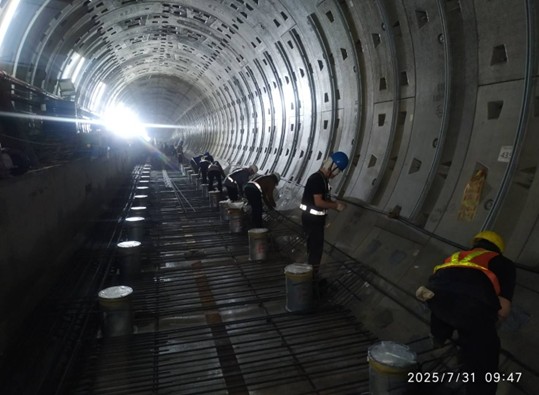

二、 G03站結構體施作、北井潛盾隧道掘進、出入口結構體施作、安全監測作業。
三、 G04站開挖及支撐系統施作、交維切換、結構底版及牆身施作、安全監測作業。

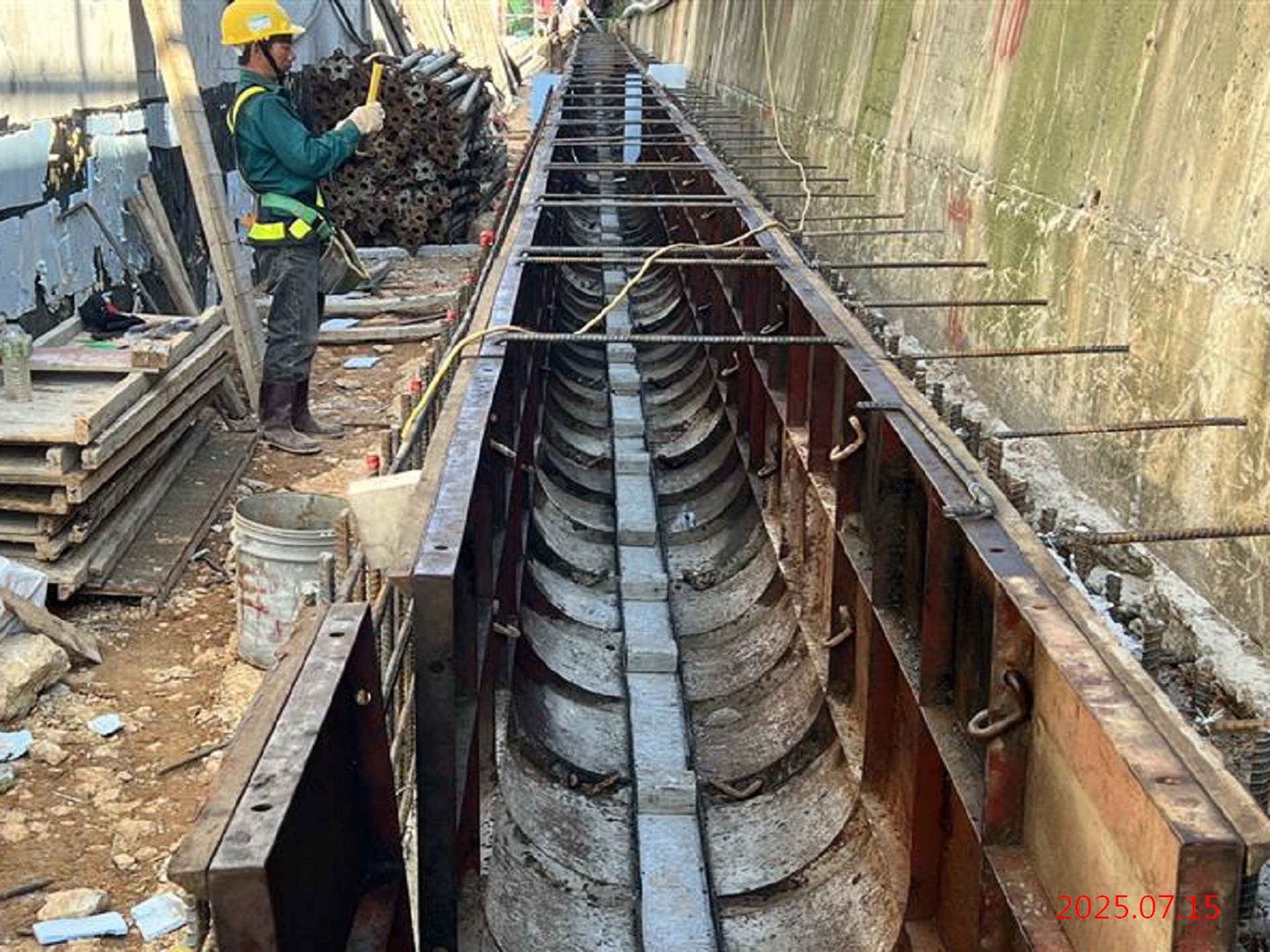

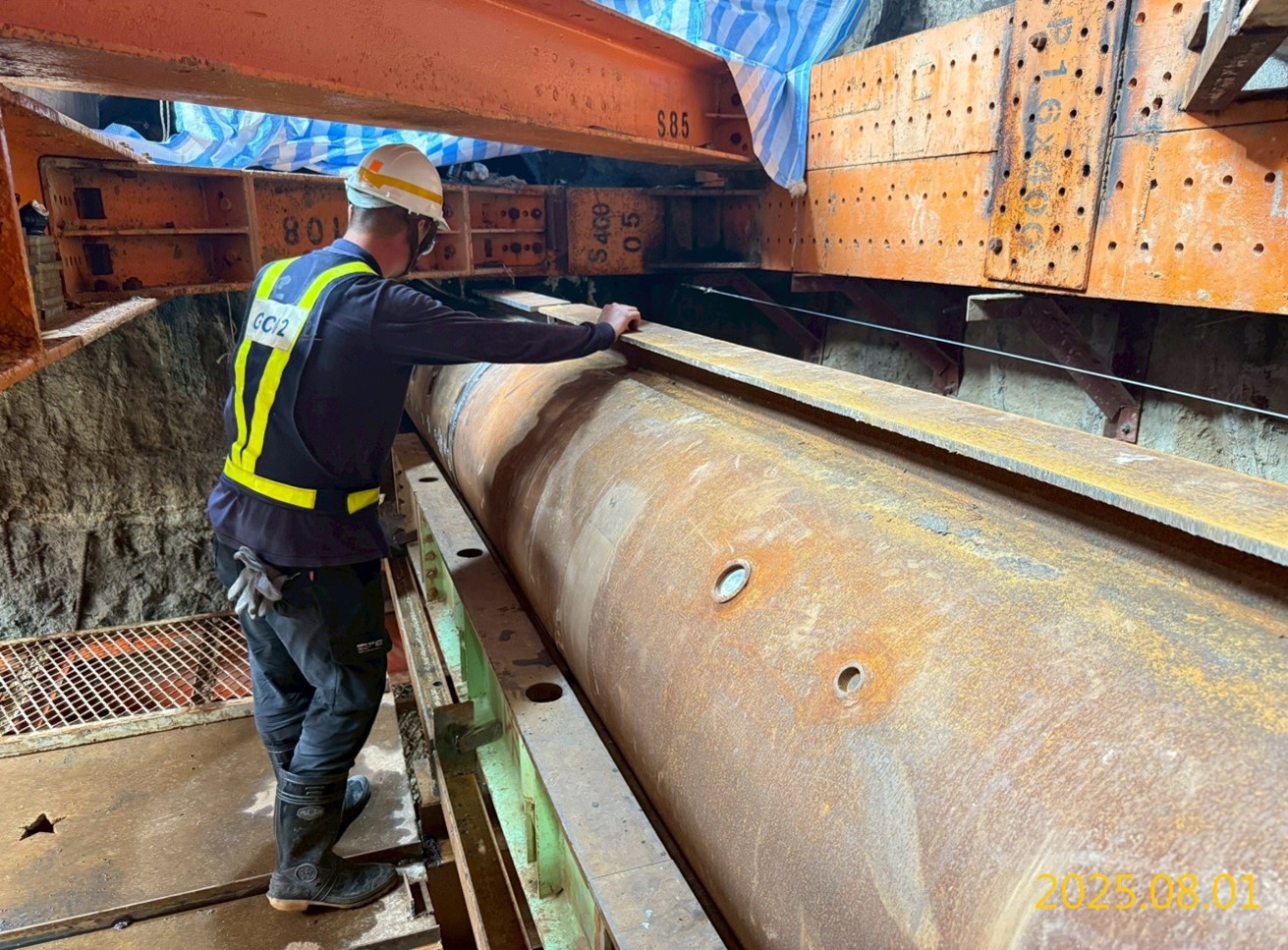

四、 VS4通風豎井管冪推管、安全監測作業。
五、 G05站結構施作、出入口開挖及支撐系統施作、出入口結構施作、潛盾隧道發進前置作業、安全監測作業。
六、 VS5通風豎井結構施作、安全監測作業。

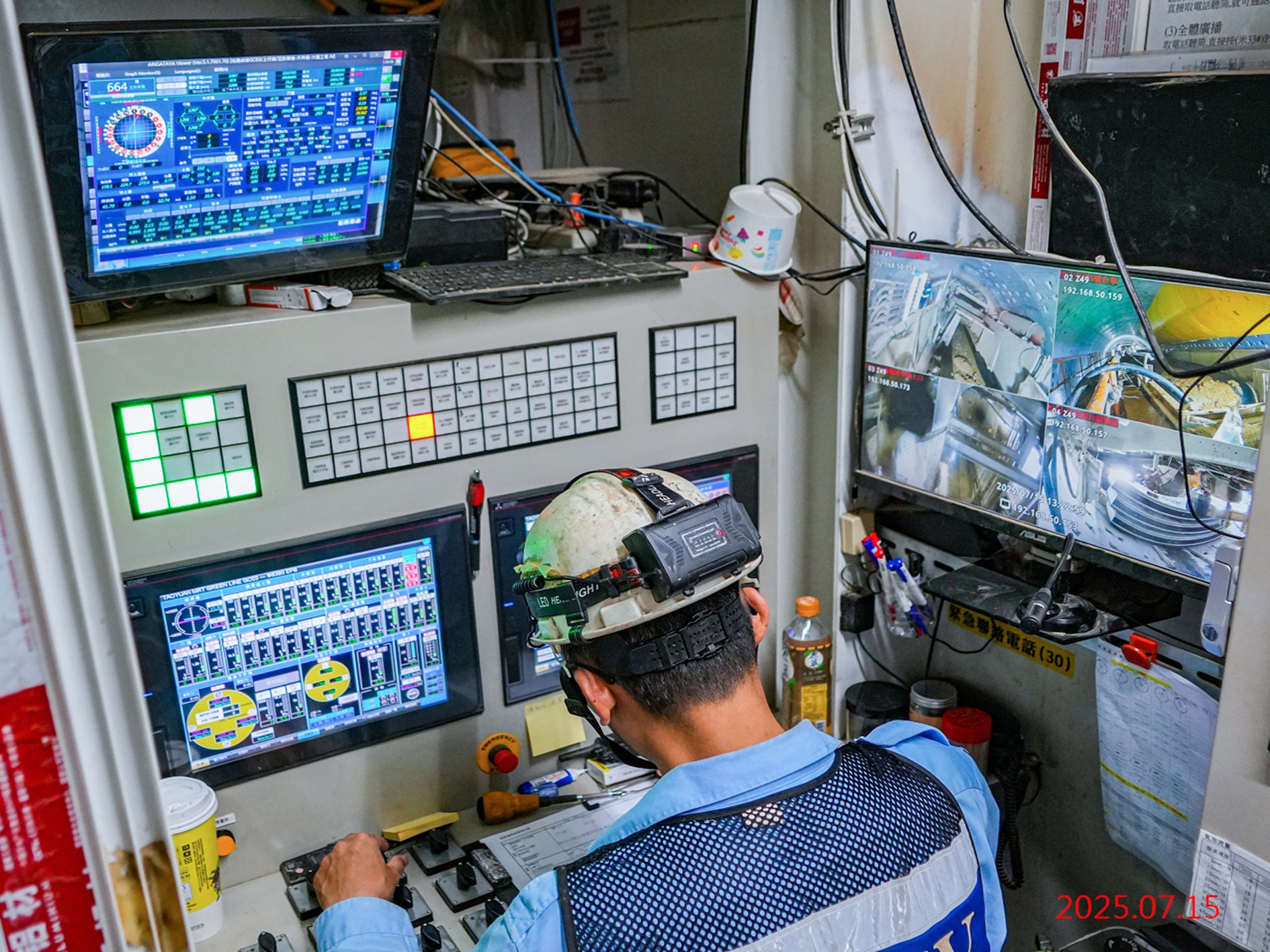

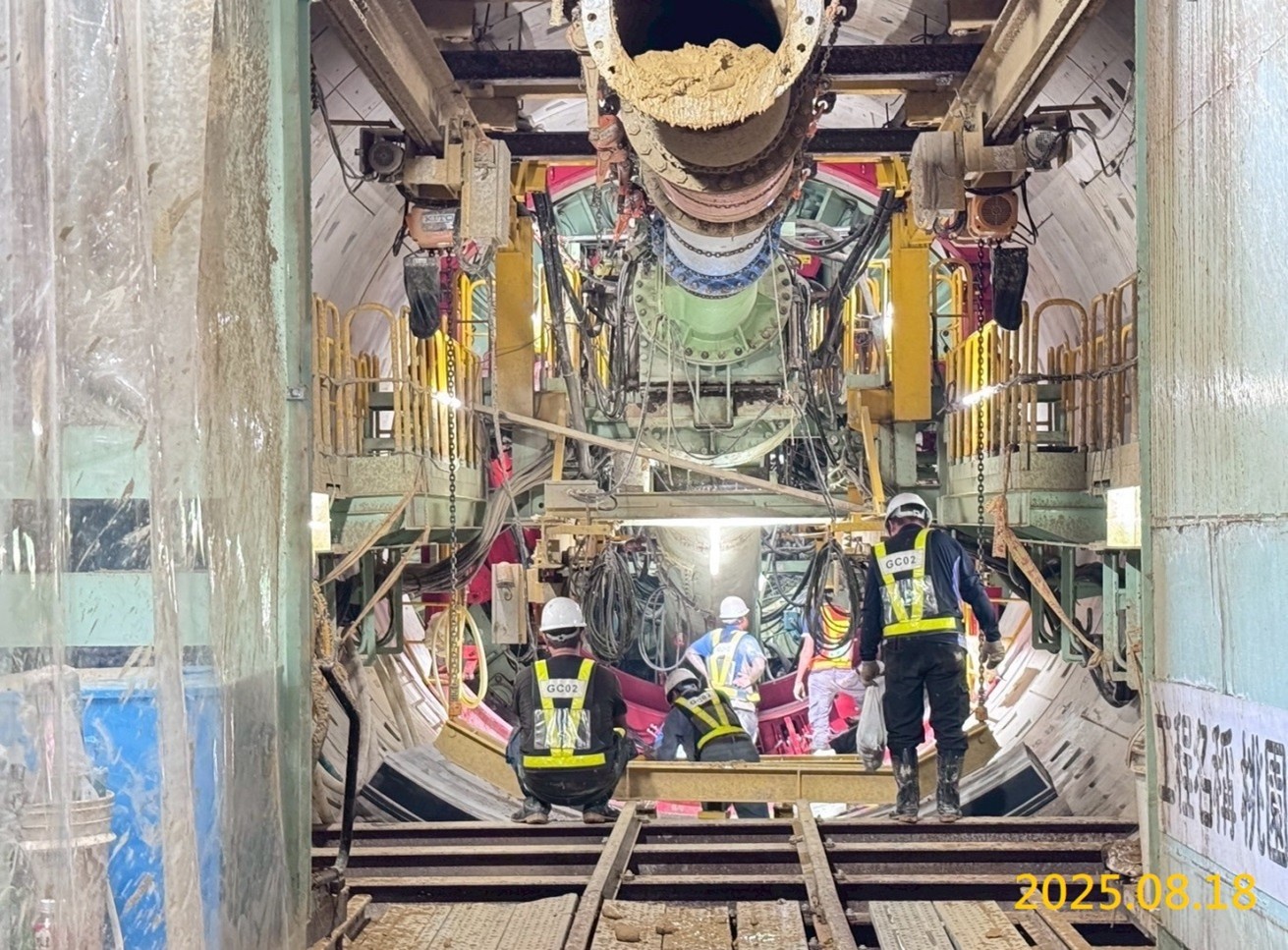

七、 G06站結構施作、出入口結構施作、南井潛盾隧道掘進及發進前置作業、北井潛盾隧道掘進及發進前置作業、安全監測作業。
八、 VS6通風豎井地面層結構施作、安全監測作業。
九、 G07站安全監測儀器安裝。
十、 相關施工計畫書提送、細部設計期中/期末送審、BIM(建築資訊模型)。
十、 GC02標截至114年8月31日,實際進度44.81%。
114年8月GC03標工程進度

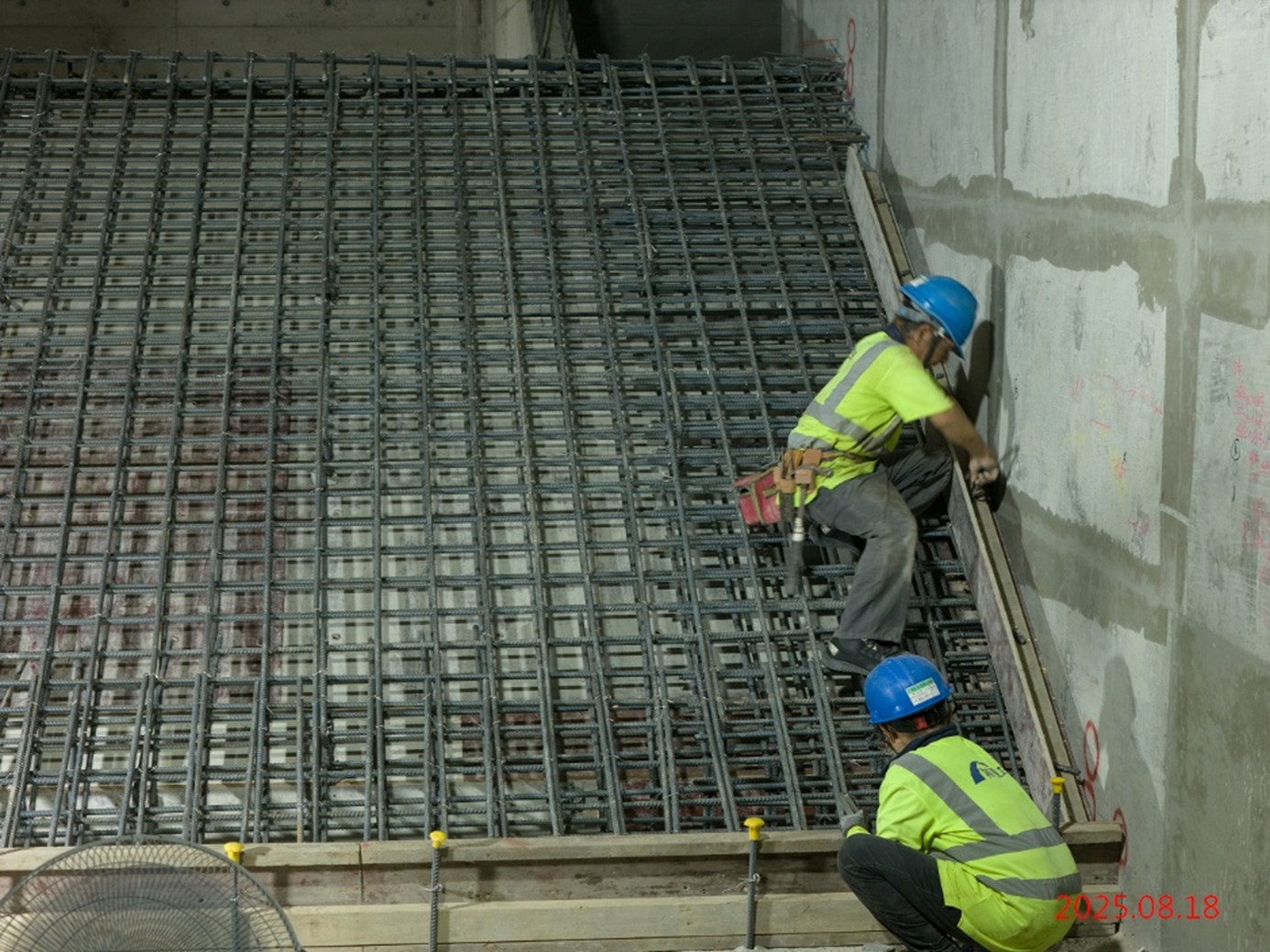

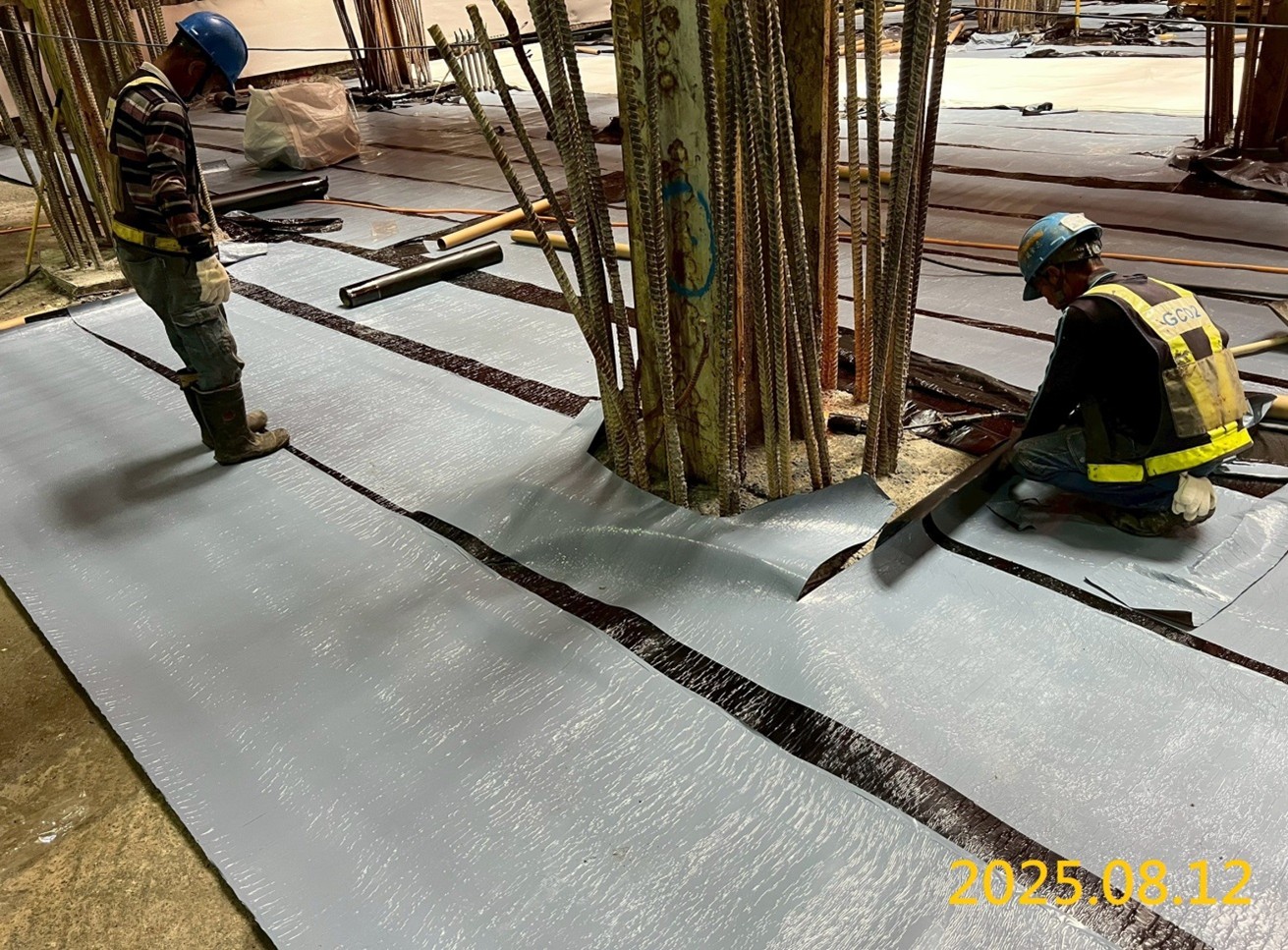

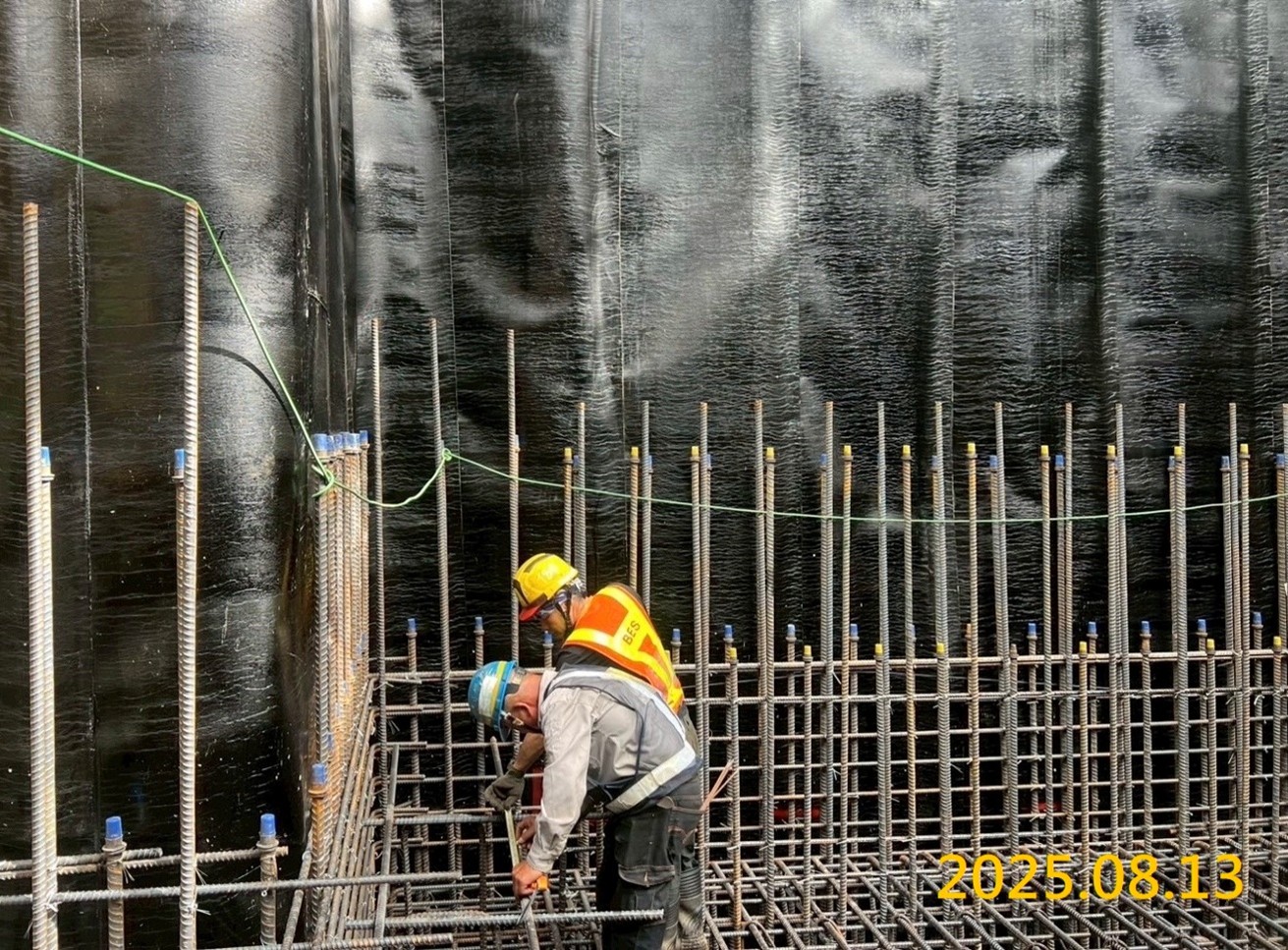

一、 各車站及潛盾隧道細部設計送審,BIM建置、PMIS各模組更新,各車站及北出土段、潛盾隧道相關計畫書/施工圖提送。

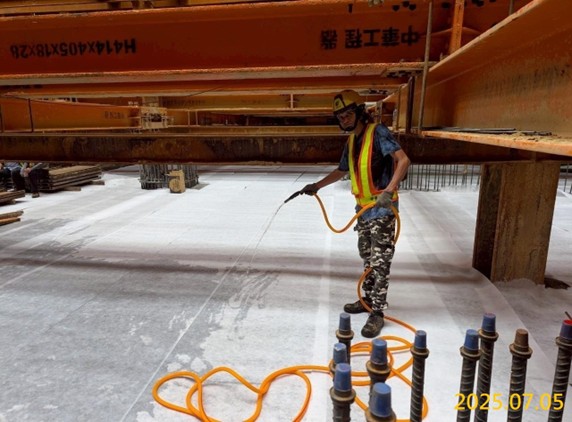

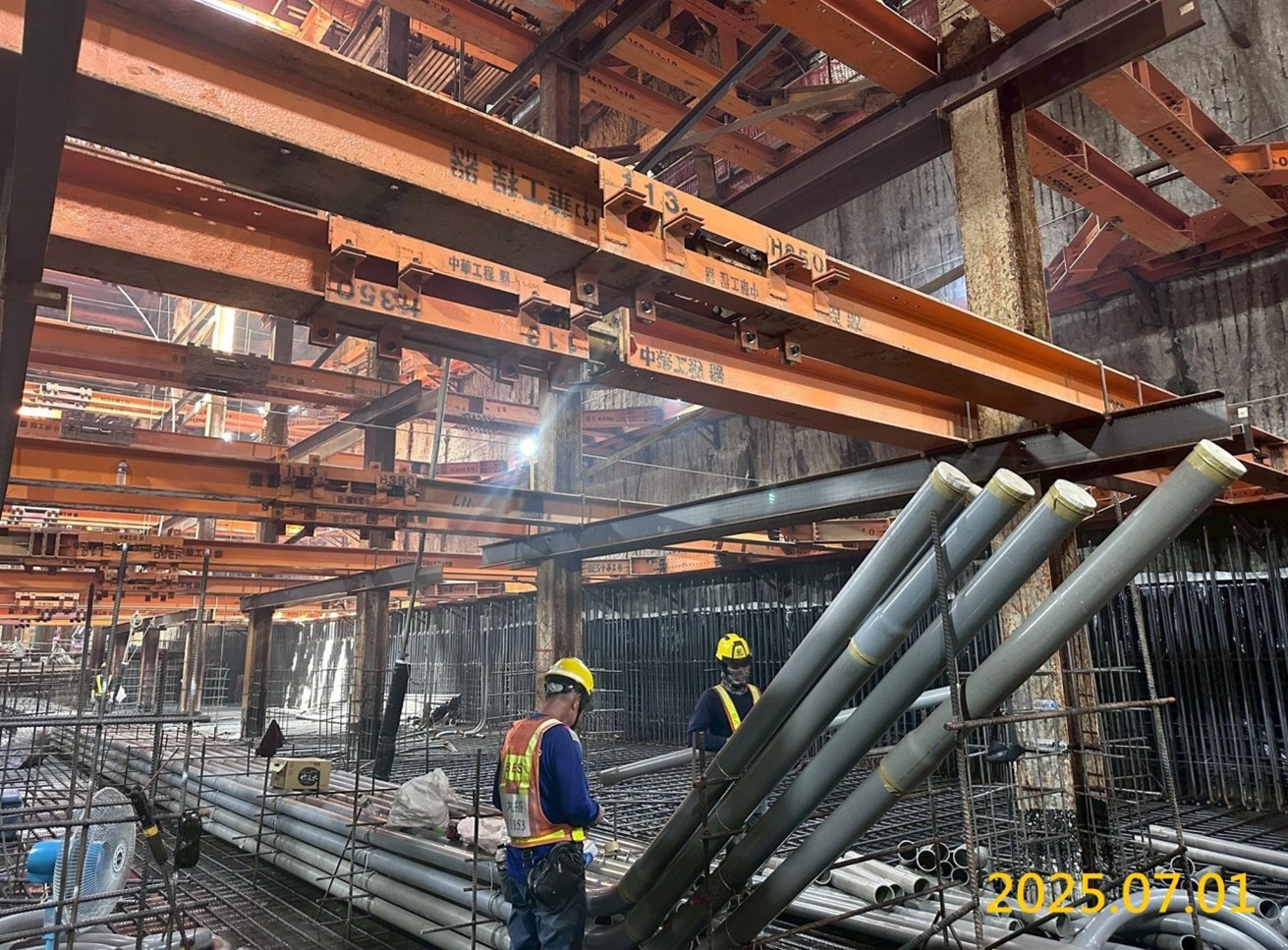

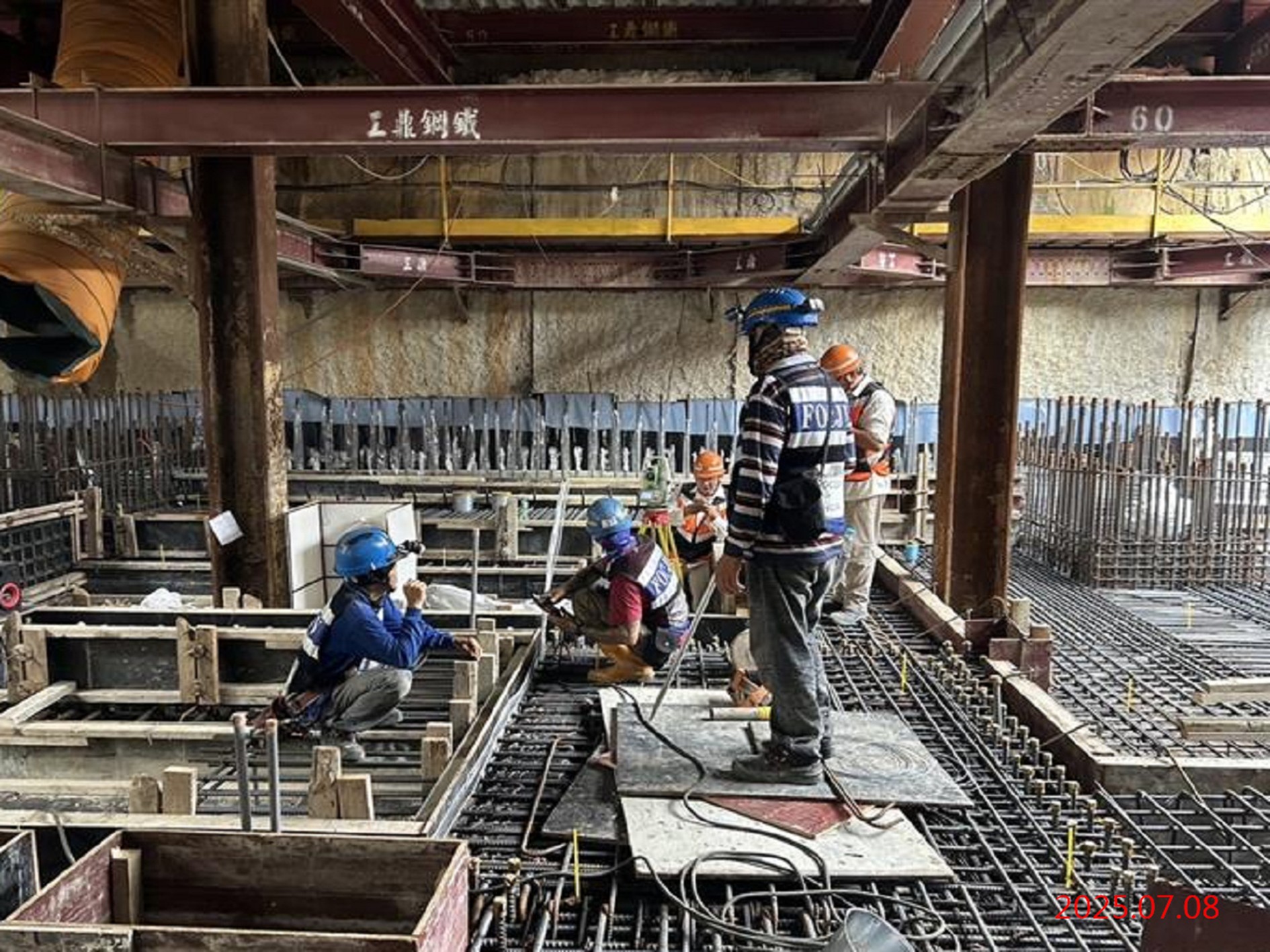

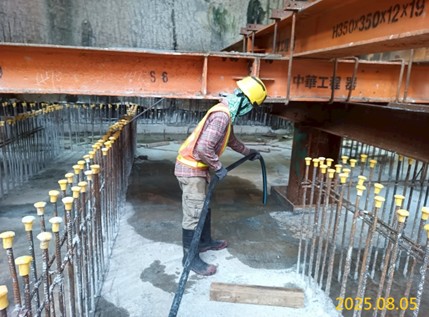

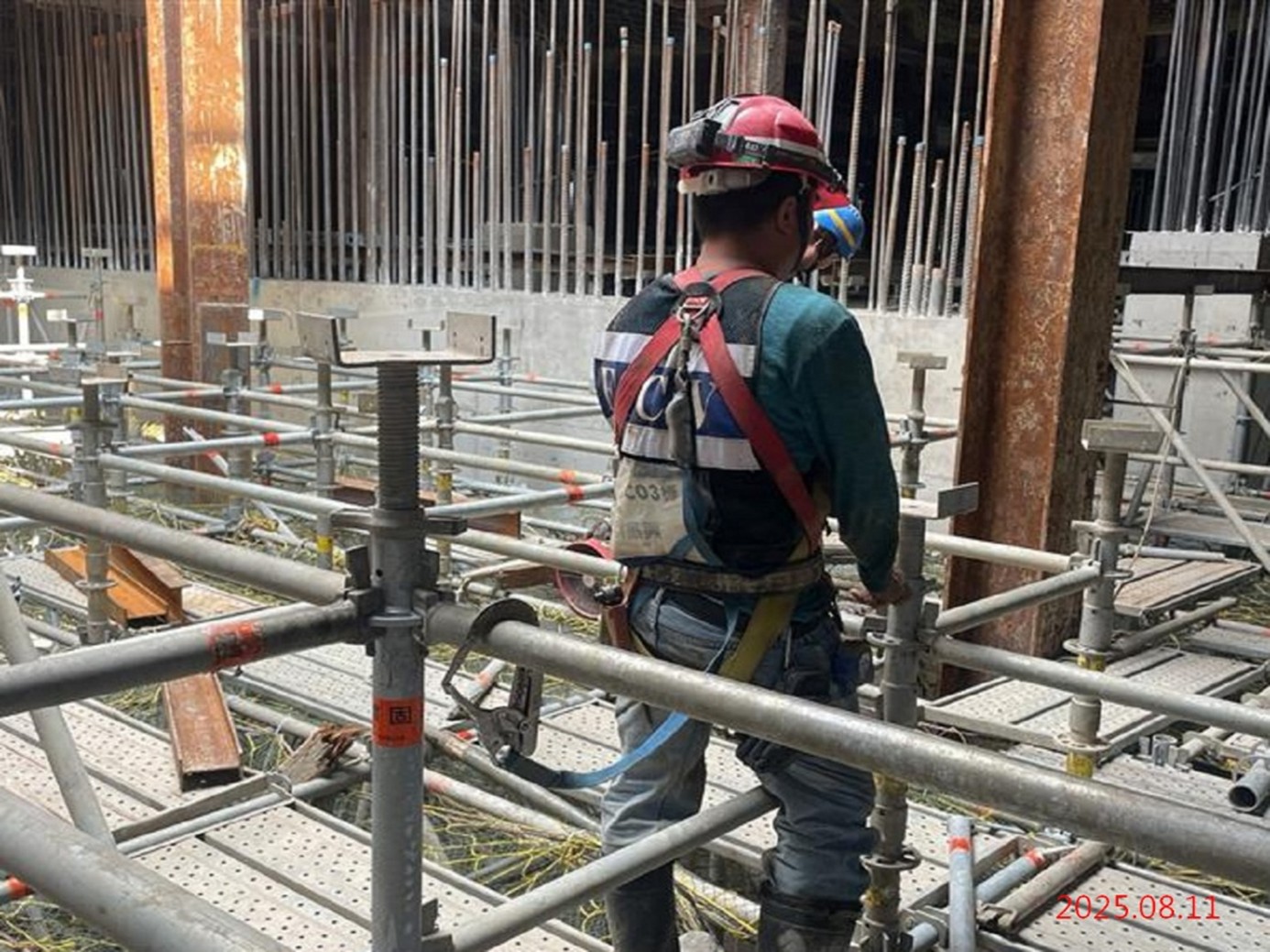

二、 G07站進行B5F第八層開挖、軌道層基礎版結構施作。
三、 G08站進行土開區B4F樓板結構施作;站體區B2F樓板結構施作、B4F隧道下行線銜接段開挖及結構施作。
四、 G09站進行第一層支撐及覆工系統拆除。
五、 G10站進行站體月台層次結構及北井頂版結構施作;出入口夾層版結構施作。

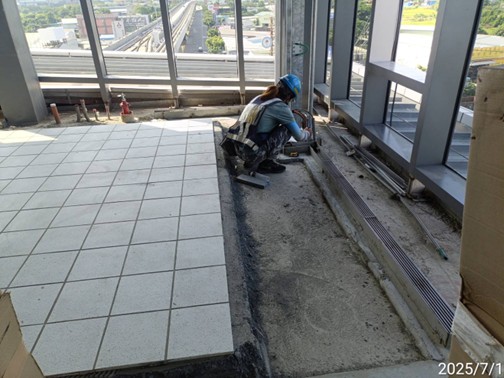

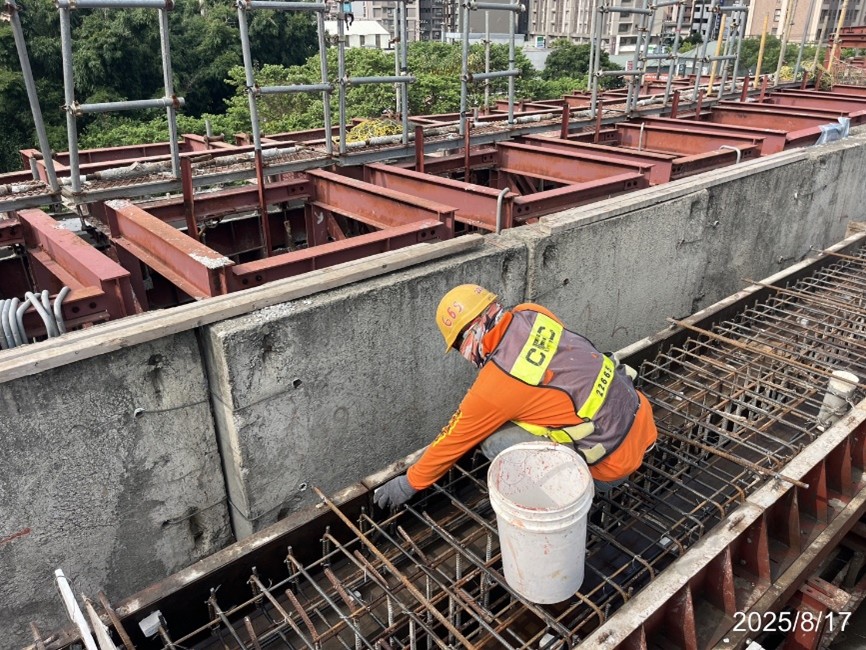

六、 G11站進行穿堂層緩築區次結構施作;穿堂層各項裝修作業;東側道路復舊前置作業。
七、 G12站進行緊急樓梯結構施作;公共區各項裝修作業;西側道路管線復舊及回填作業。

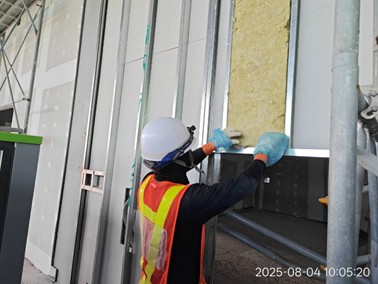

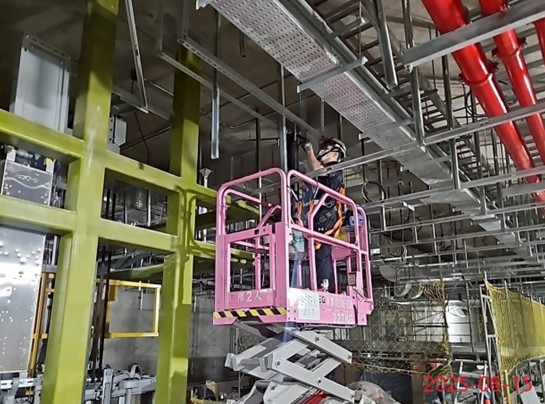

八、 水電環控工程進行G11及G12站風管系統、電氣系統、水管系統施作。

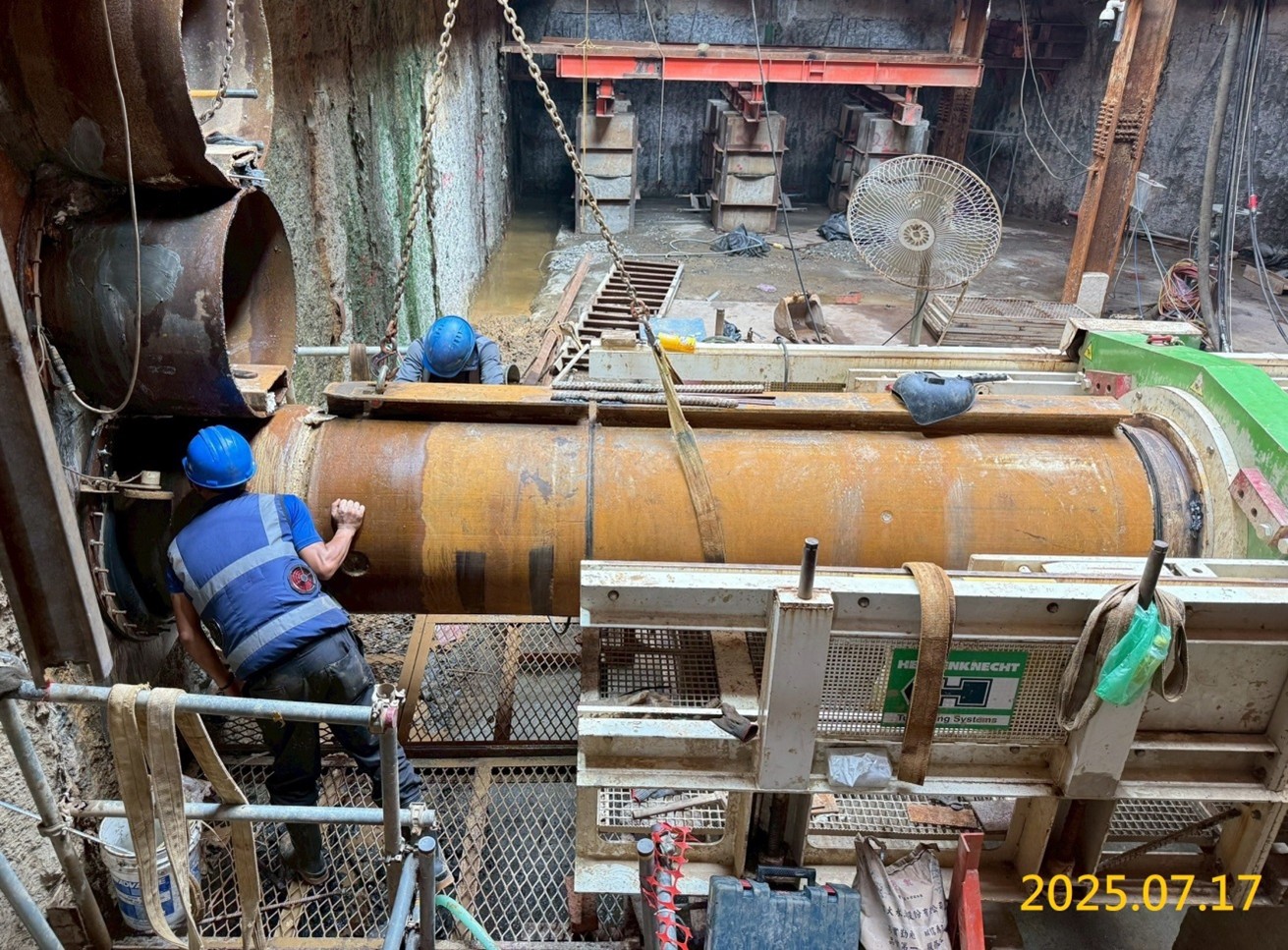

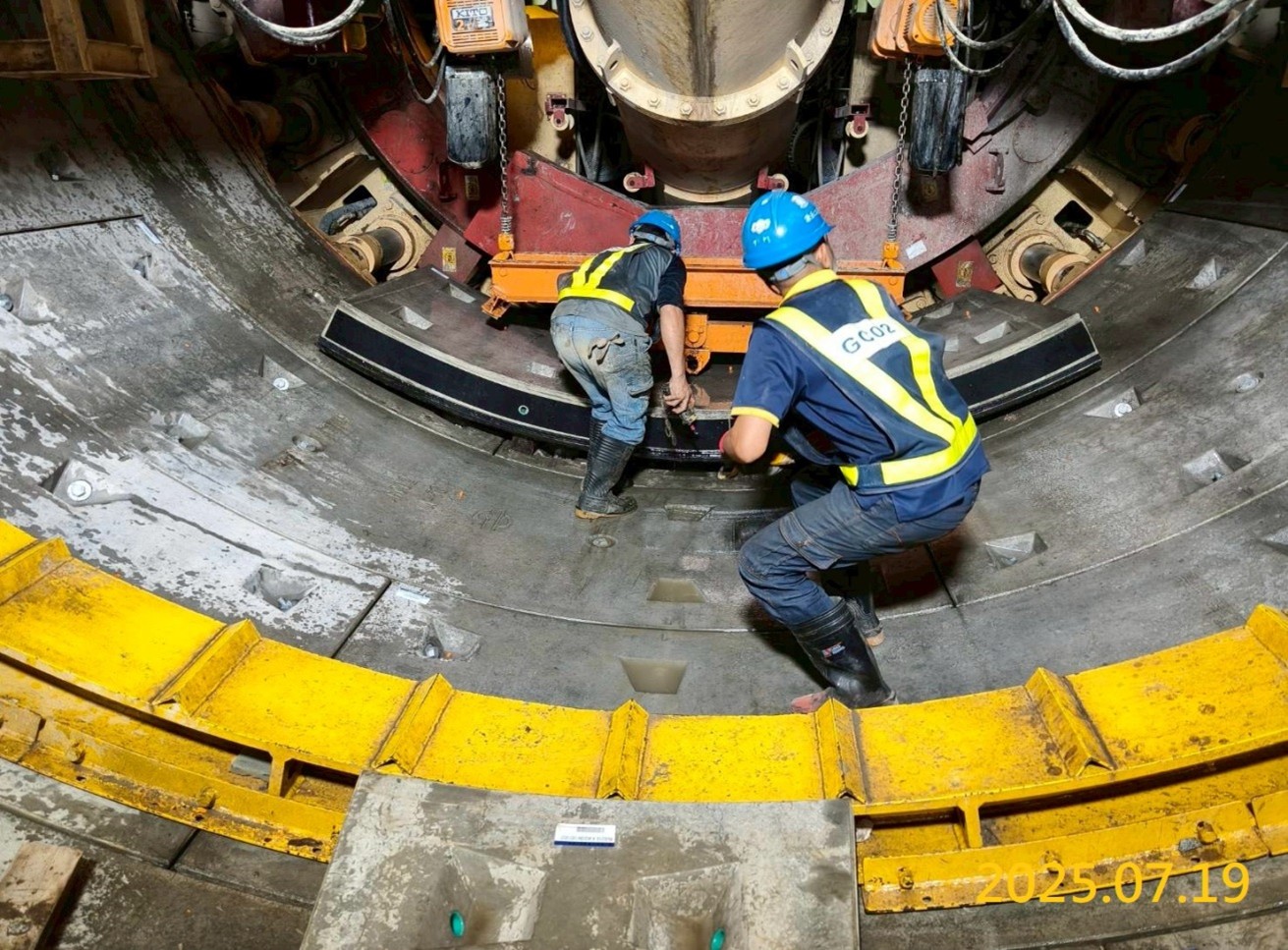

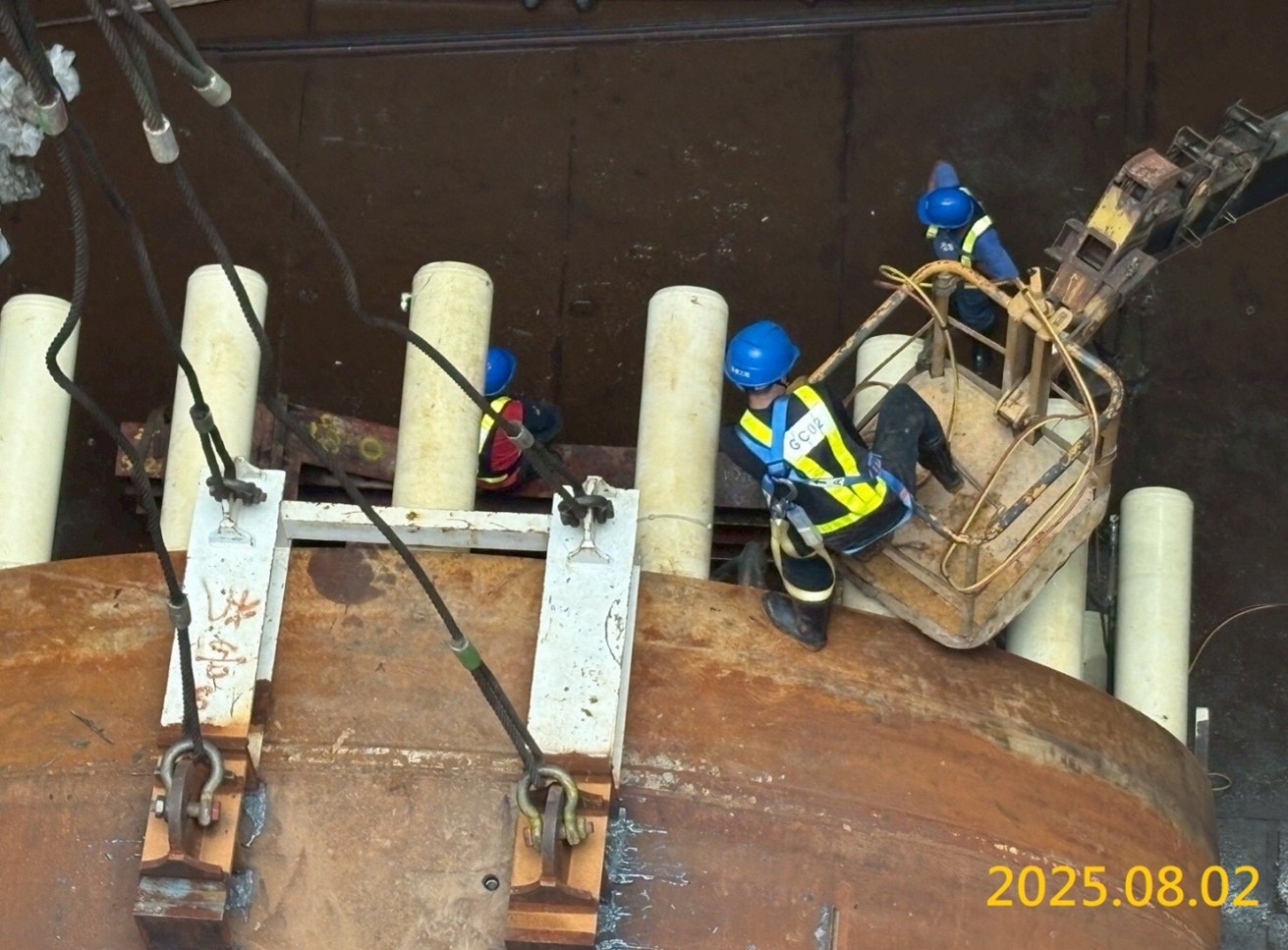

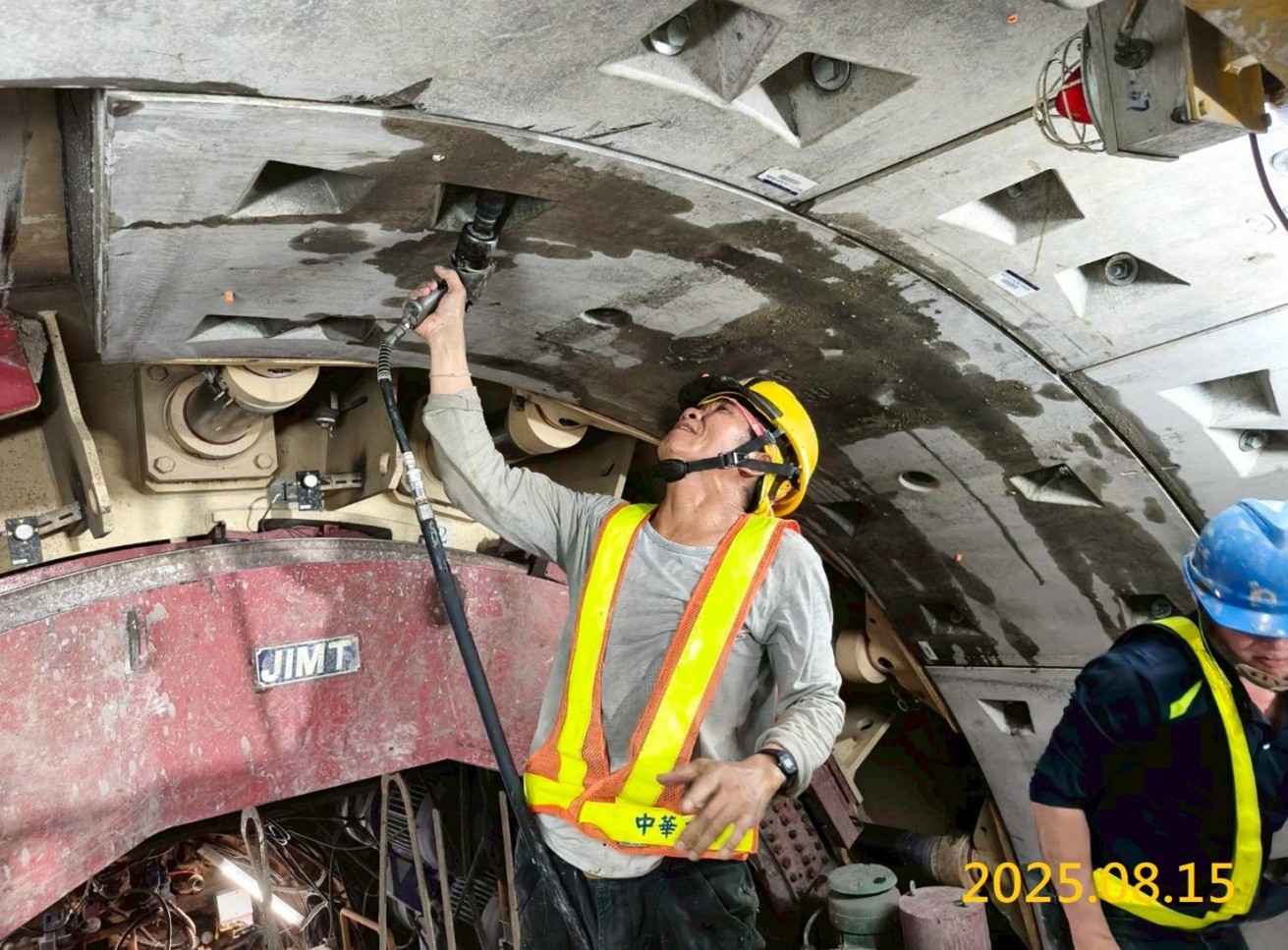

九、 中圓隧道潛盾機進行檢修及地改作業。

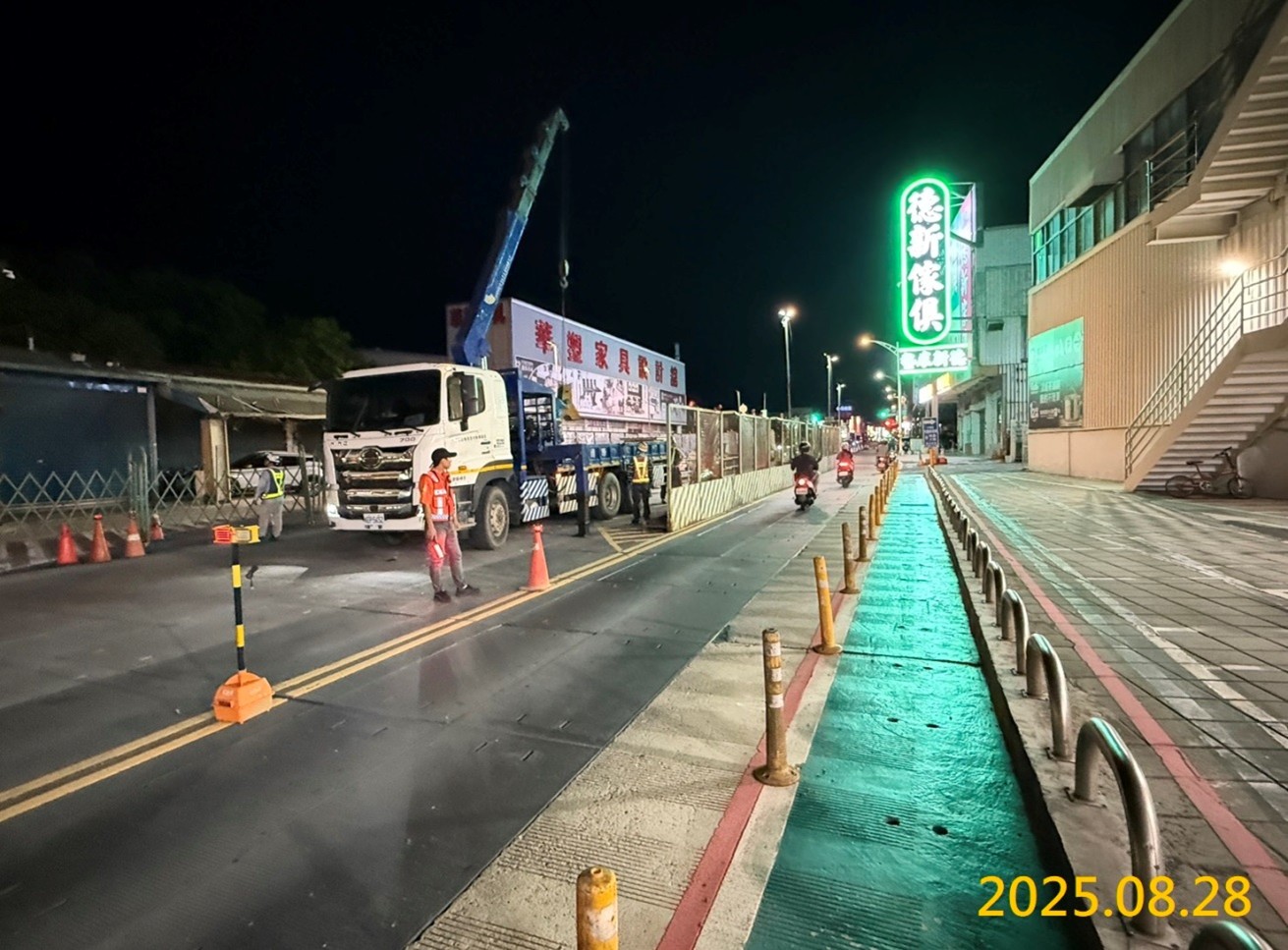

十、 北出土段進行排水復舊作業。
十一、 GC03標截至114年8月31日,執行進度69.204%。
114年8月GC05標工程進度
桃園捷運綠線GC05標工程包含電梯工程及電扶梯工程。

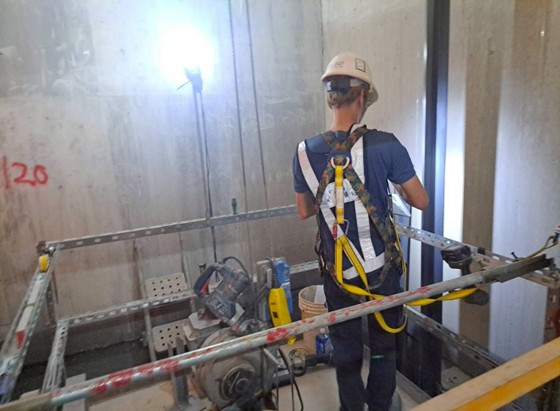

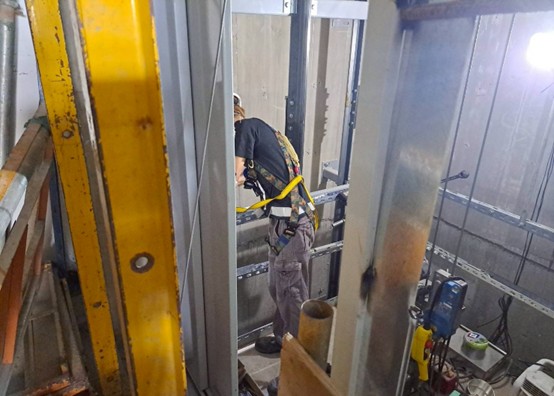

一、 電梯工程:刻正辦理北段通車車站及北機廠期末設計、製造及安裝作業。
二、 電扶梯工程:刻正辦理北段通車車站期末設計、製造及安裝作業。
三、 近日工作內容如下:

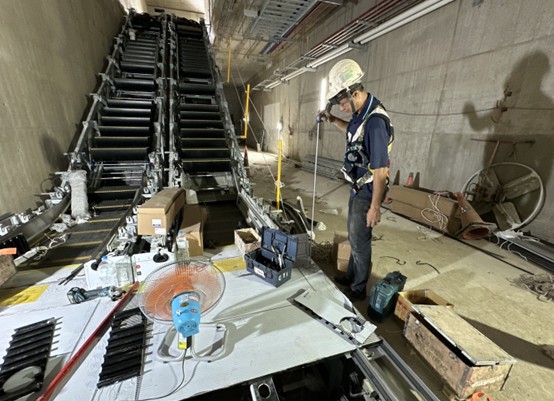

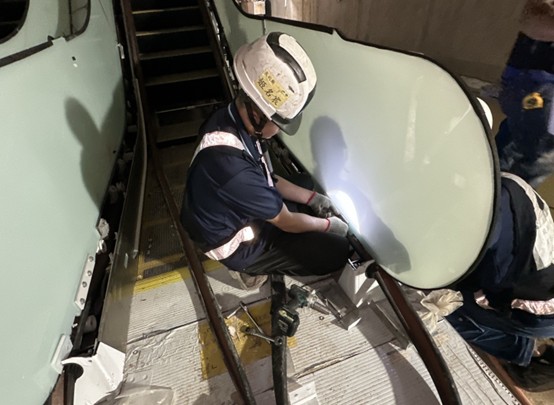

(1). G11站5-6號電扶梯扶手玻璃安裝作業。

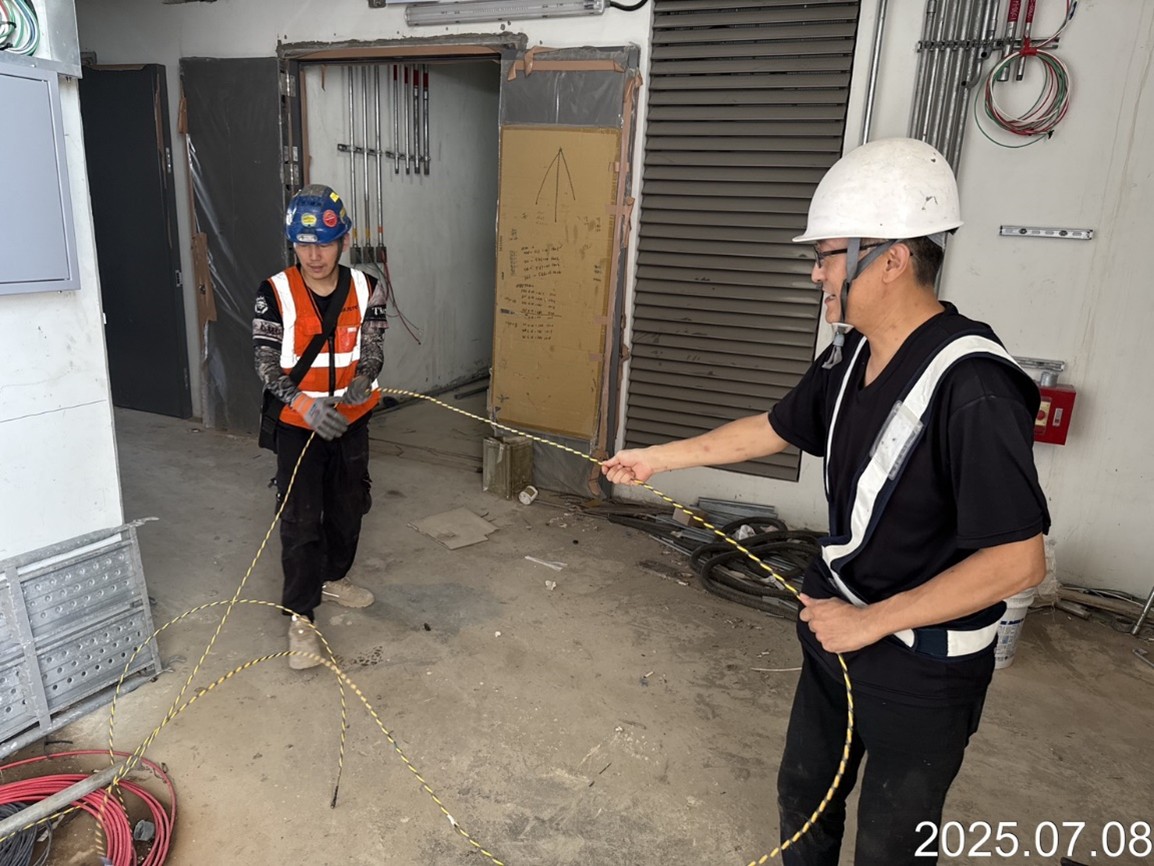

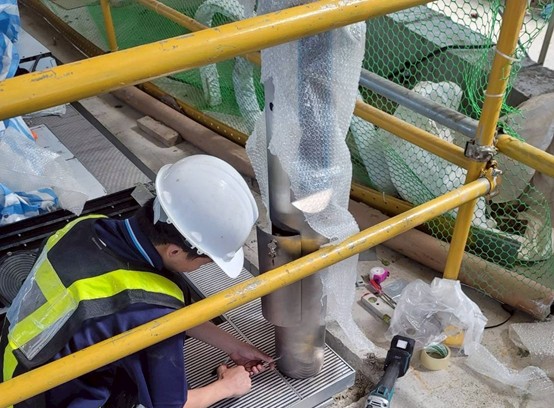

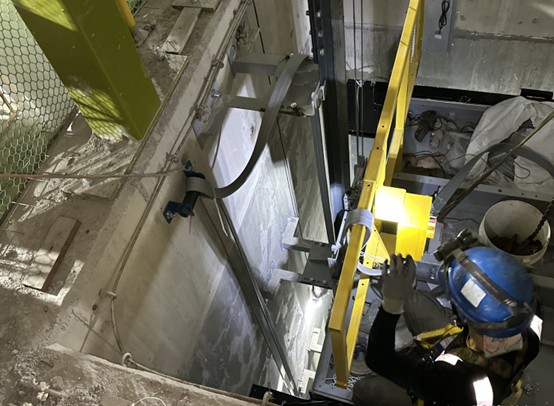

(2). G14站2號電梯配重塊安裝作業。
(3). G12站1號電梯活動電纜安裝作業
(4). G11站3、4號電扶梯踏階軌道安裝作業
(5). G11站3、4號電扶梯立柱安裝作業

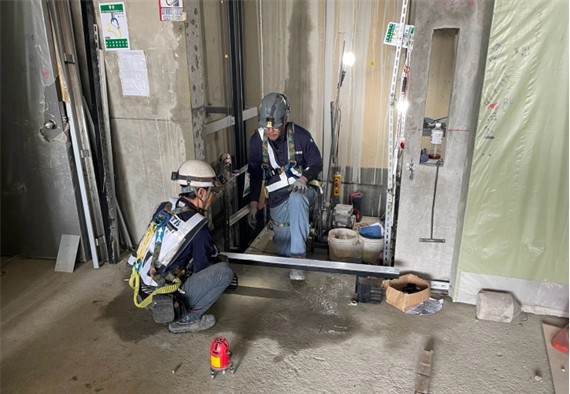

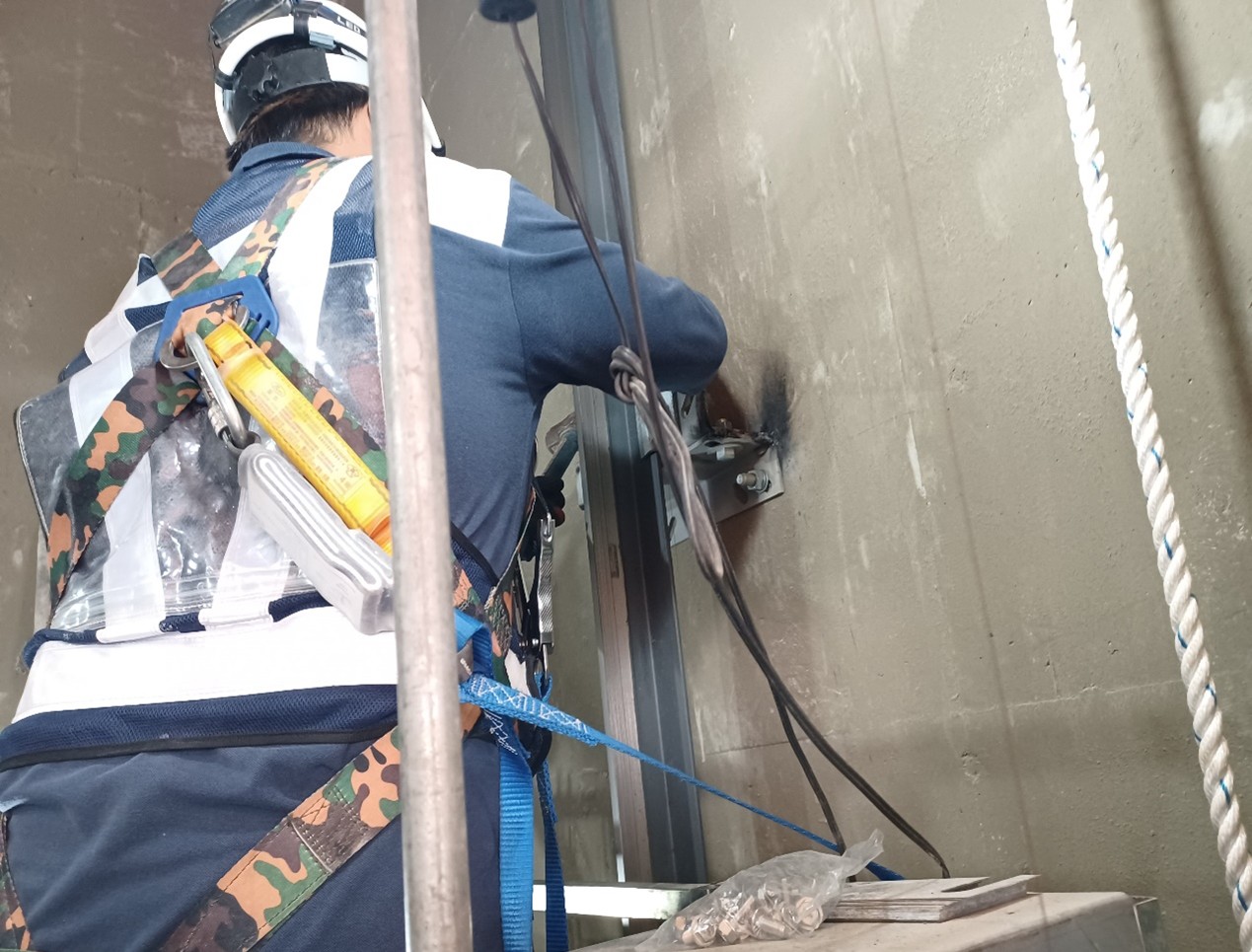

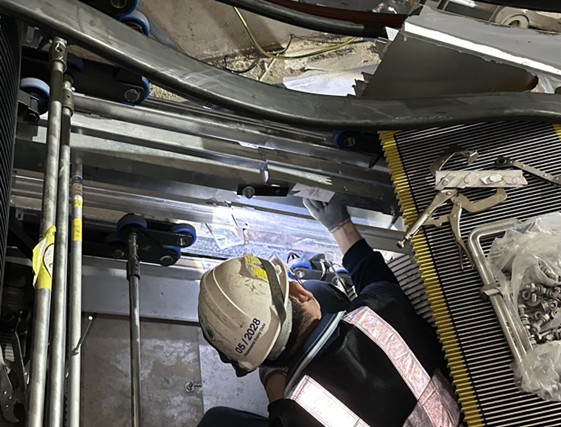

(6). G15a站1號電梯導軌調整作業
四、 GC05標截至114年8月31日,執行進度24.73%。
114年8月GM01標工程進度
桃園捷運綠線GM01標工程包含機電系統、軌道工程、北機廠及主變電站土建及其他機電工程等工項。
一、 機電系統:

(1).各子系統刻正辦理期中及期末設計作業。
(2).北機廠、G13(南竹中正北)至G15b(坑口)站通訊系統、監控及資料擷取系統、供電系統、機廠維修設備及特種車輛、行車監控系統及月臺門系統設備安裝及測試。s

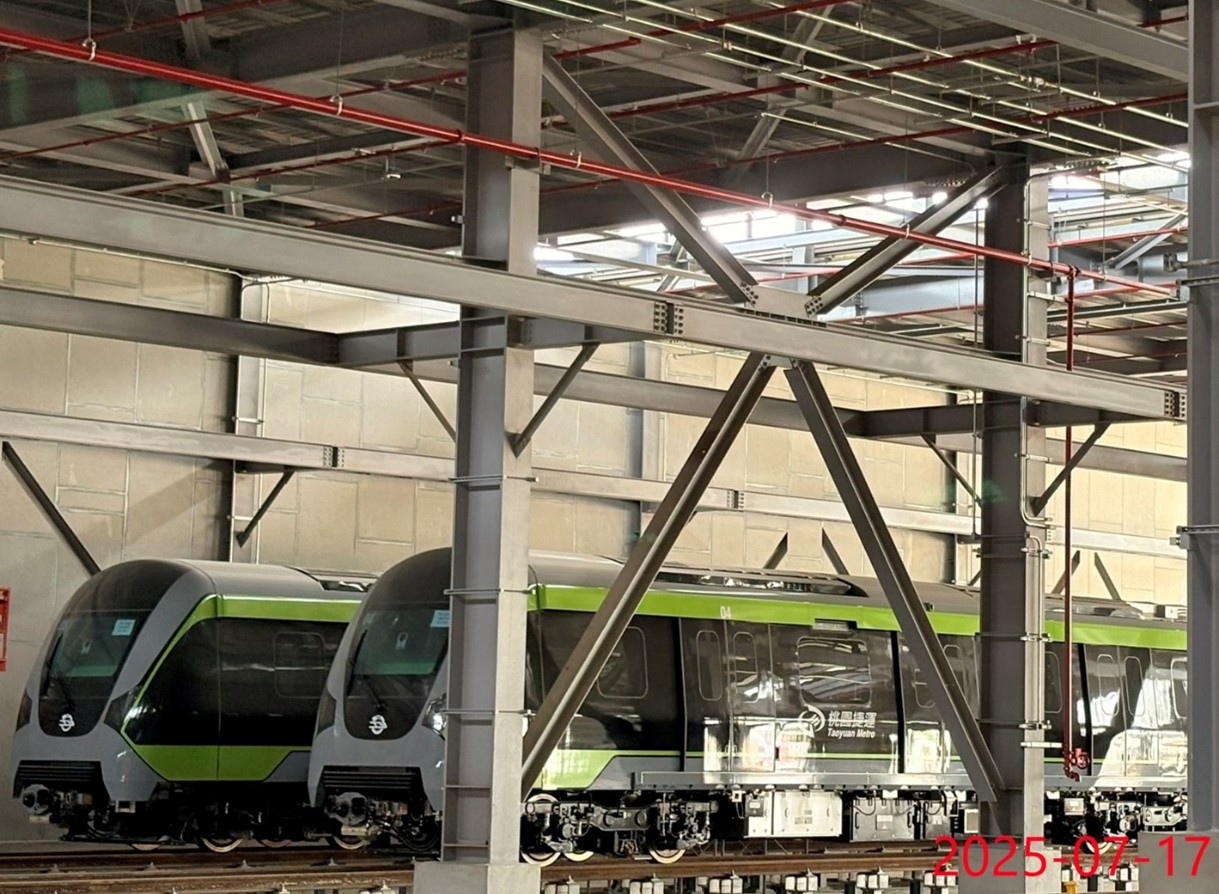

(3).捷運綠線列車製造及陸續運抵北機廠進行測試。

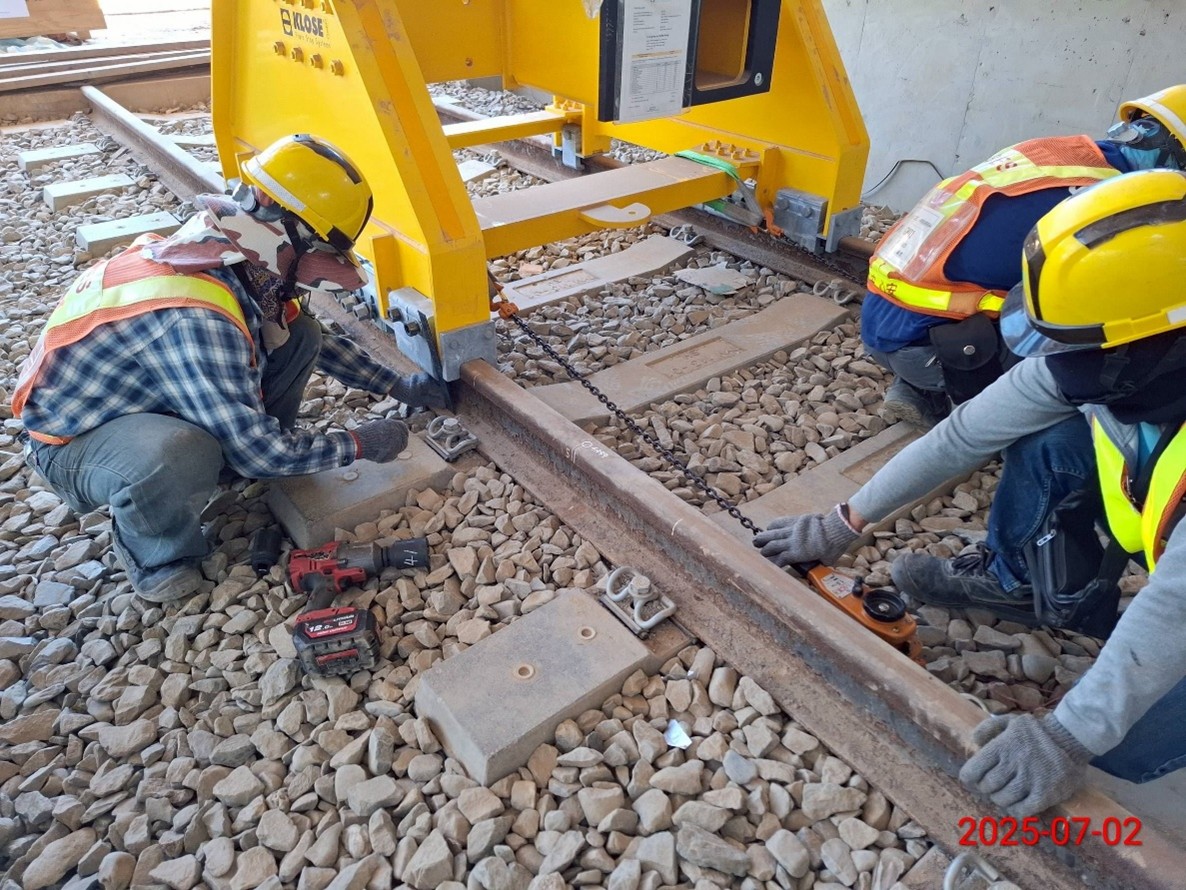

二、 軌道工程:

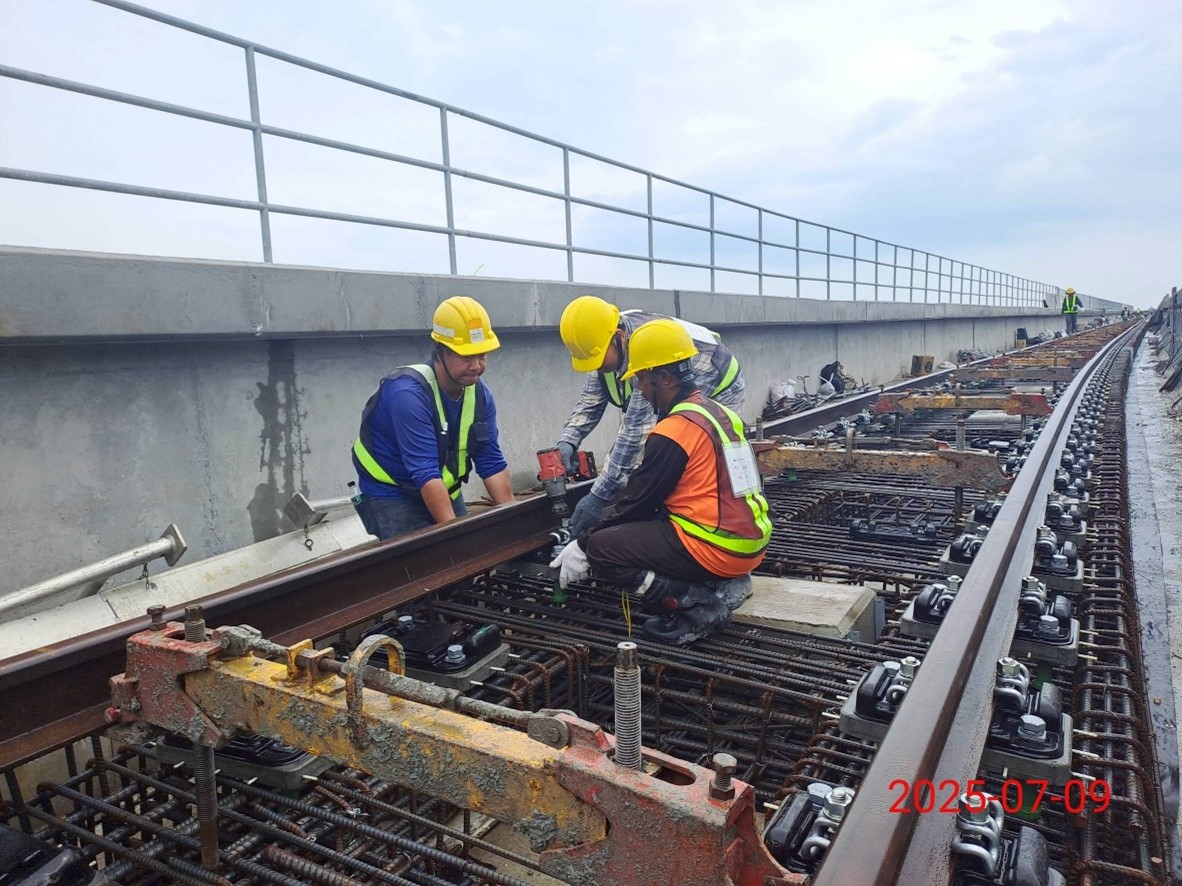

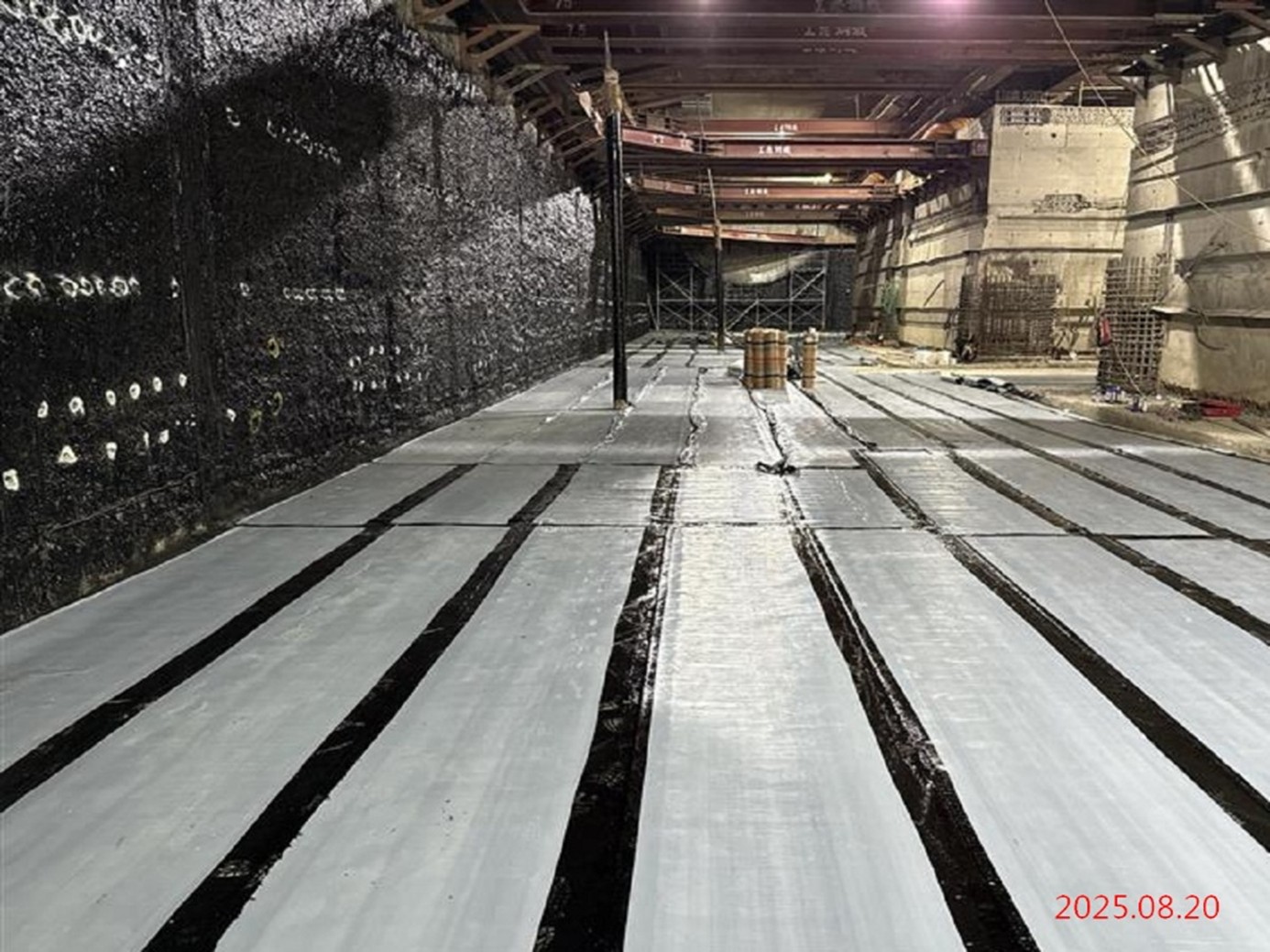

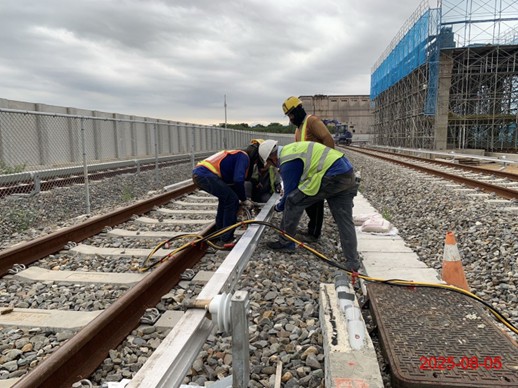

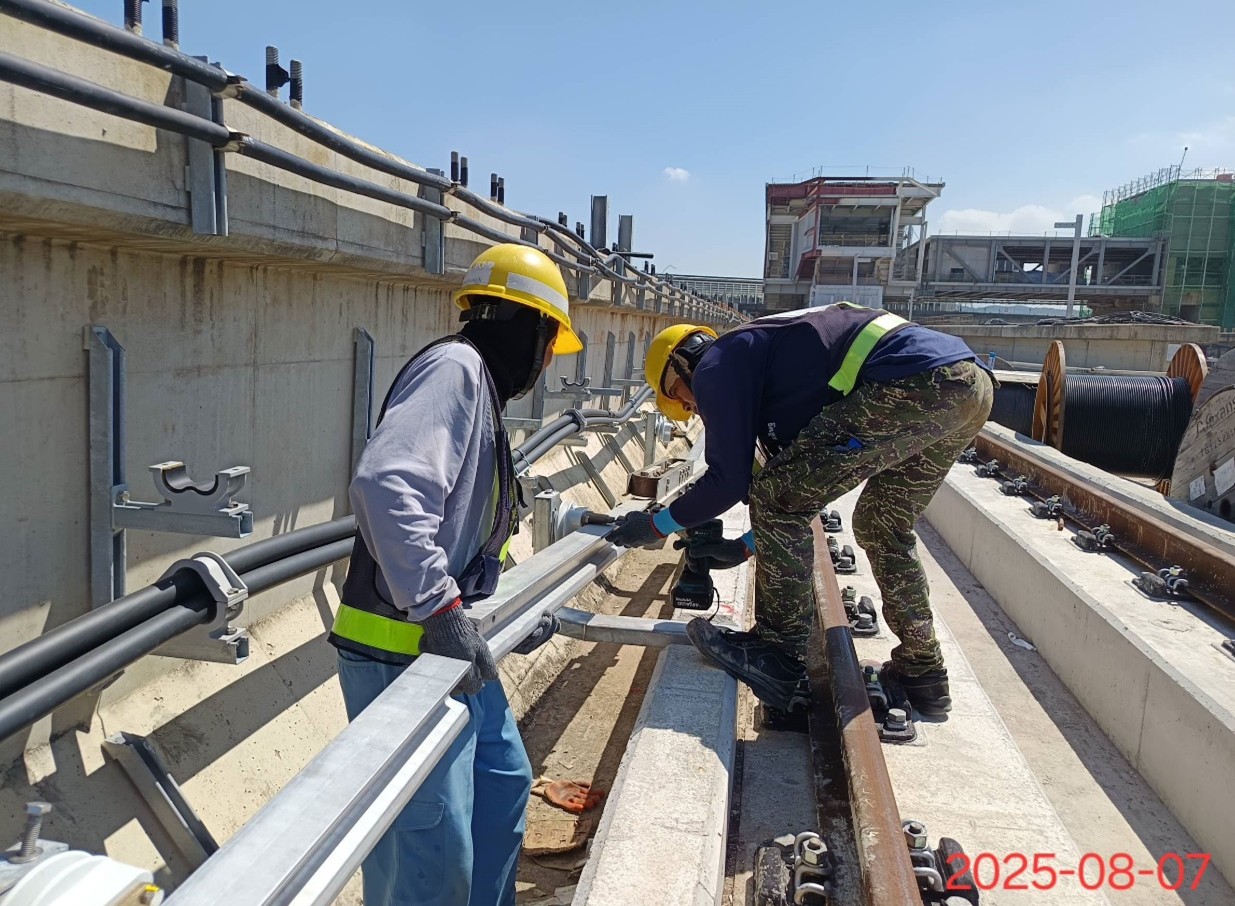

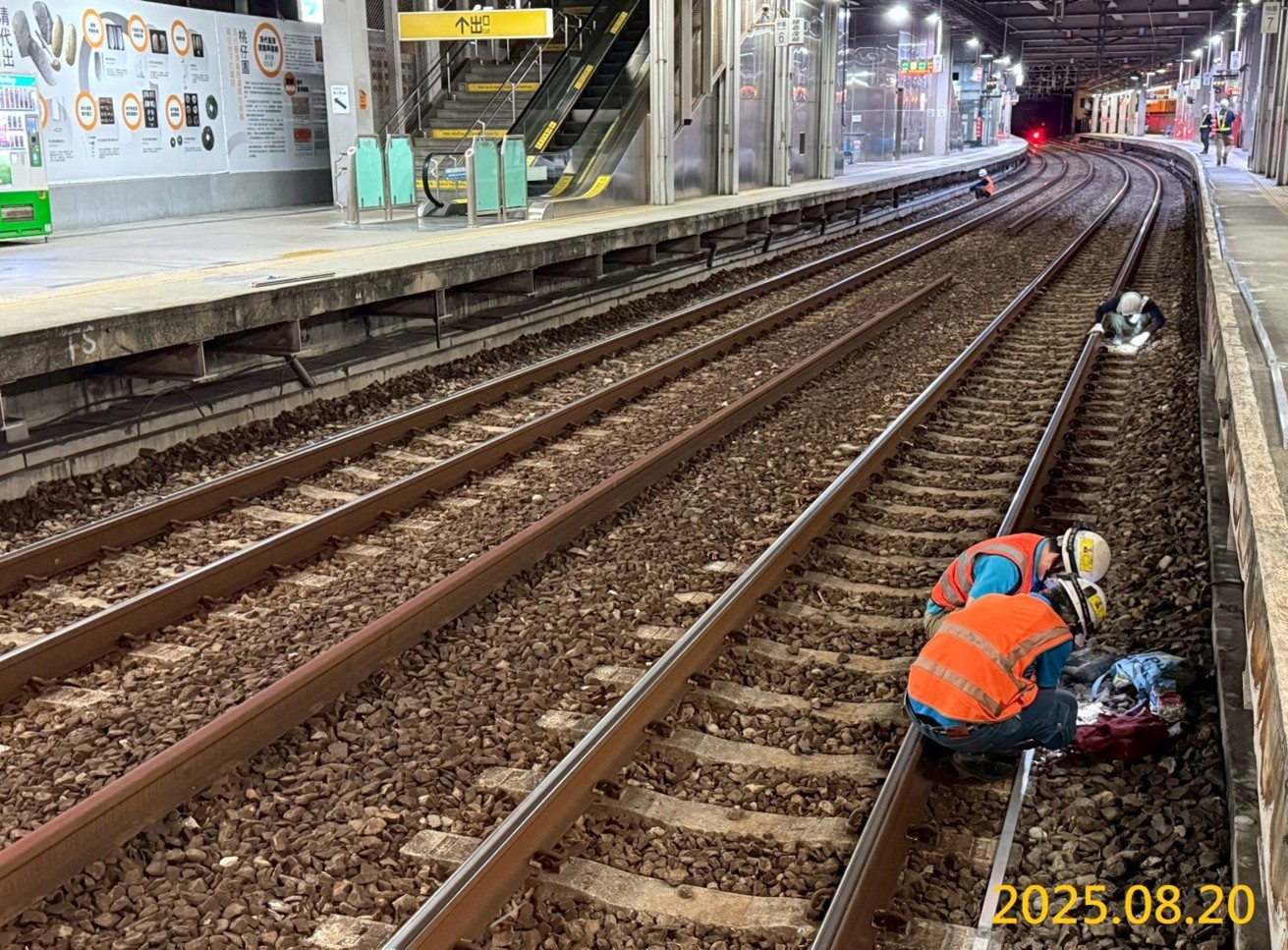

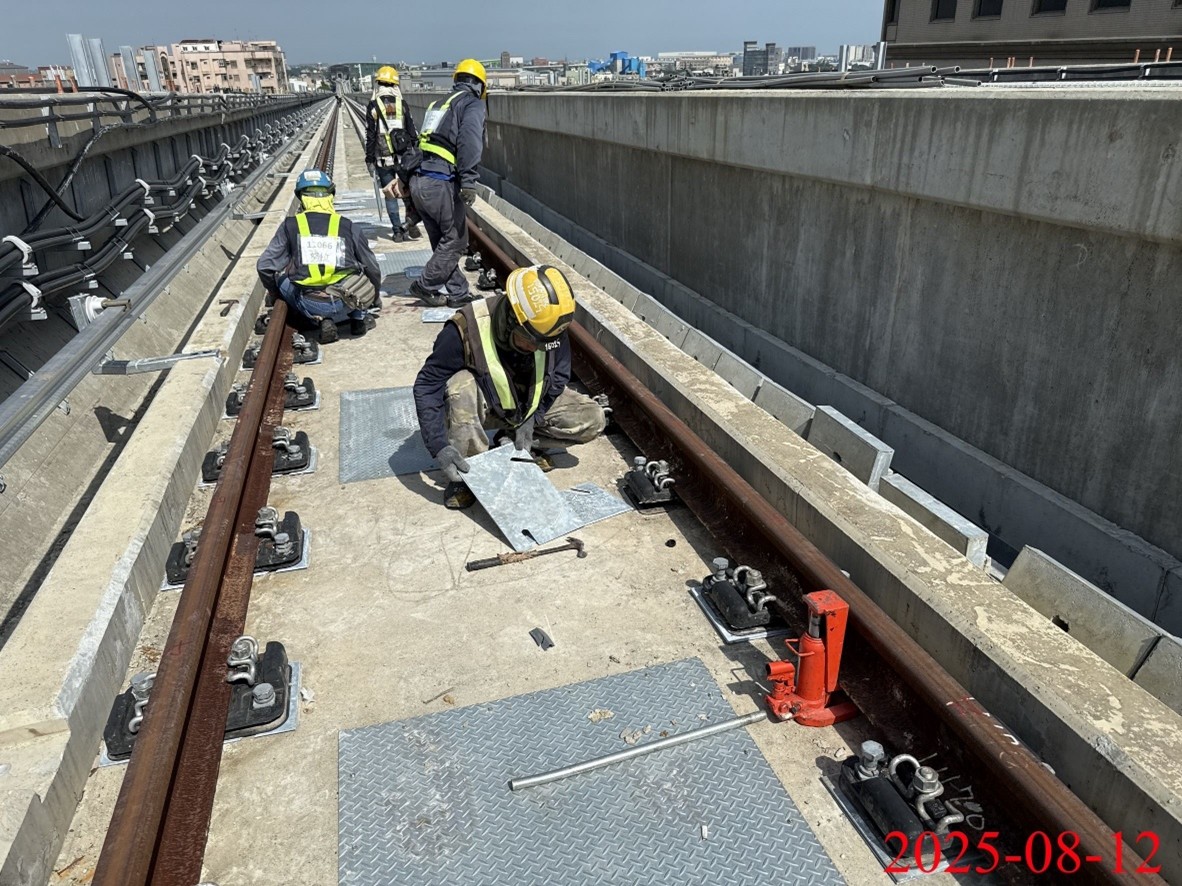

(1).G11(藝文特區)站~北出土段間(上行)浮動式及基座式軌道施工。
(2).G15(水尾)~G16站間(上行)浮動式及基座式軌道施工。
三、 北機廠土建工程:

(1) 北主變電站、管理中心、主維修廠、駐車廠結構裝修作業。 (2) 備品倉庫及體育場、土木軌道廠、洗車廠、污水處理廠、特殊品倉庫、廢棄物處理區、警備隊辦公室結構體施作作業。
四、 GM01標截至 114年8月31日進度為47.82%。
