110年11月GC01標工程進度

一、八德(南段)工區:
(1) 建德路及新闢道路共337支基樁已於109年11月全部施作完成。
(2) 建德路及新闢道路共66座樁帽已於110年6月全部施作完成。
(3) 建德路及新闢道路共60支RC墩柱已於110年8月全部施作完成;鋼墩柱共5支已於110年9月全部施作完成。
(4) 建德路及新闢道路持續進行帽梁施作,目前進行PG02-02鋼筋綁紮及PG02-03模板拆除,將接續進行PG02-02模板組立及混凝土澆置,累計已完成49座帽梁。
(5) 建德路及新闢道路已完成PG01-05~P01-01、P01-01~P01-04、P01-06~P01-08、P01-13~P01-15、P01-28~P01-31、P01-40~P01-41、PG02-04~P02-01,累計13跨場鑄箱型梁橋面版,目前進行P01-41~P01-43底腹版鋼筋綁紮。
(6) 新闢道路已完成P01-18~21、P01-31~P01-39,累計22支預鑄混凝土U型梁吊裝,目前持續進行預鑄混凝土U型梁生產作業。
(7) 新闢道路已完成P01-15~18,累計3跨鋼箱型梁吊裝,目前持續進行鋼箱型梁生產作業。
(8) G01車站出入口目前進行2樓版鋼筋綁紮;G02車站出入口目前進行2樓版鋼筋綁紮。

二、蘆竹、大園(北段)工區:
(1) 中正北路B工區(蘆竹區中正北路,南竹路~中正路橋)、C工區(蘆竹區中正北路~南工路)、D-1工區(蘆興街-南青路~南工路二段)、南崁路二段D工區(南青路~山隆加油站)、E工區(南崁路二段532號~坑菓路口)及F工區(坑菓路-G31~G32車站)持續進行基樁施作,累計已完成1,384支基樁。
(2) 中正北路、南崁路二段、三民路二段及坑菓路持續進行樁帽施作,累計已完成152處樁帽。
(3) 中正北路、南崁路二段、三民路二段及坑菓路持續進行墩柱施作,目前進行墩柱P13a-17第三昇層、P13a-23、P13a-25、P31-15第一昇層鋼筋綁紮,將接續進行P13a-17第三昇層模板組立及混凝土澆置、P13a-23、P13a-25、P31-15第一、二昇層鋼筋綁紮、模板組立及混凝土澆置,累計已完成121支墩柱。
(4) 中正北路、南崁路二段、三民路二段及坑菓路持續進行帽梁施作,目前進行P13-01模板組立、P14-43第二昇層及P31-25鋼筋綁紮,將接續進行P13-01、P14-43及P31-25鋼筋綁紮、模板組立及混凝土澆置,累計已完成95座帽梁。
(5) G13車站目前進行月台梁二次件加工;G13a車站完成軌道版混凝土澆置,將接續進行月台梁施作。
(6) 中正北路已完成P12-16~PG13-1、PG13-4~P13-1、P13-36~PG13a-01(下行線),累計4跨場鑄箱型梁橋面版,目前進行P12-15~P12-16頂版鋼筋綁紮,將接續進行混凝土澆置。
(7) 中正北路已完成P12-02~P12-14、P13-02~P13-14、P13-17~P13-34,累計74支預鑄混凝土U型梁吊裝,目前持續進行預鑄混凝土U型梁生產作業。
(8) 中正北路已完成P13-14~P13-14a、P13-14a~P13-15,累計2跨鋼箱型梁吊裝,目前持續進行鋼箱型梁生產作業。
(9) G13車站出入口完成2樓版混凝土澆置,將接續進行施工架搭設;G13a車站出入口目前進行1樓柱牆混凝土澆置,將接續進行施工架搭設;G14車站出入口目前1樓柱牆模板組立;G31車站出入口目前進行筏基地梁及B2版模板組立;G32車站出入口目前進行2樓柱牆鋼筋綁紮。

三、GC01標截至 110 年11月30日進度為 36.66%。

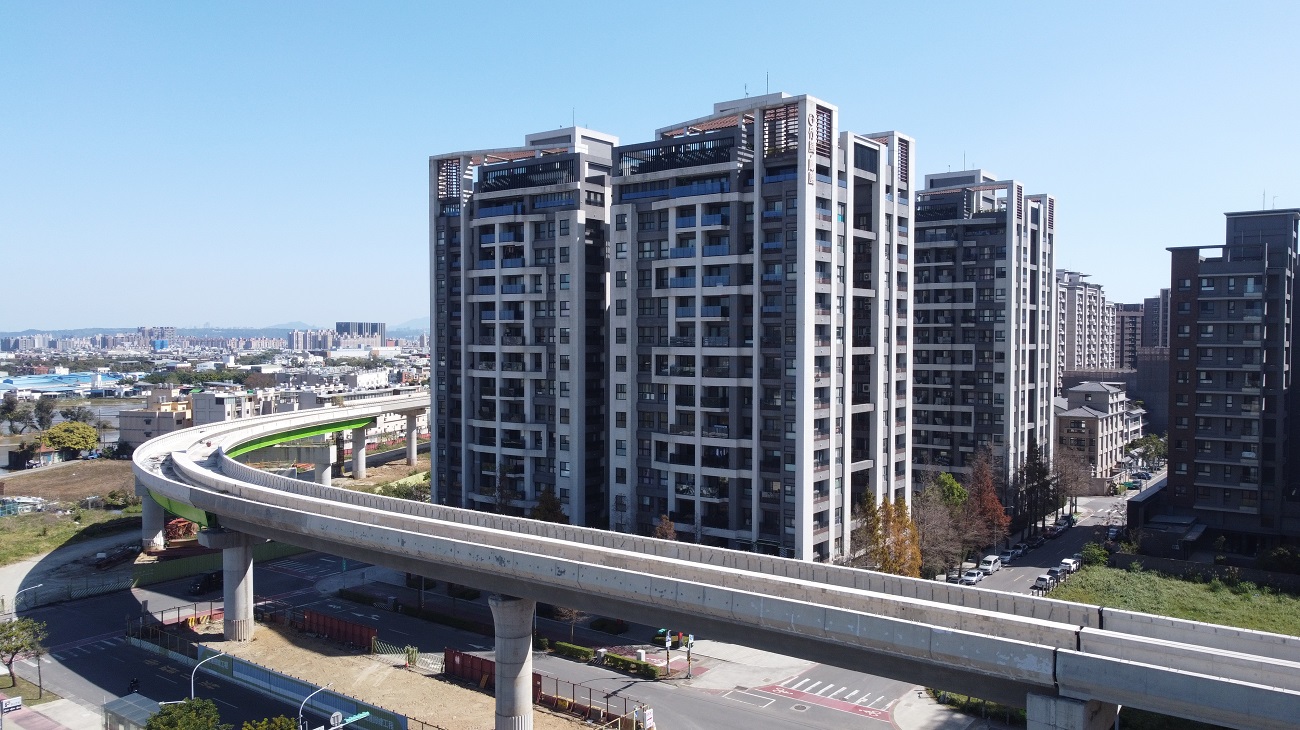

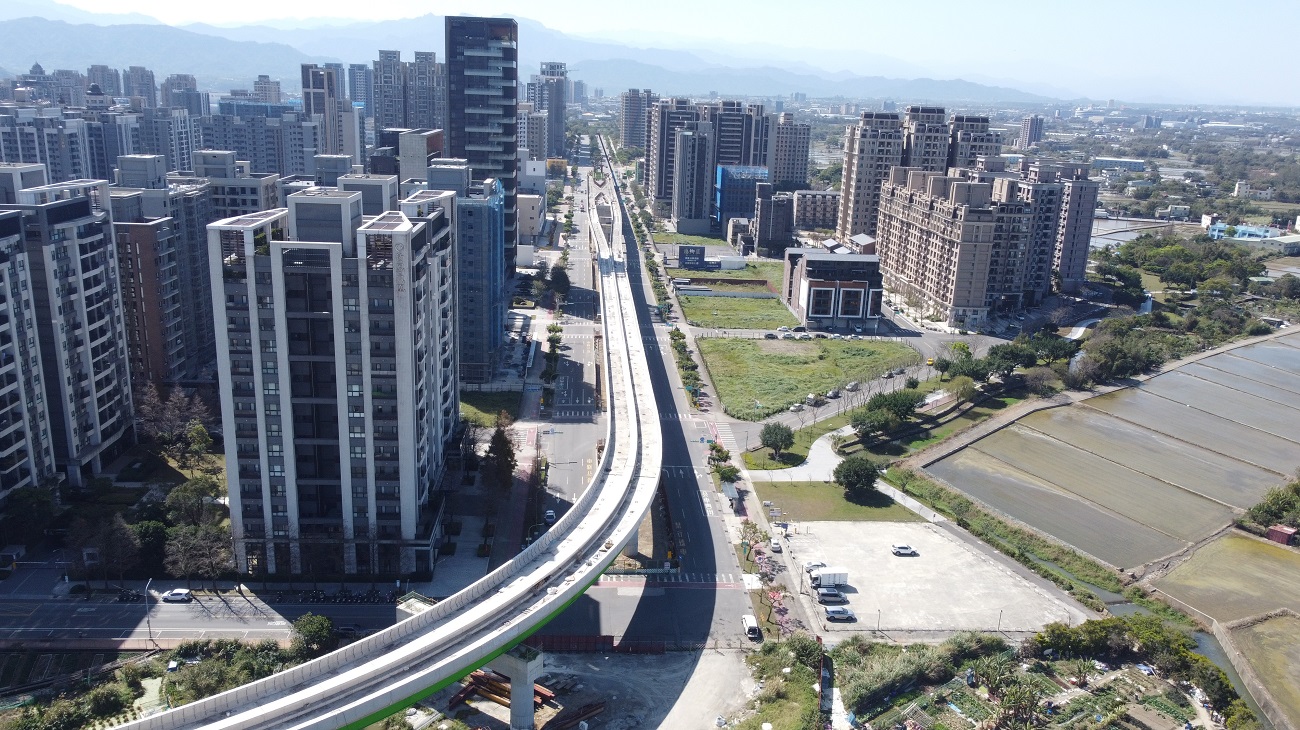

八德新闢道路 帽梁鋼筋綁紮

八德新闢道路 帽梁鋼筋綁紮

八德新闢道路 帽梁鋼筋綁紮
八德新闢道路 G01車站出入口現況施作情形
八德新闢道路 鋼箱型梁吊裝

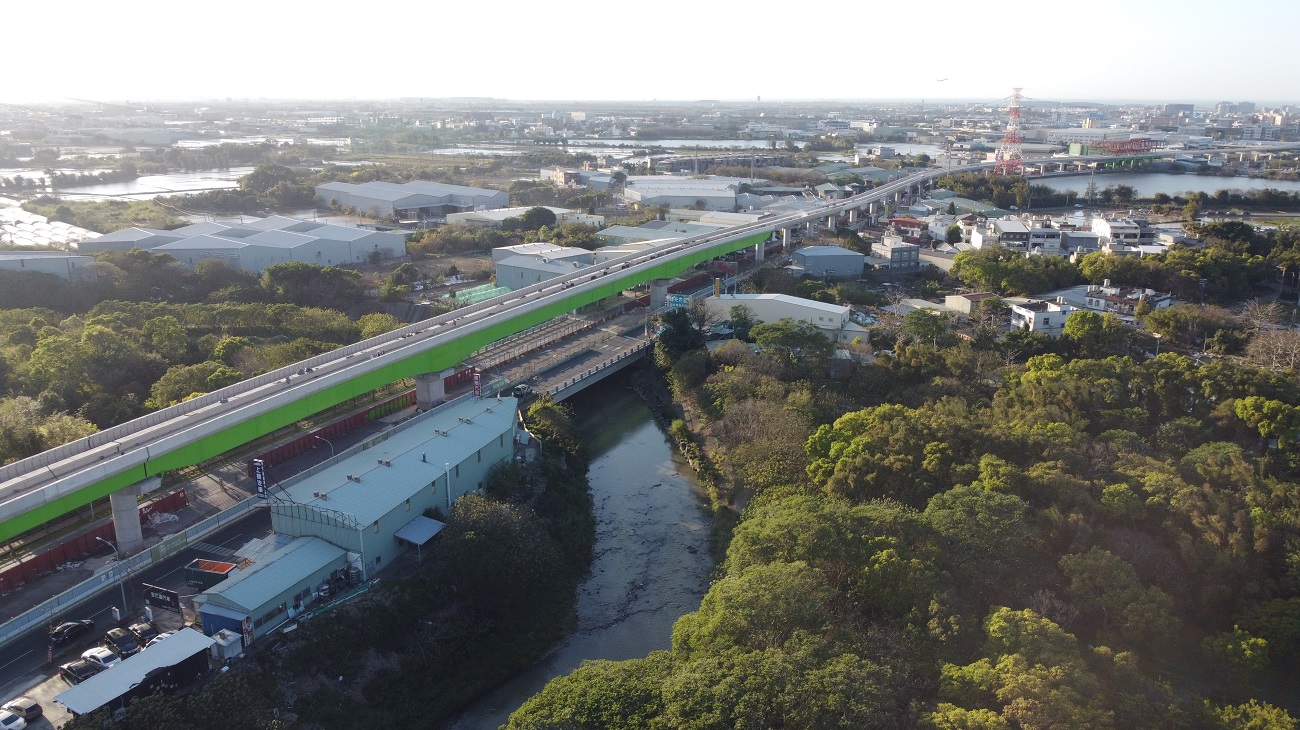

大園三民路二段 基樁混凝土澆置
蘆竹南崁路二段 樁帽鋼筋綁紮
