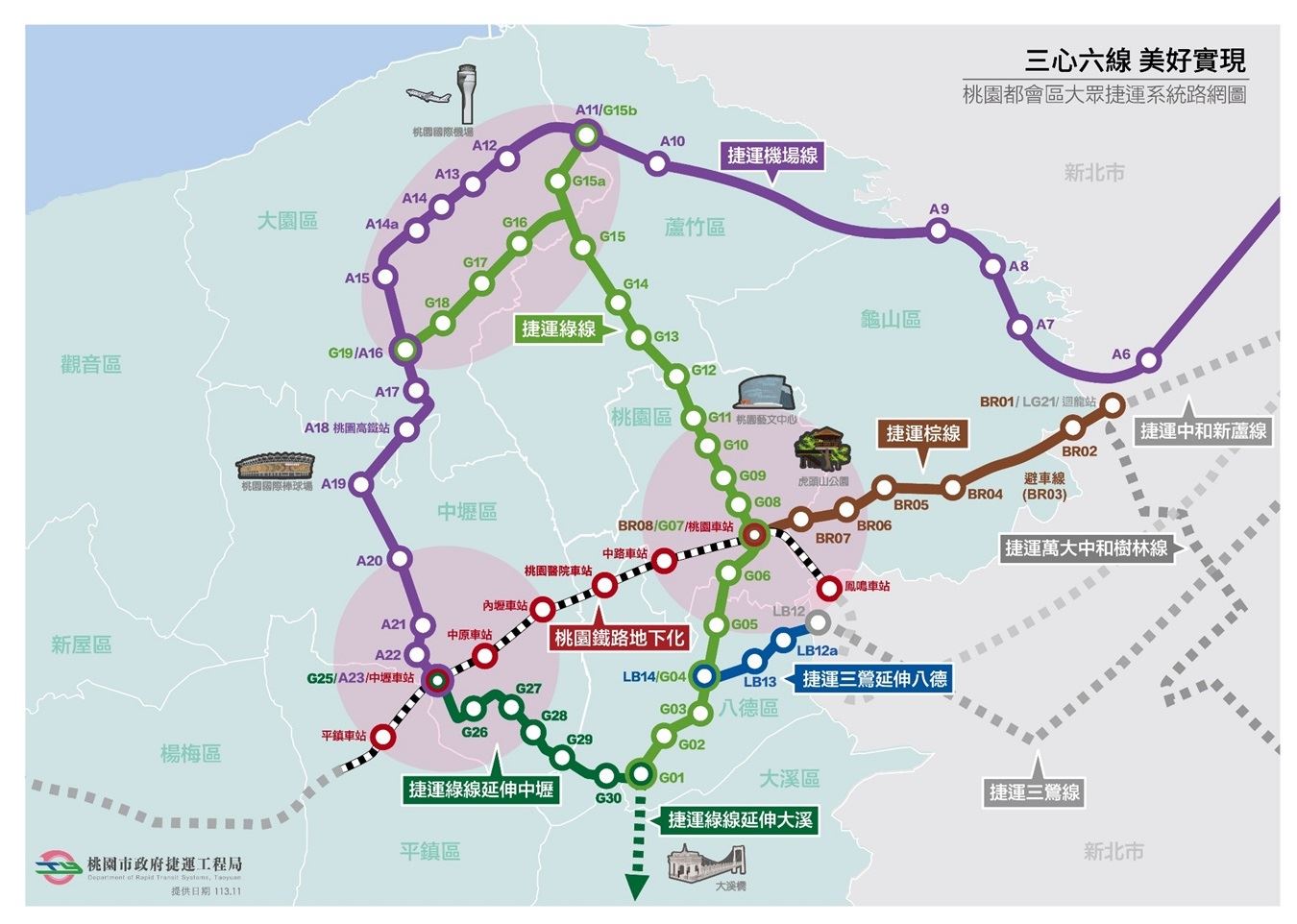

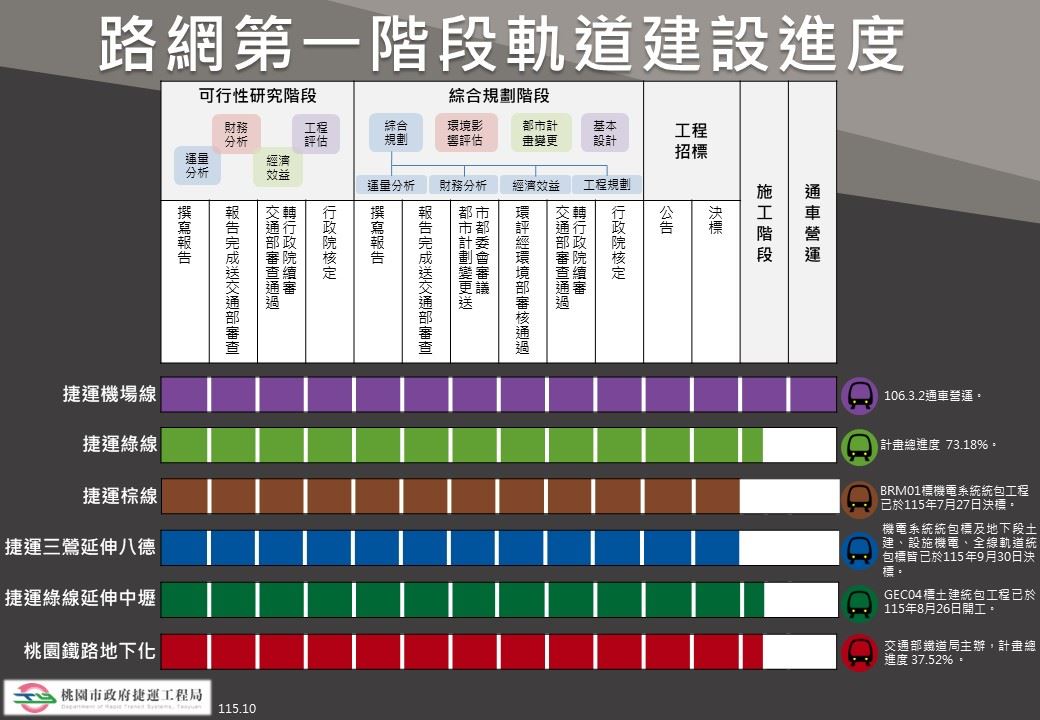

軌道建設進度
計畫名稱目前階段進度說明
捷運機場線通車營運106.3.2通車營運。
捷運綠線施工階段計畫總進度73.18%。
捷運棕線工程招標、決標階段BRM01標機電系統統包工程已於115年7月27日決標。計畫總進度5.00%。
捷運三鶯延伸八德決標階段
機電系統統包標及地下段土建、設施機電、全線軌道統包標皆已於115年9月30日決標。
捷運綠線延伸中壢工程招標、決標階段、施工階段

GEC04標土建統包工程已於115年8月26日開工。計畫總進度21.35%。

桃園鐵路地下化施工階段交通部鐵道局主辦,計畫總進度37.52%。
