115年10月GC01標工程進度

一、  八德(南段)工區:

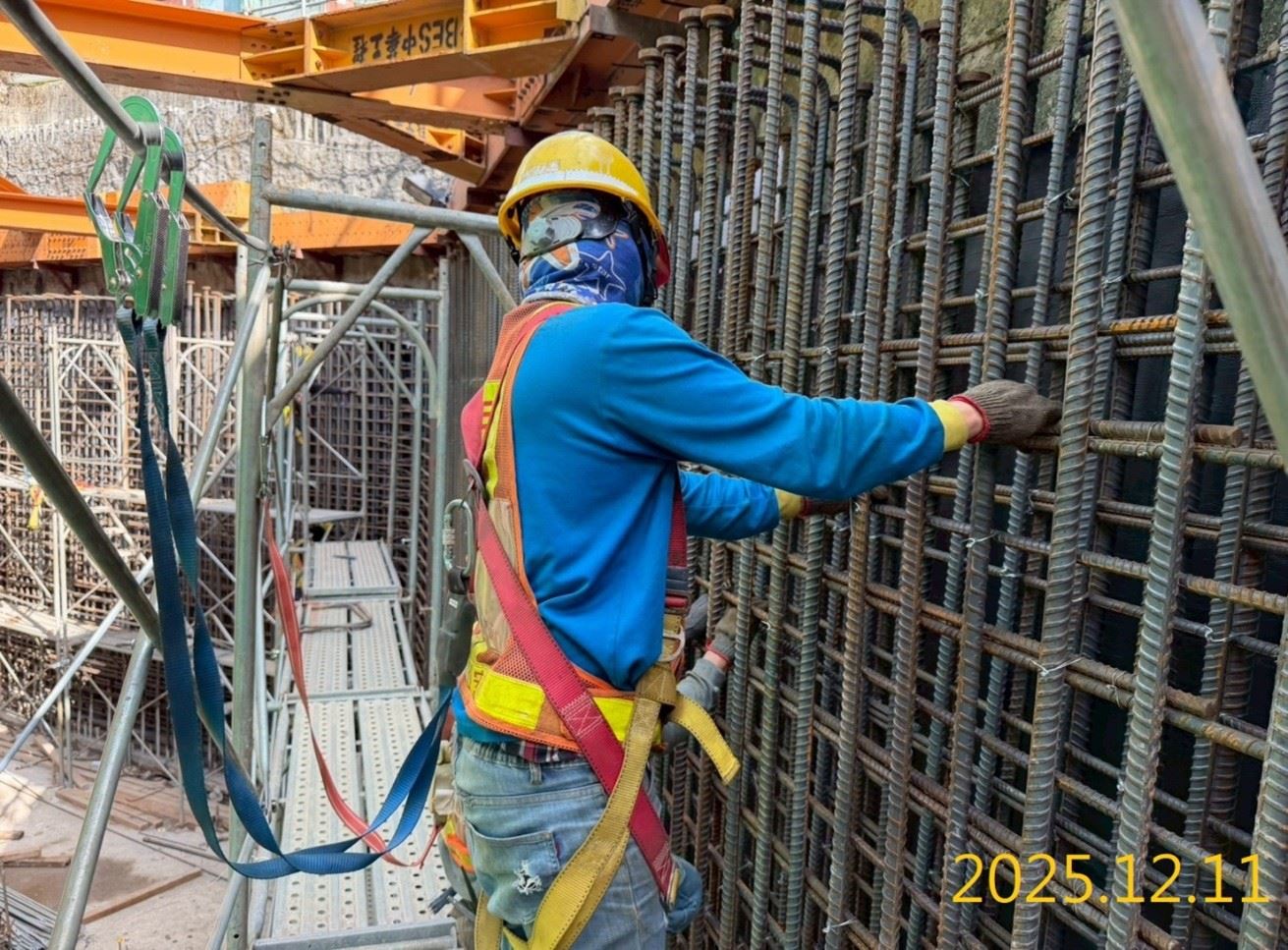

(1)    建德路及新闢道路共337支基樁已於109年11月全部施作完成。

(2)    建德路及新闢道路共66座樁帽已於110年6月全部施作完成。

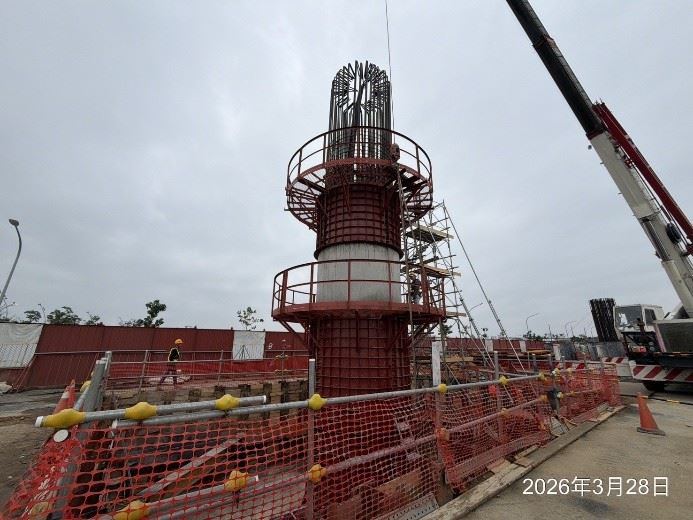

(3)    建德路及新闢道路共61支RC墩柱已於110年8月全部施作完成;鋼墩柱共5支已於110年9月全部施作完成。

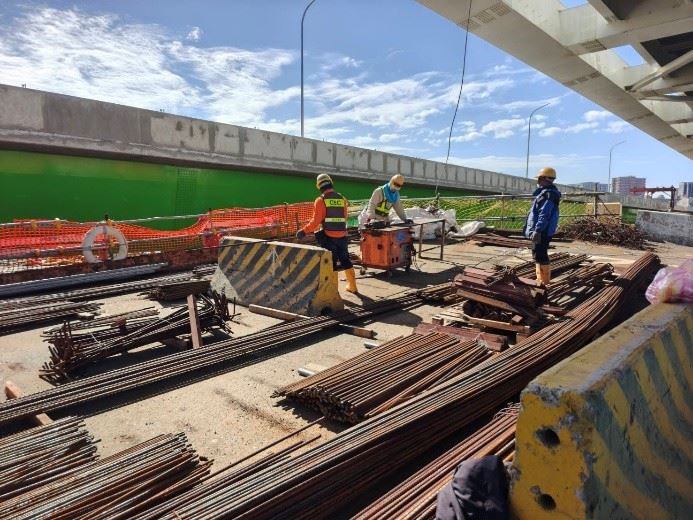

(4)    建德路及新闢道路共62支帽梁已於111年5月全部施作完成。

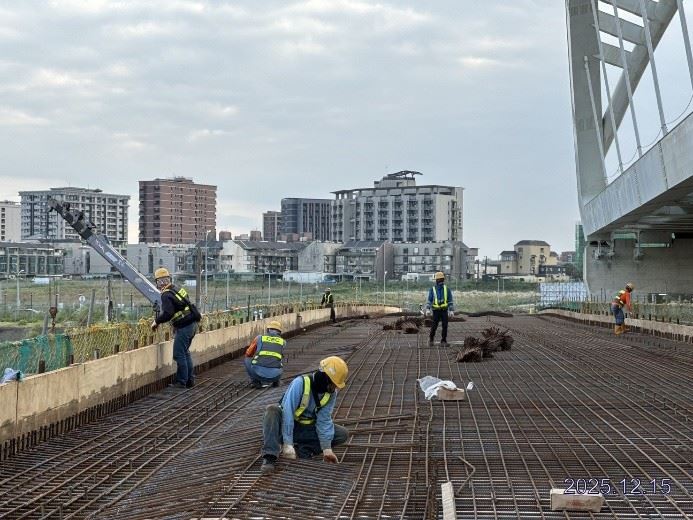

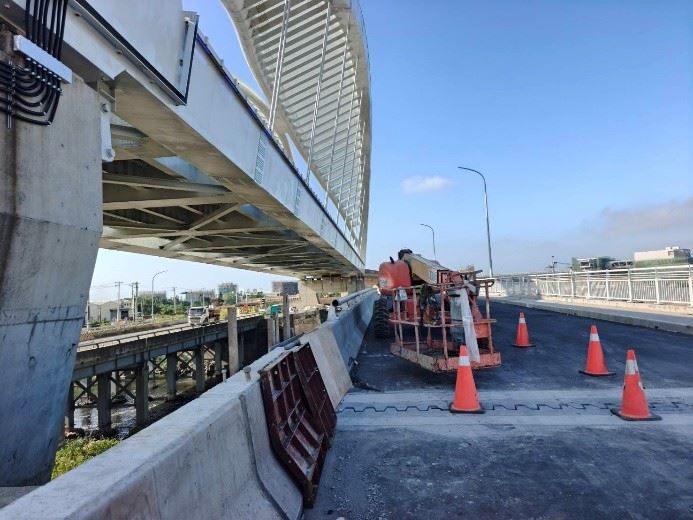

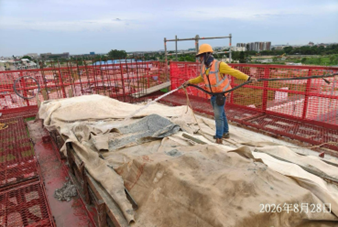

(5)    建德路及新闢道路累計完成16跨場鑄箱型梁橋面版。

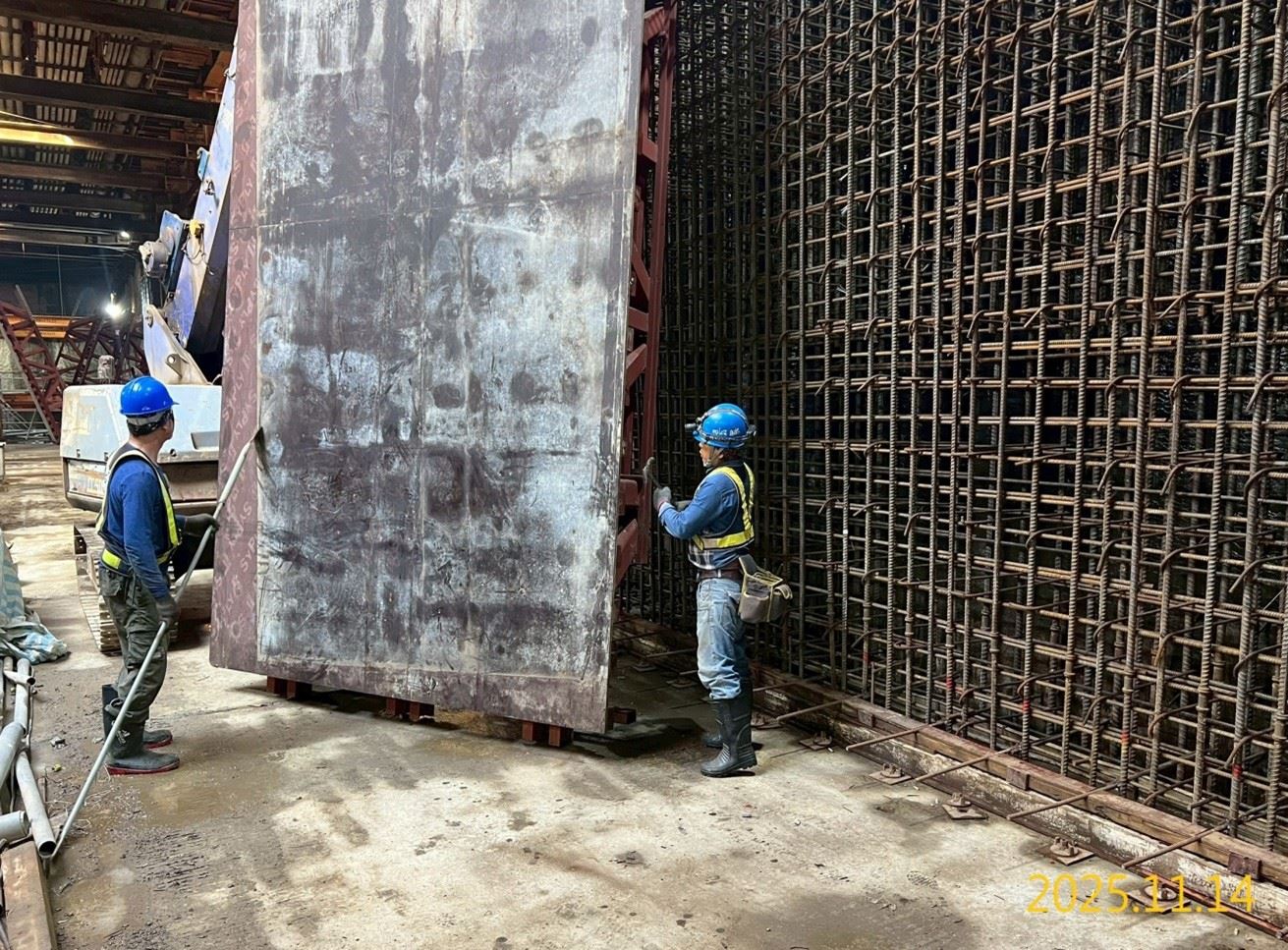

(6)    建德路及新闢道路64支預鑄混凝土U型梁已於112年5月全部施作完成。

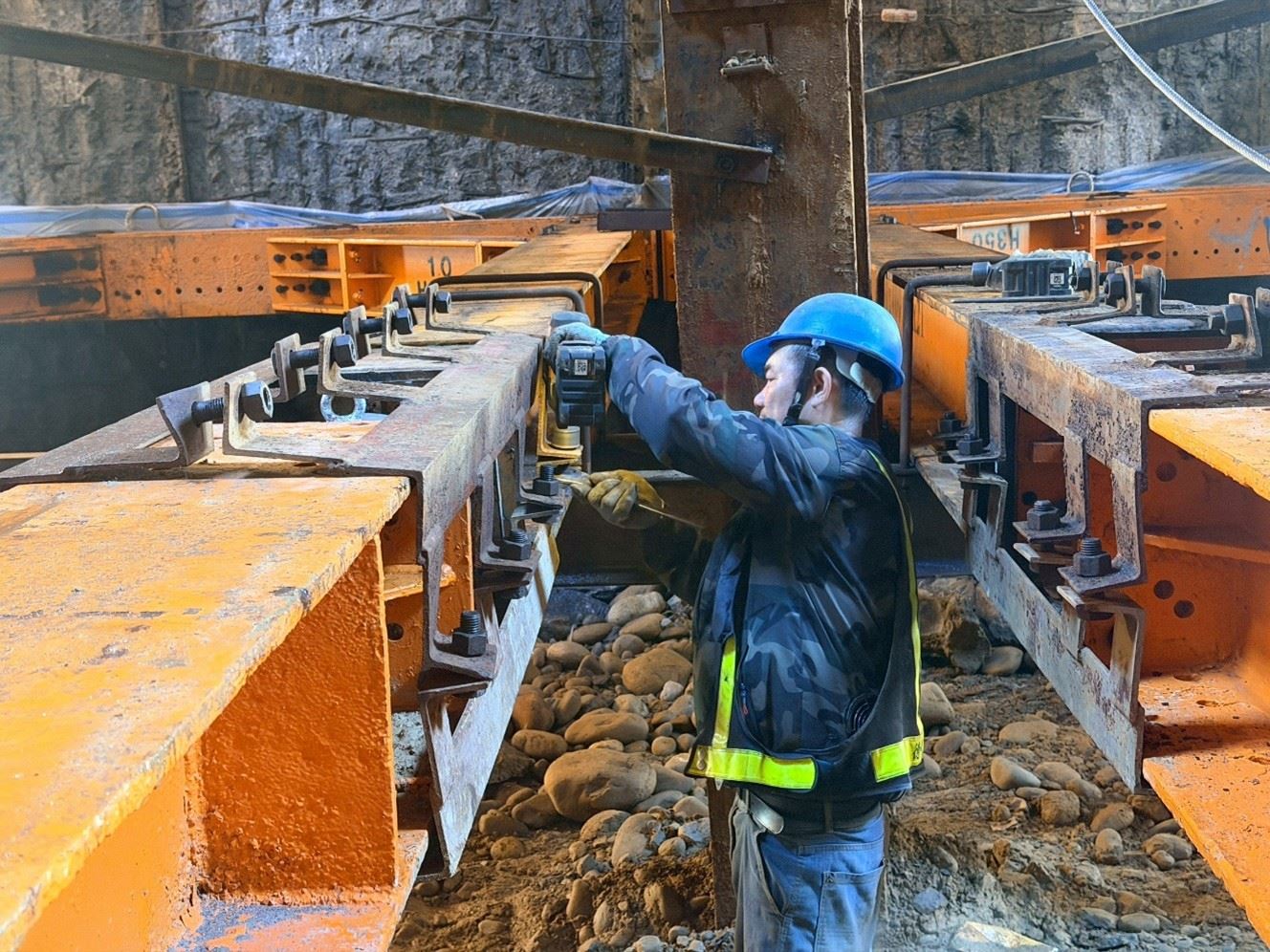

(7)    建德路及新闢道路累計完成7跨鋼箱型梁吊裝。

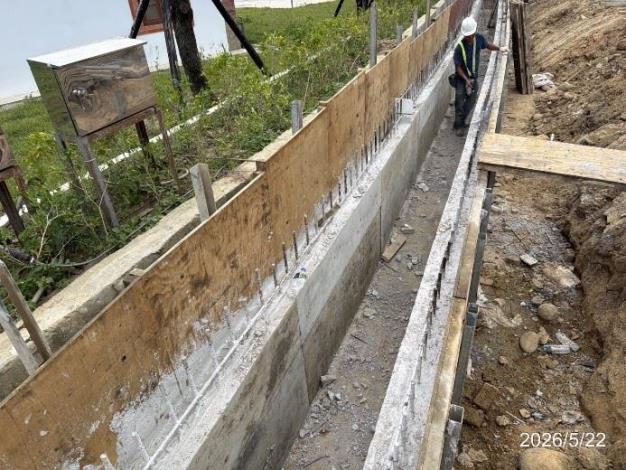

(8)    出流管制模板拆除、場地整理。。

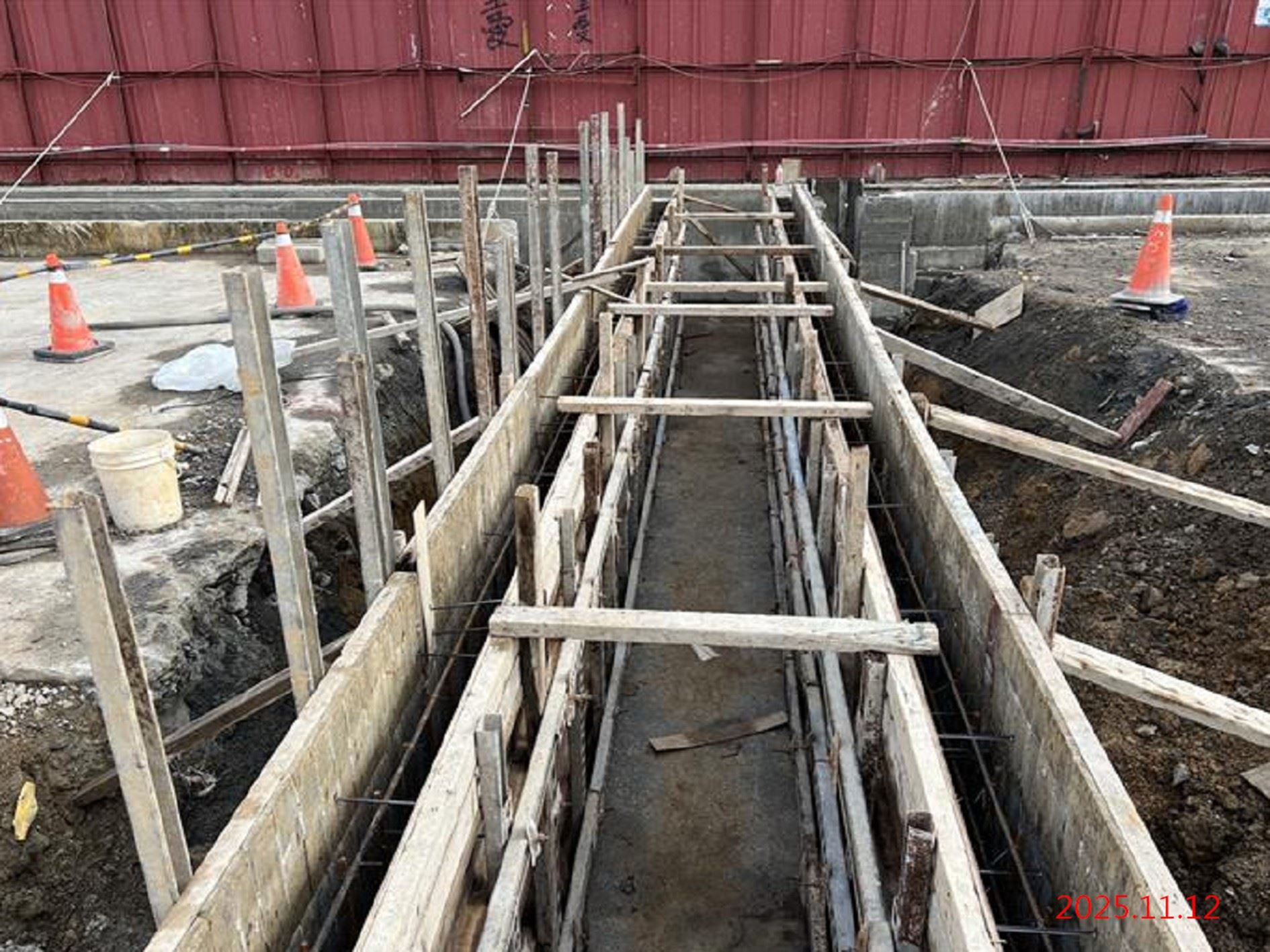

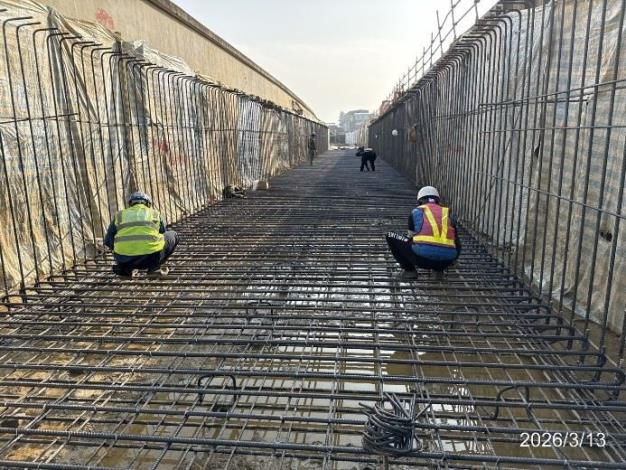

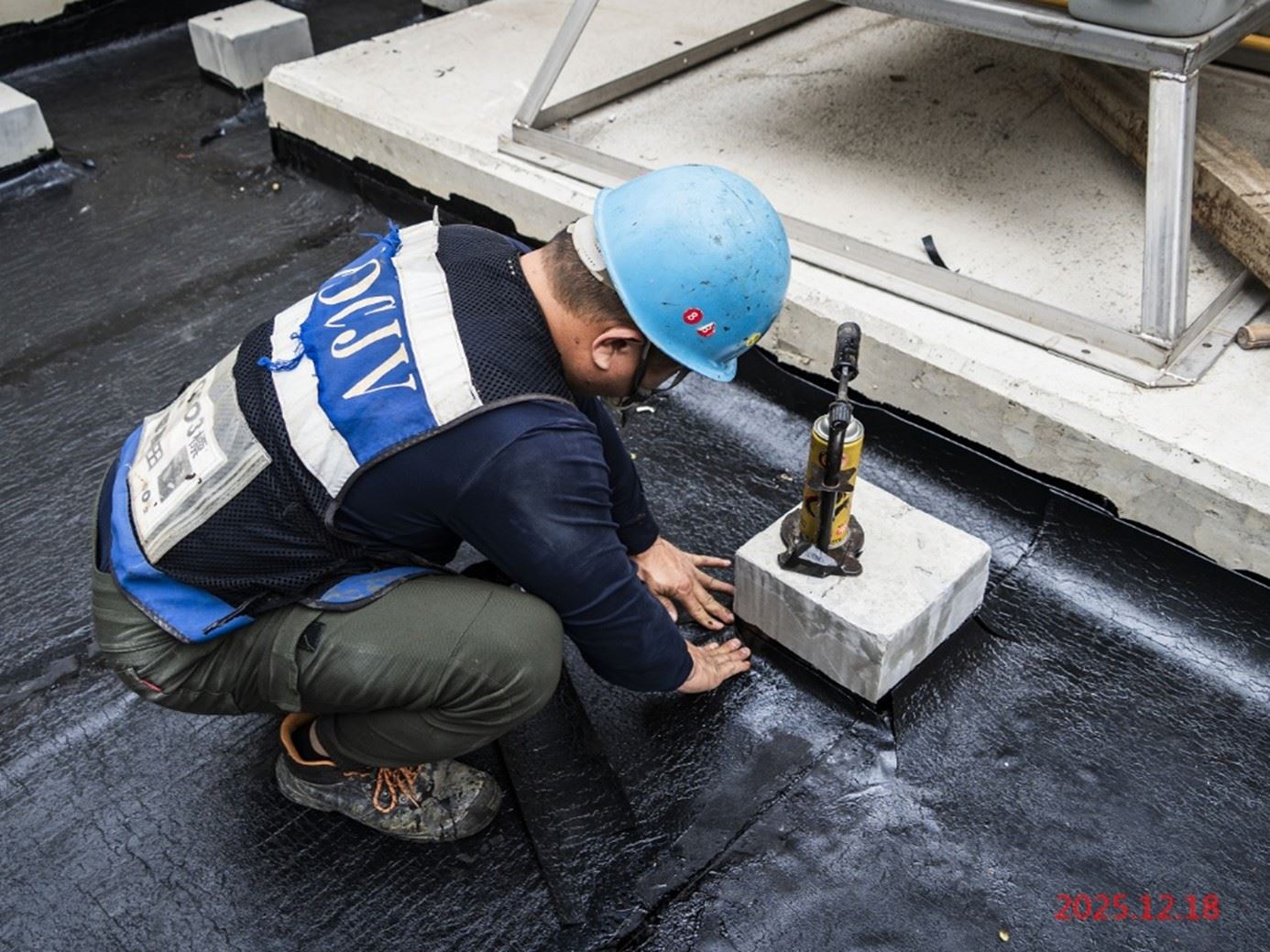

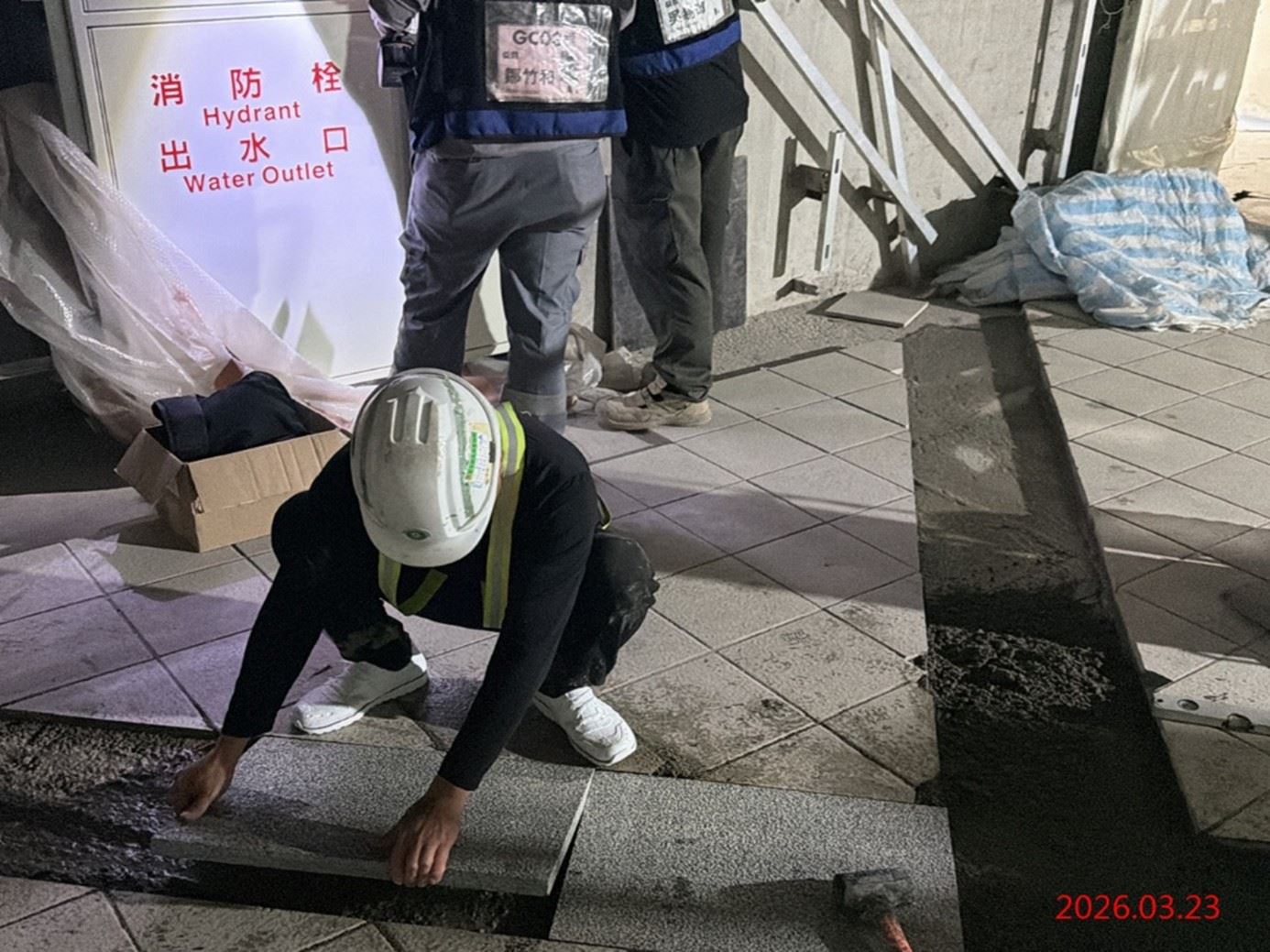

(9)    中央分隔島北側緣石基座鋼筋、模板組立查驗及澆置;南側道路雨水箱涵人孔頂版鋼筋、模板組立查驗及澆置、人行道養護。

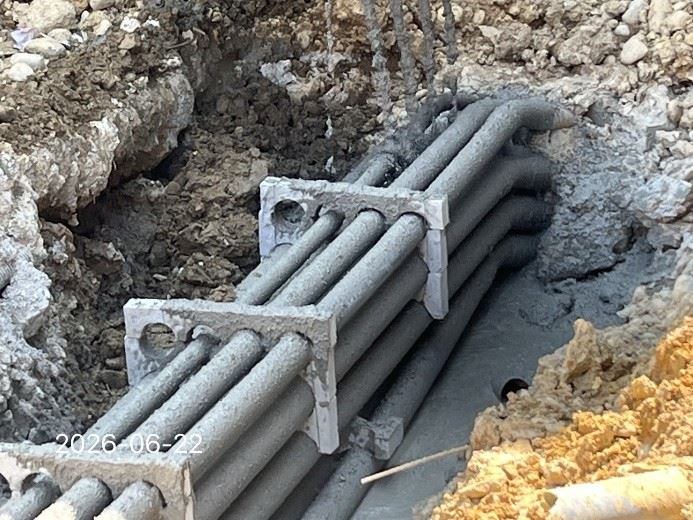

(10)   共同管道人孔內部清理、鑄鐵蓋設置及穿線。

二、  蘆竹、大園(北段)工區:

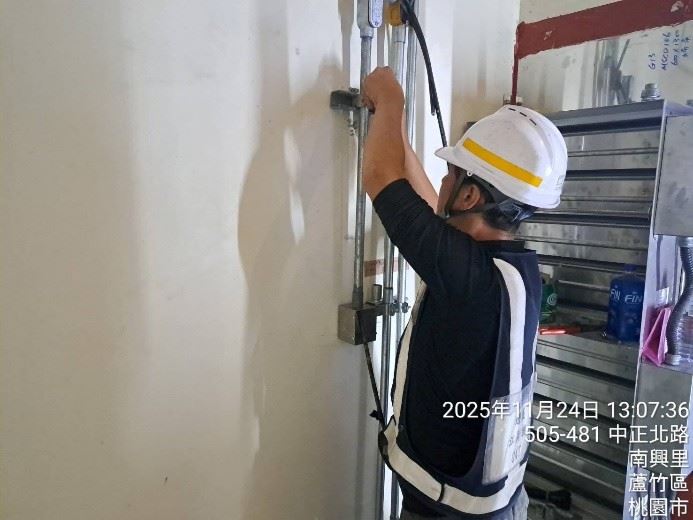

(1)  中正北路B工區(蘆竹區中正北路,南竹路~中正路橋)、C工區(蘆竹區中正北路~南工路)、D-1工區(蘆興街-南青路~南工路二段)、南崁路二段D工區(南青路~山隆加油站)、E工區(南崁路二段532號~坑菓路口)及F工區(坑菓路-G31~G32車站) 1,458支基樁已於111年5月全部施作完成。

(2)  中正北路、南崁路二段、三民路二段及坑菓路樁帽共249處已全數完成。

(3)  中正北路、南崁路二段、三民路二段及坑菓路持續進行墩柱施作,累計已完成247支墩柱。

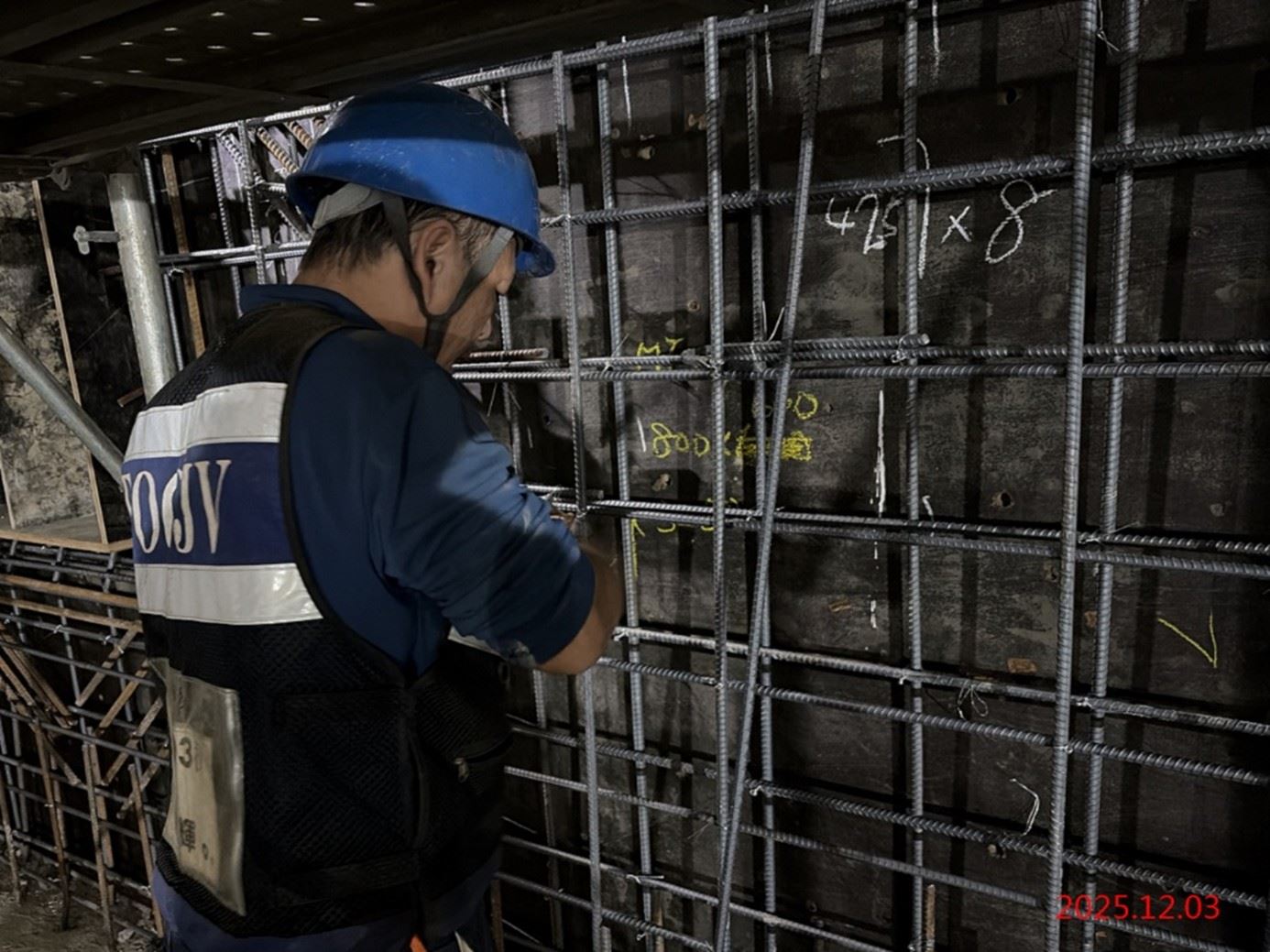

(4)  中正北路、南崁路二段、三民路二段及坑菓路持續進行帽梁施作,累計已完成225座帽梁。

(5)  中正北路、南崁路二段、三民路二段及坑菓路累計完成63跨場鑄箱型梁橋面版,目前A11站復舊、出流管制排水施工等。

(6)  中正北路、南崁路二段、三民路二段及坑菓路累計完成200支預鑄混凝土U型梁吊裝。

(7)  中正北路、南崁路二段、三民路二段及坑菓路累計完成64跨鋼箱型梁吊裝。

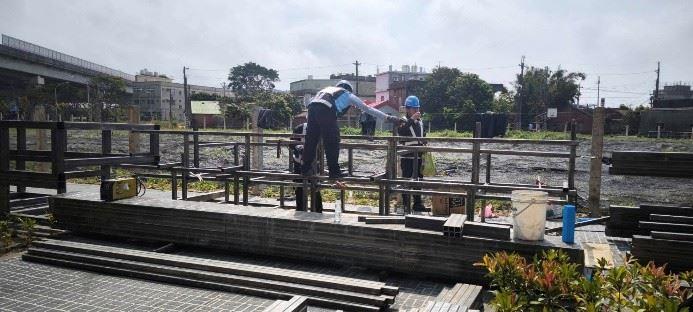

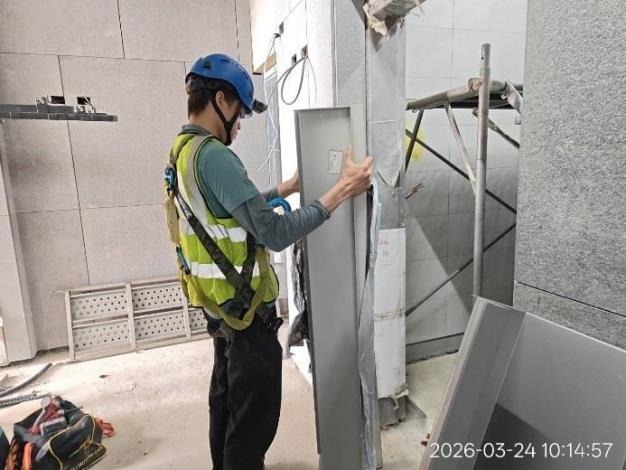

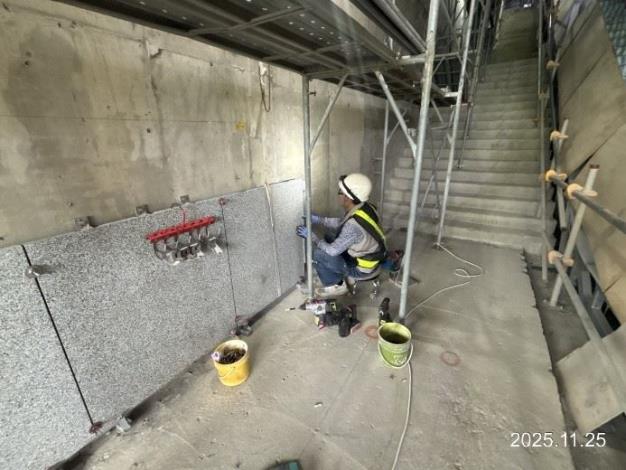

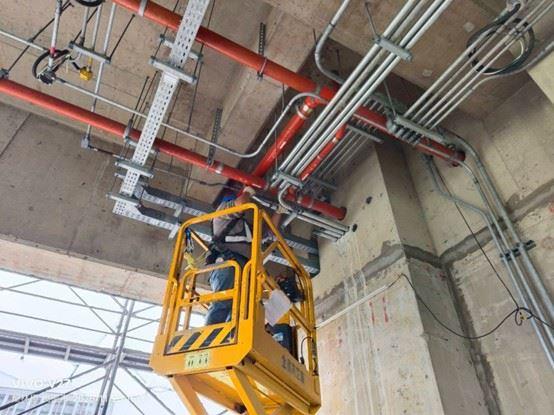

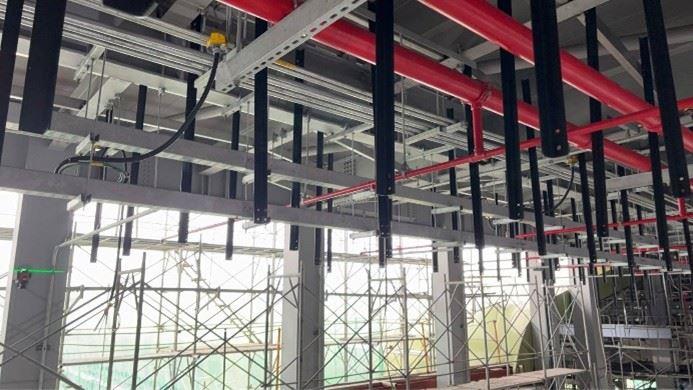

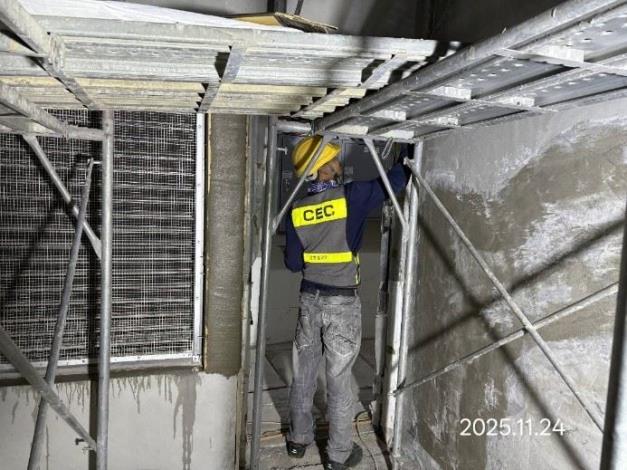

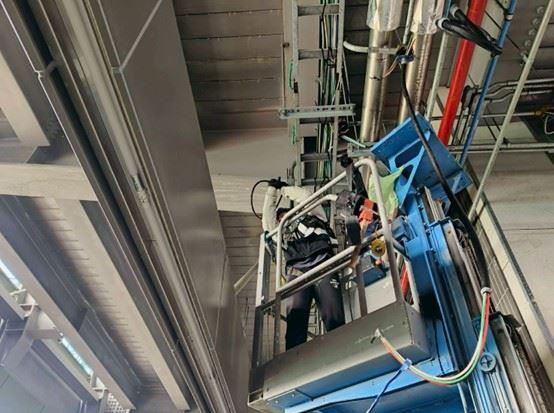

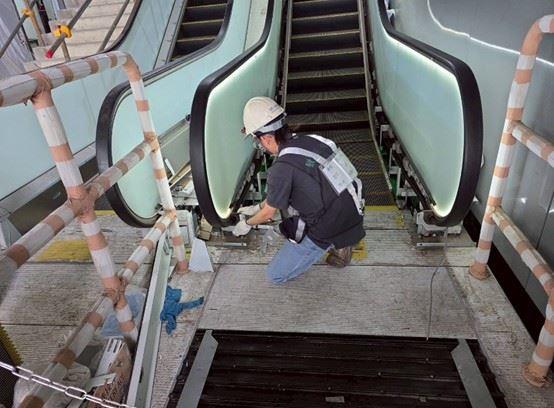

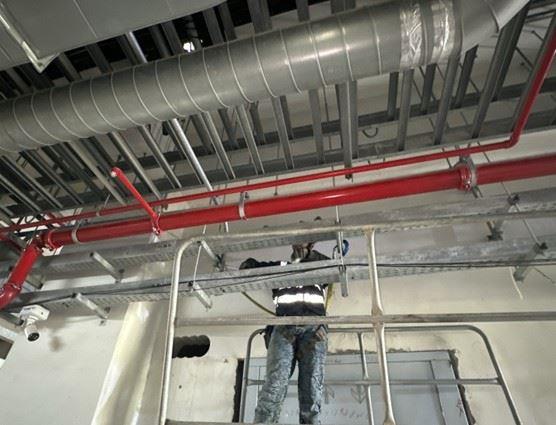

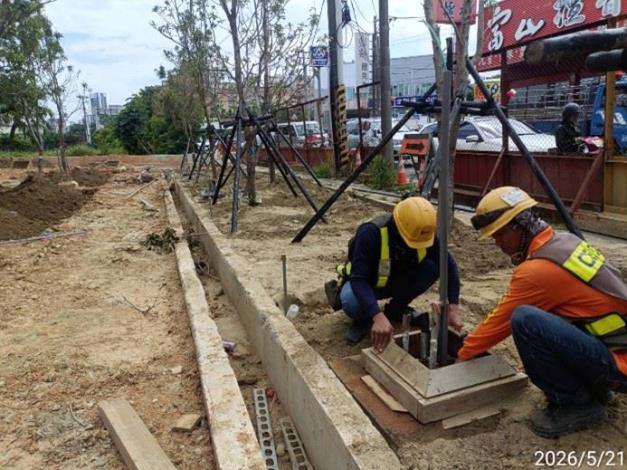

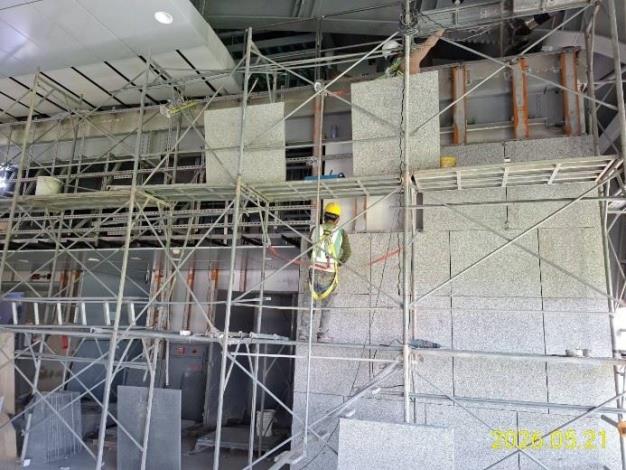

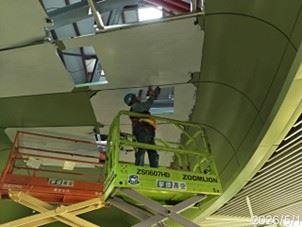

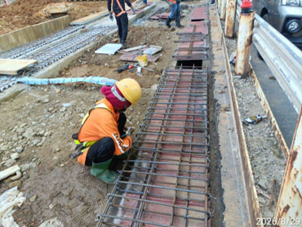

(8)  目前進行G13車站站體整備修飾及清潔作業;G14(原G13a)車站站體整備修飾及清潔作業;G15(原G14)車站站體整備修飾及清潔作業等;G15a(原G31)車站景觀工程施工、水電環控作業等;G15b(原G32) 景觀工程施工、水電環控作業等。

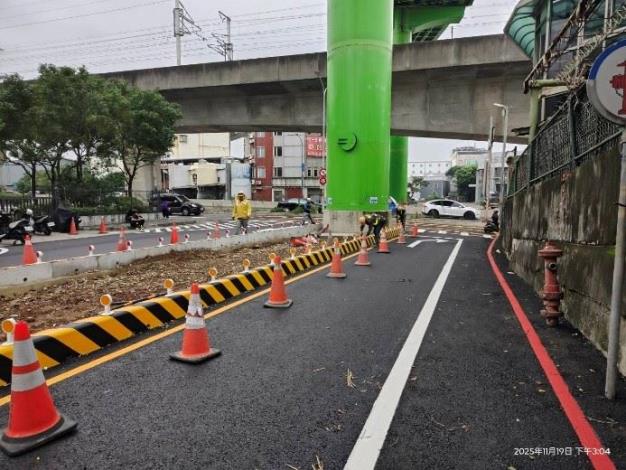

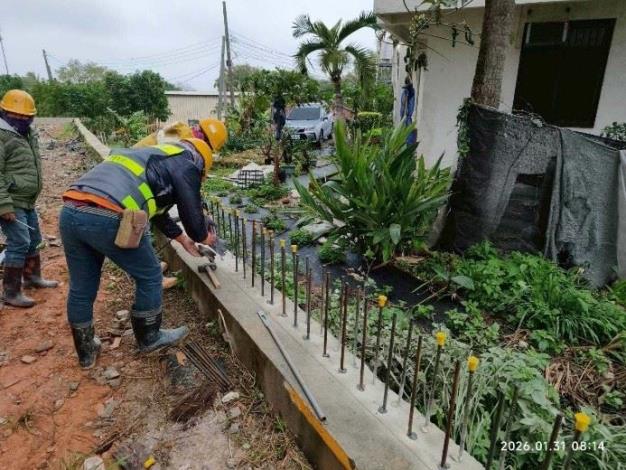

(9)    銜接A11場地復舊、D3人行道復舊。

三、  GC01標截至115年10月31日進度為97.33%。

GC02標工程進度(截至115年10月25日)

    一、  相關計畫書/施工圖提送、細部設計期中/期末送審、BIM建置、PMIS功能導入、都市審議資料整備。

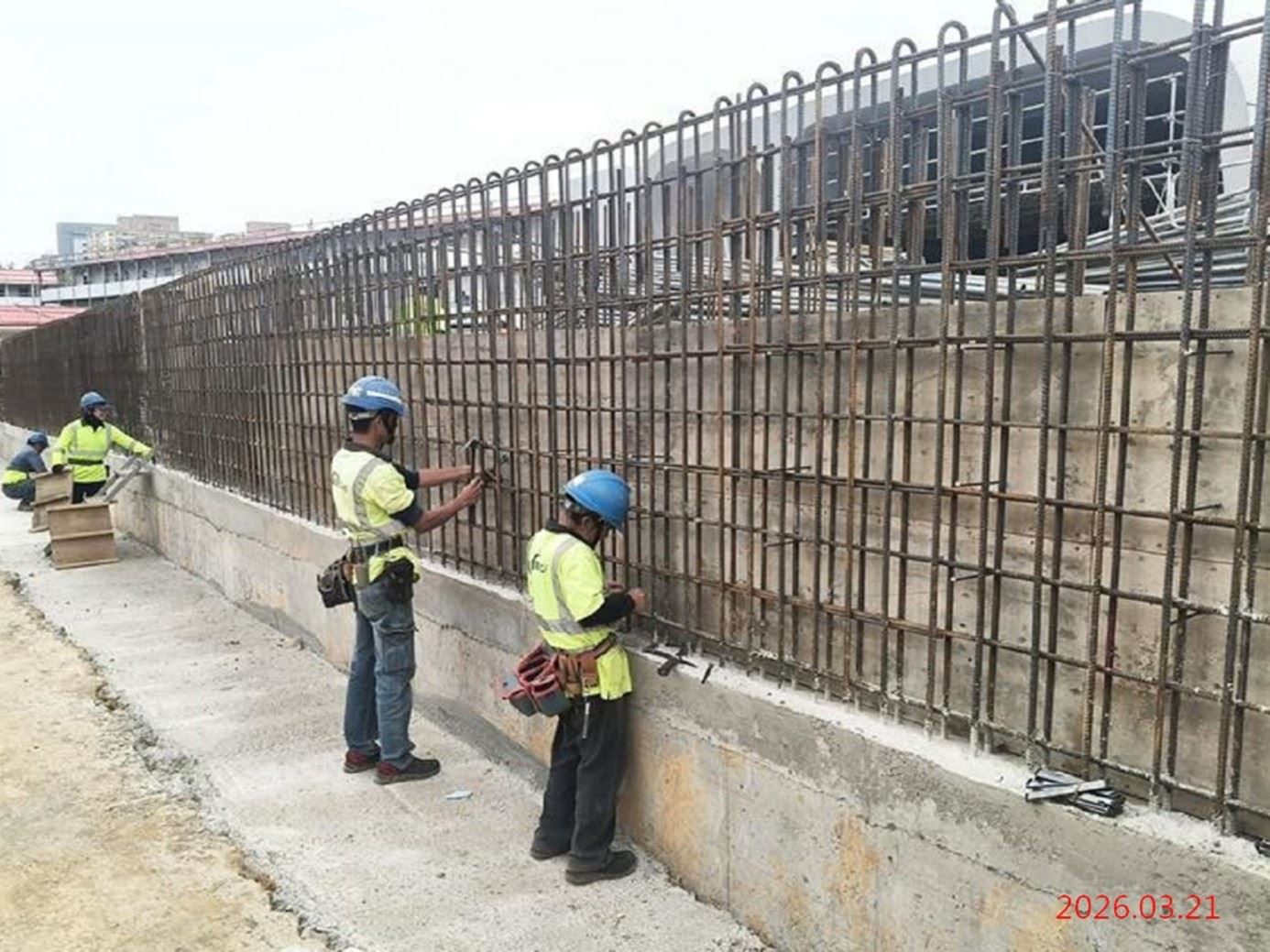

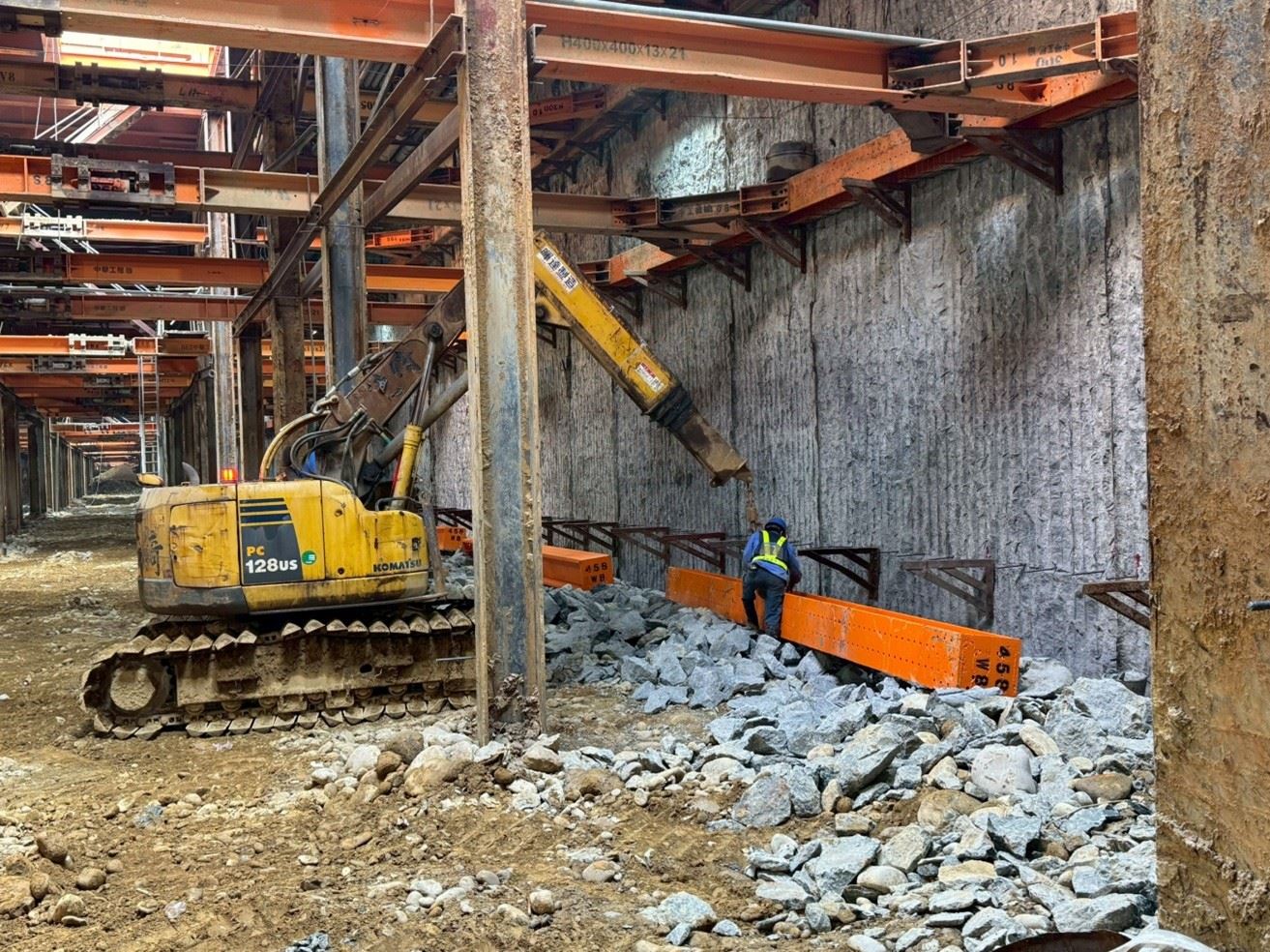

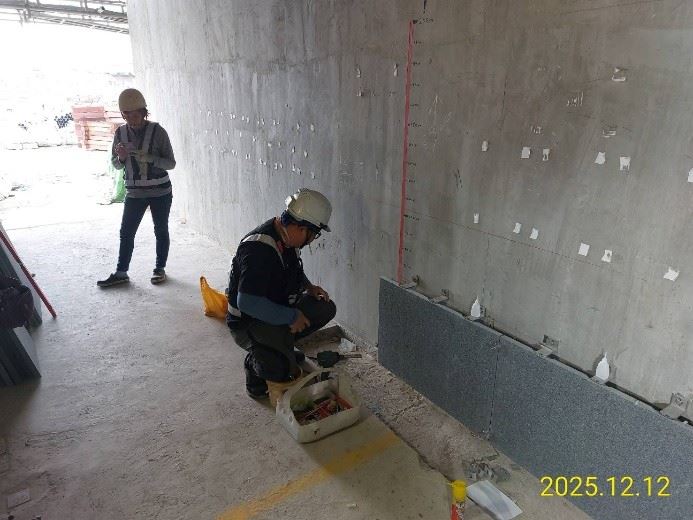

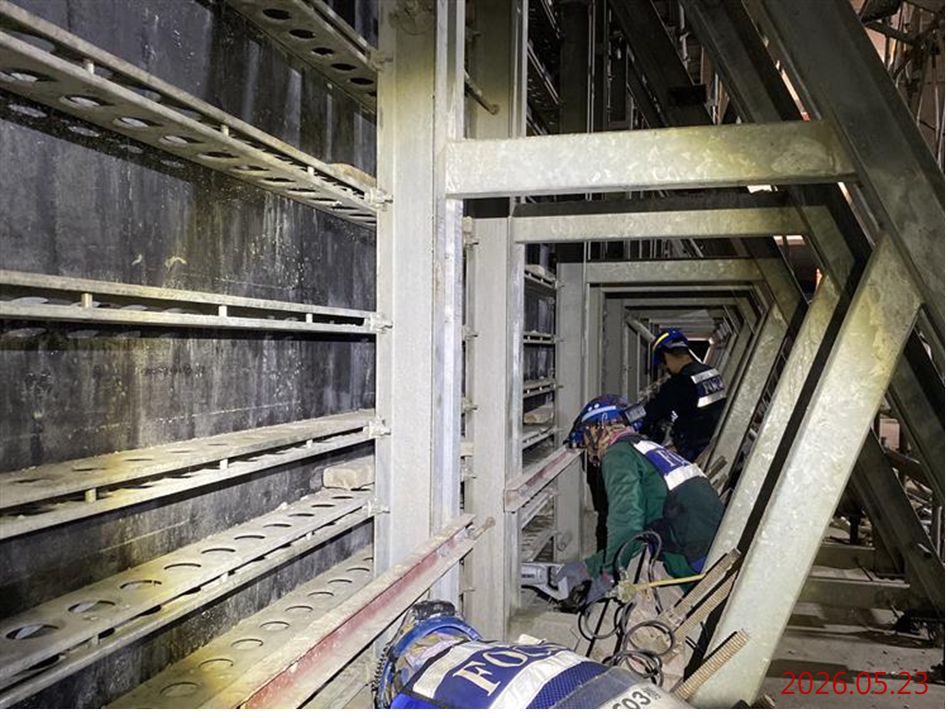

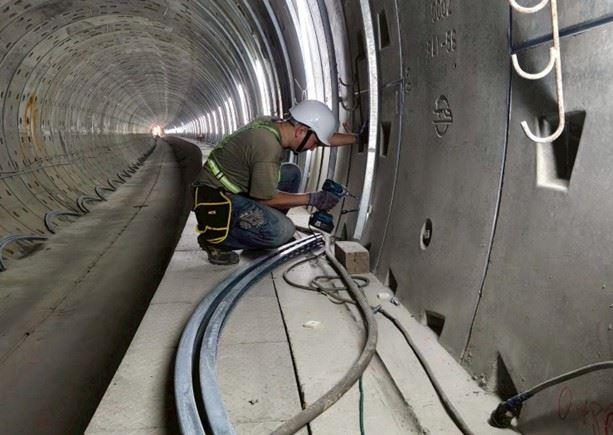

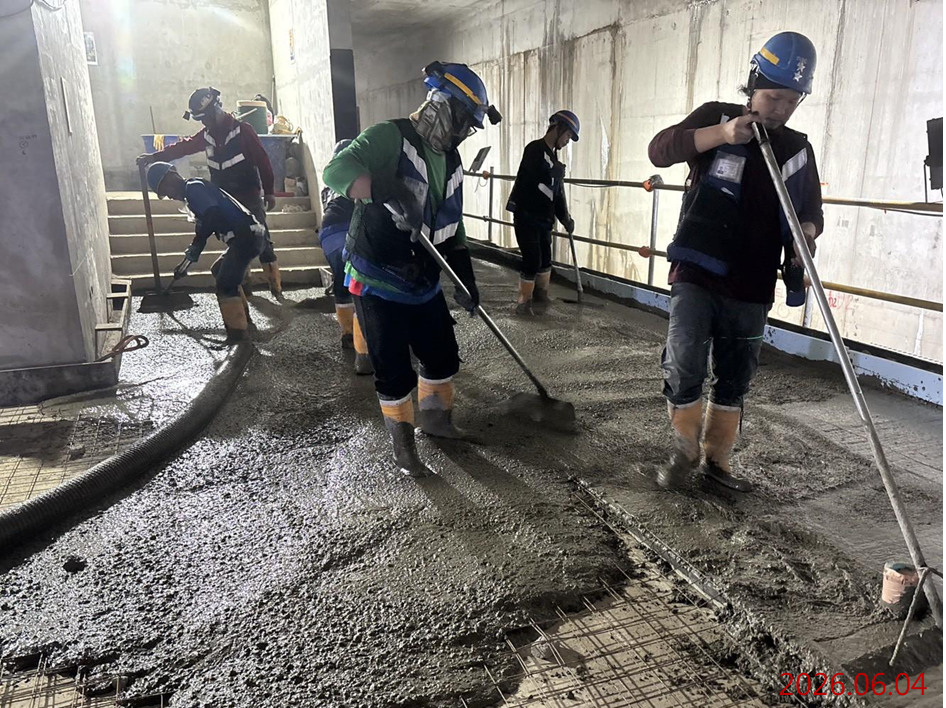

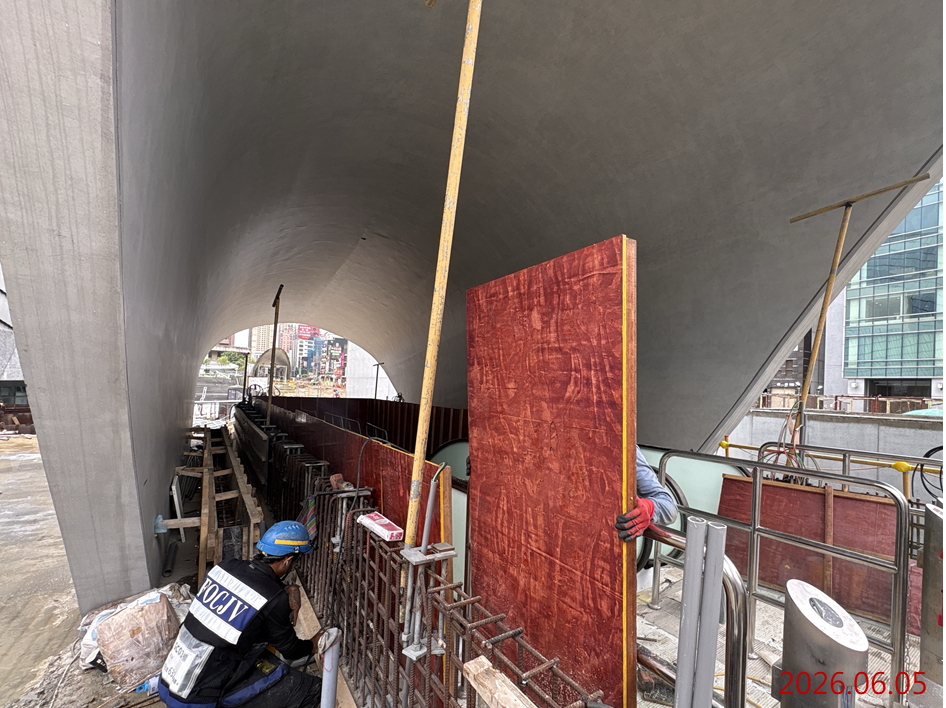

    二、  (南)出土段及明挖隧道:明挖覆蓋隧道段滾邊槽鋼安裝。

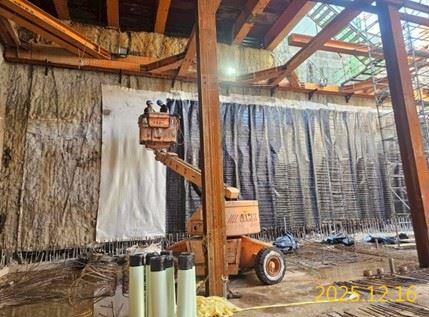

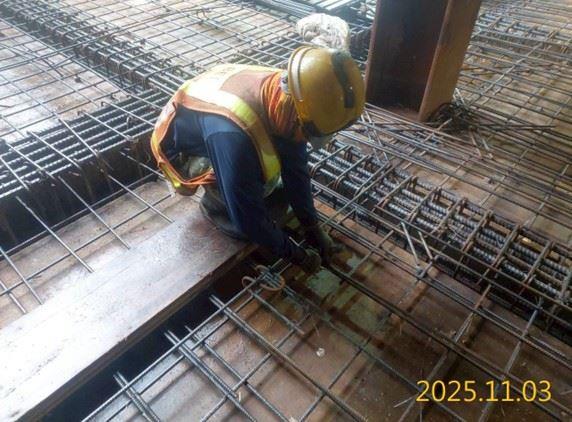

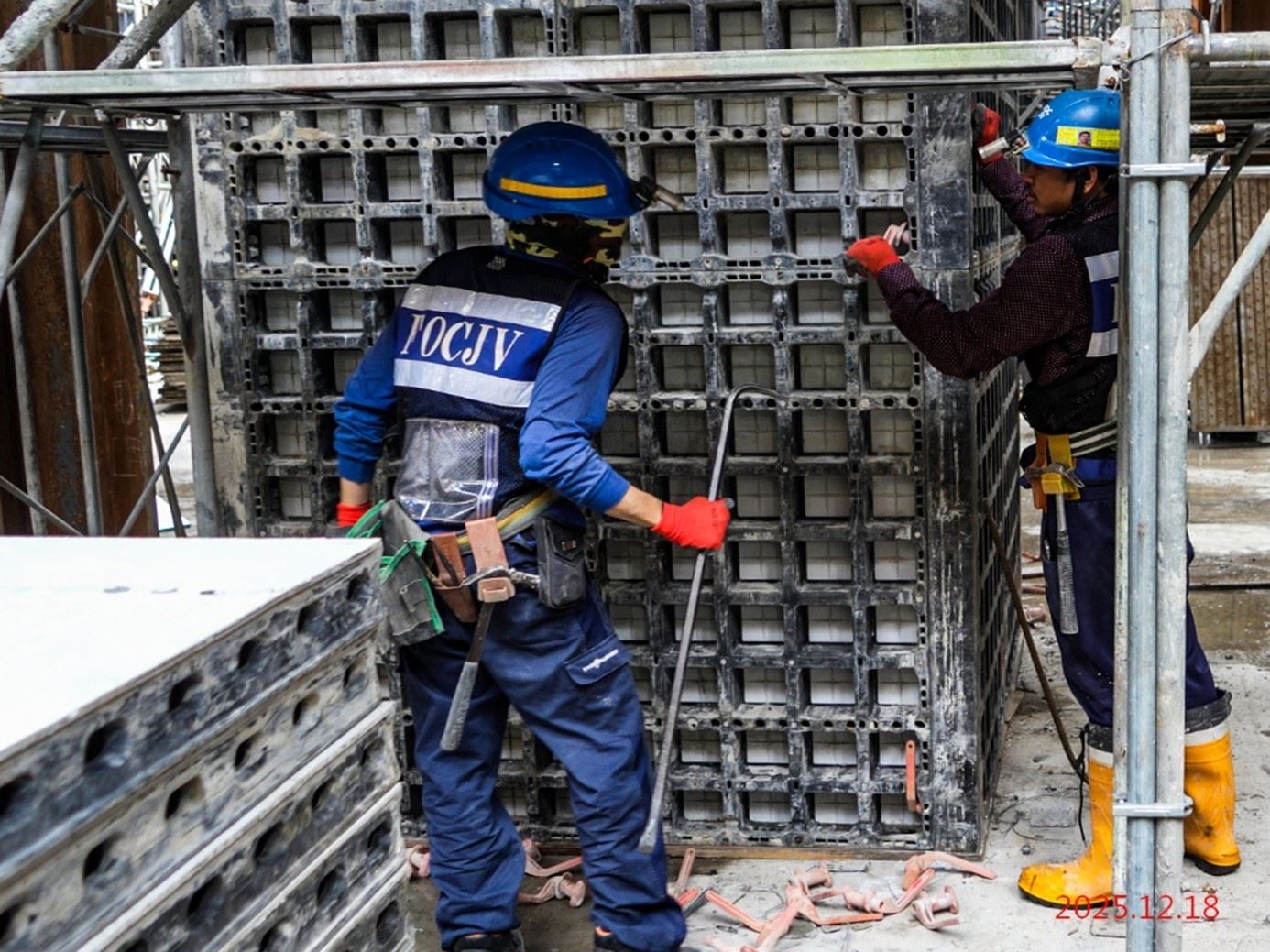

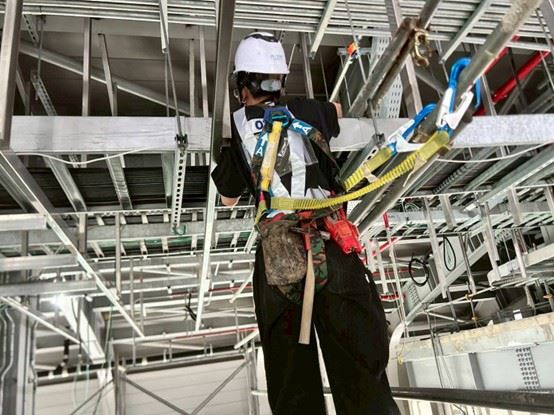

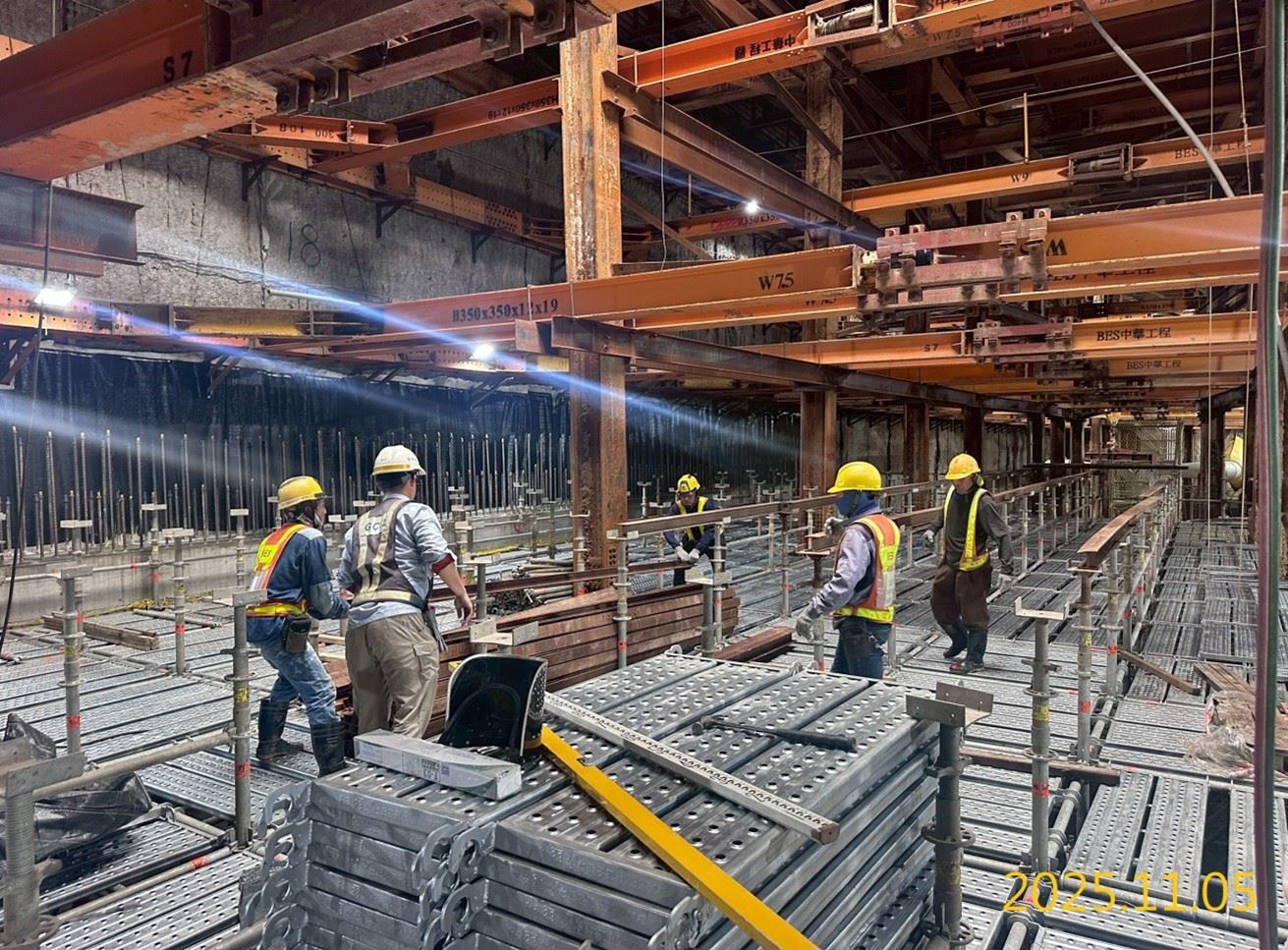

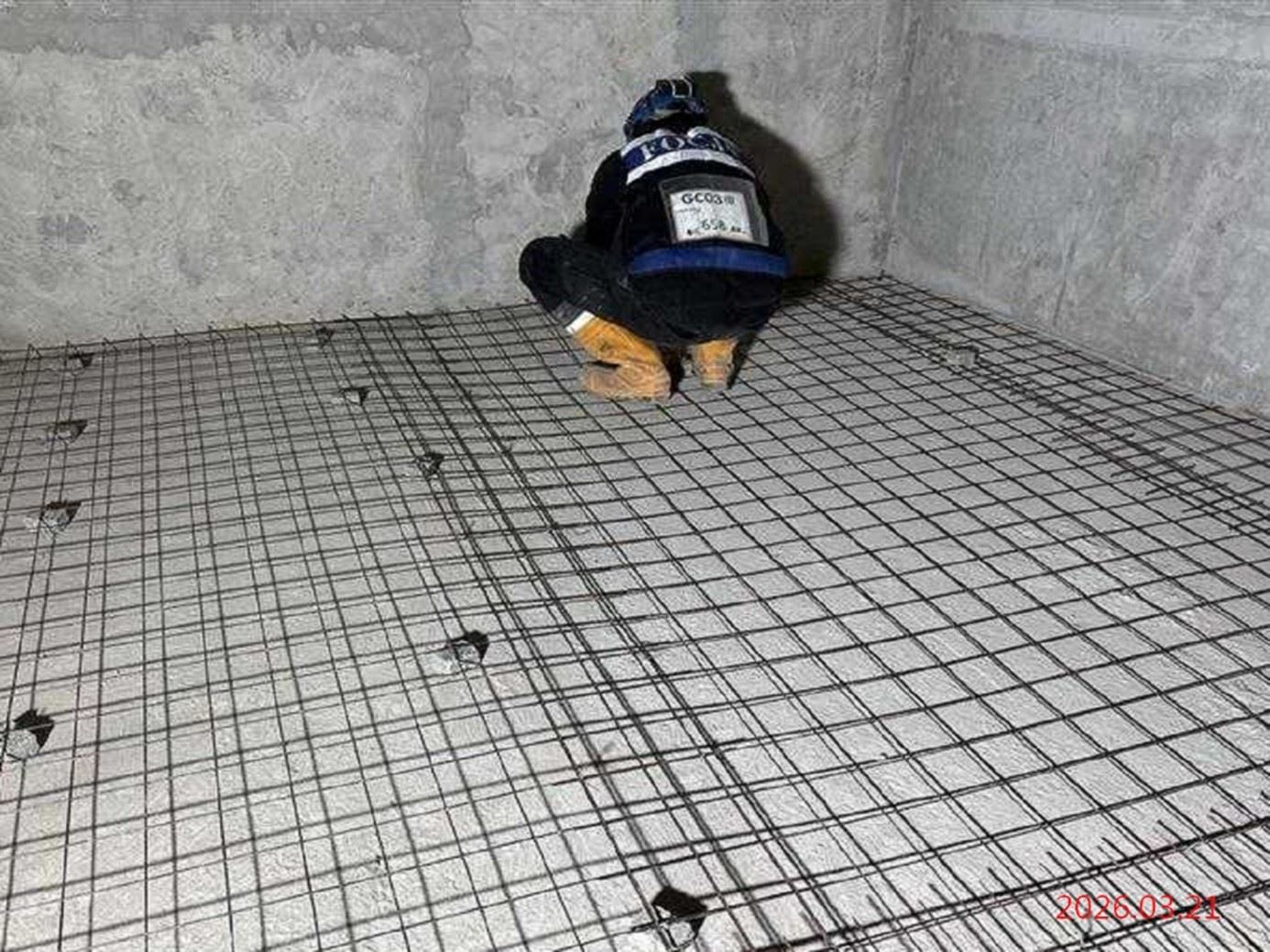

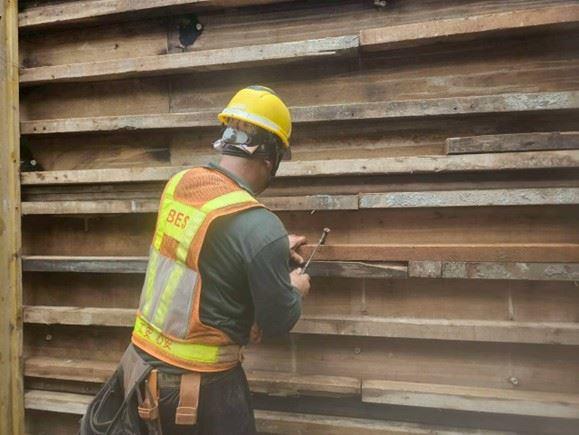

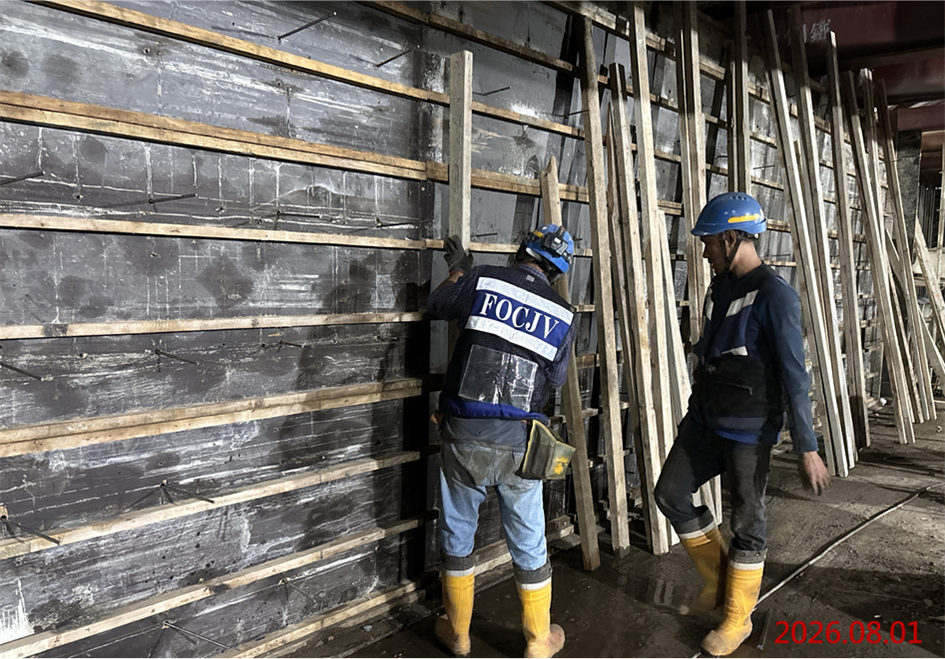

    三、  G03站:車站B2F-PL02月台層隔間牆模板及樓梯模板施工。

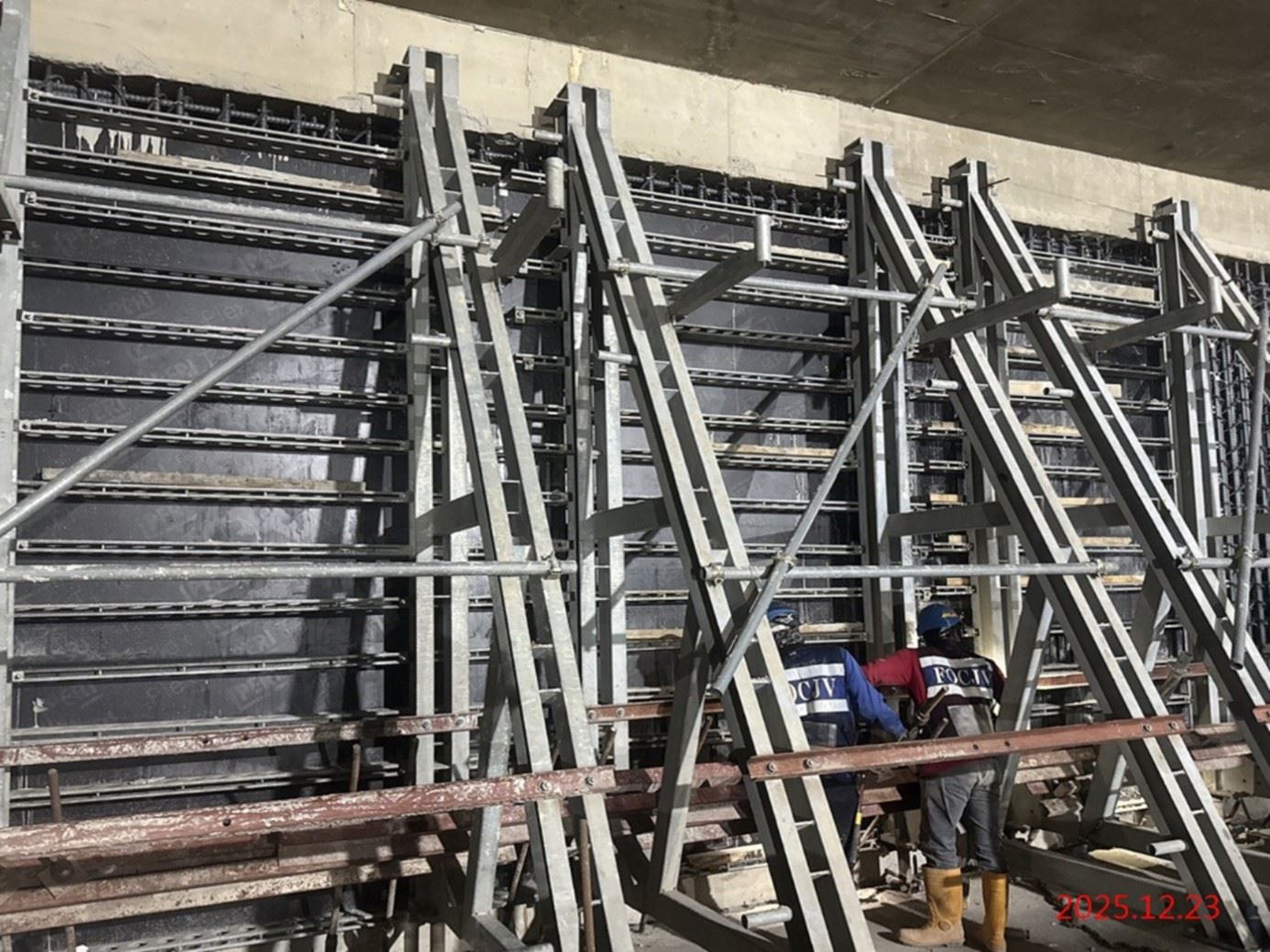

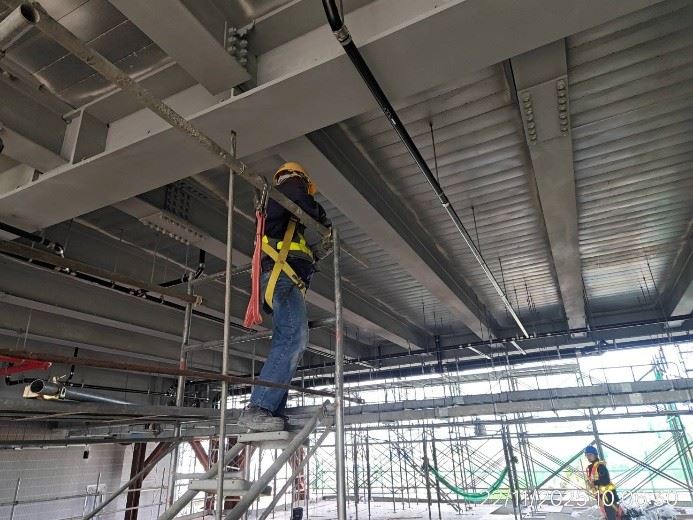

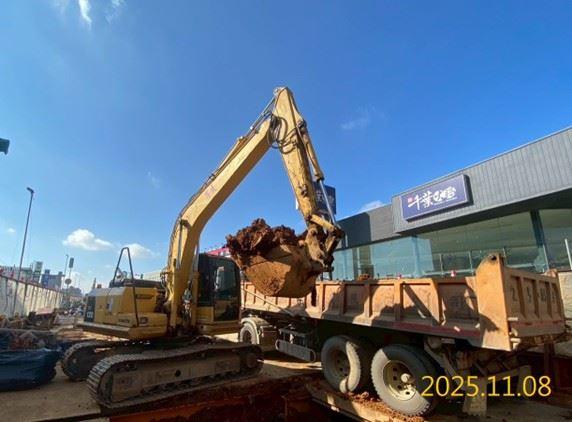

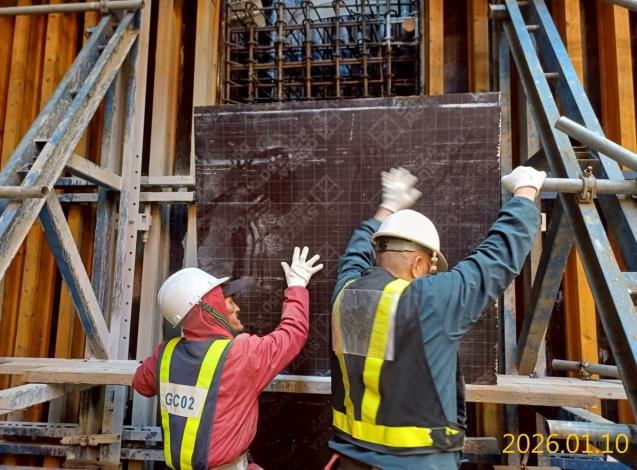

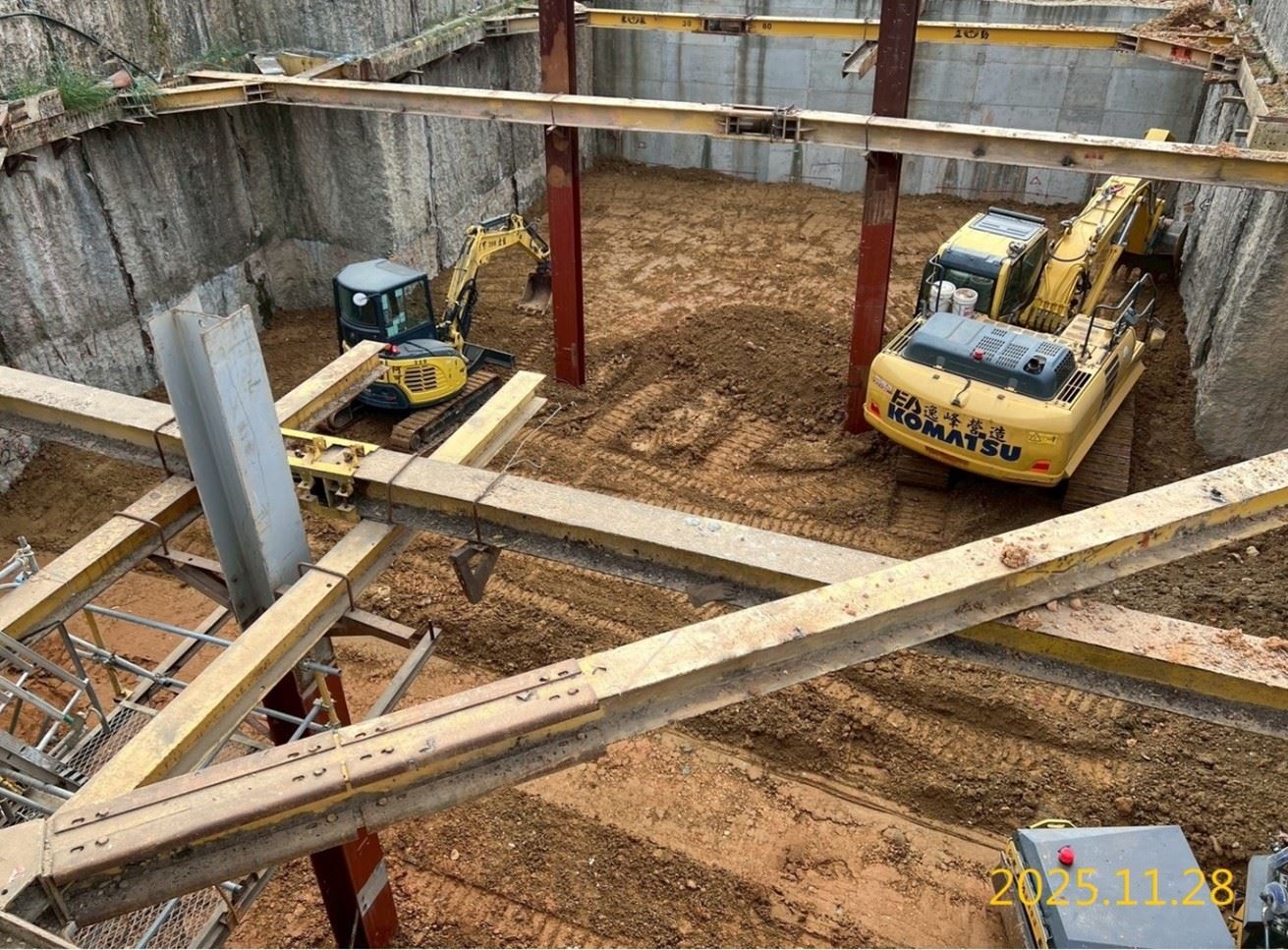

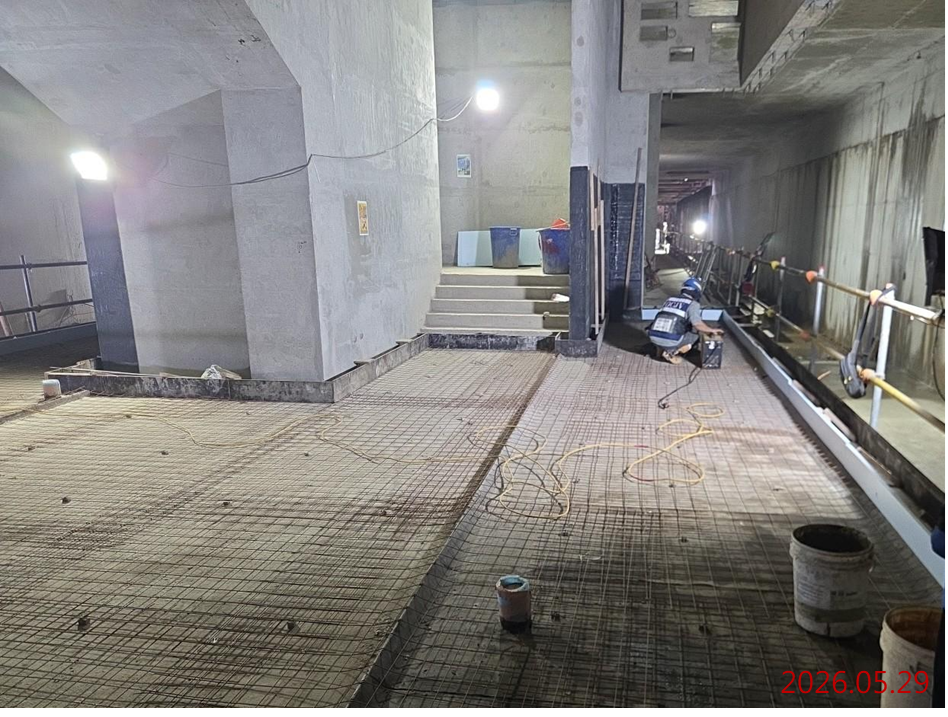

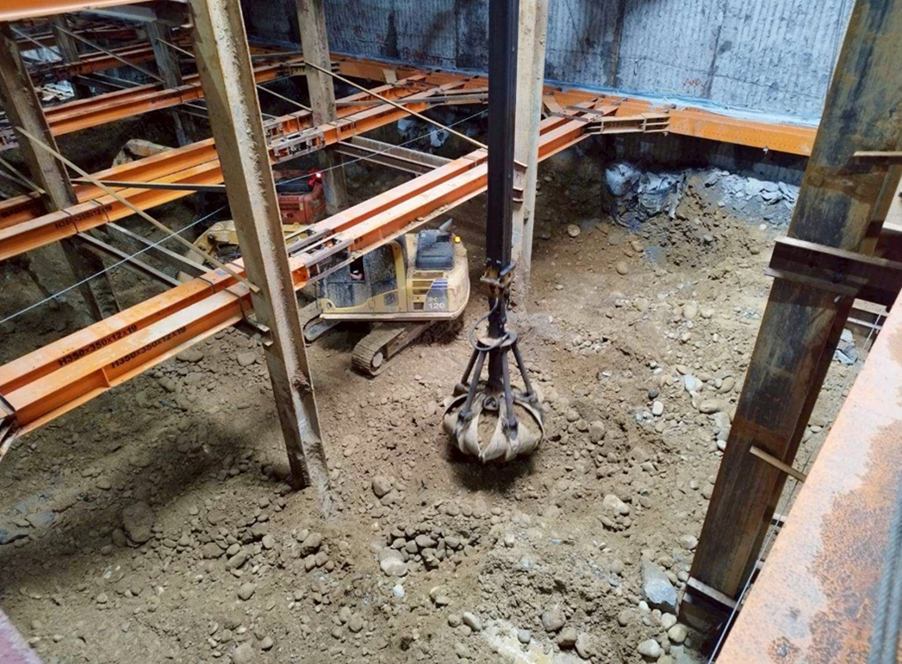

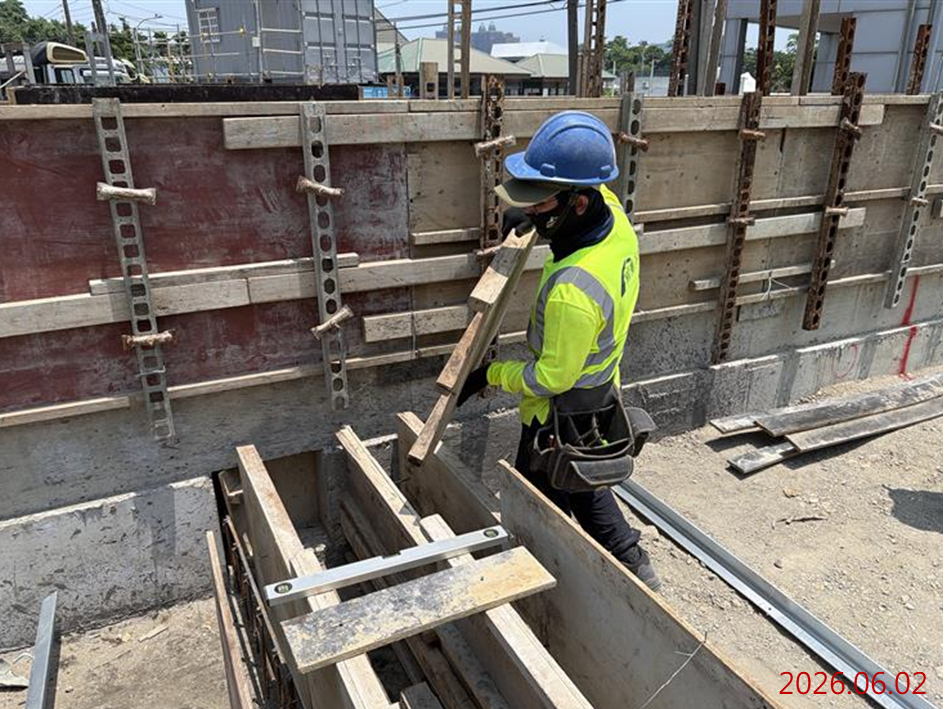

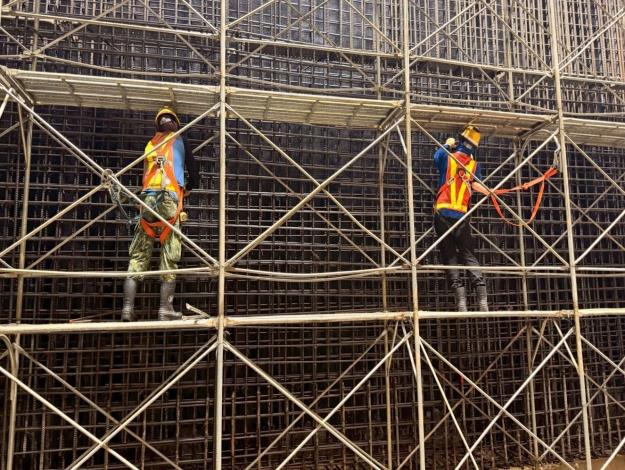

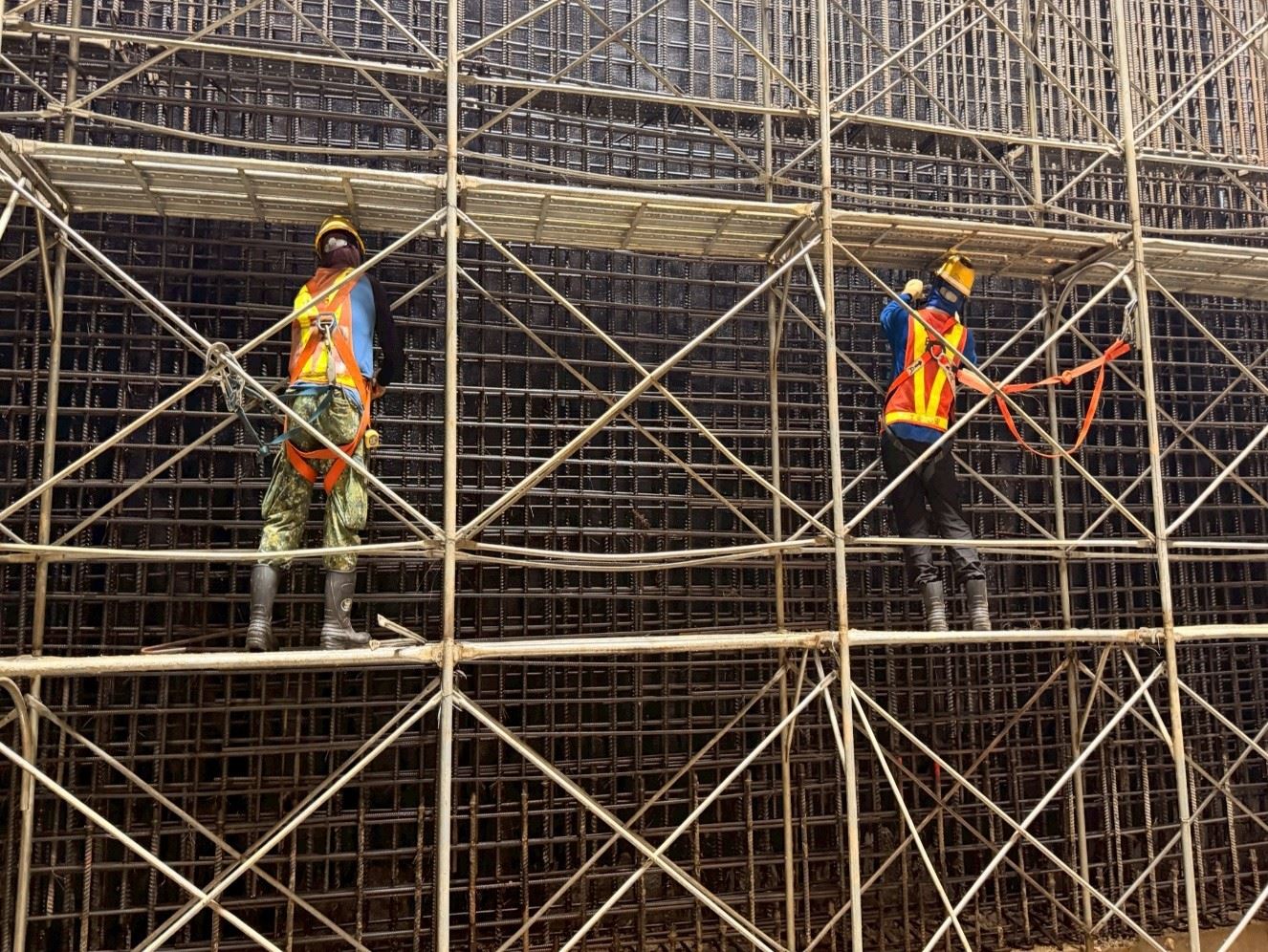

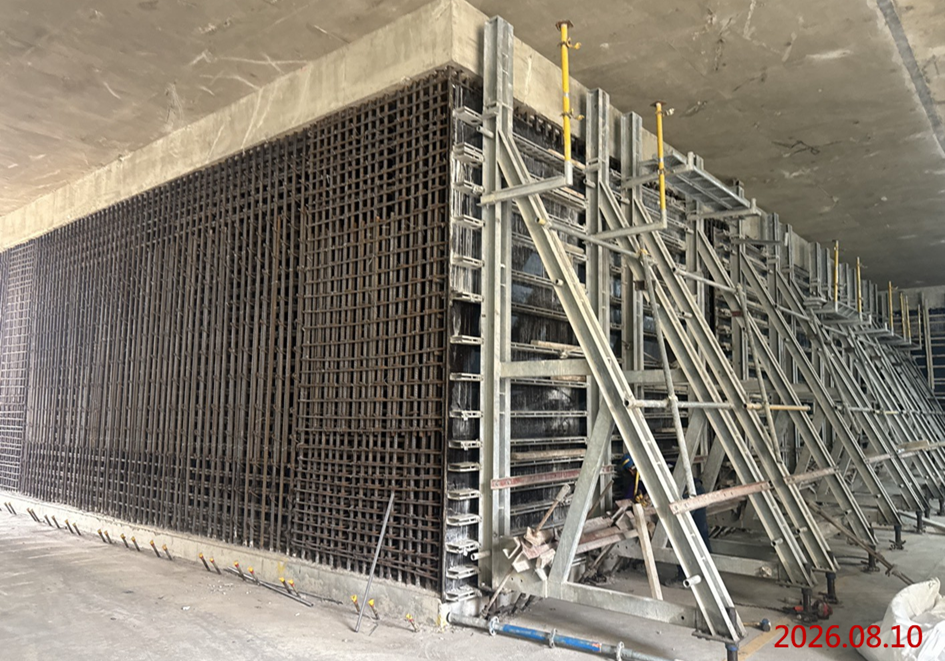

    四、  G04站(含避車線):車站開挖支撐、出入口A-B2F版伸縮縫施作、出入口B-B1F側昇版鋼筋施作、出入口C筏基層地梁鋼筋加工及施作。

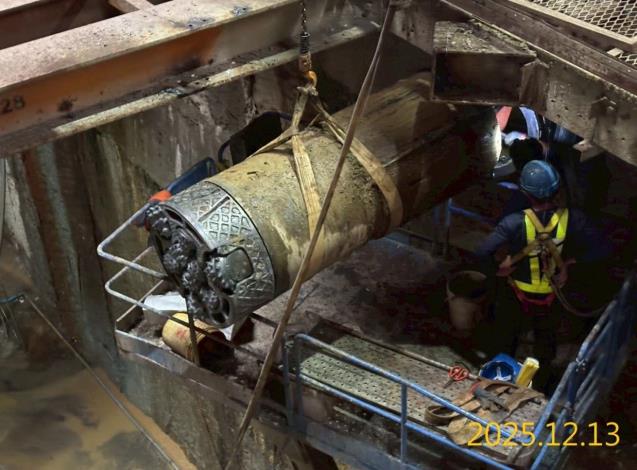

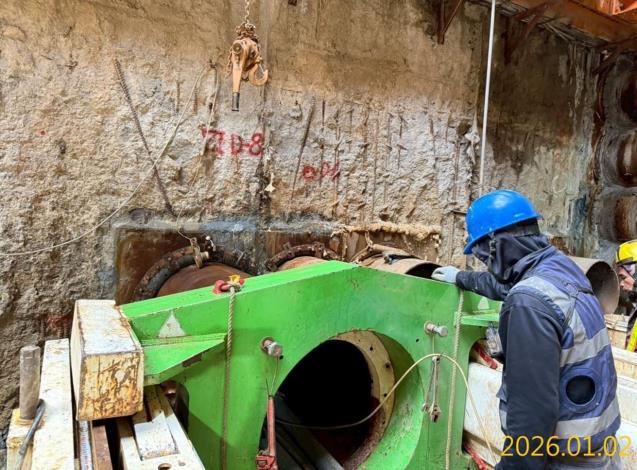

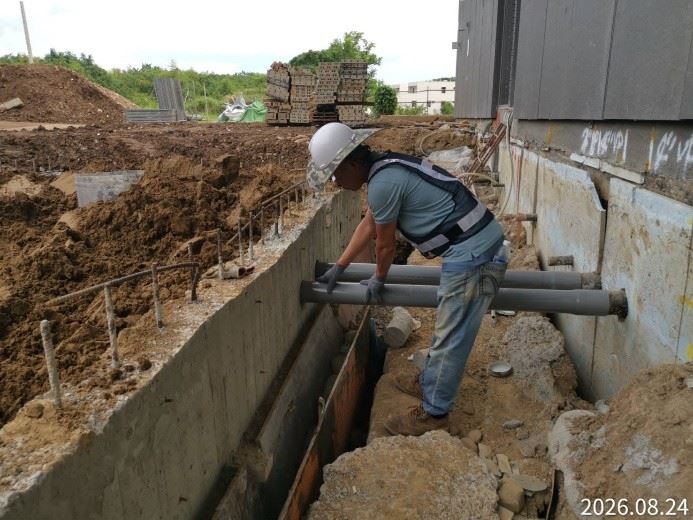

    五、  VS4通風豎井:管冪B-31鏡面框破除、管冪B-30平台施作及鏡面框安裝。

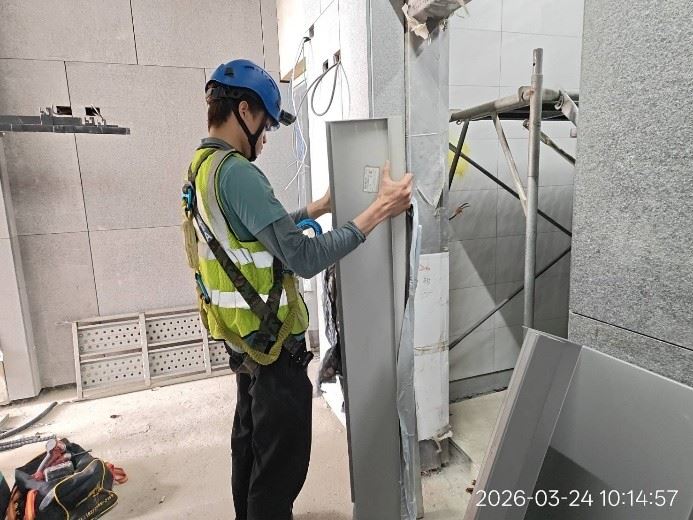

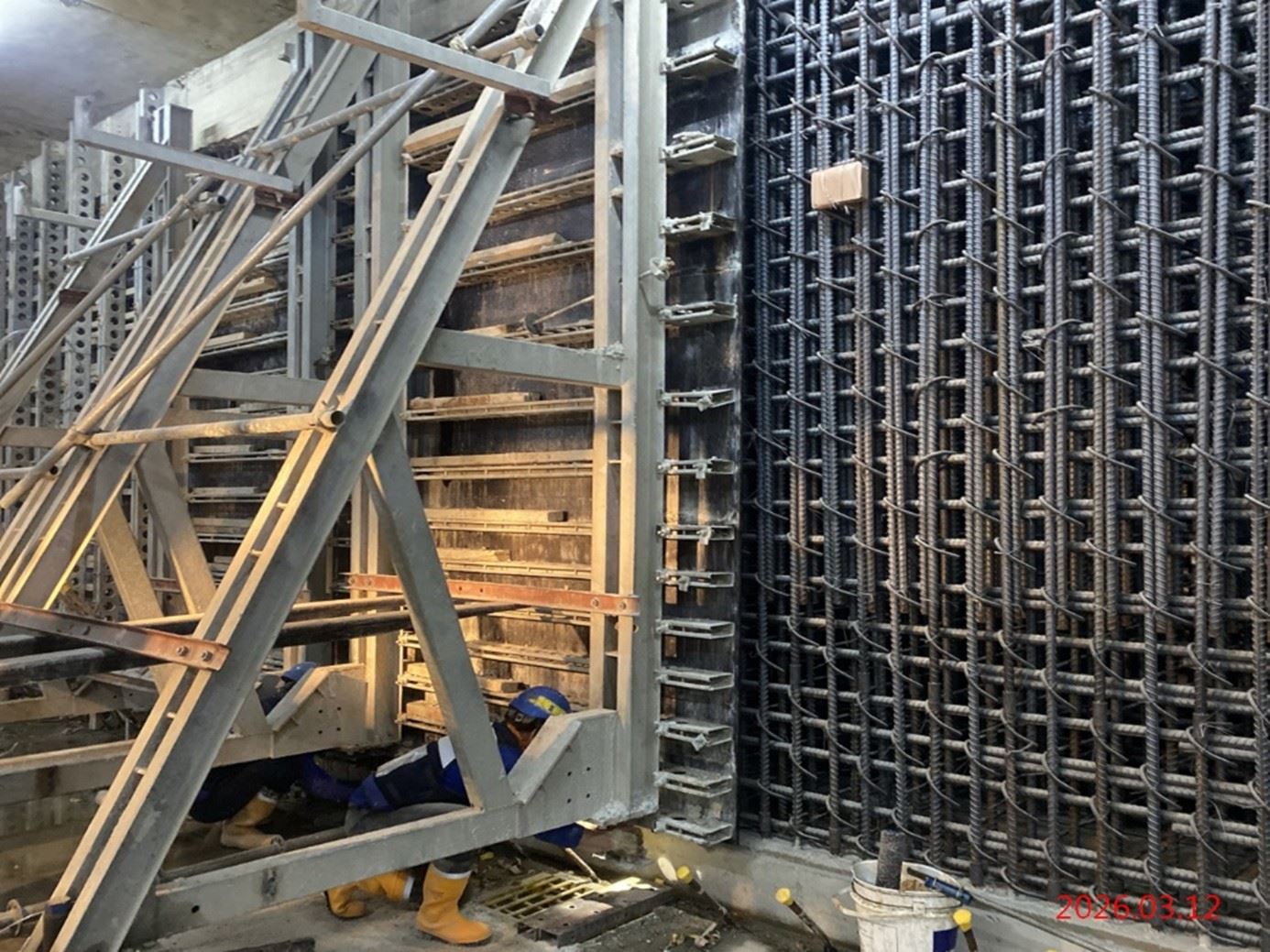

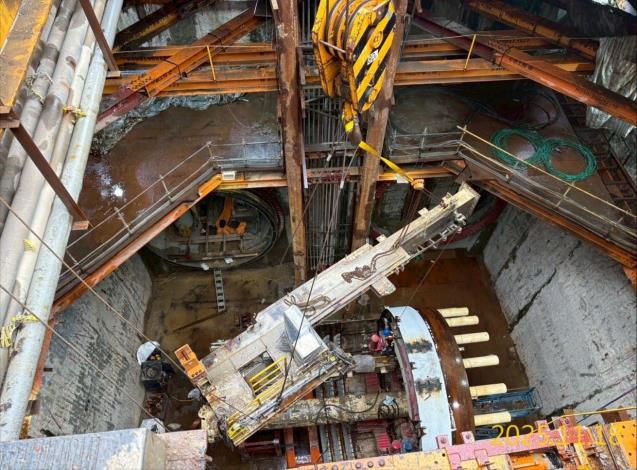

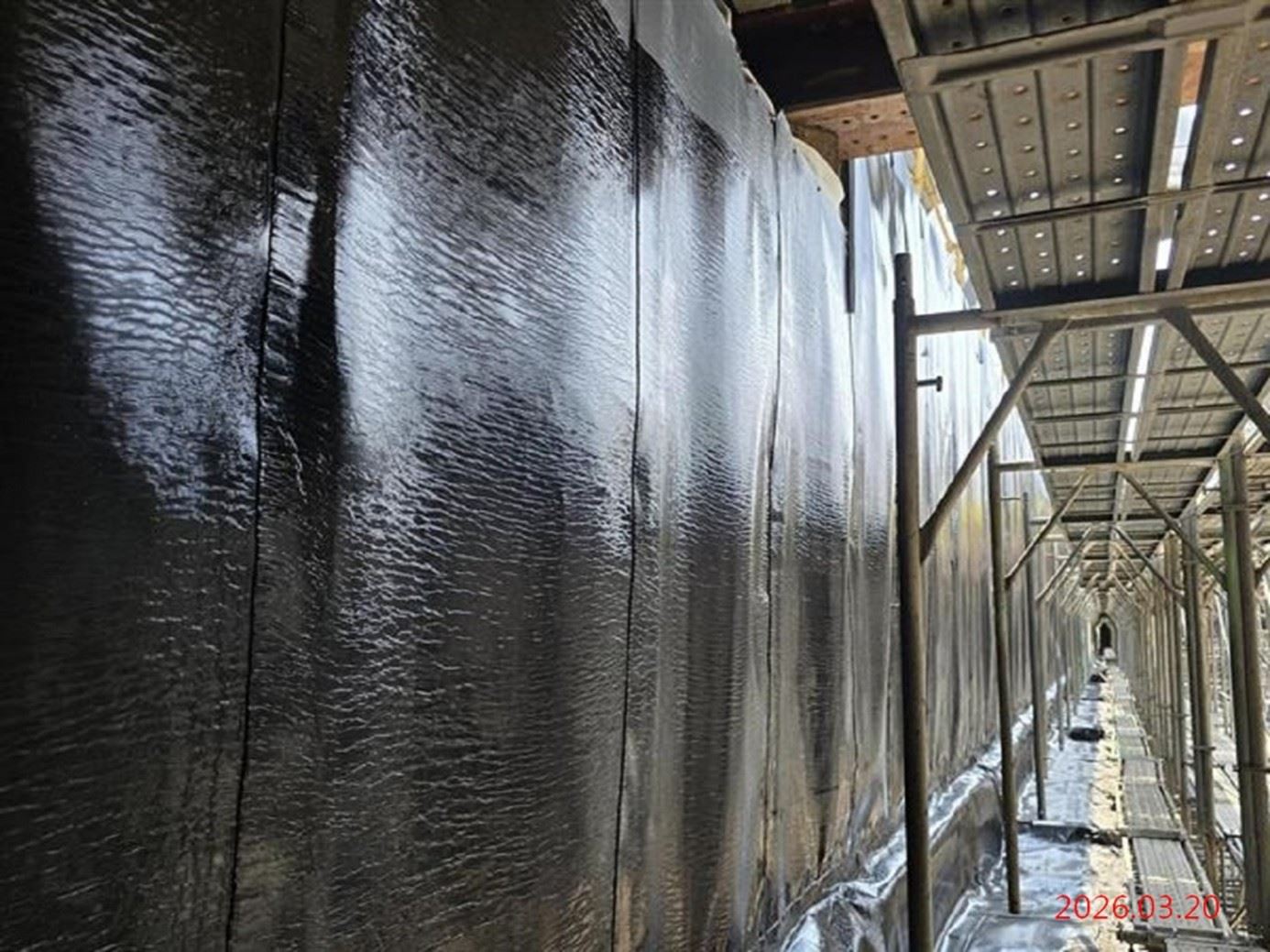

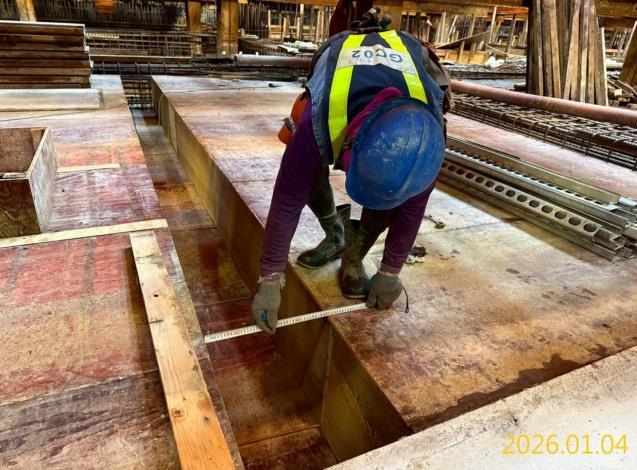

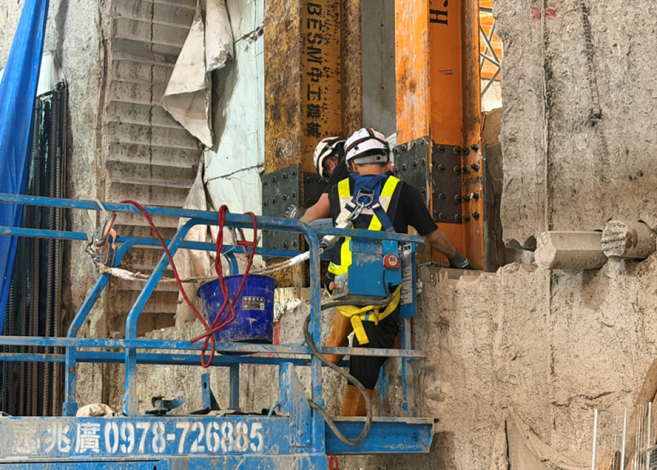

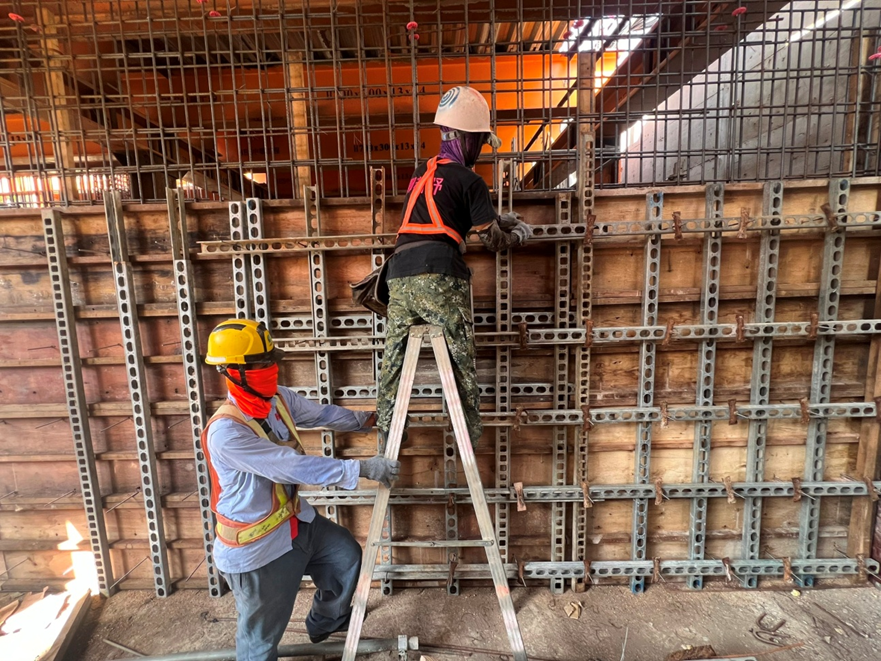

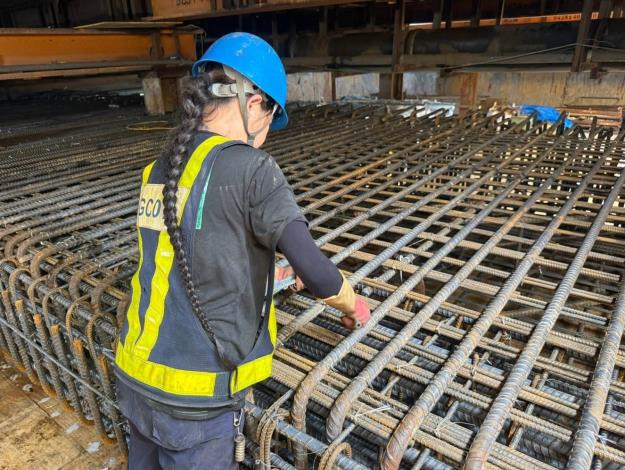

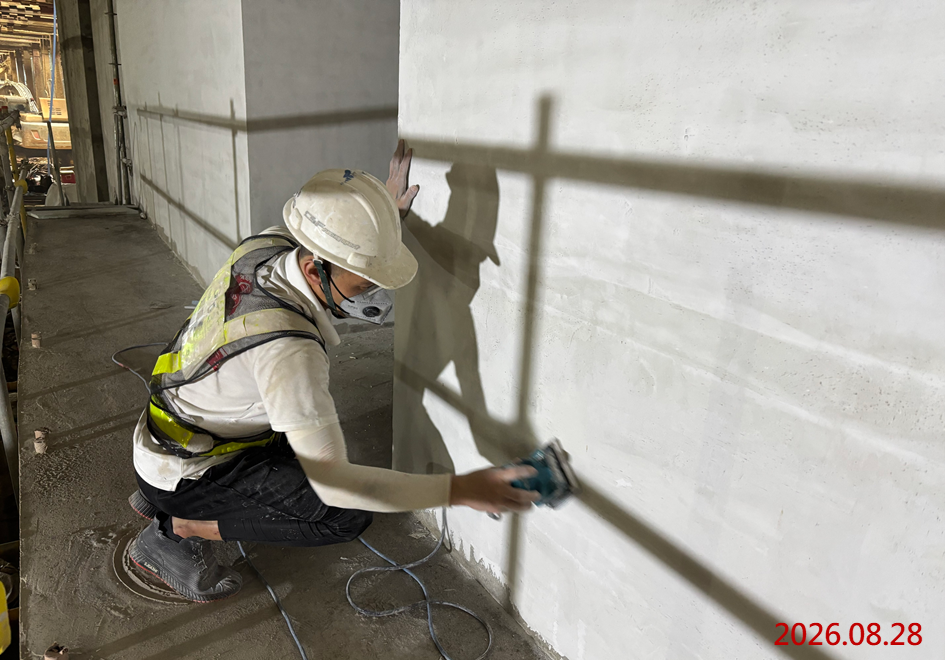

    六、  G05站:出入口A-B3F連續壁開口切割及結構側牆施作。

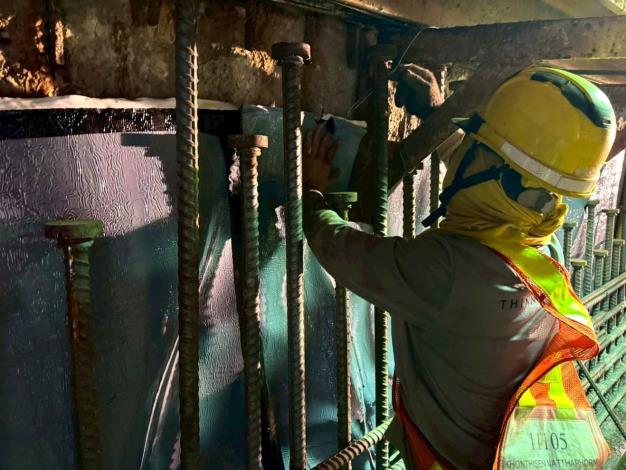

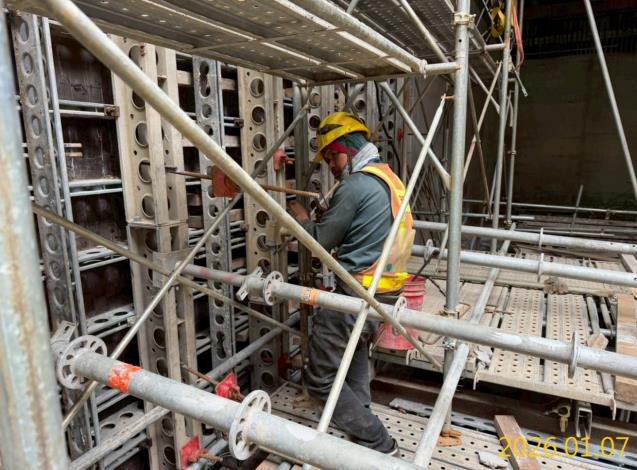

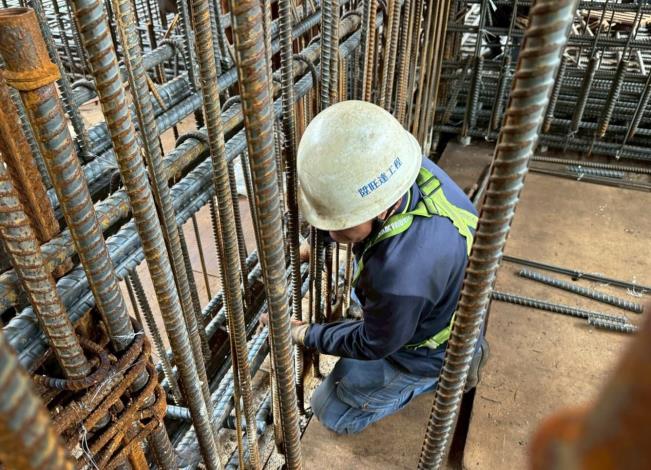

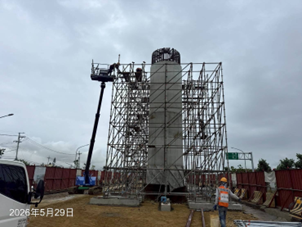

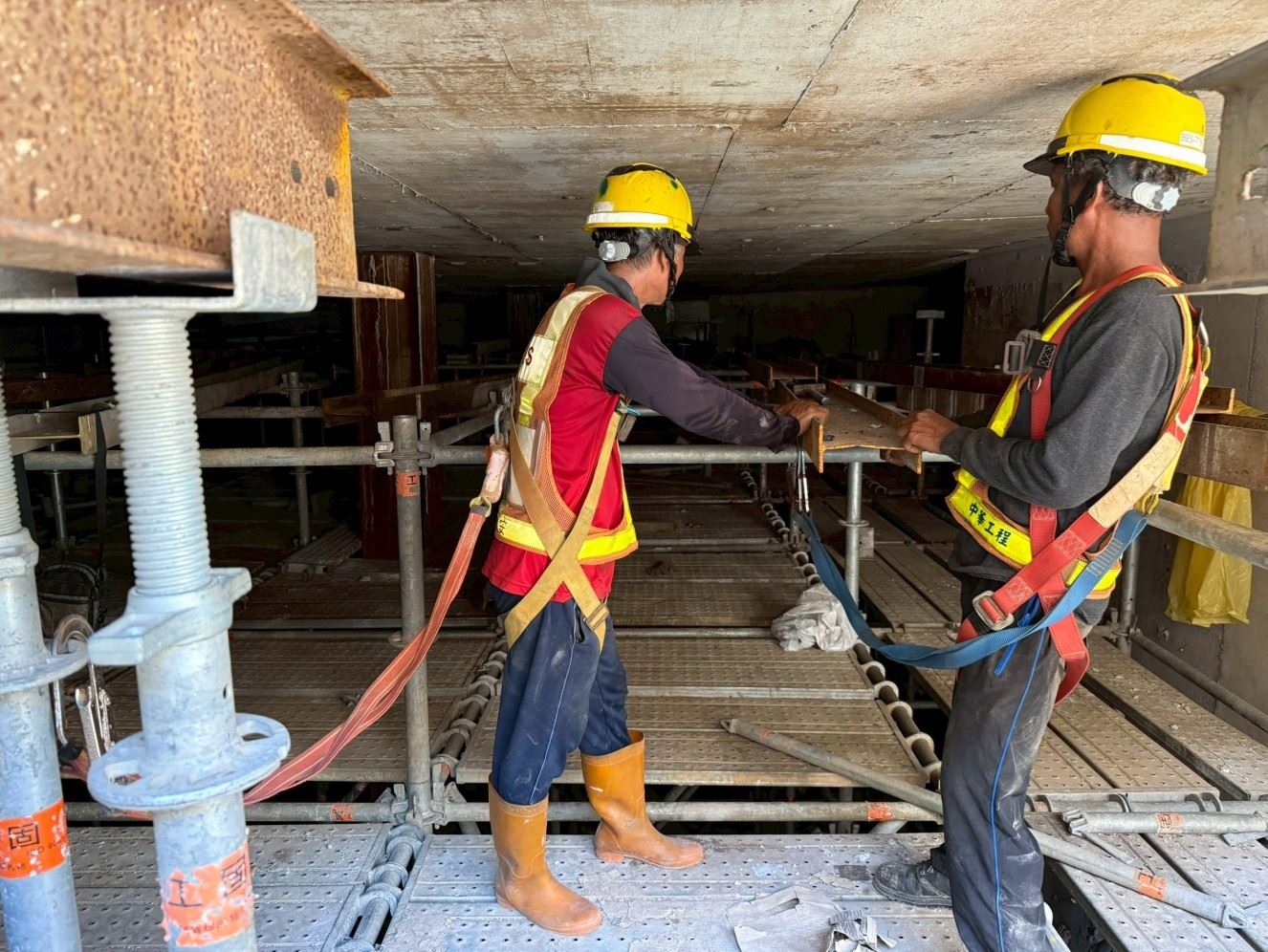

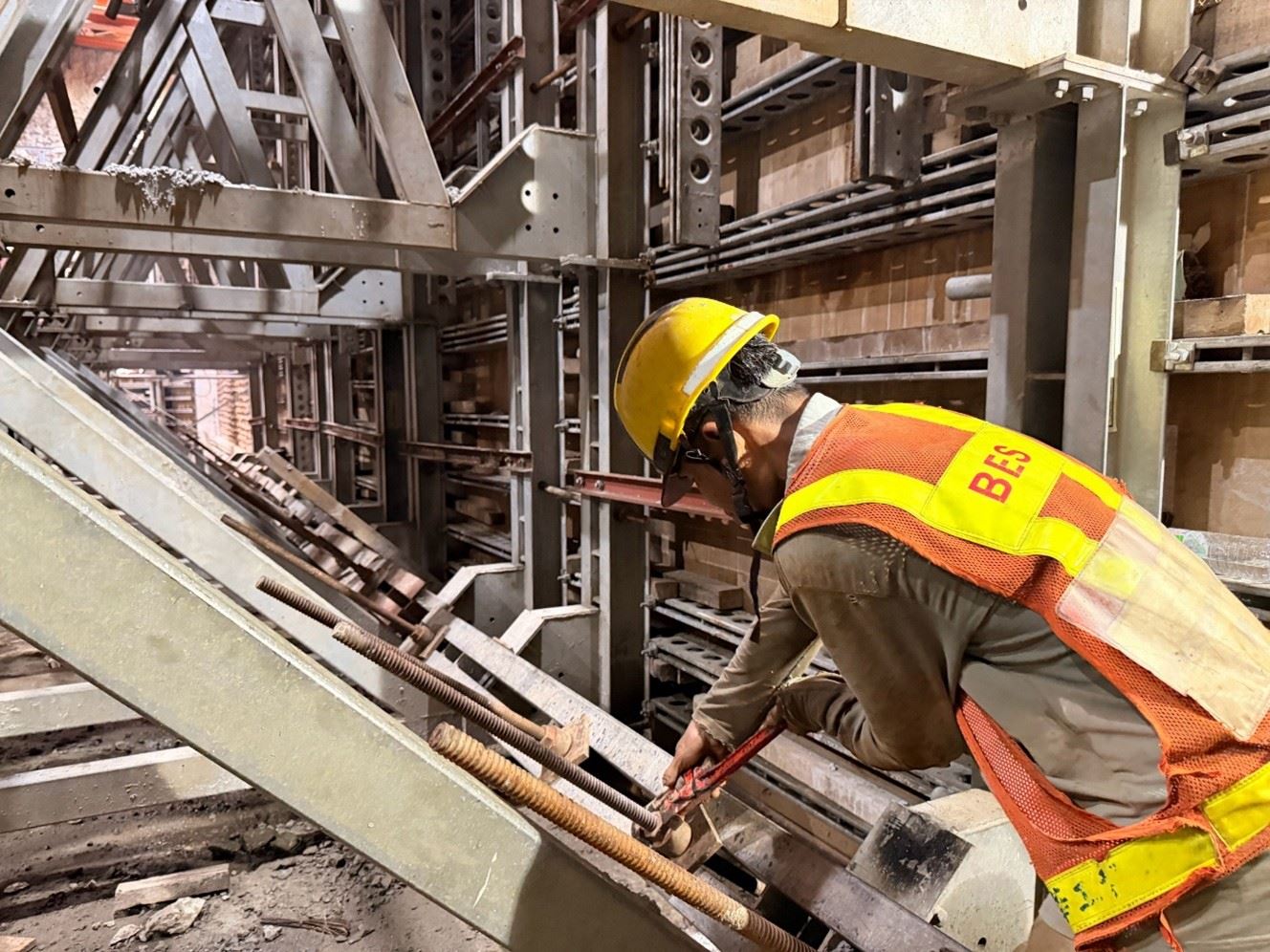

    七、  VS5通風豎井:2F結構鋼筋施作。

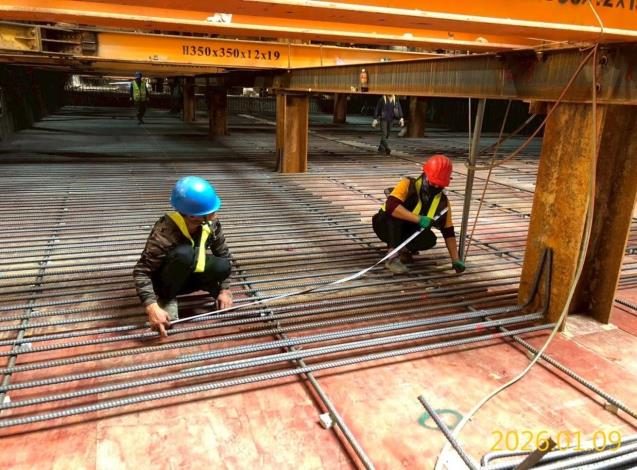

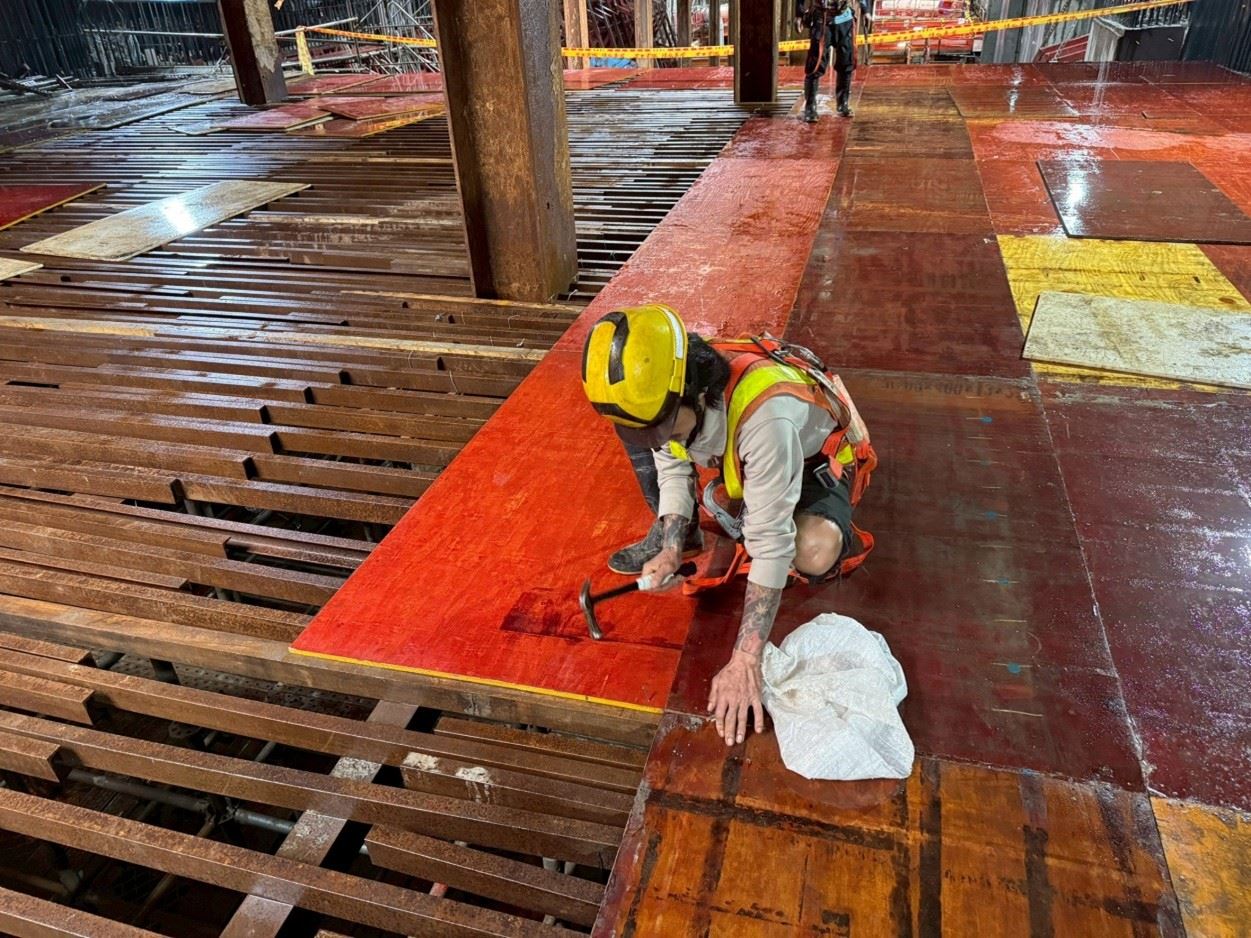

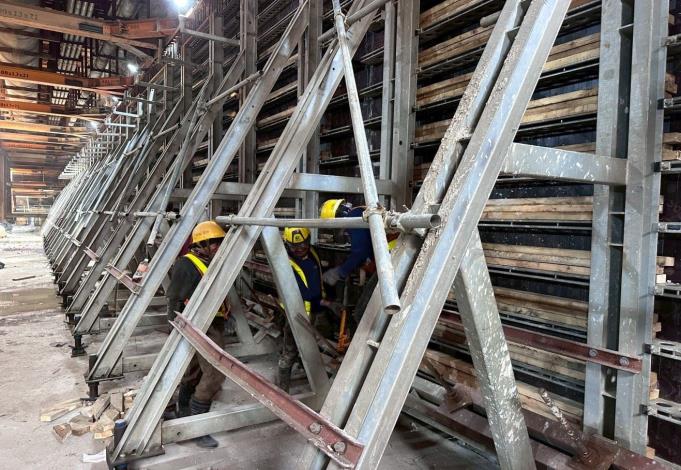

    八、  G06站(含橫渡線):車站TS03~04頂版養護、出入口A-B1M牆防水膜、出入口B-B1M隔間牆二昇層模板。

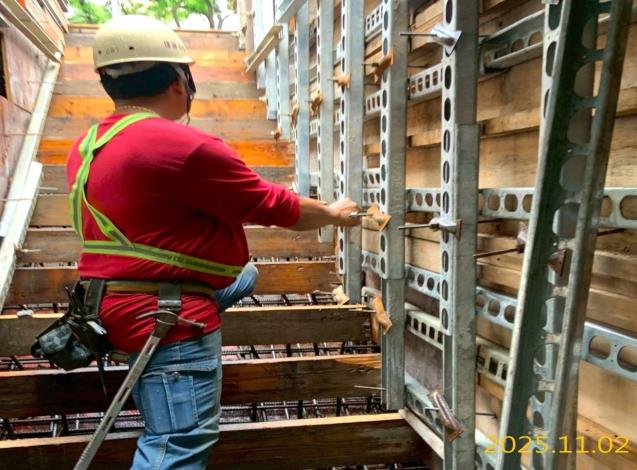

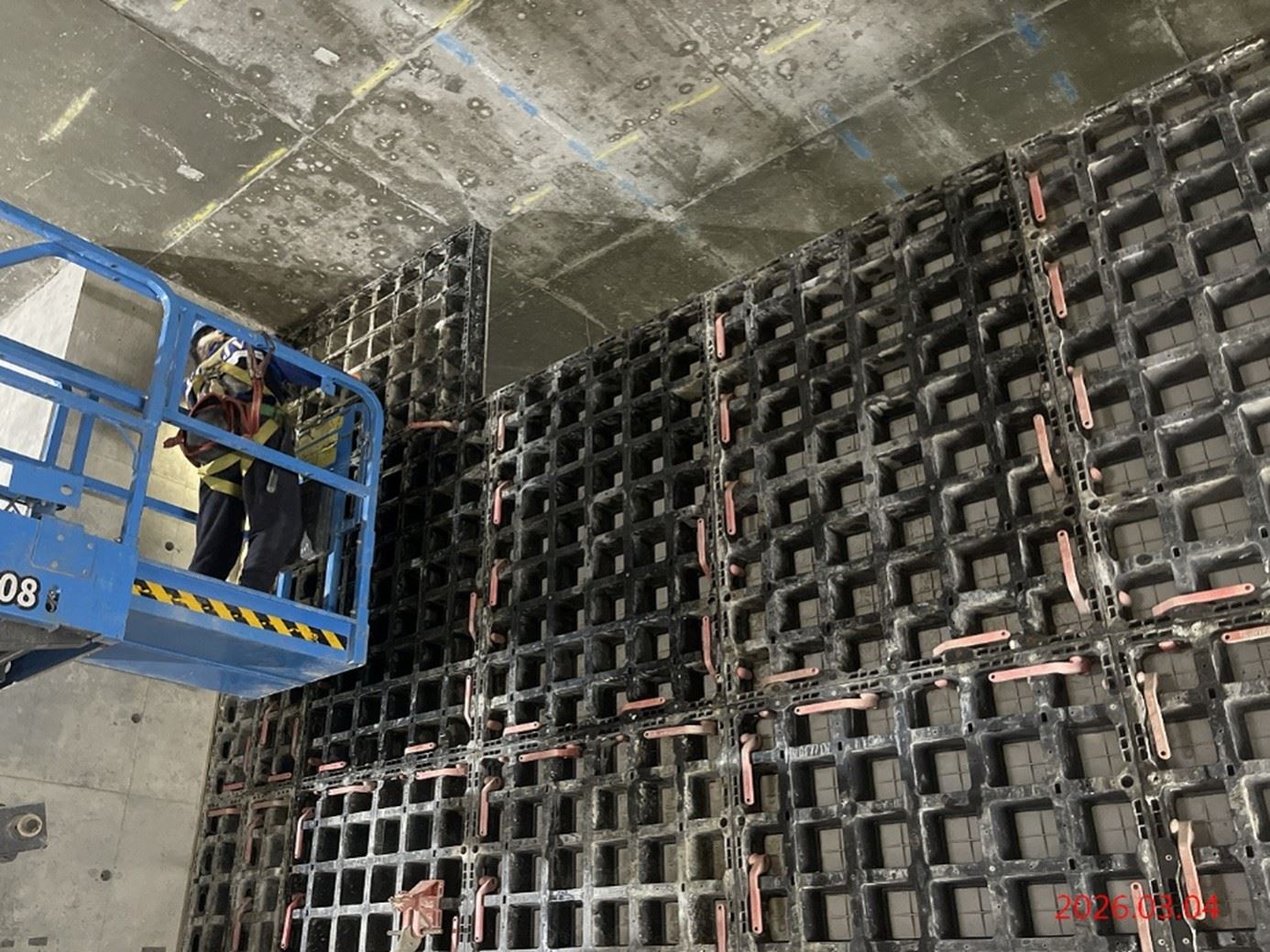

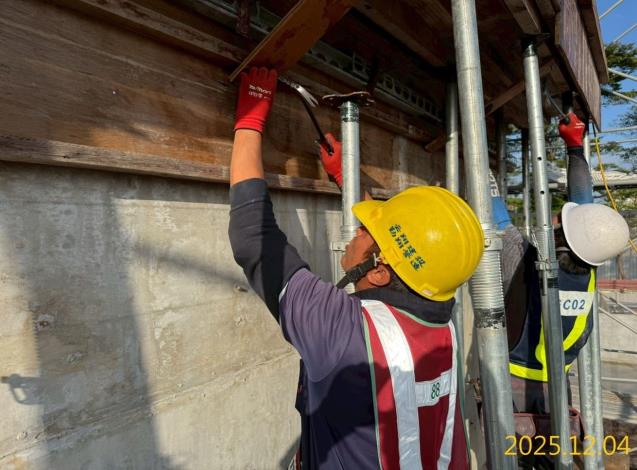

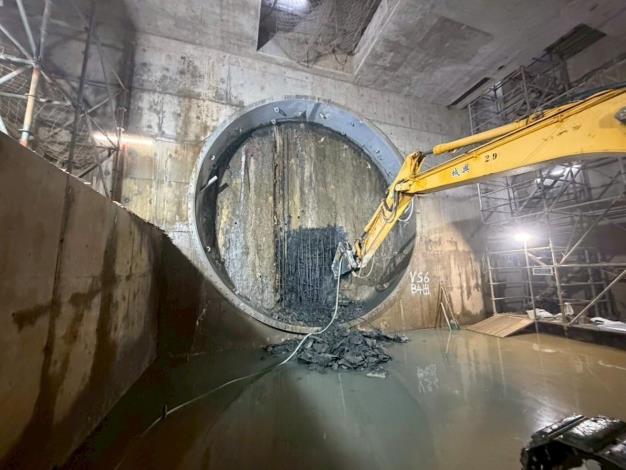

    九、  VS6通風豎井:B1F基座混凝土澆置養護。

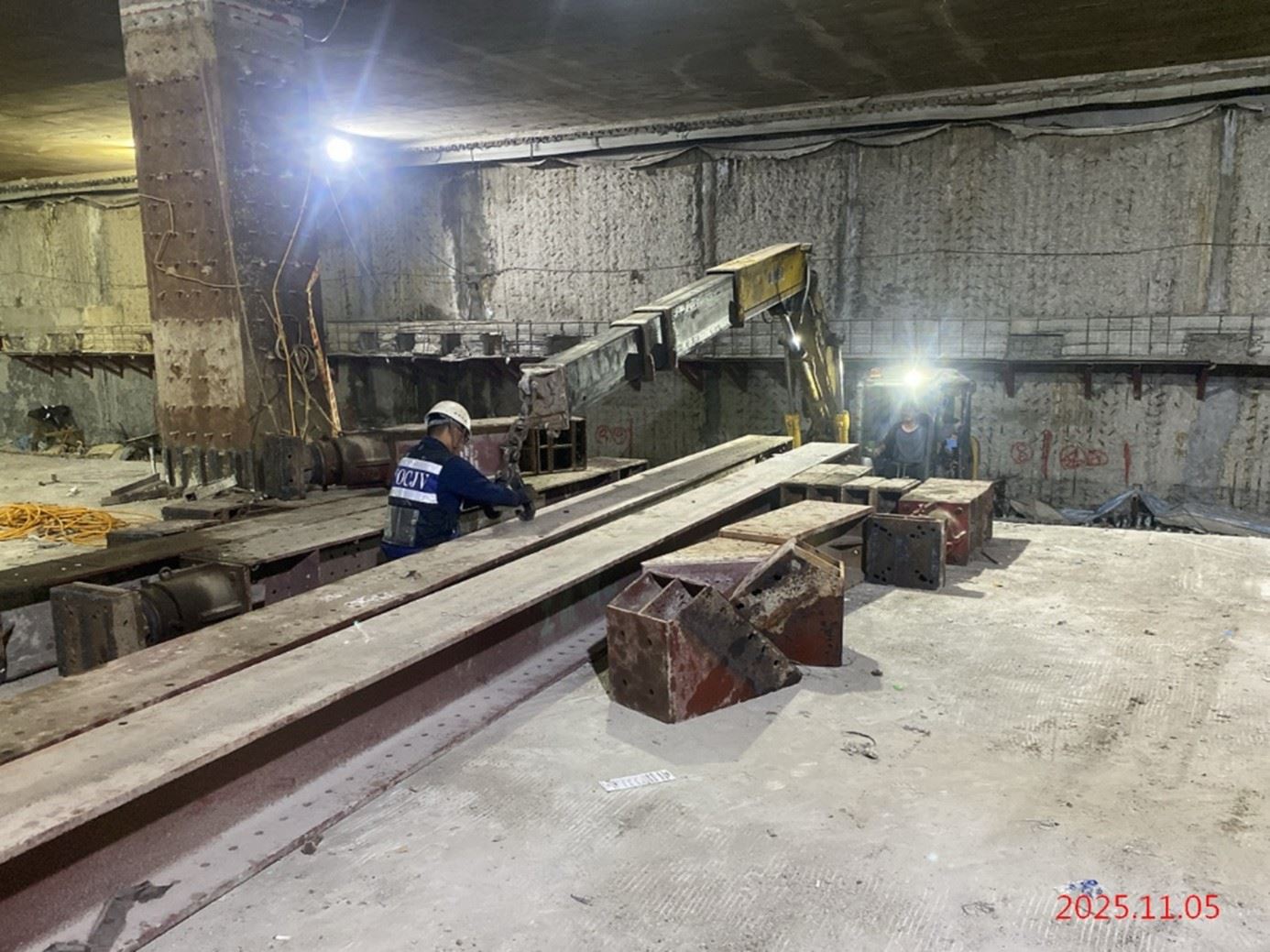

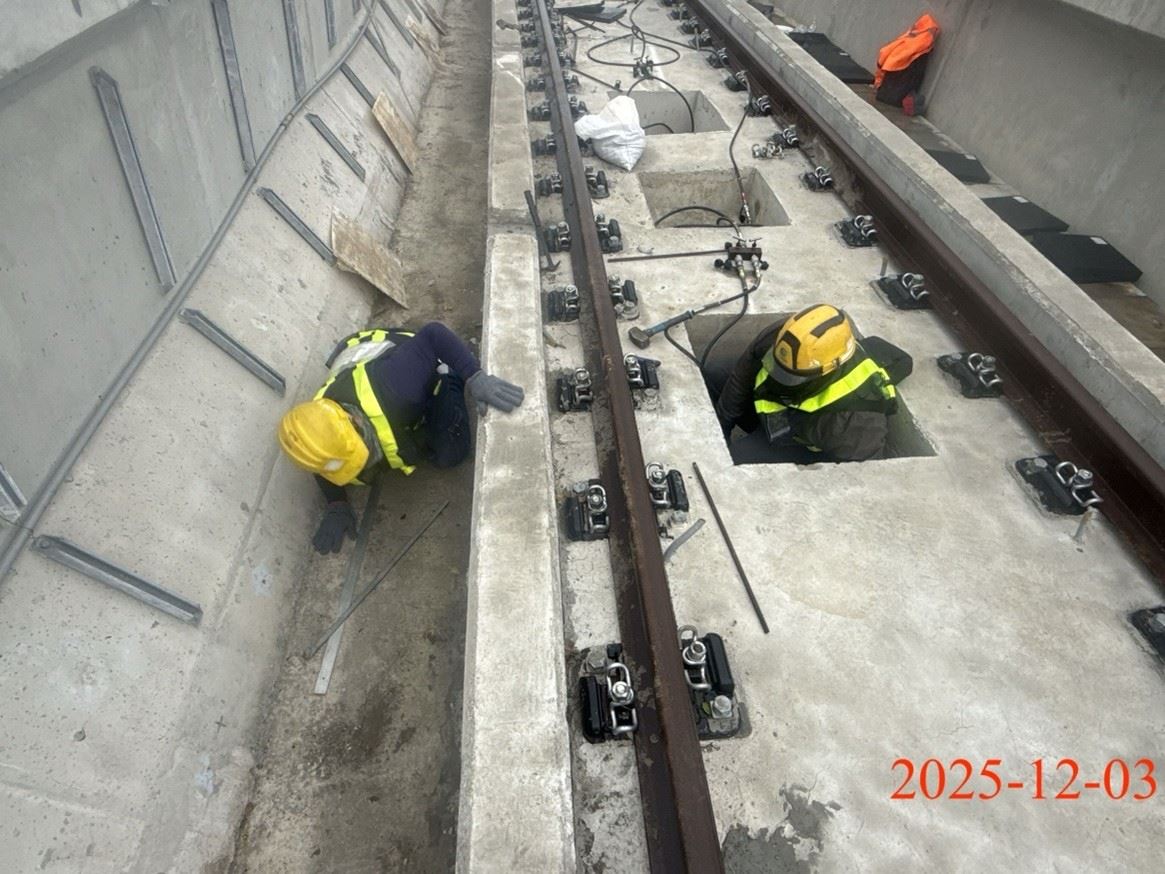

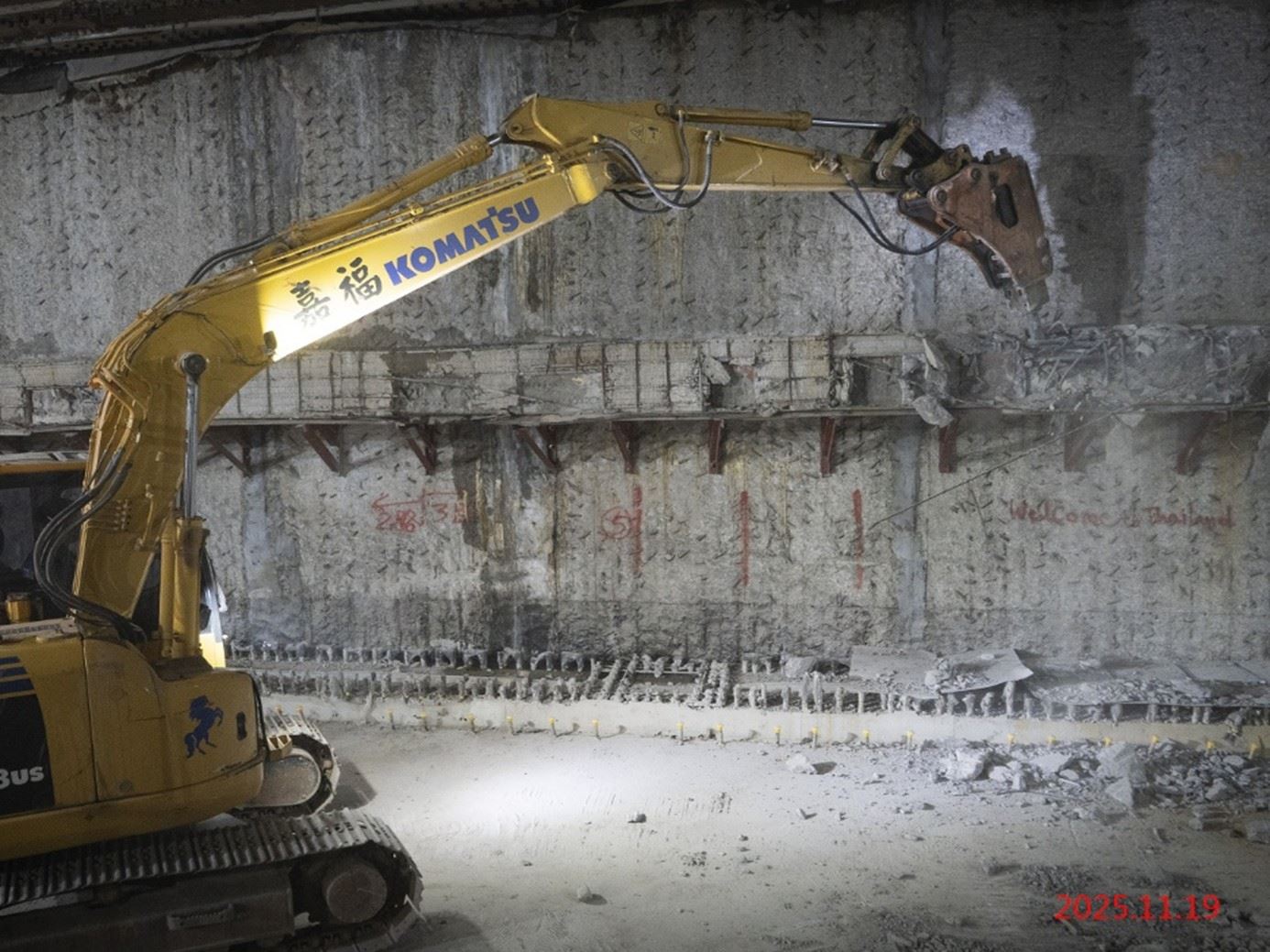

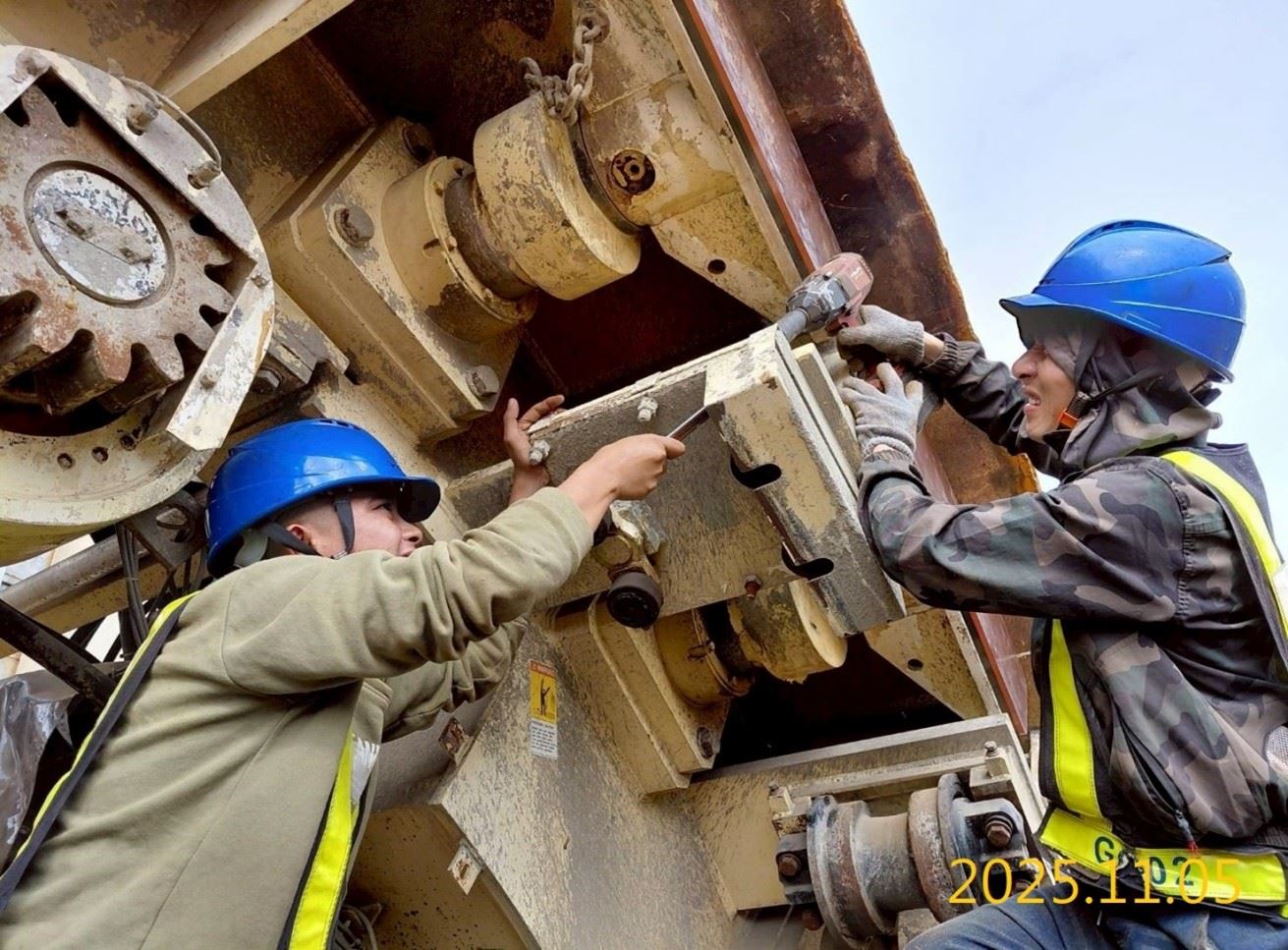

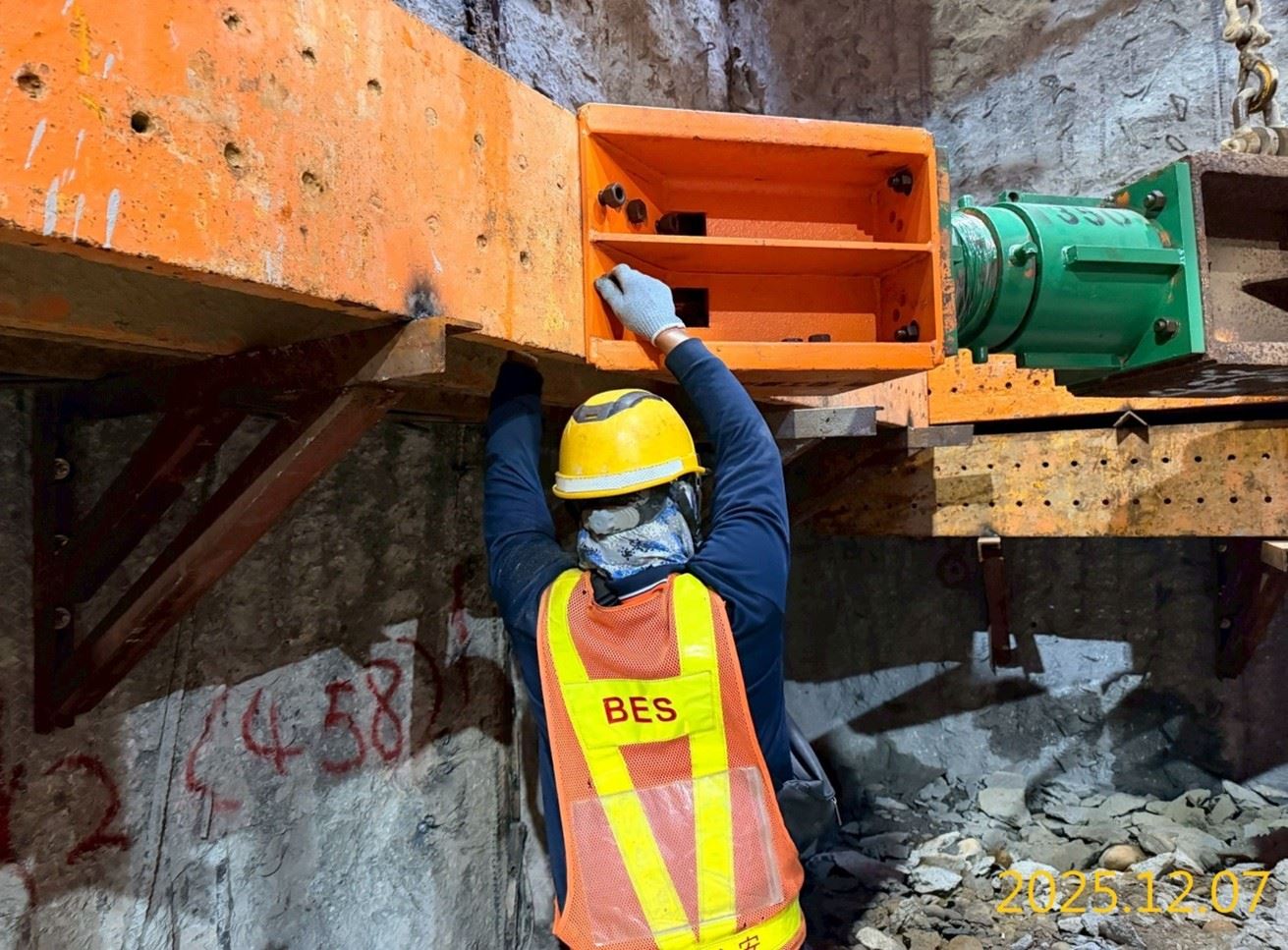

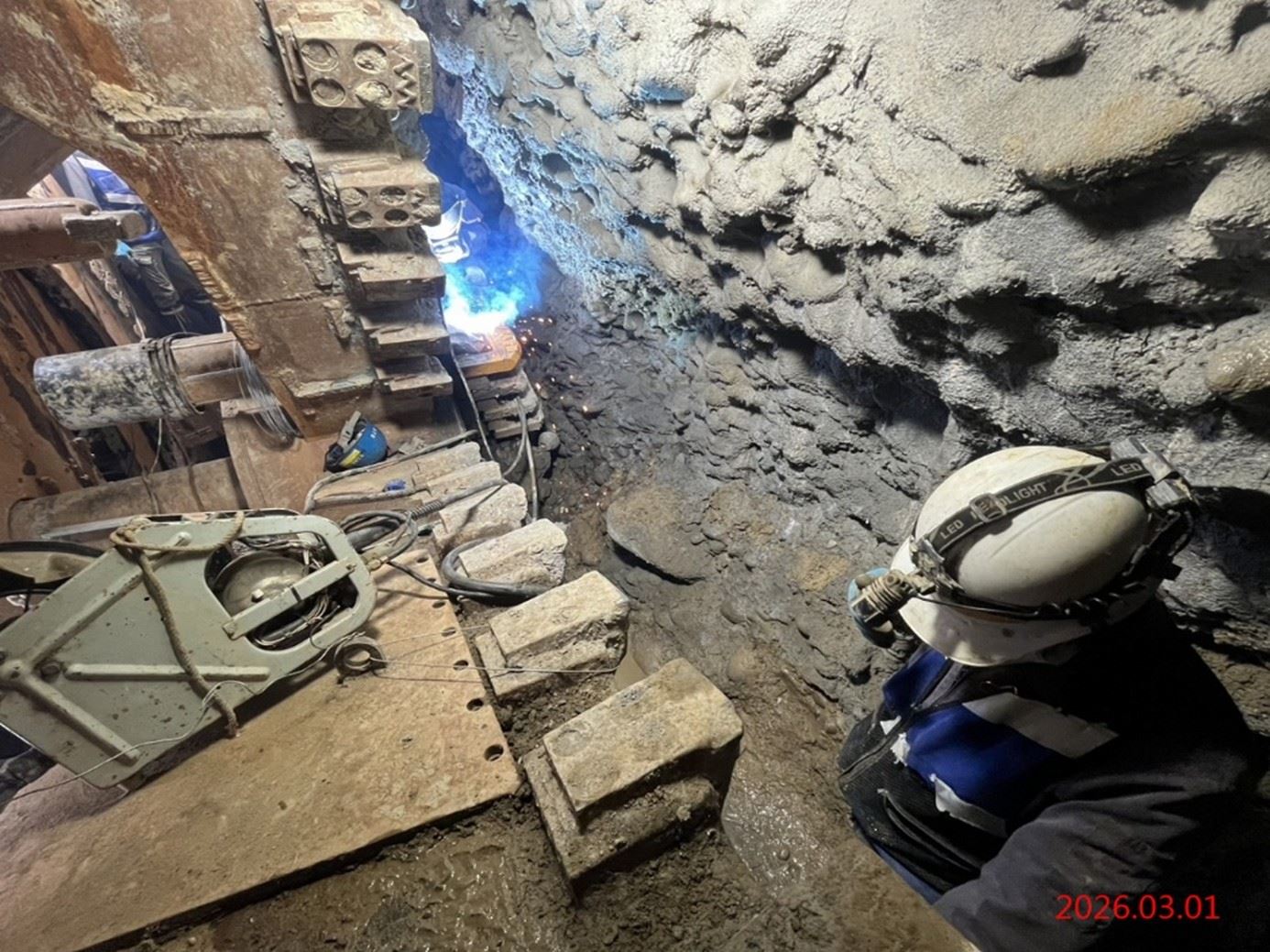

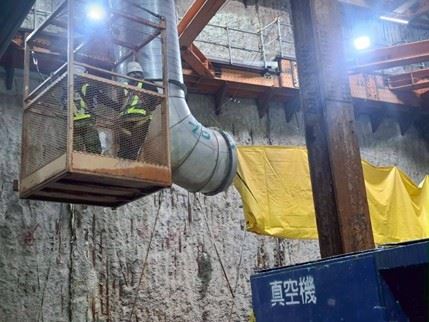

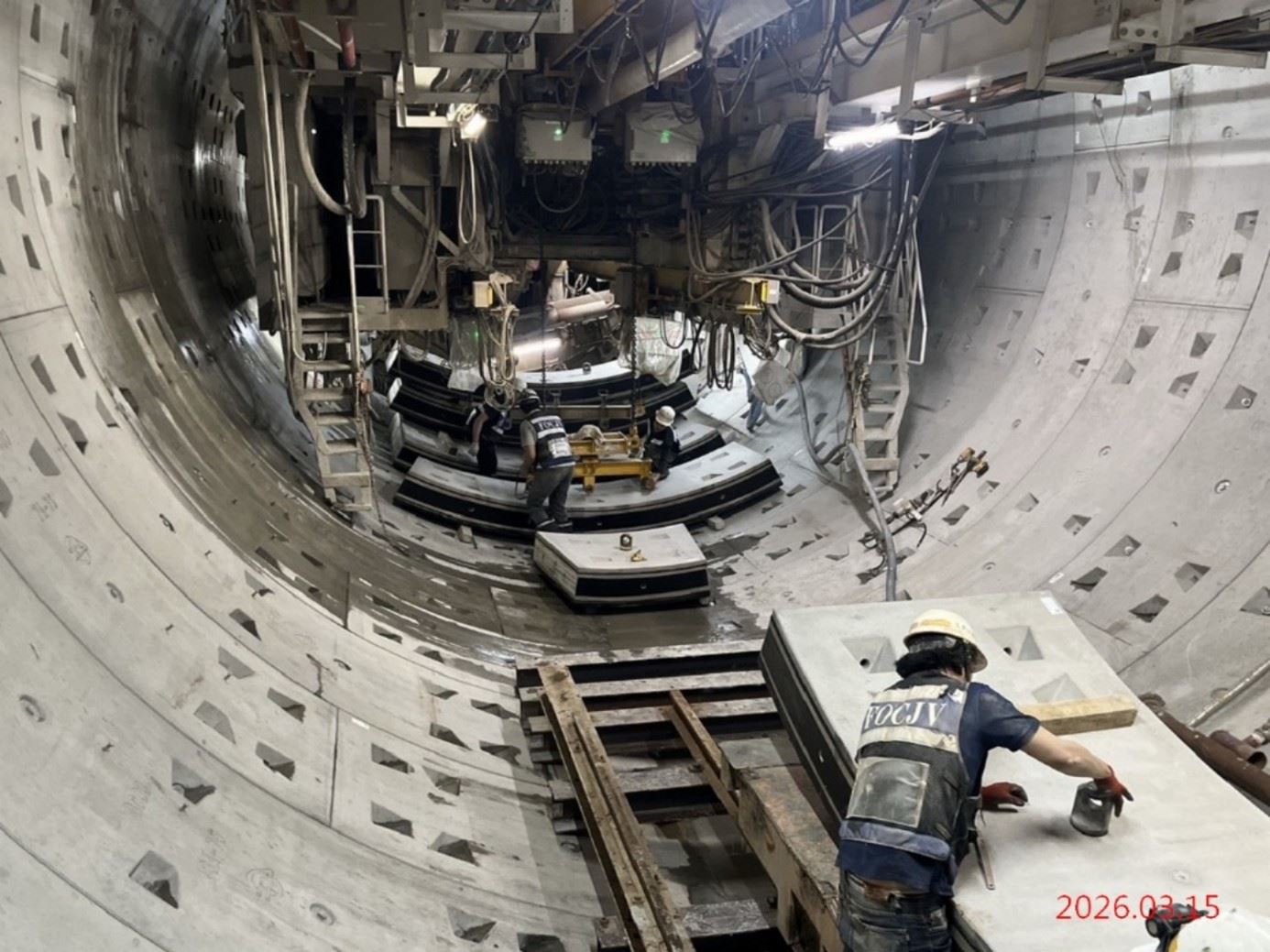

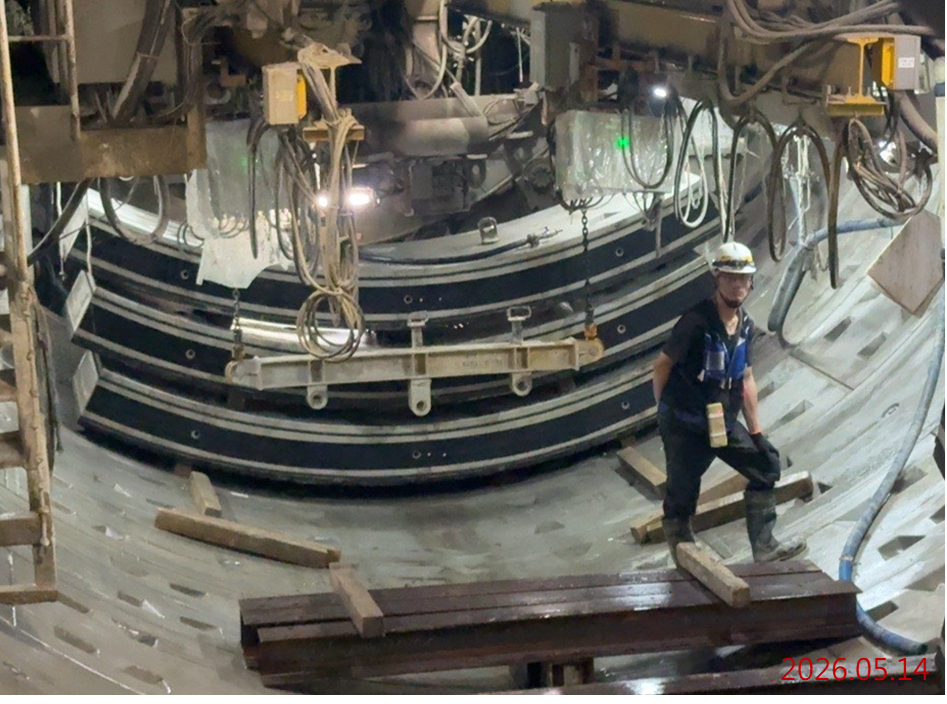

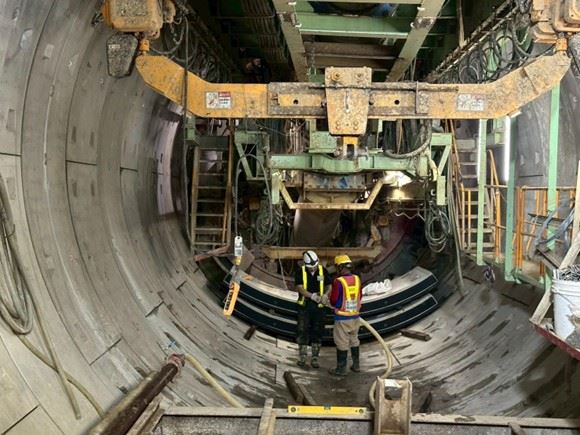

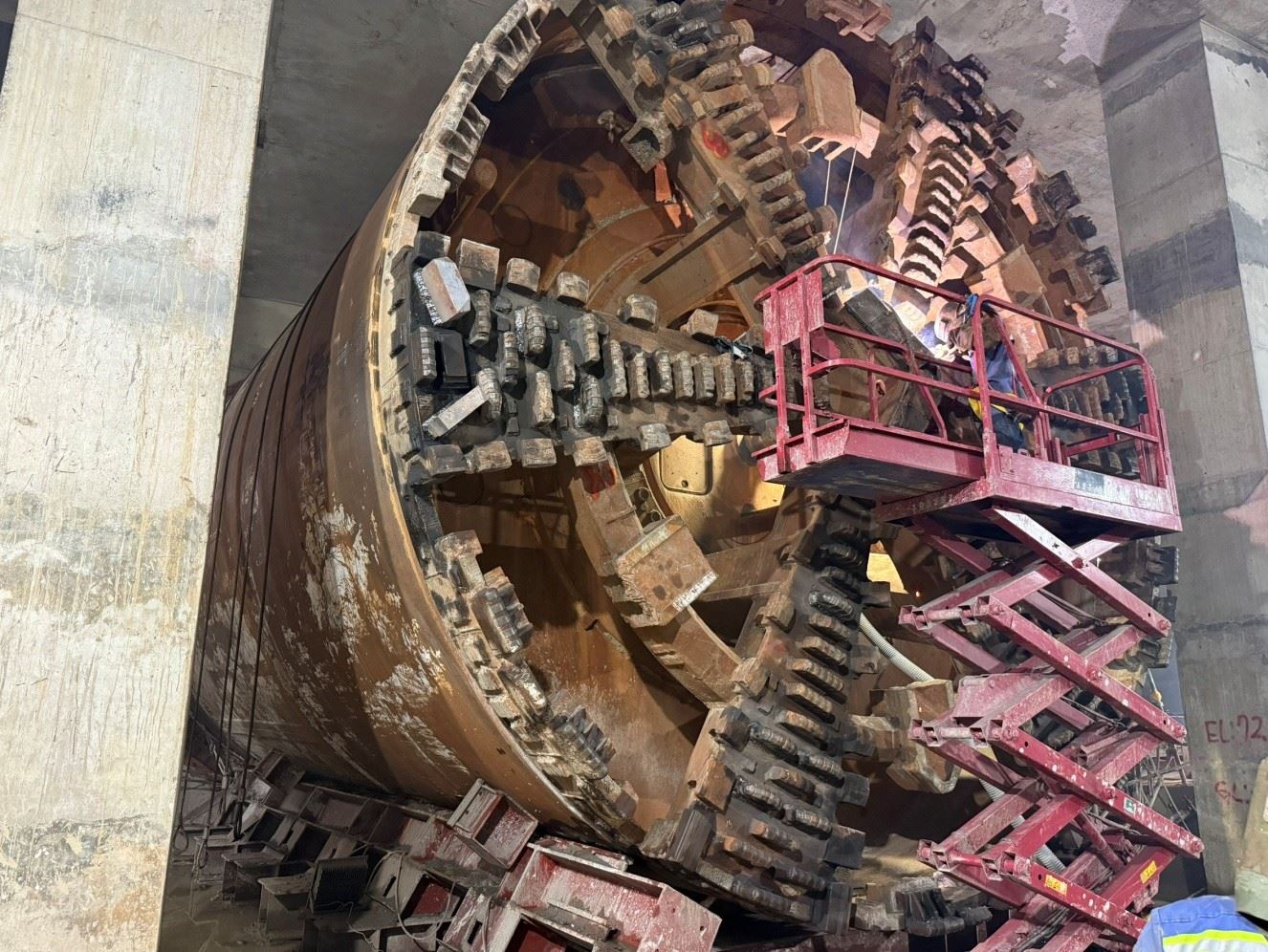

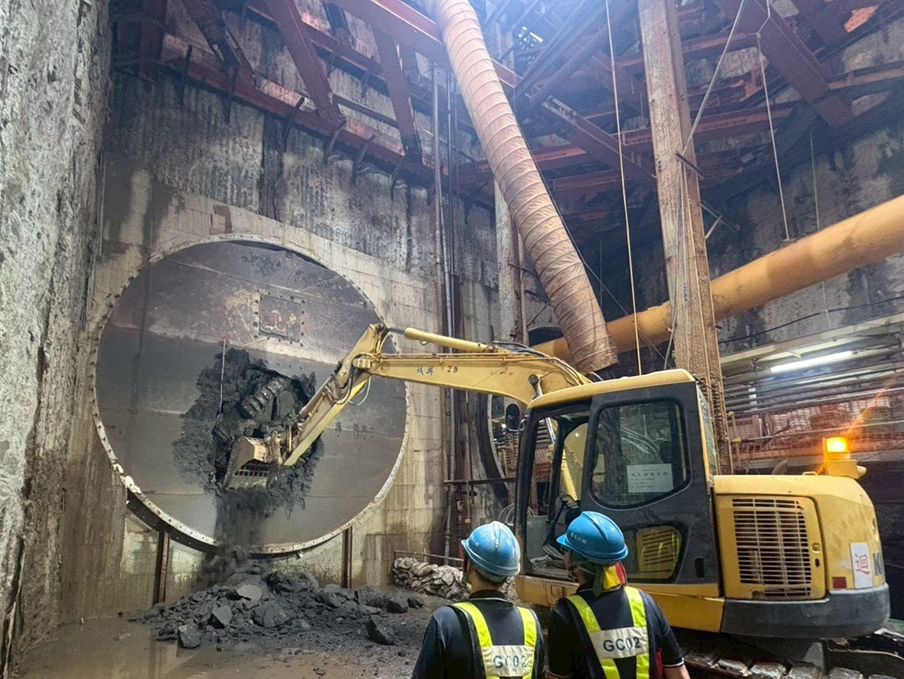

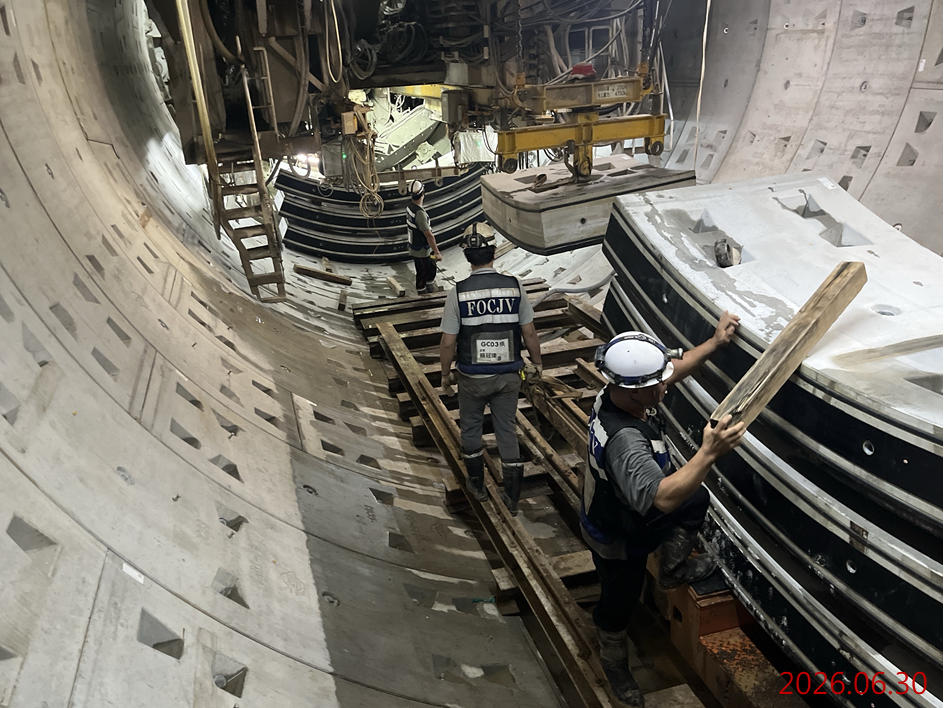

    十、  潛盾隧道:潛盾作業檢修區地改、潛盾機開艙檢修、潛盾機掘進。

十一、  GC02標截至115年11月1日,實際進度56.07%。

115年GC03標工程進度(10.1~10.25)

一、  各車站及潛盾隧道細部設計送審,BIM建置、PMIS各模組更新,各車站及潛盾隧道相關計畫書/施工圖提送。

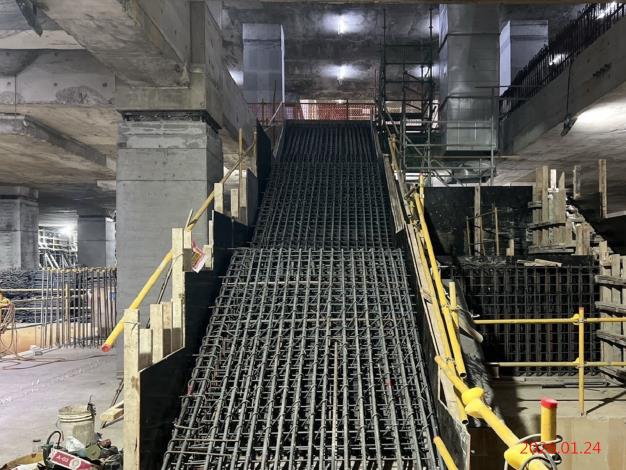

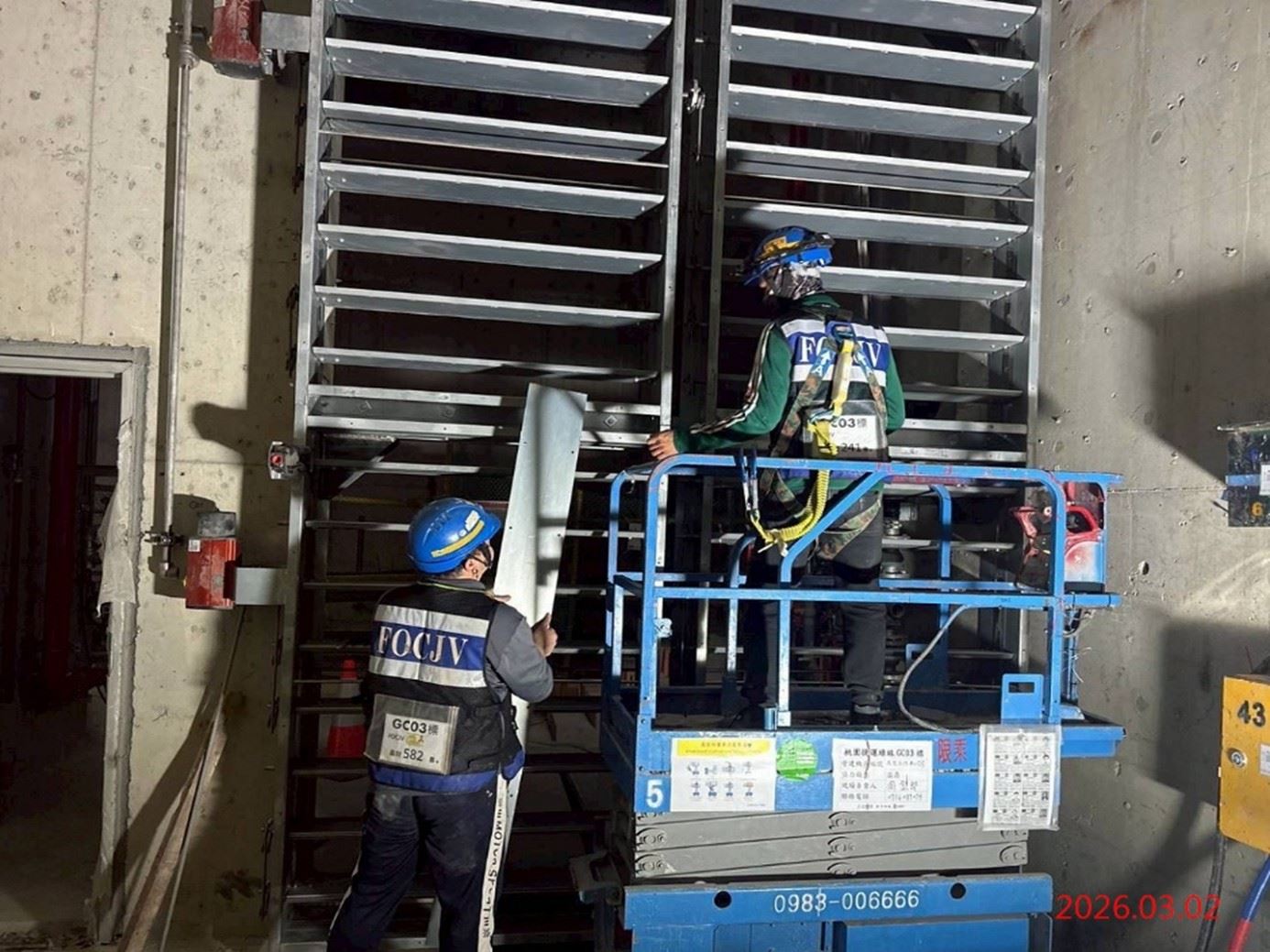

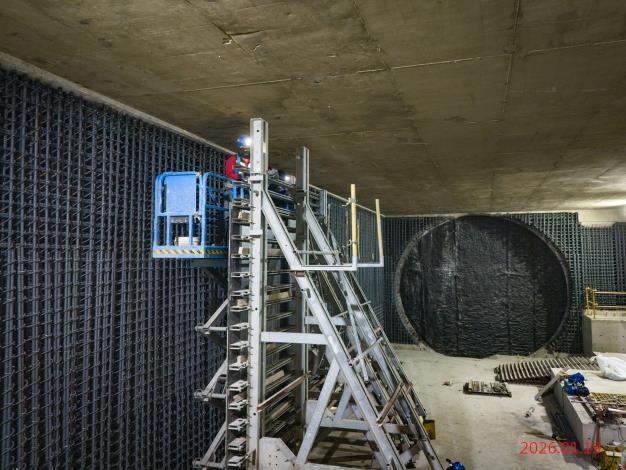

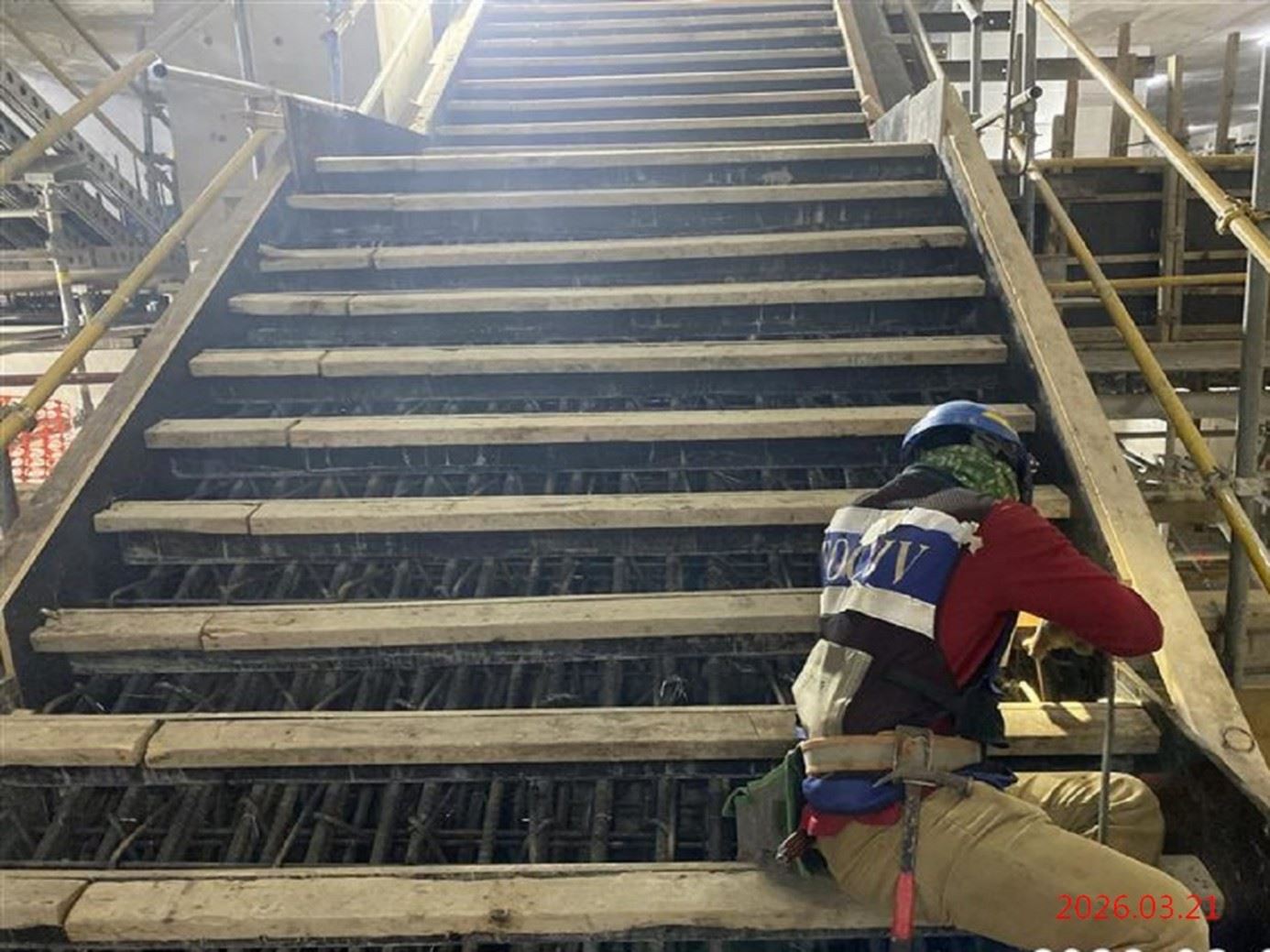

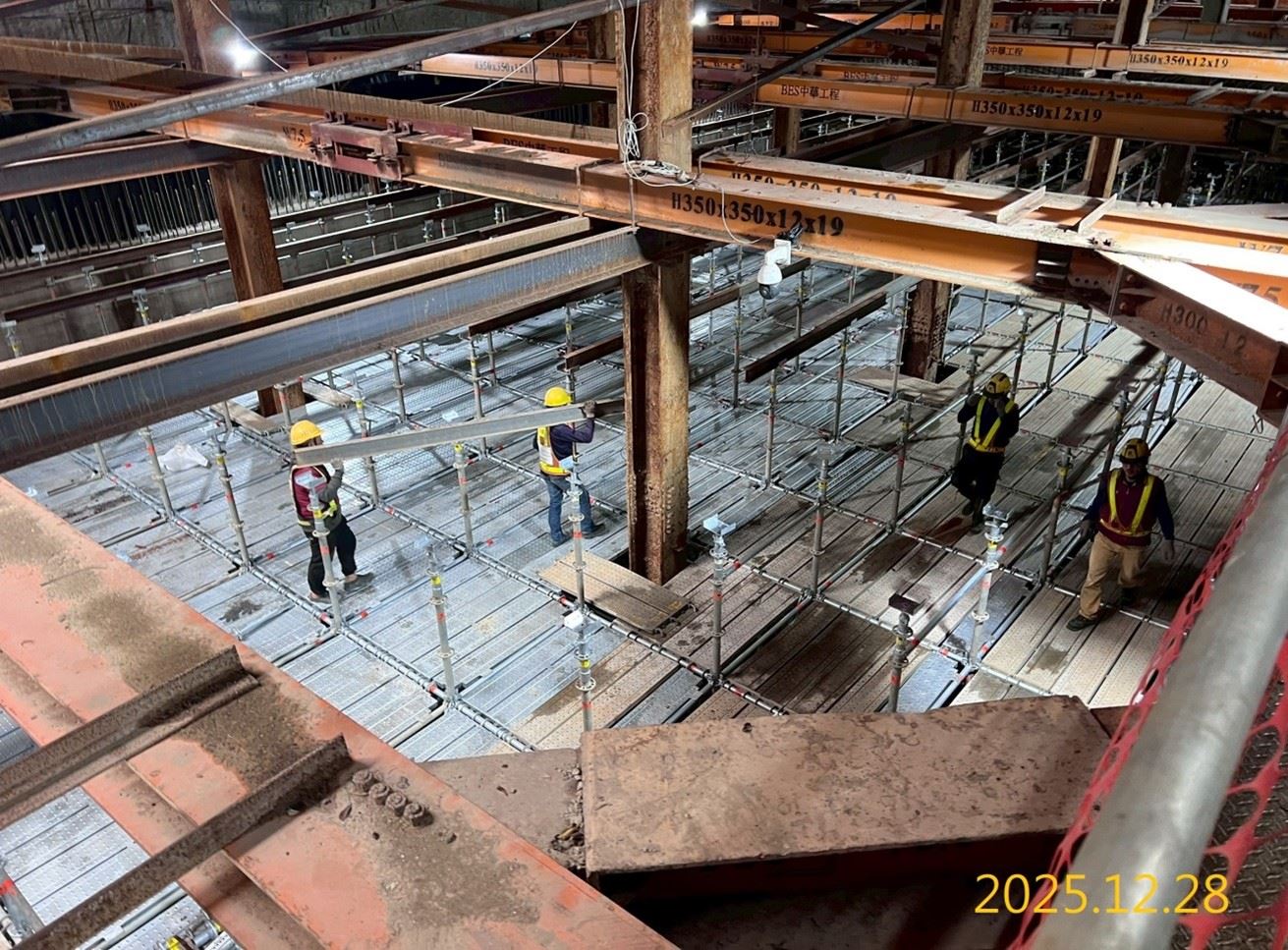

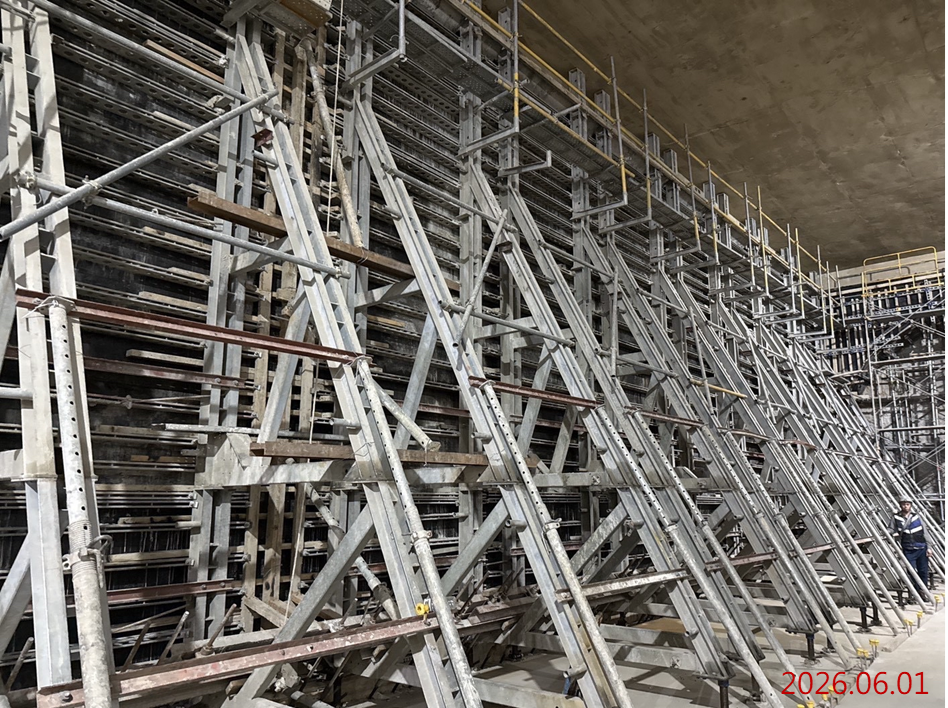

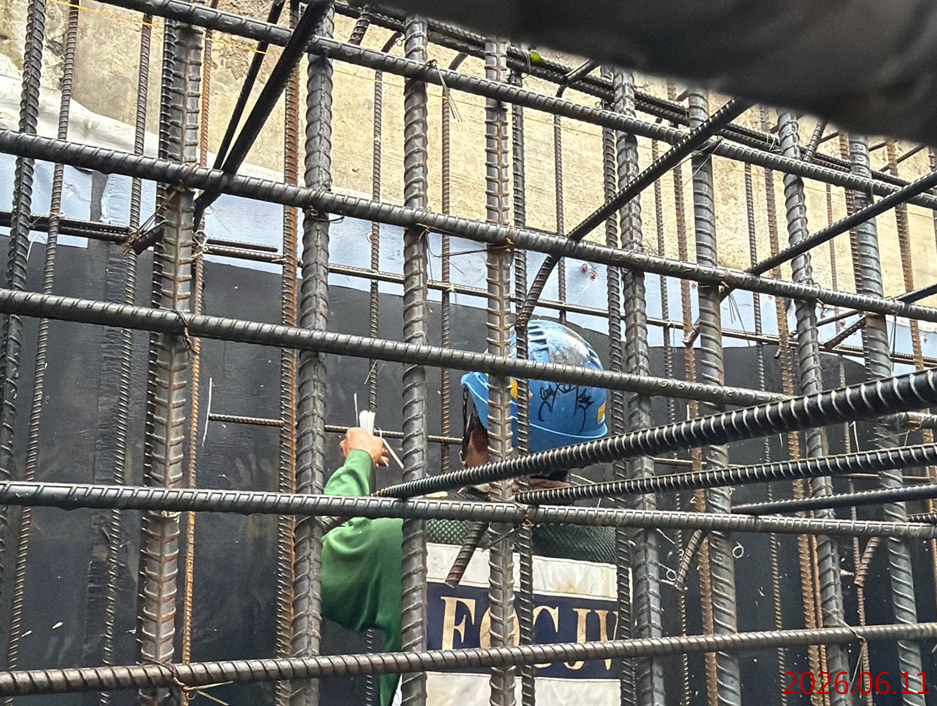

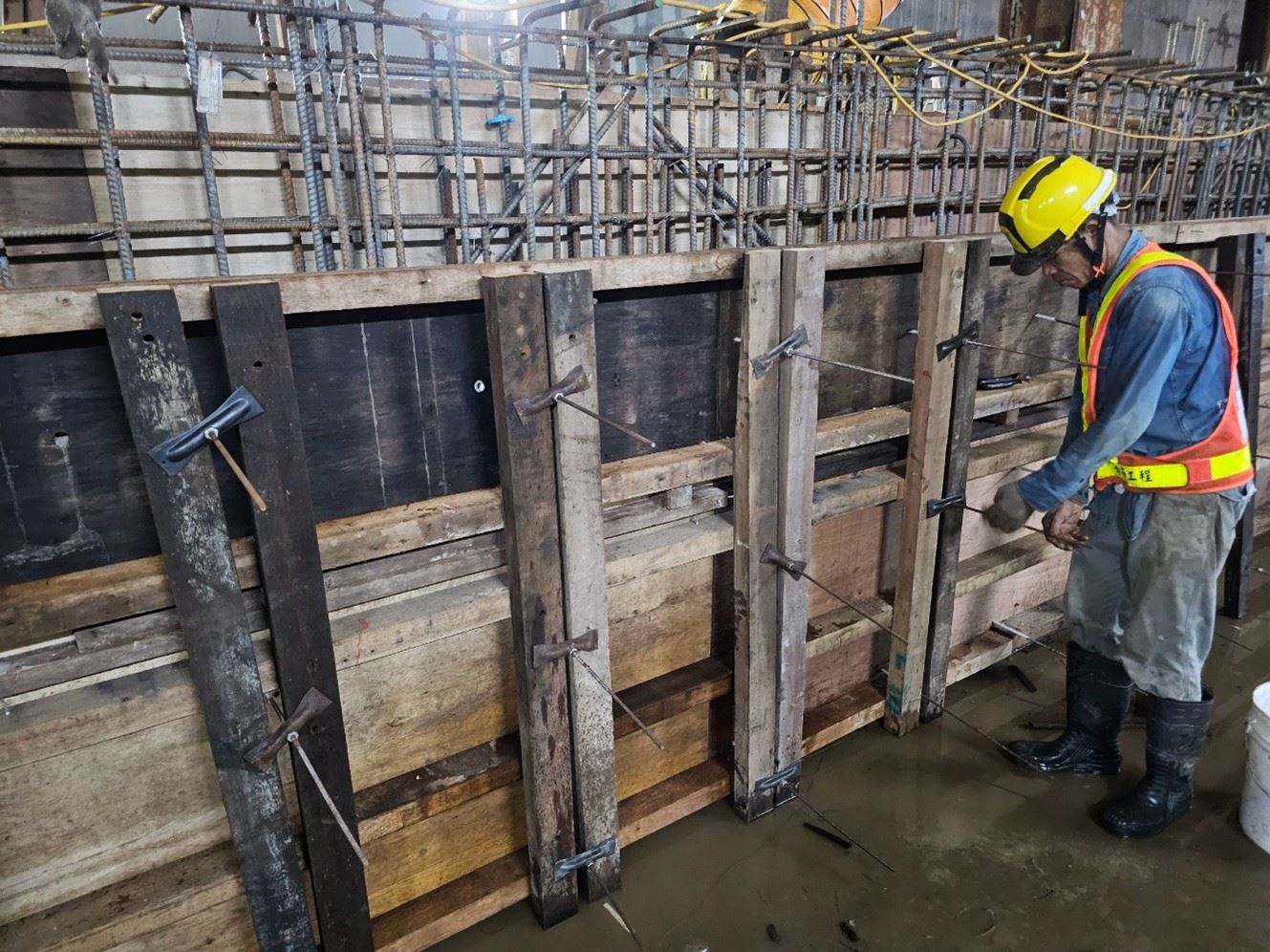

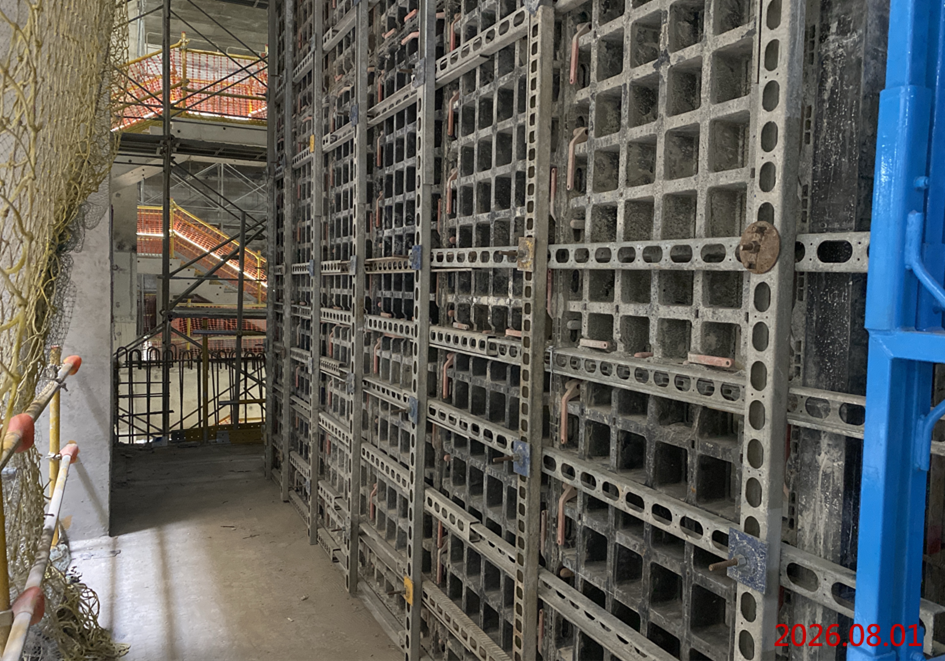

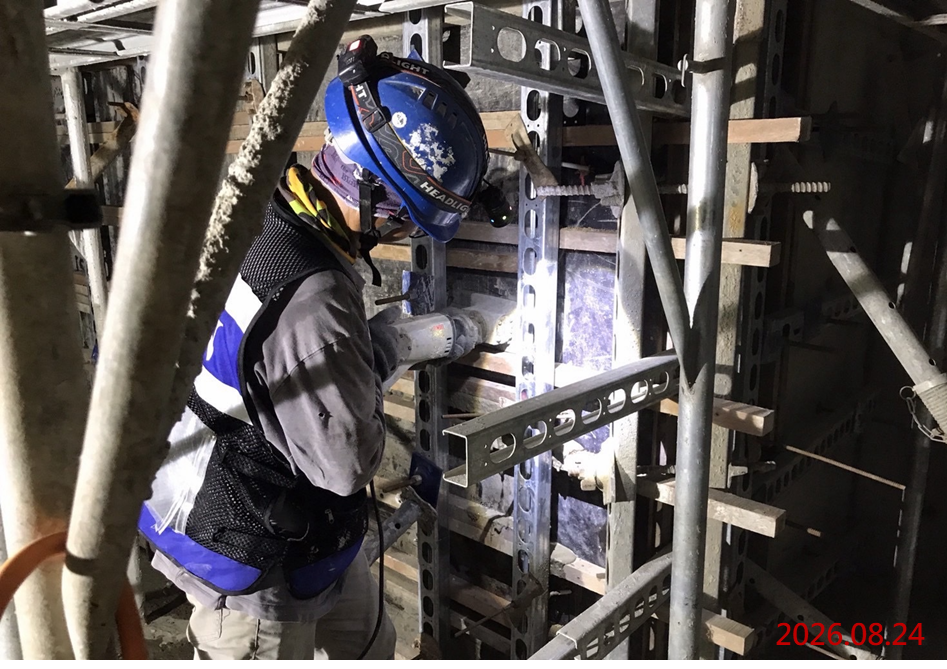

二、  G07站B4F隔間牆施作;B5F及B4F隔間牆防火填塞(含角鐵)施作;B3F施工架搭設及隔間牆植筋施作。

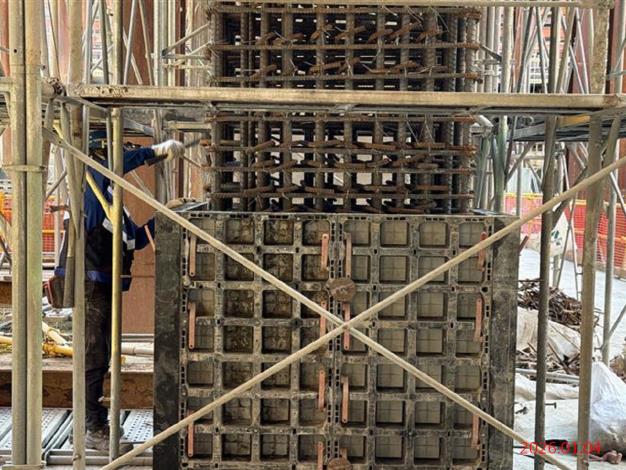

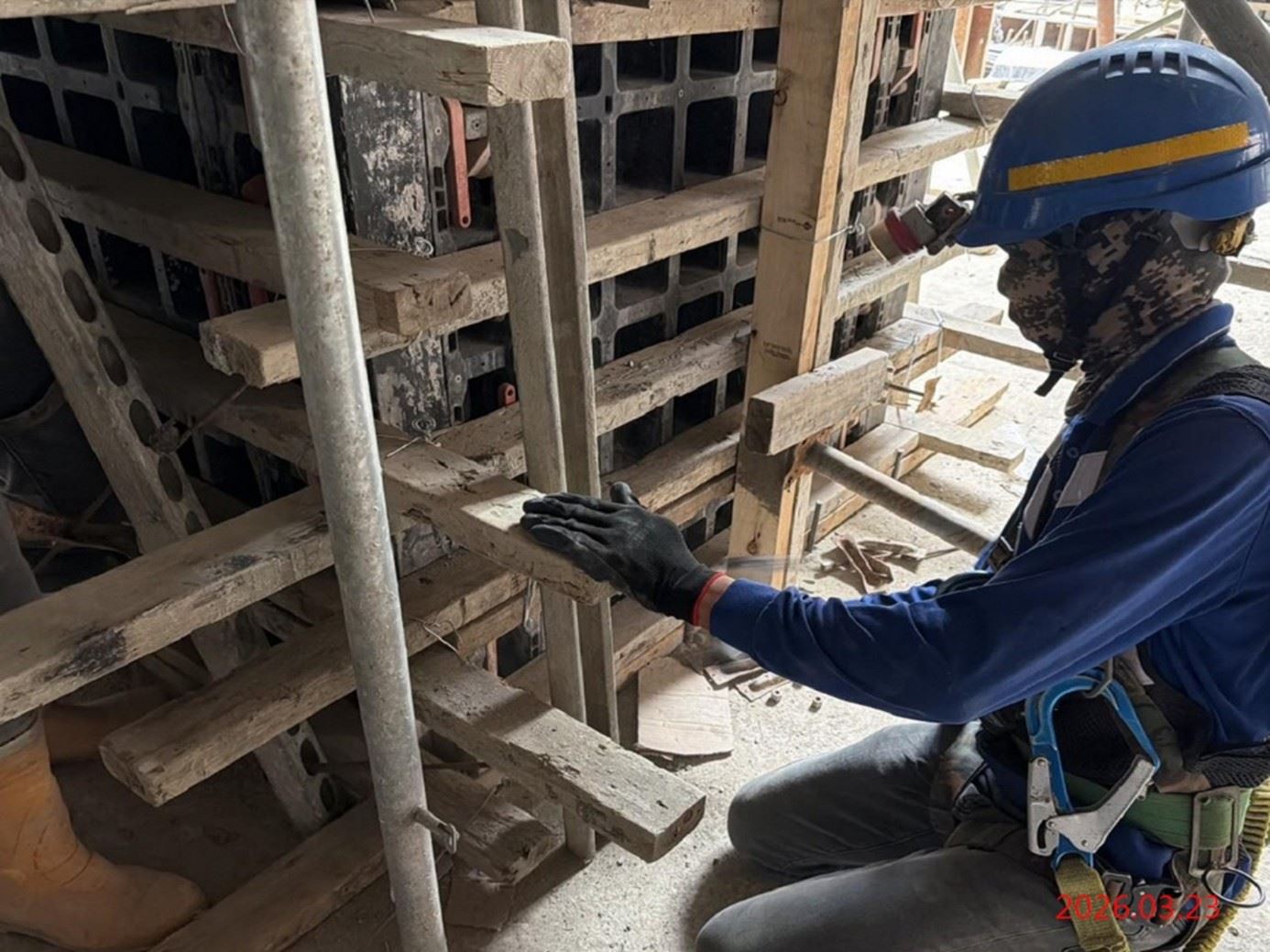

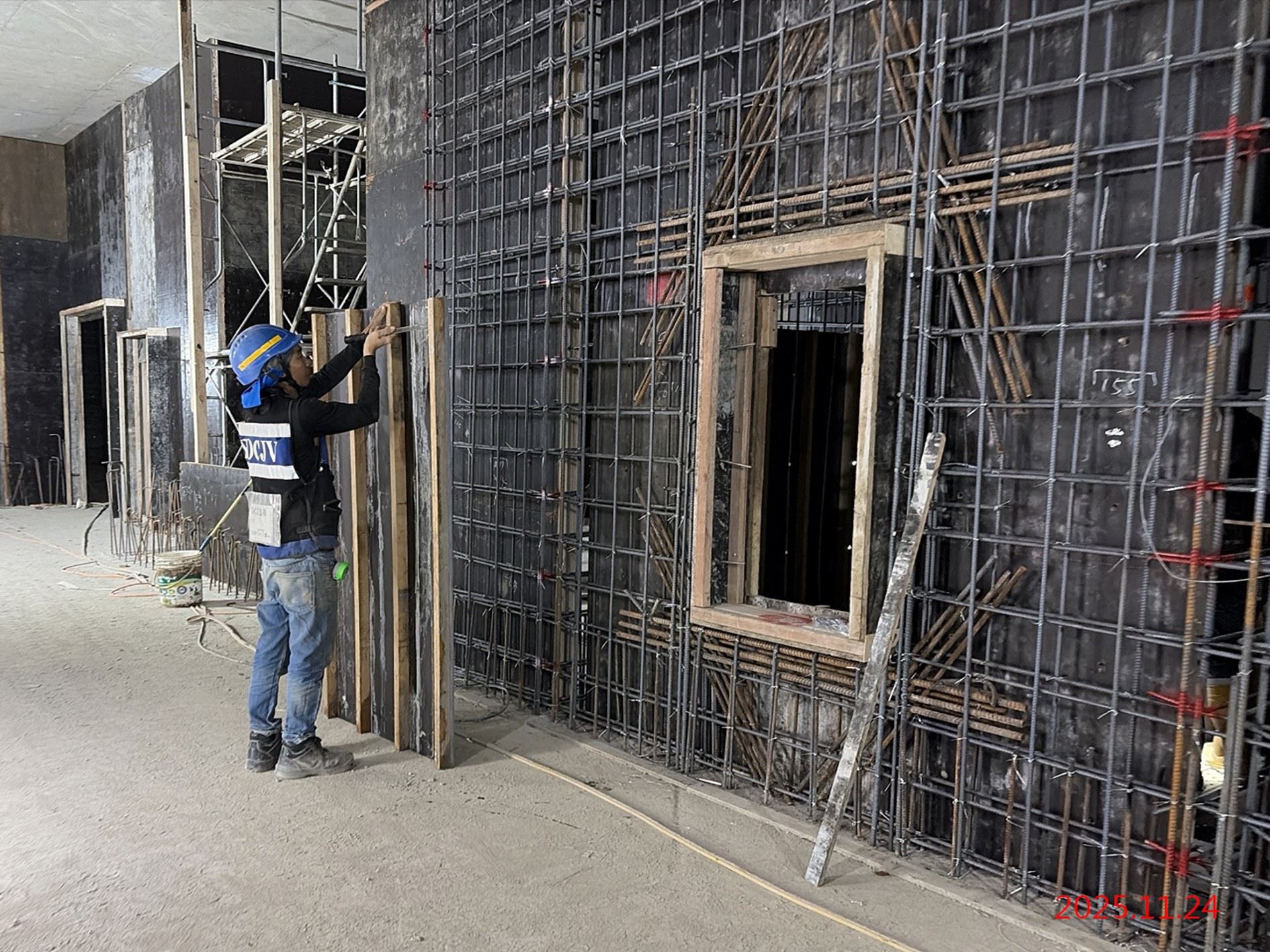

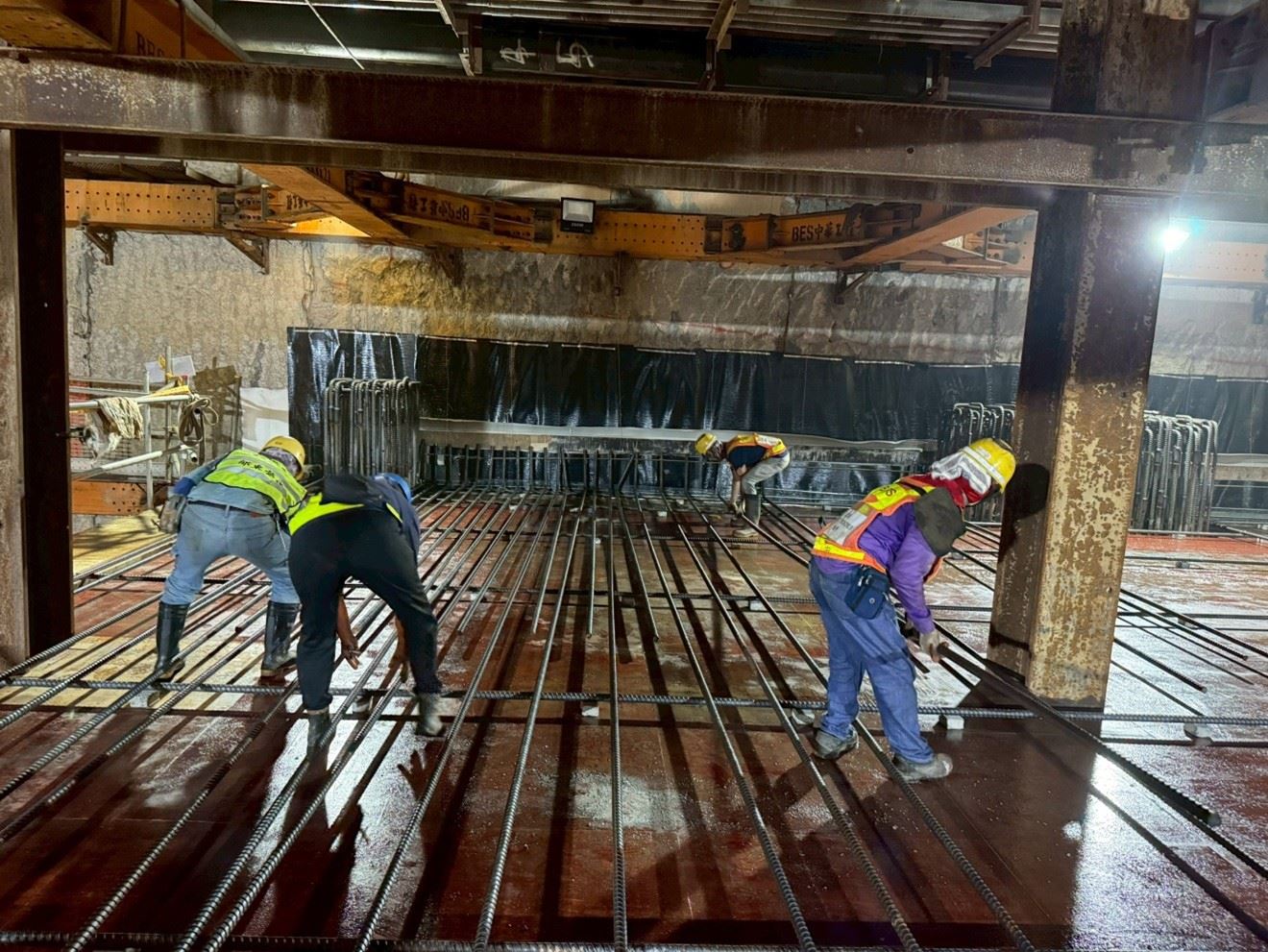

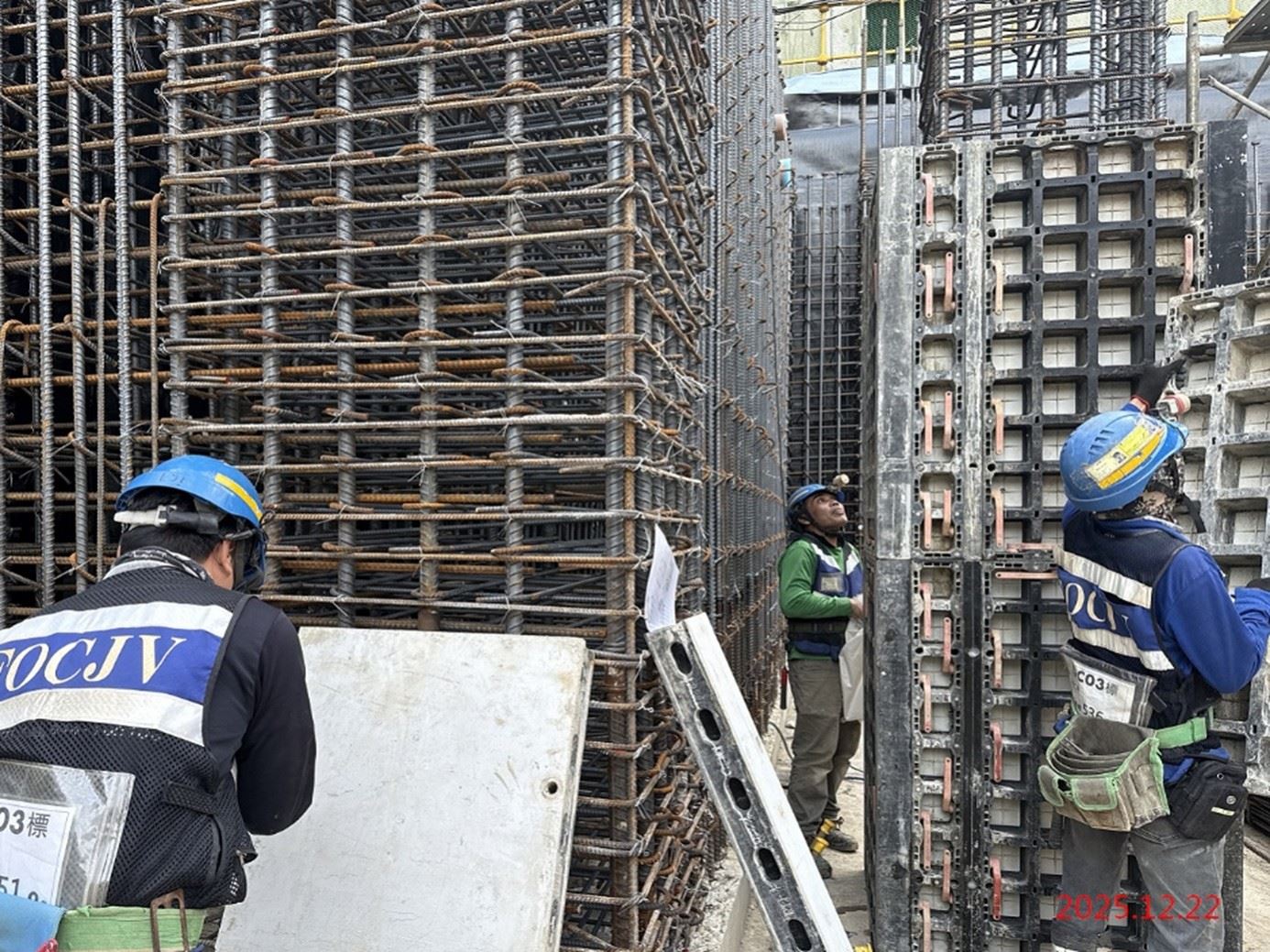

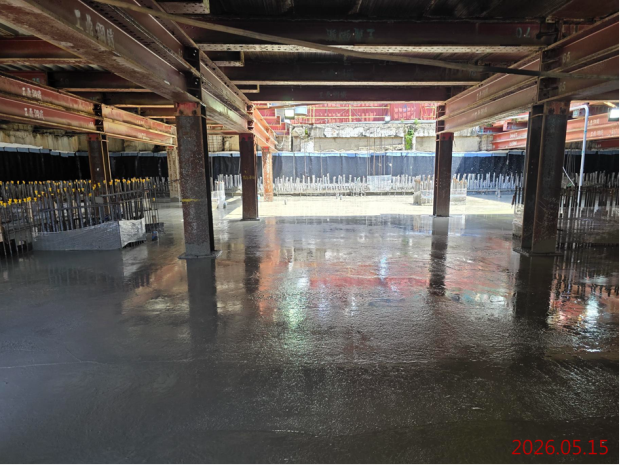

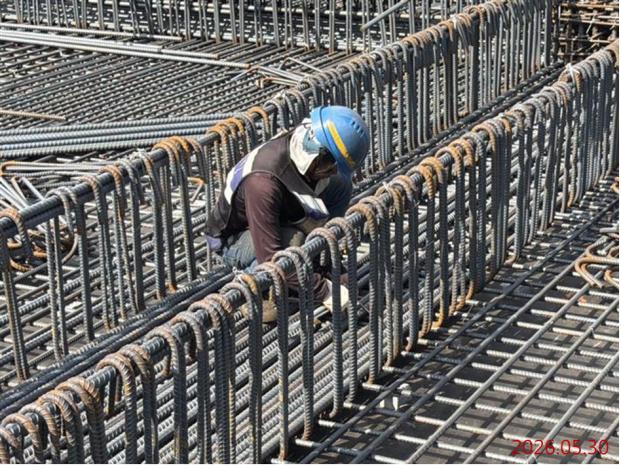

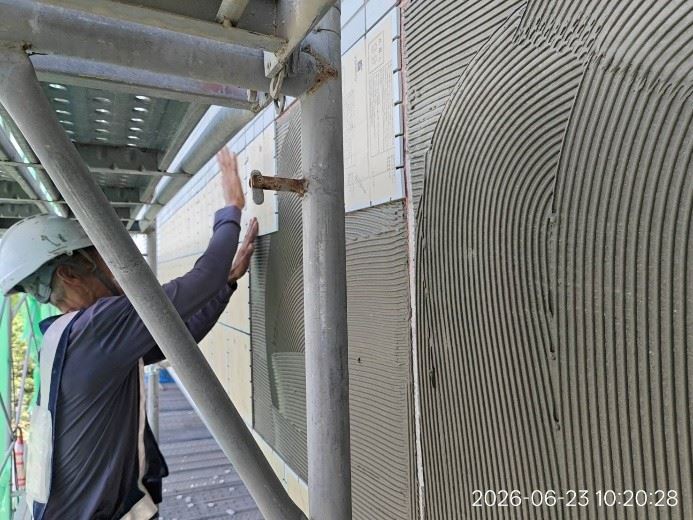

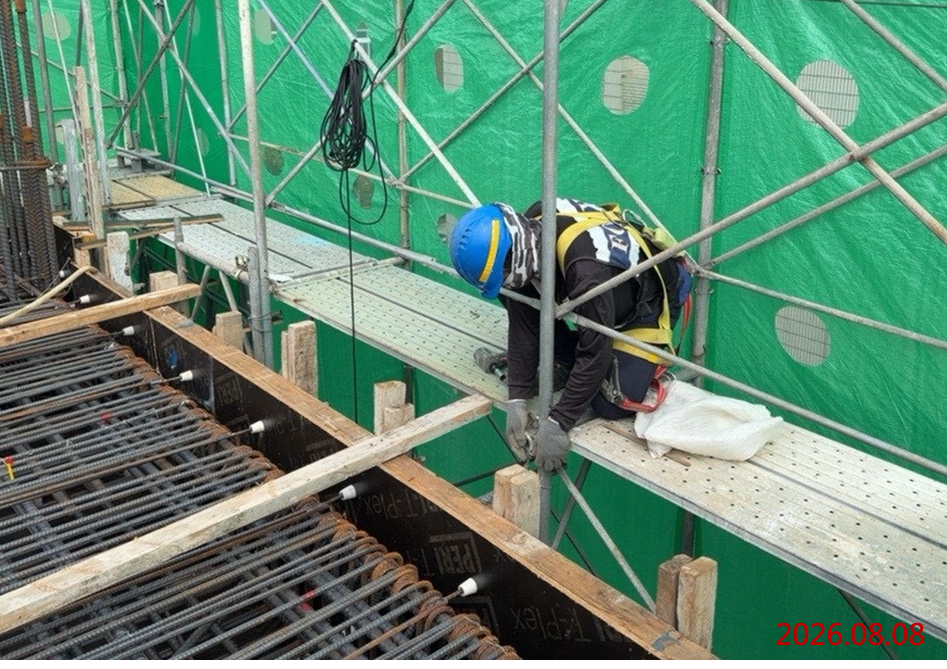

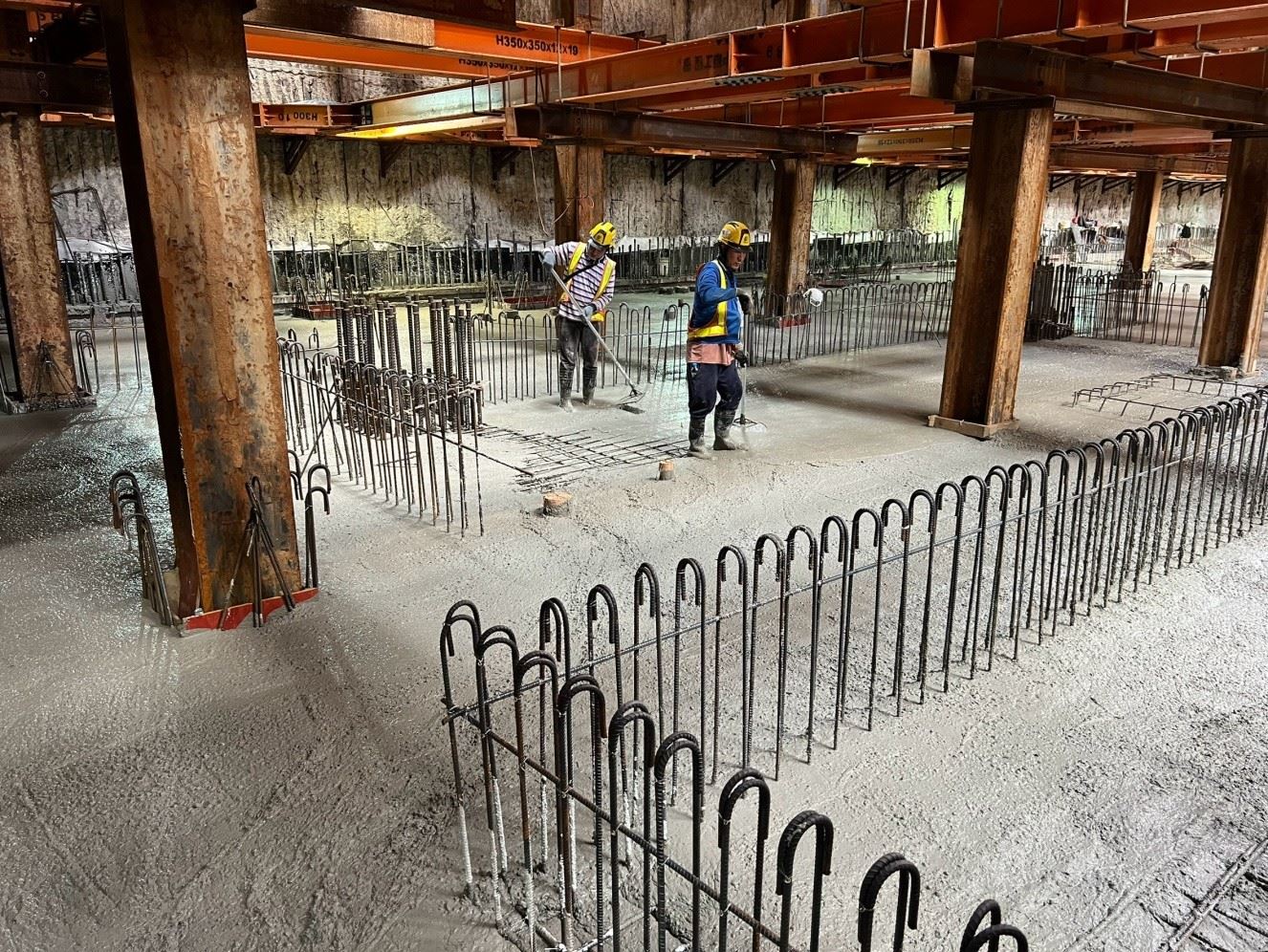

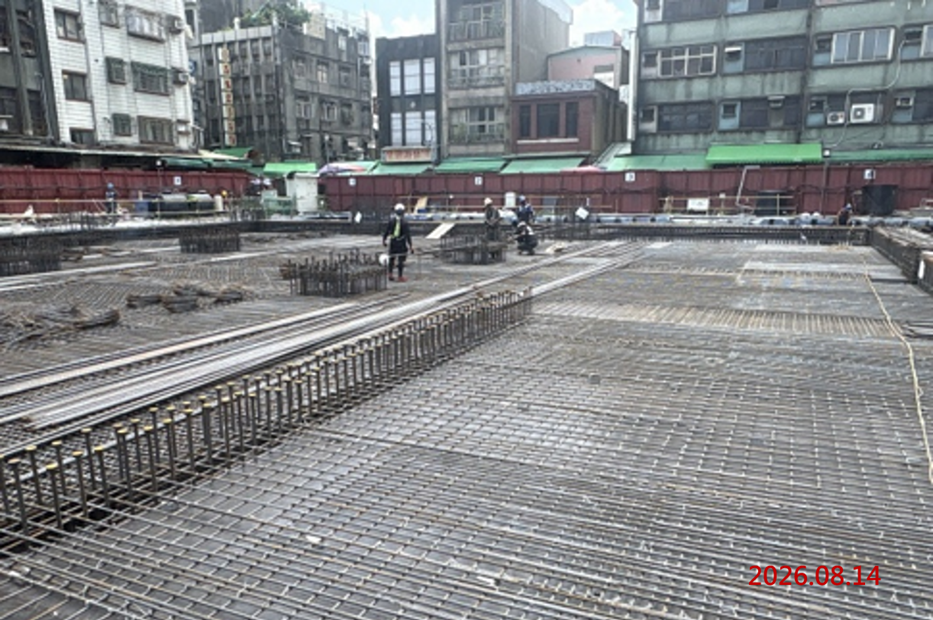

三、  G08站站體區1F柱牆及B3F隔間牆/承重牆(部分)澆置;B3F隔間牆鋼筋及模板施作;1F柱牆及獨立柱模板施作。

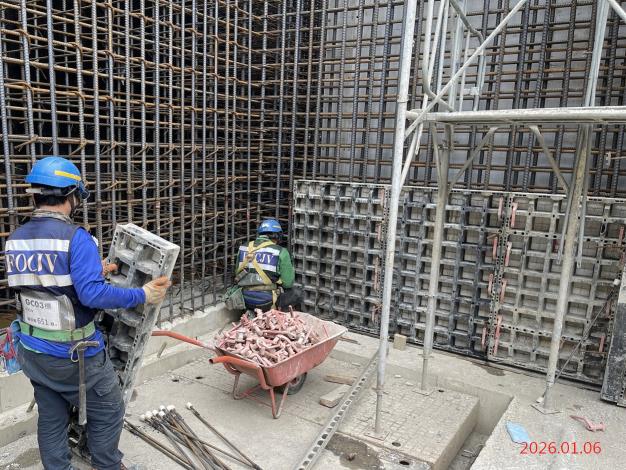

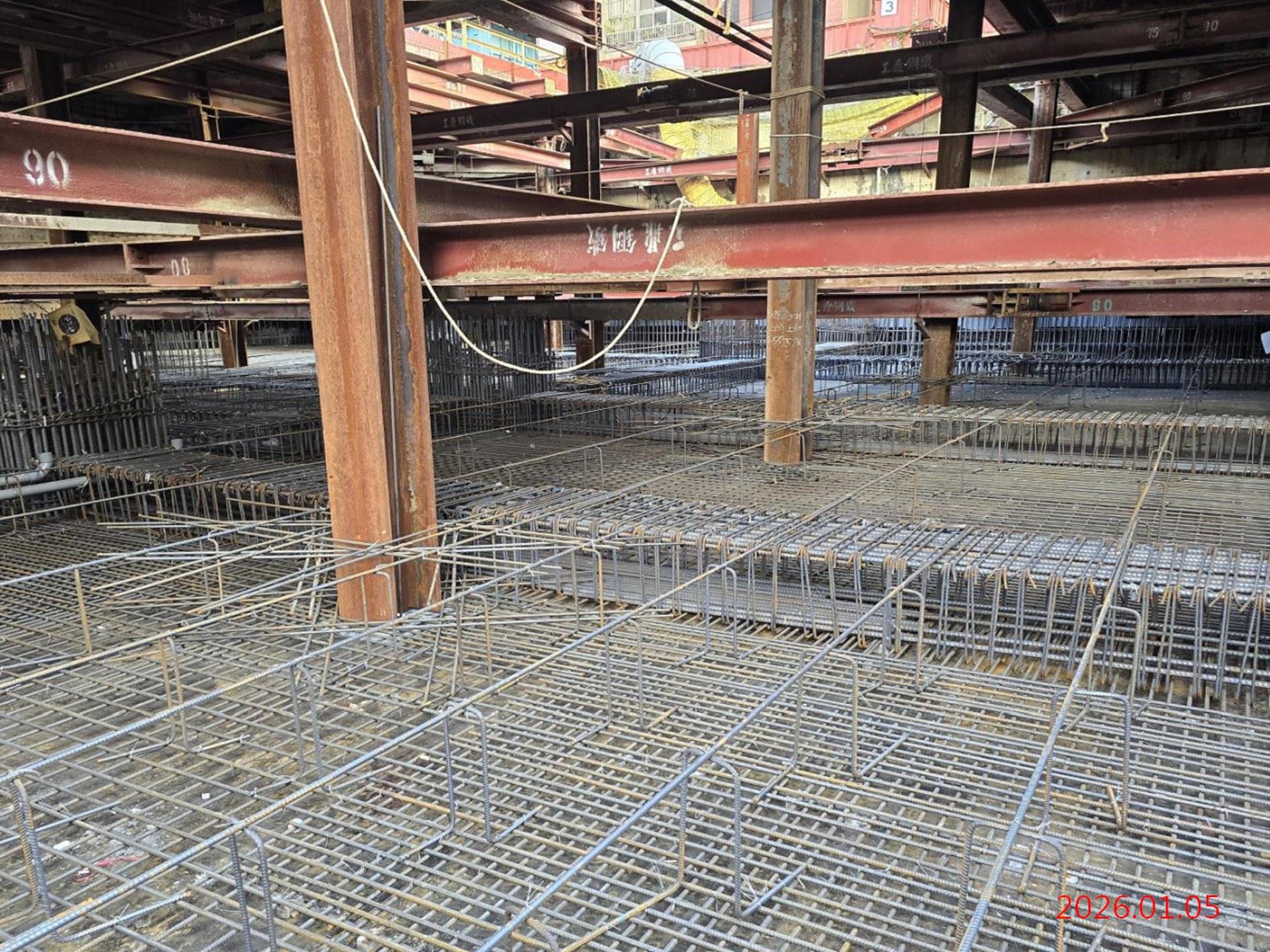

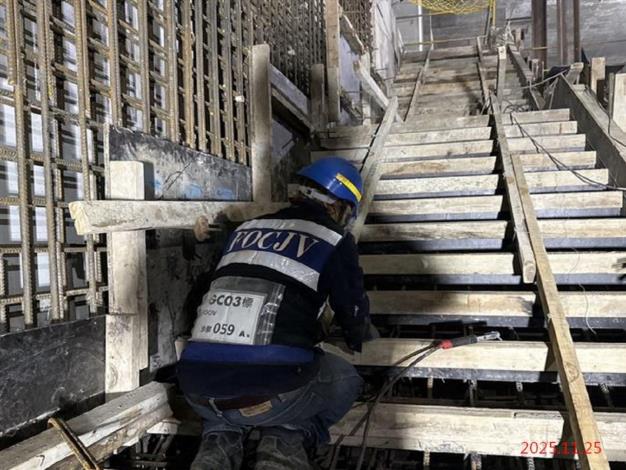

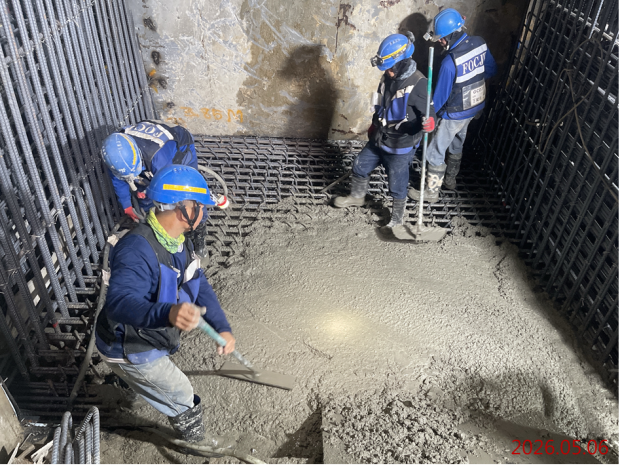

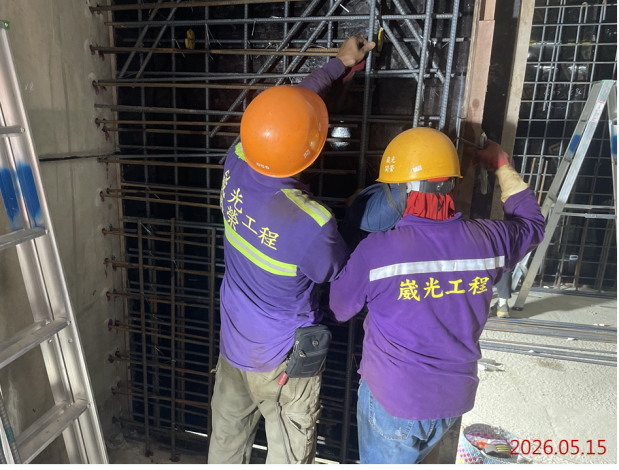

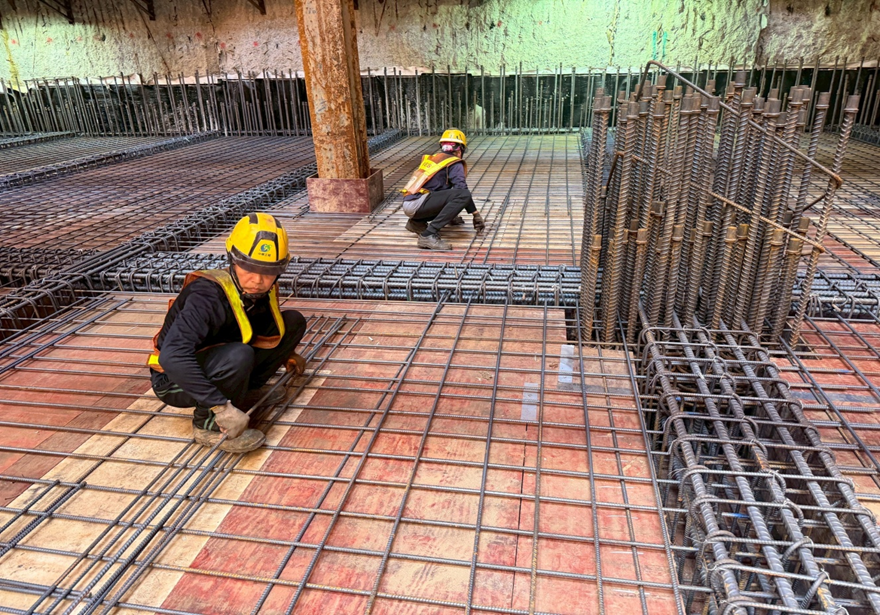

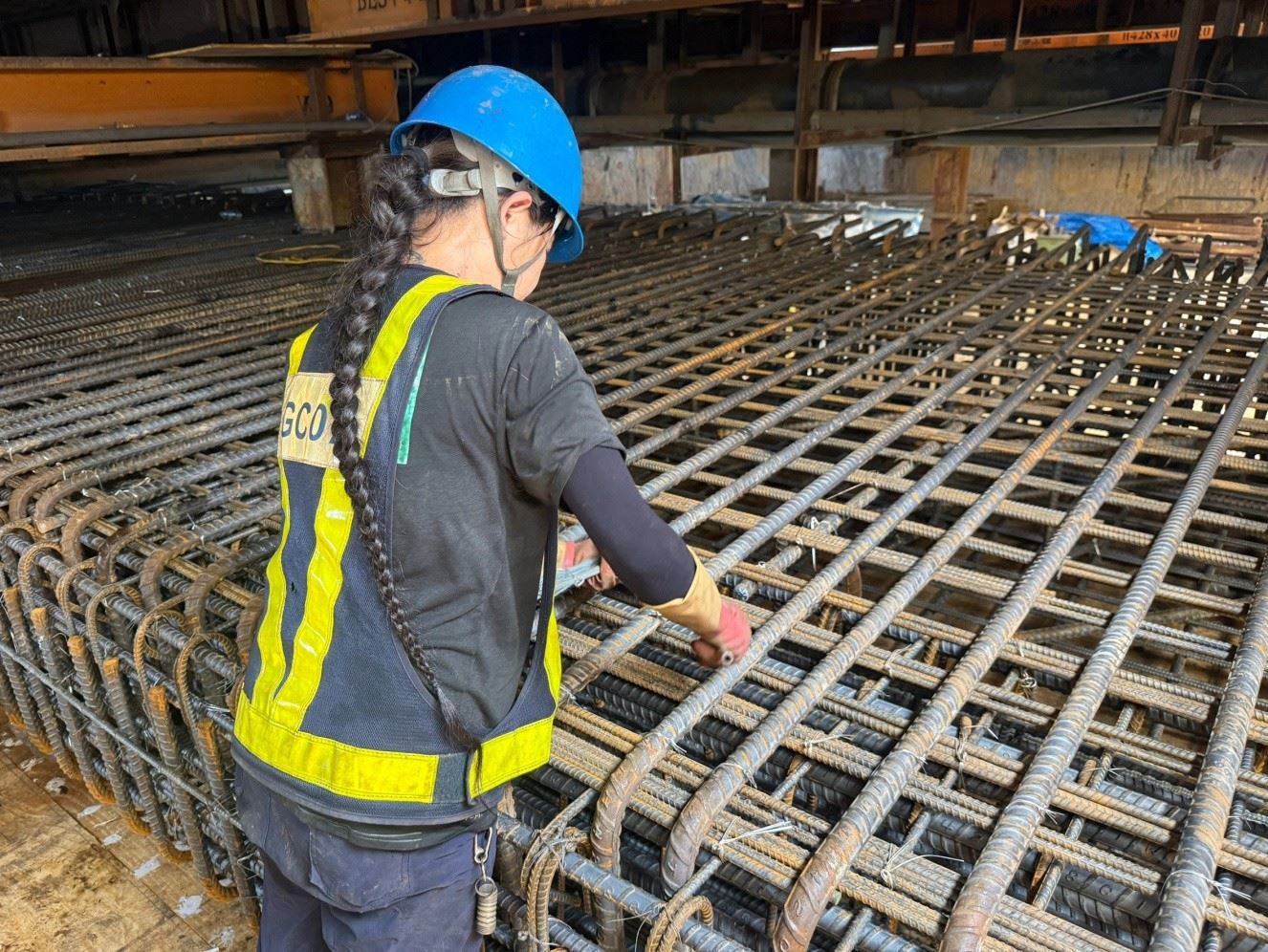

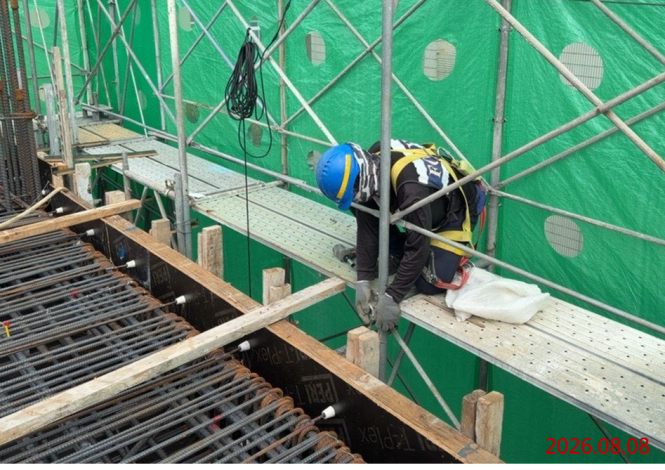

四、  G09站南棟4F柱牆模板組立施作,南北棟5F版鋼筋綁紮施作;B4F緊急樓梯A及隔間牆模板施作;B3F防火填塞角鐵施作。

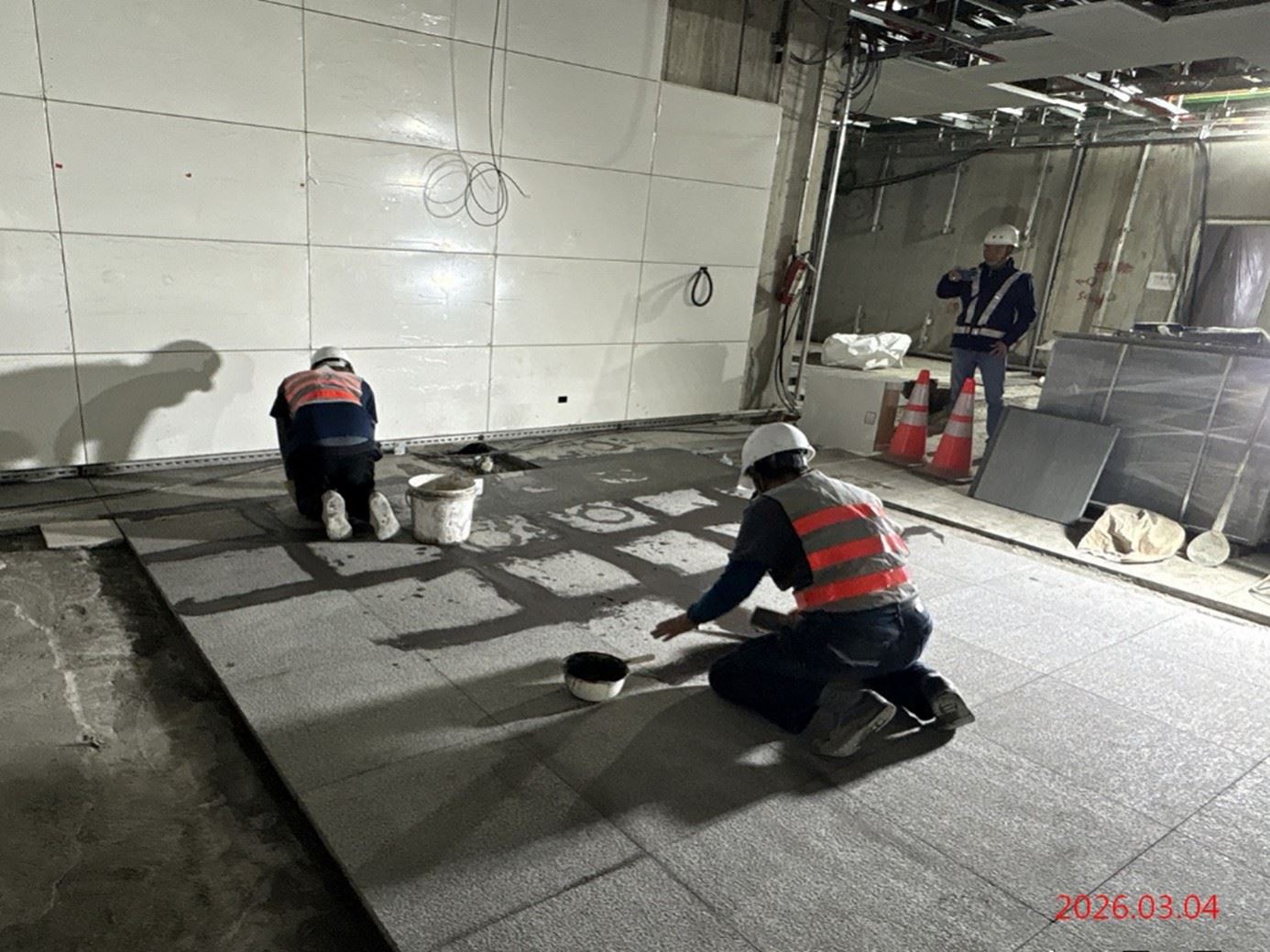

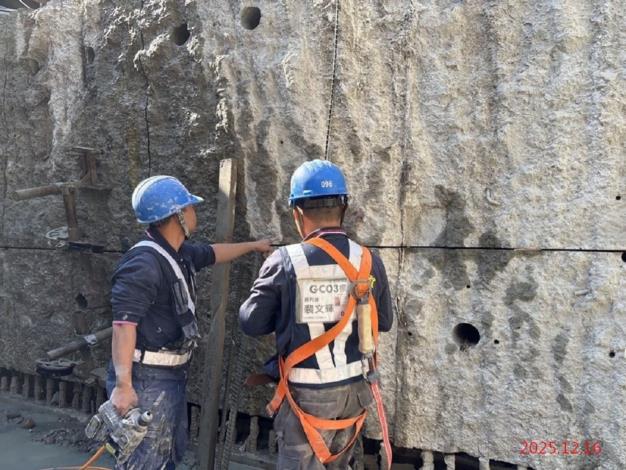

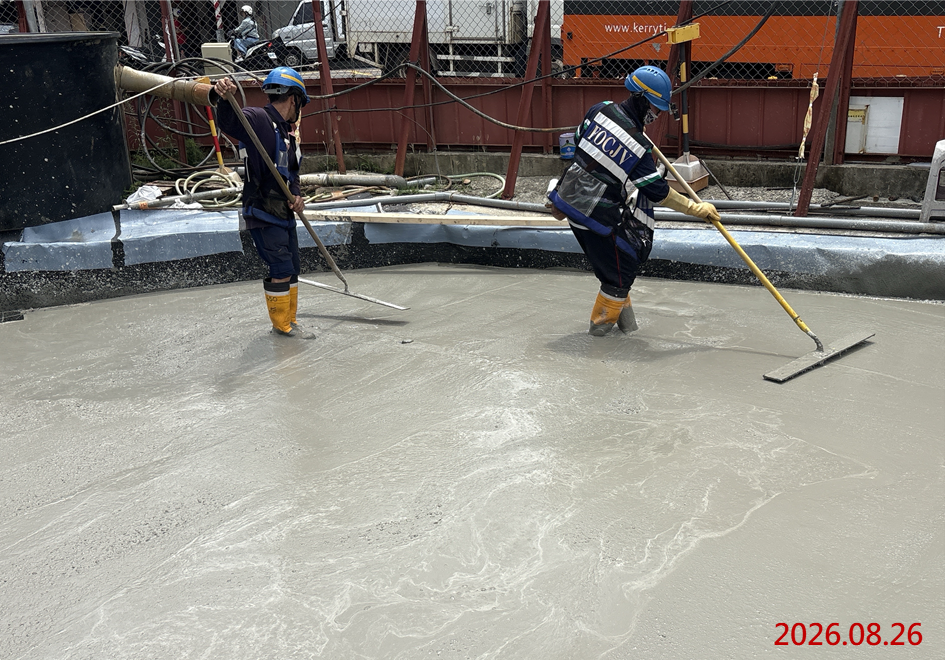

五、  G10站站體穿堂層北側墊層澆置完成;站體北側管線復舊回填澆置完成;出入口B夾層隔間牆模板組立;穿堂層隔間牆油漆前置作業。

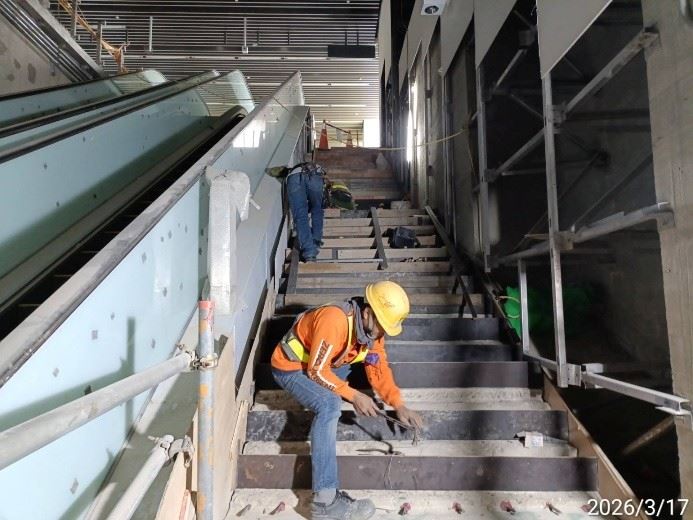

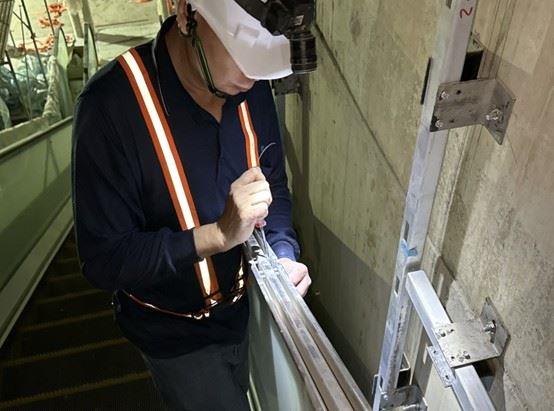

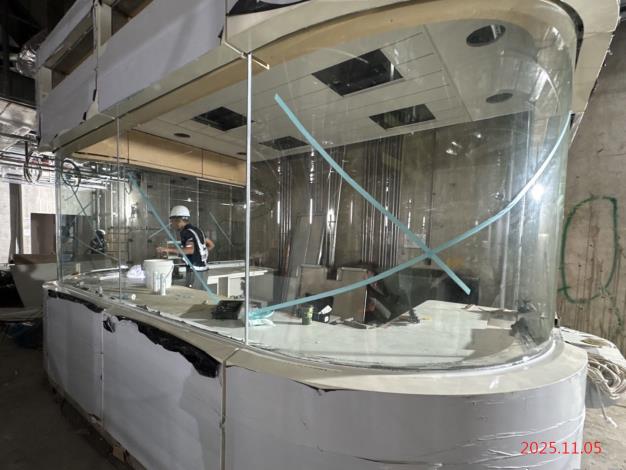

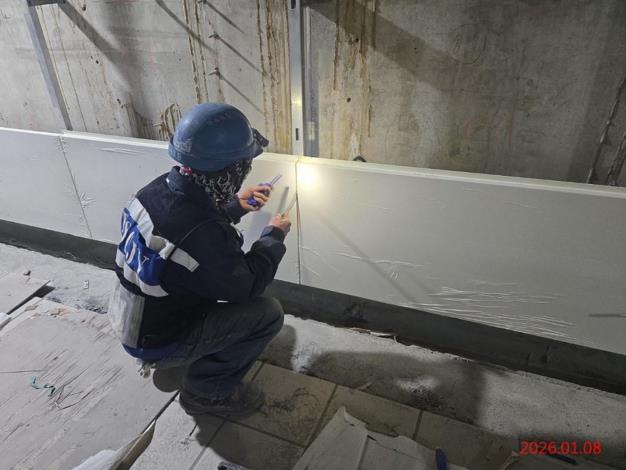

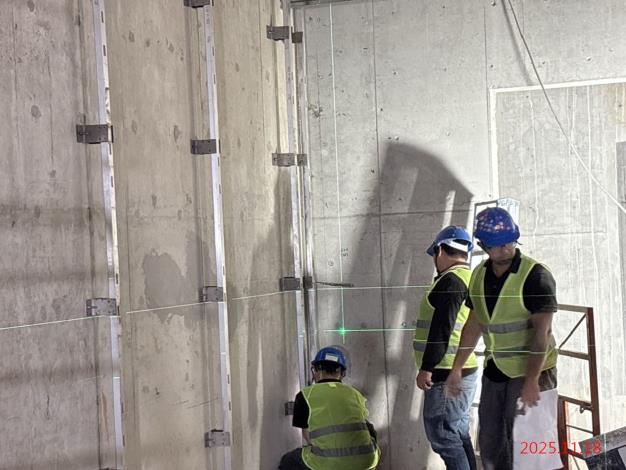

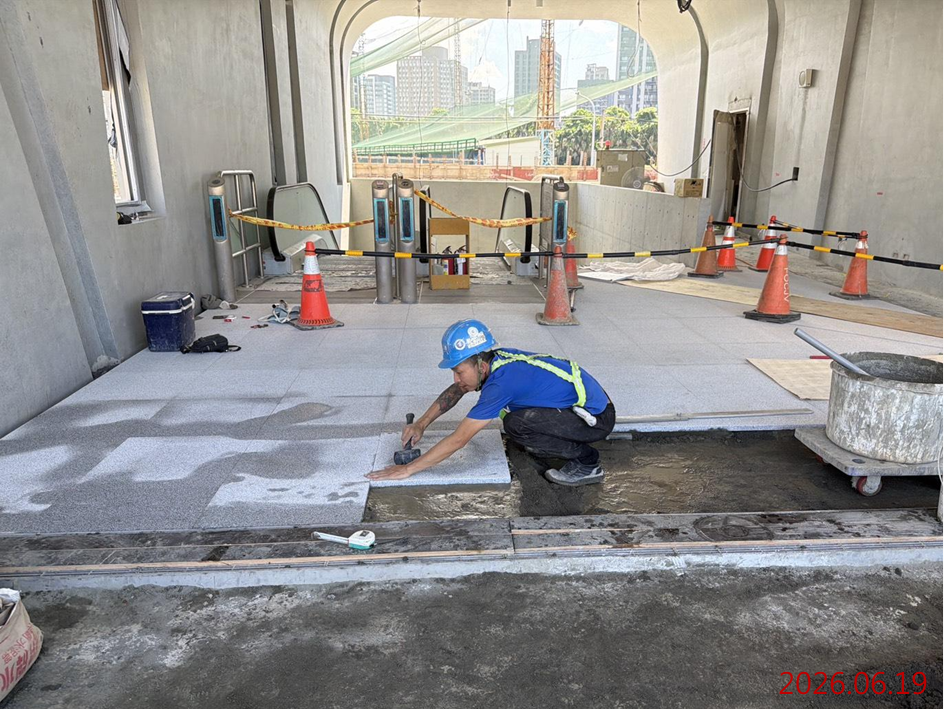

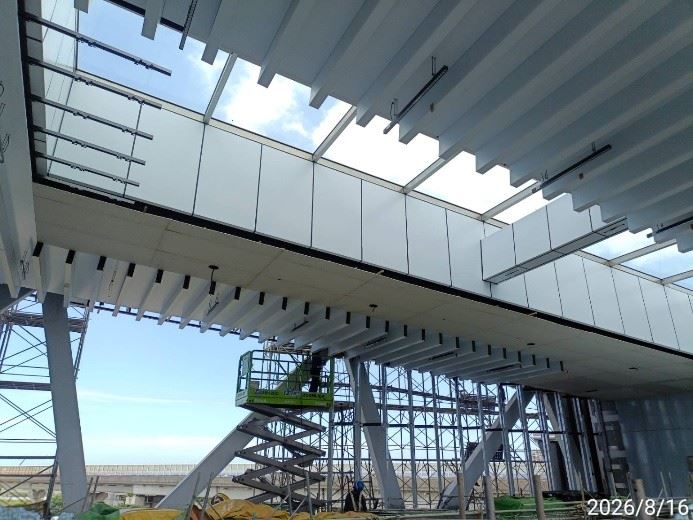

六、  G11站進行站體及出入口穿堂層地磚/牆磚/牆板及天花板收尾施作,出入口-03/04電扶梯蓋板施作;出入口B、C鐵捲門施作,出入口垃圾室牆磚/地磚打底前置作業,出入口植栽養護;站體RCP復舊前置放樣。

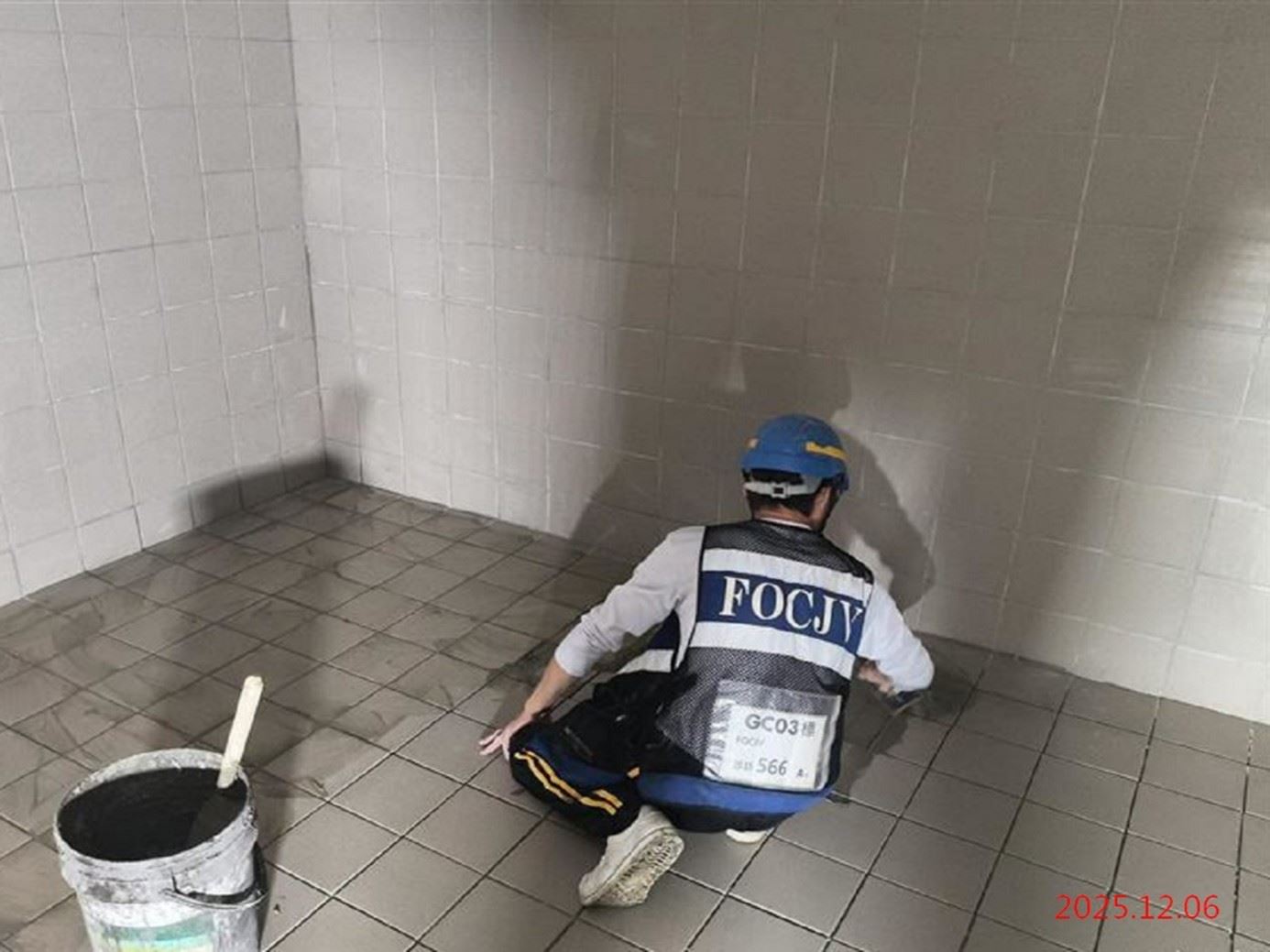

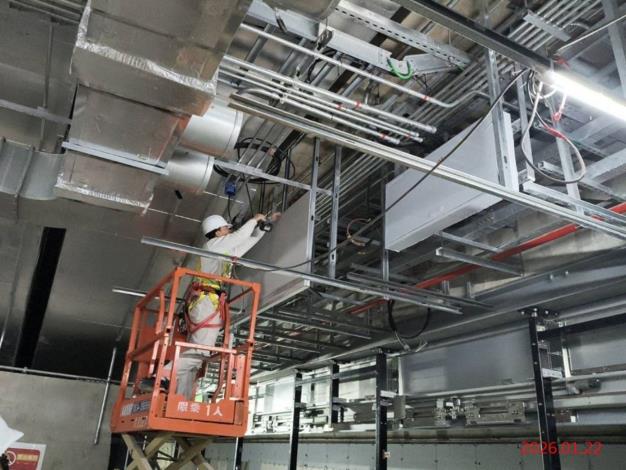

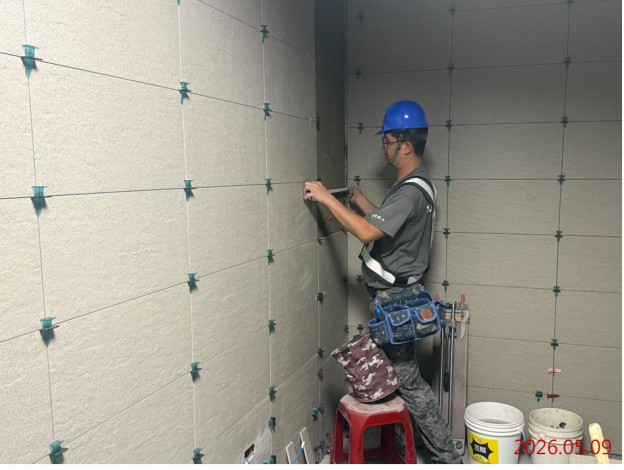

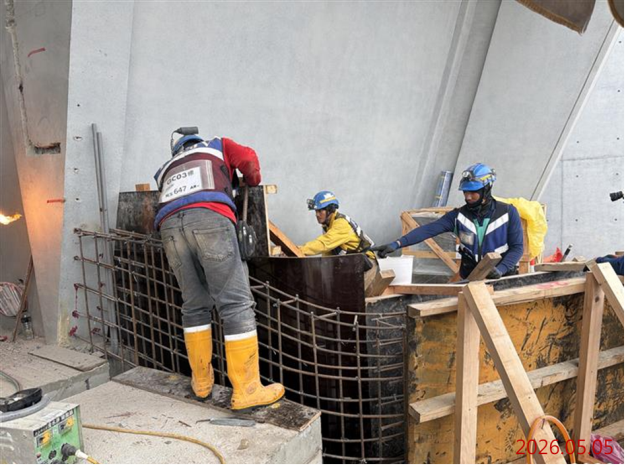

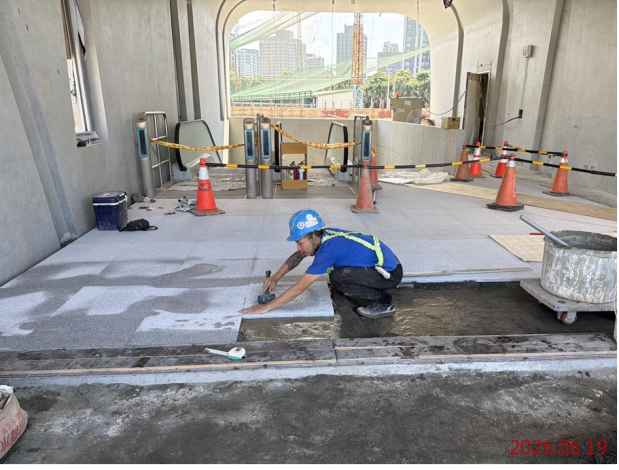

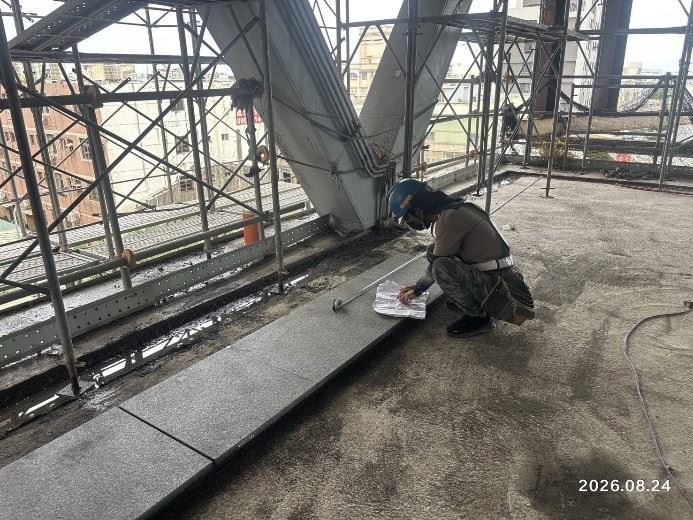

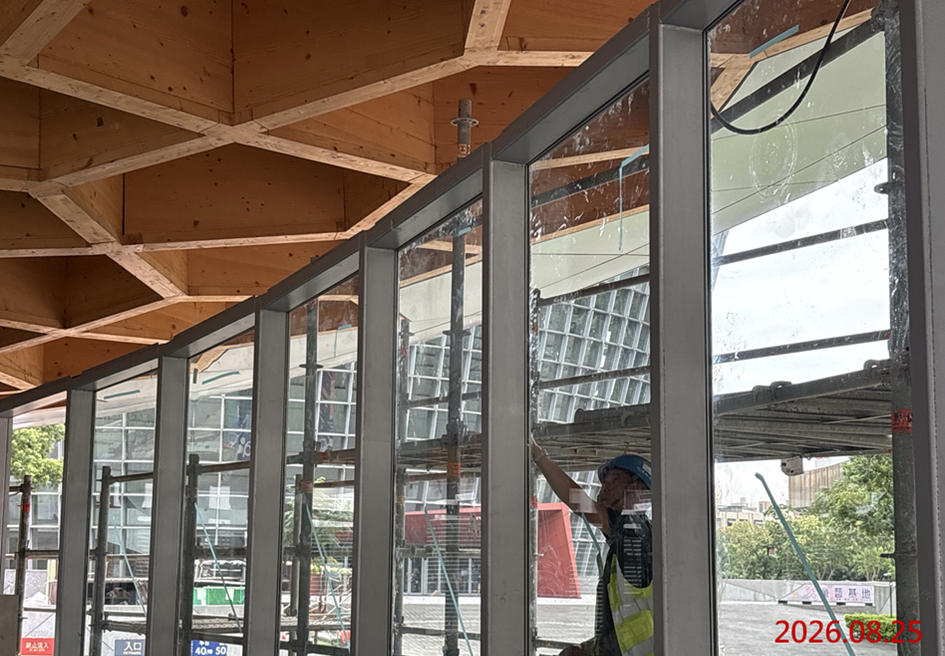

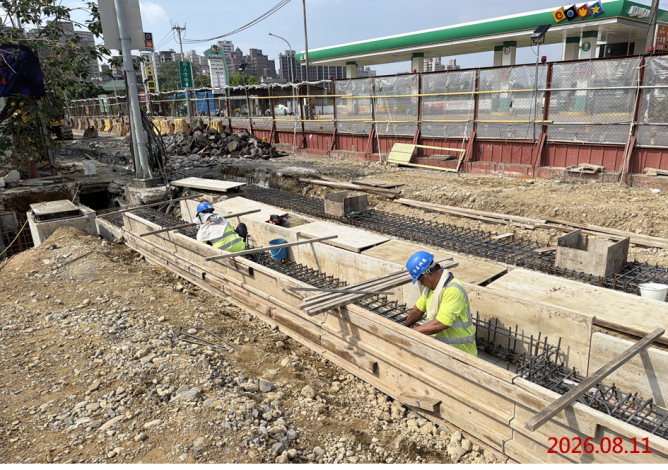

七、 G12站進行站體及出入口穿堂層地磚/牆磚/牆板及天花板收尾施作,出入口A地面層花台排水擋土牆仿清水及玻璃帷幕崁縫施作;東側人行道及排水溝復舊施作;緊急樓梯永久排水澆置及地面層花台排水擋土牆施作;第三階段復舊及瀝青混凝土鋪設前置作業。

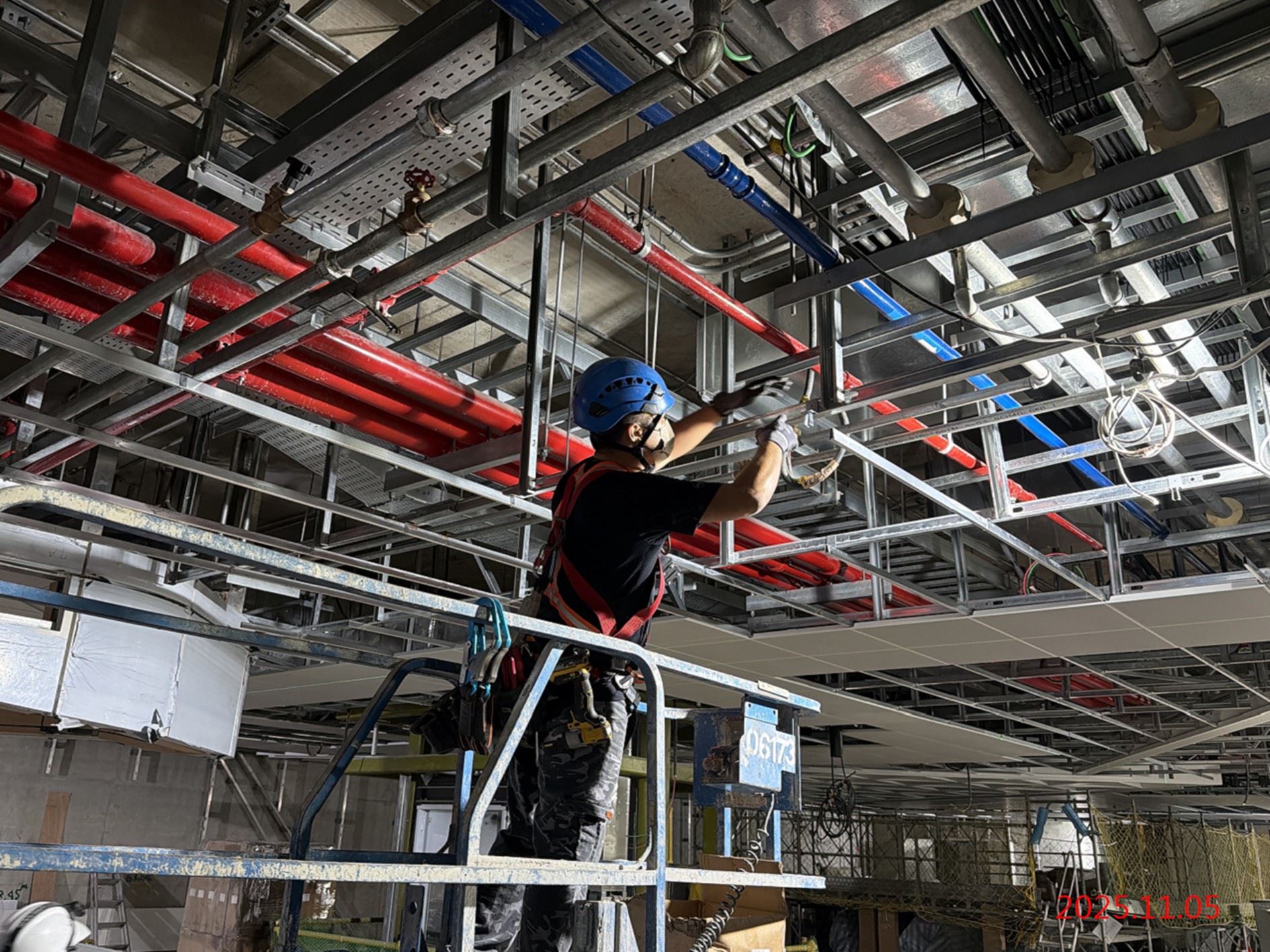

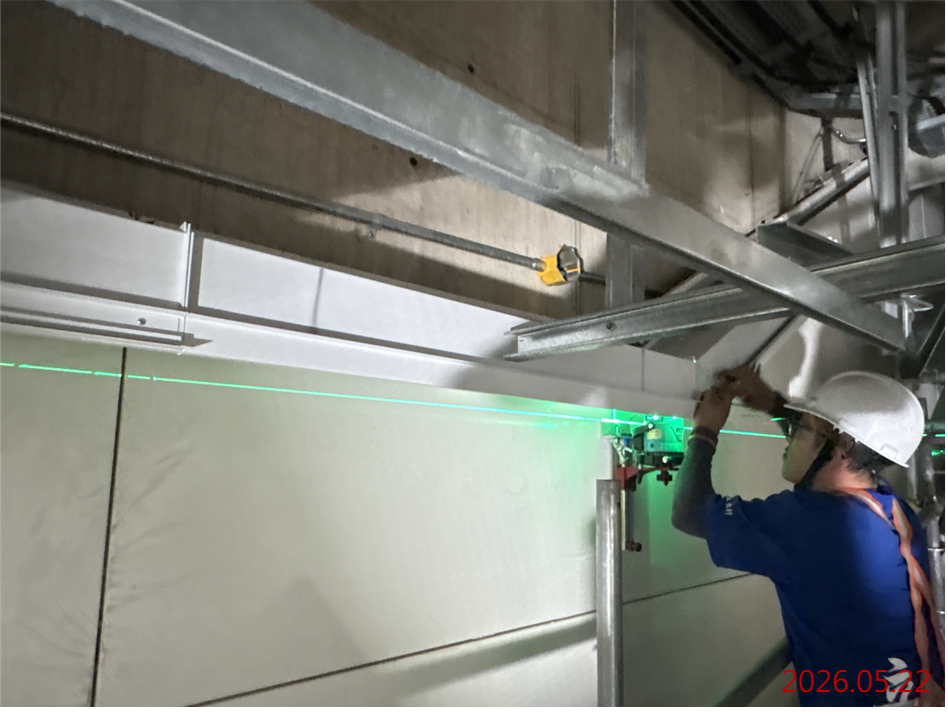

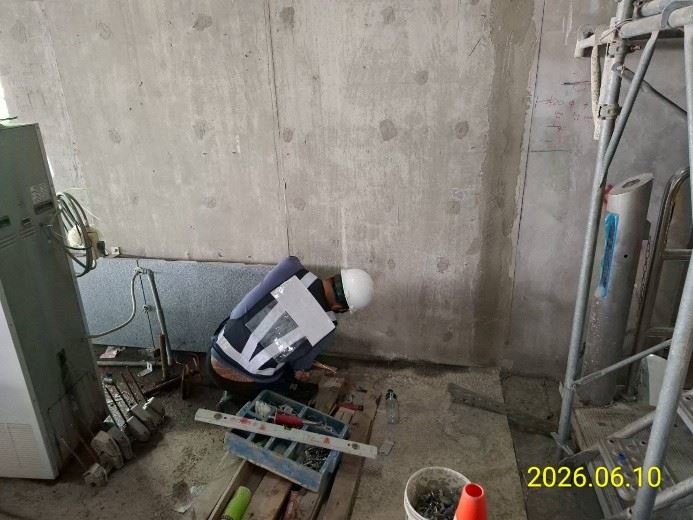

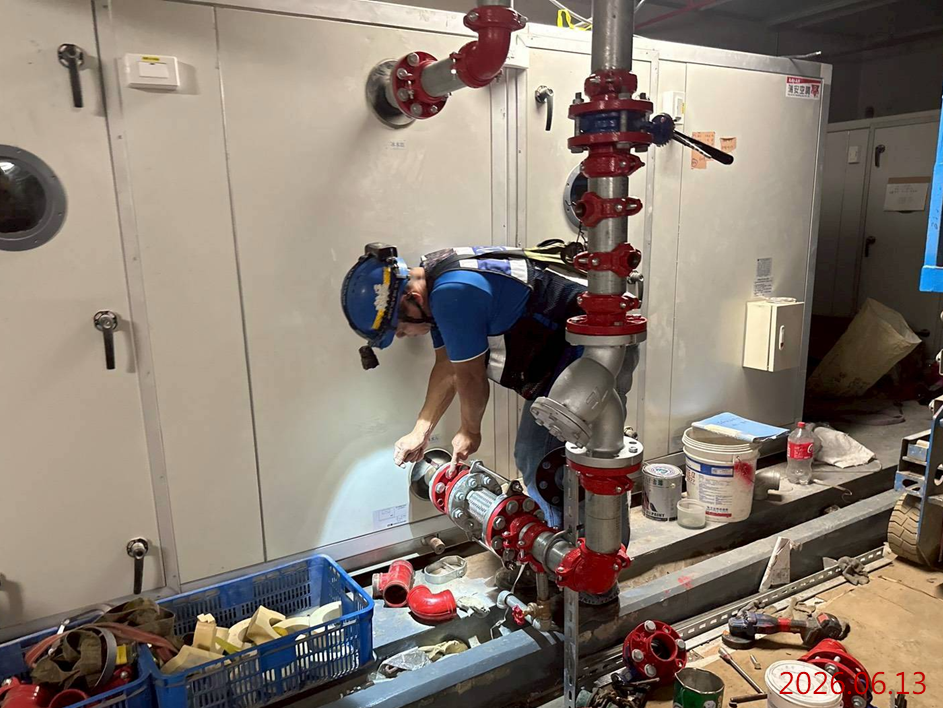

八、 水電環控工程進行G11及G12站給排水/空調配管及保溫、風管風門安裝(吊裝)、電氣模組箱結線/照明佈纜/RSG配管/線槽施作;G11站B1F/B2F低汙染系統鋼瓶運送;G12站B1F消音牆施作;G10站B2F水電風系統物料吊掛整理。

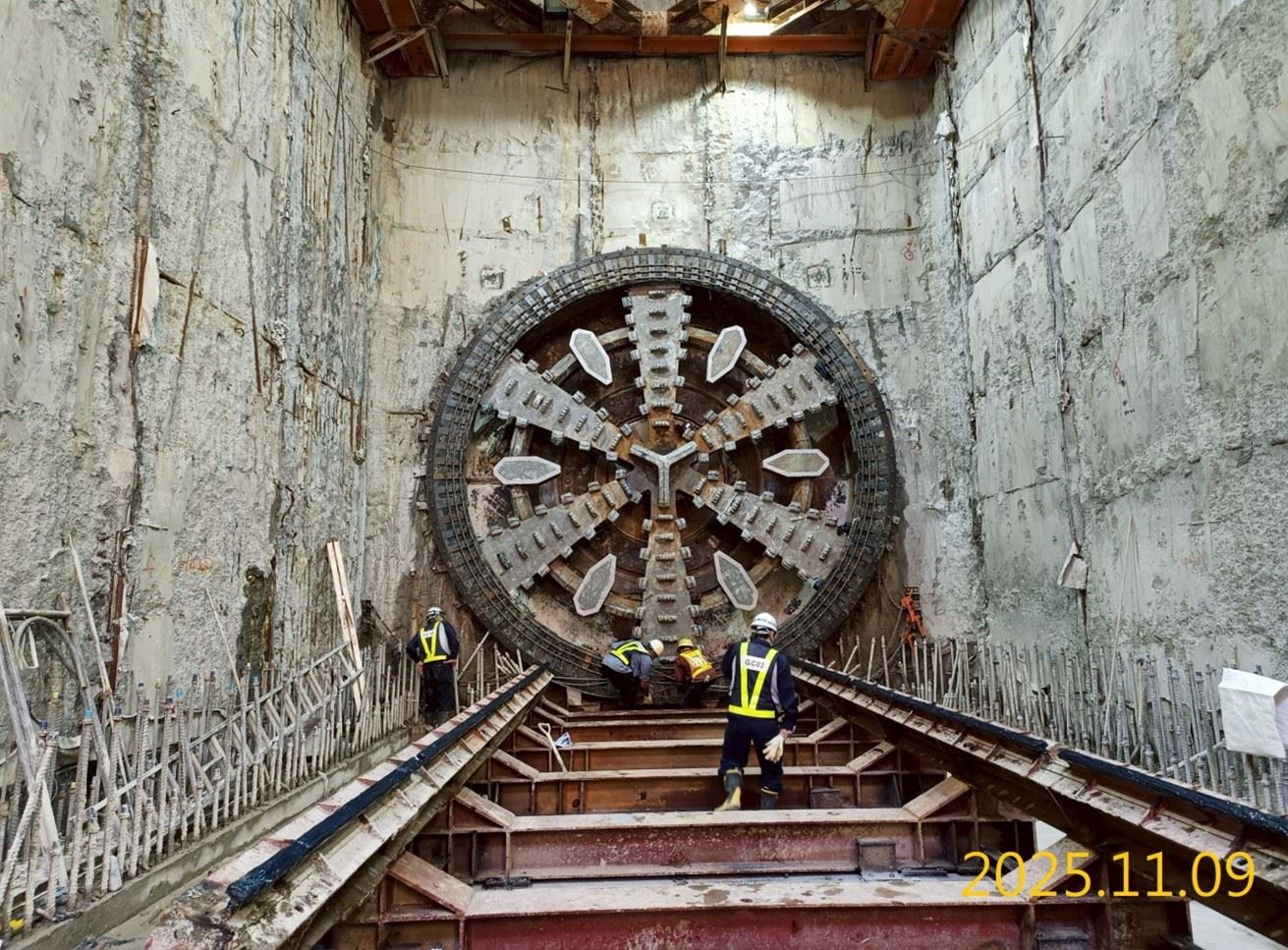

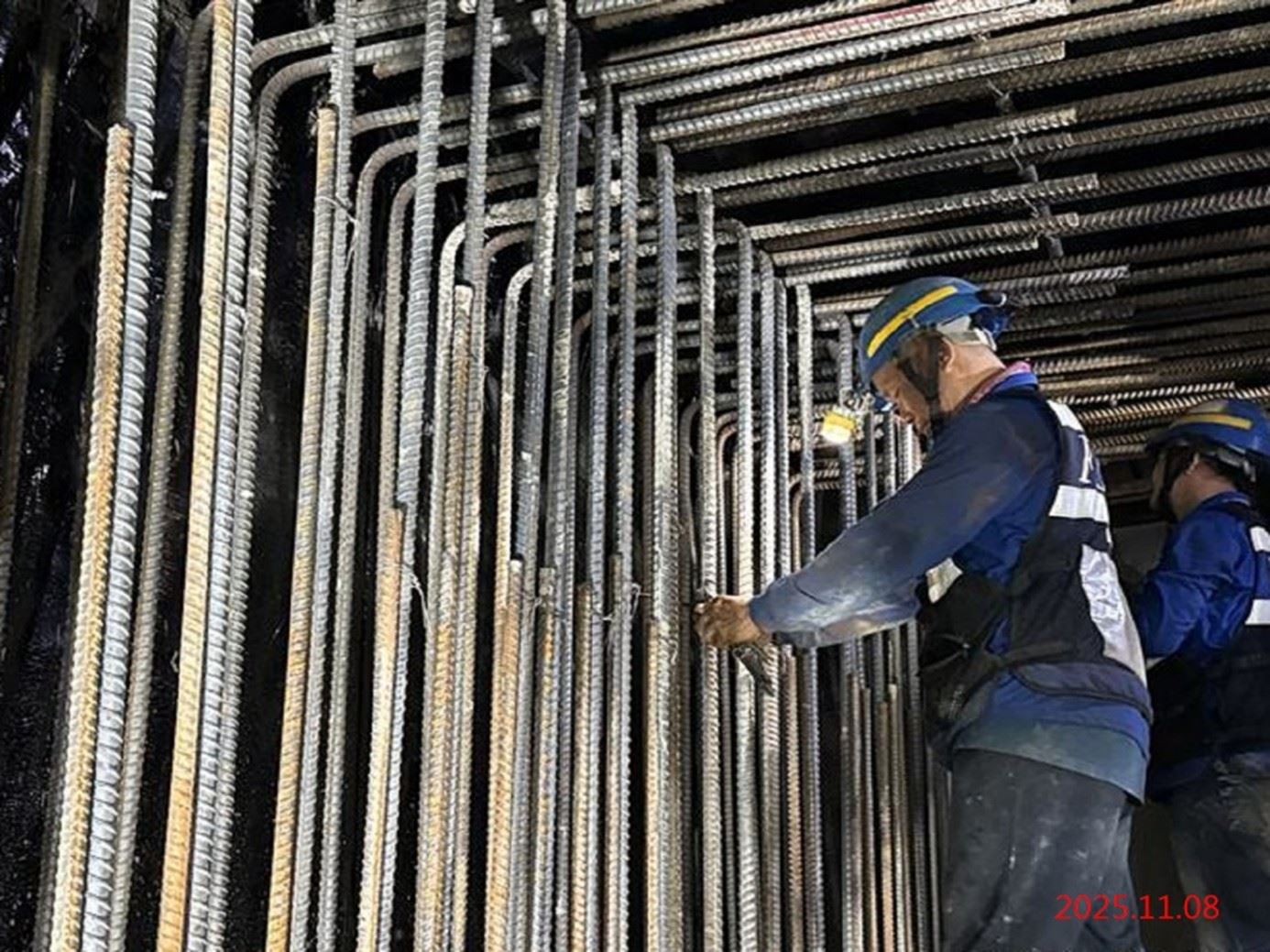

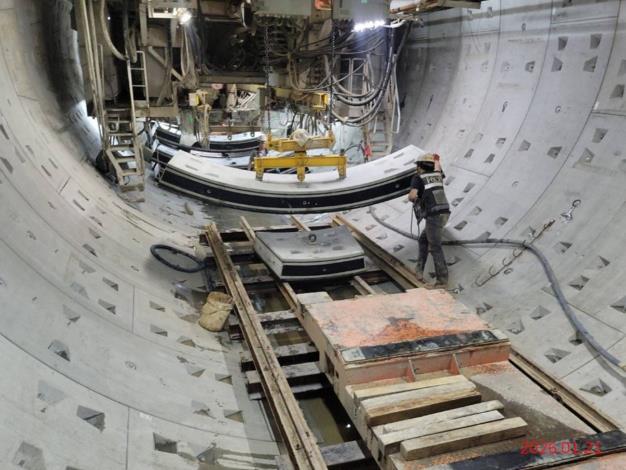

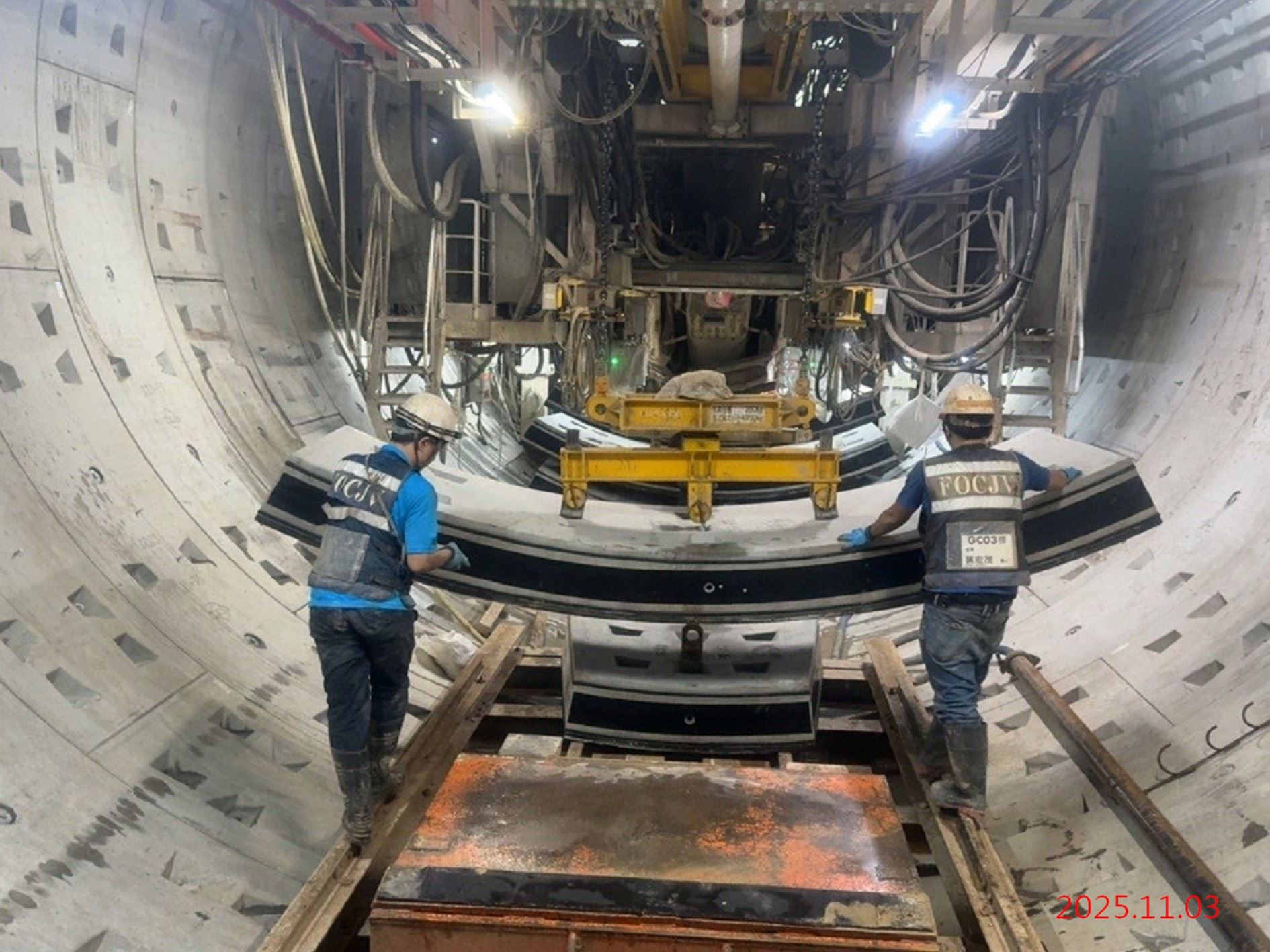

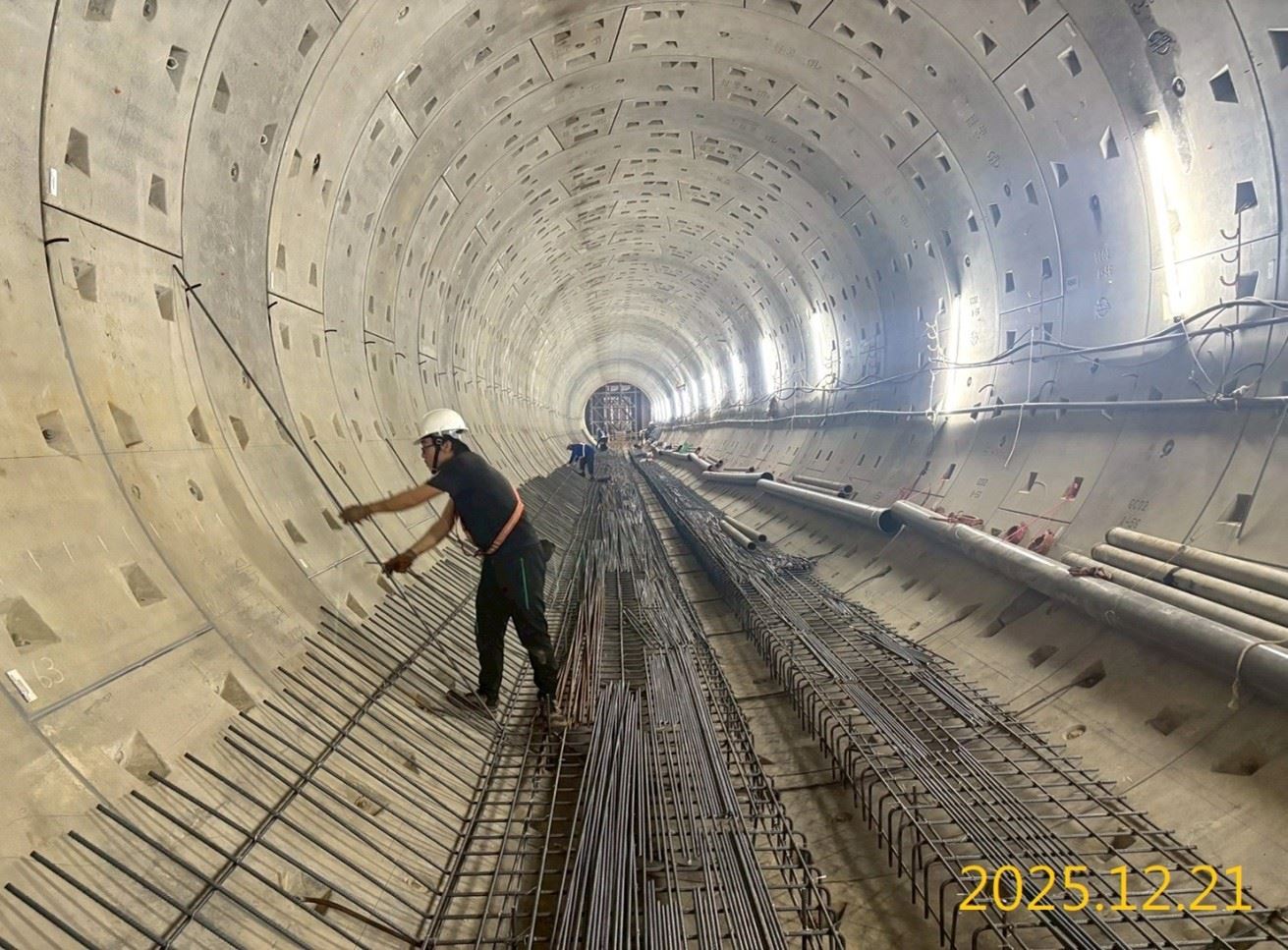

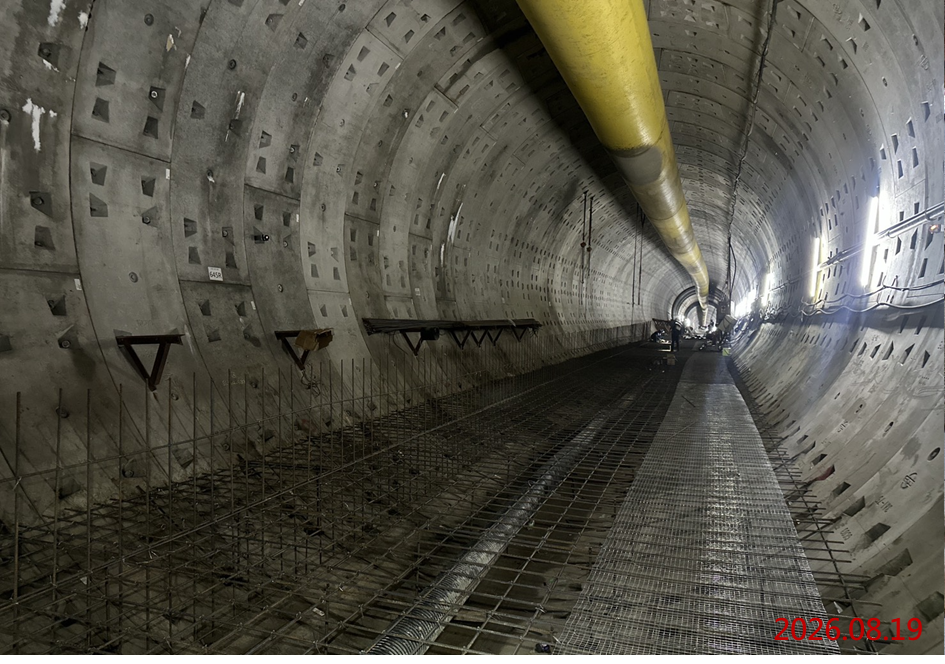

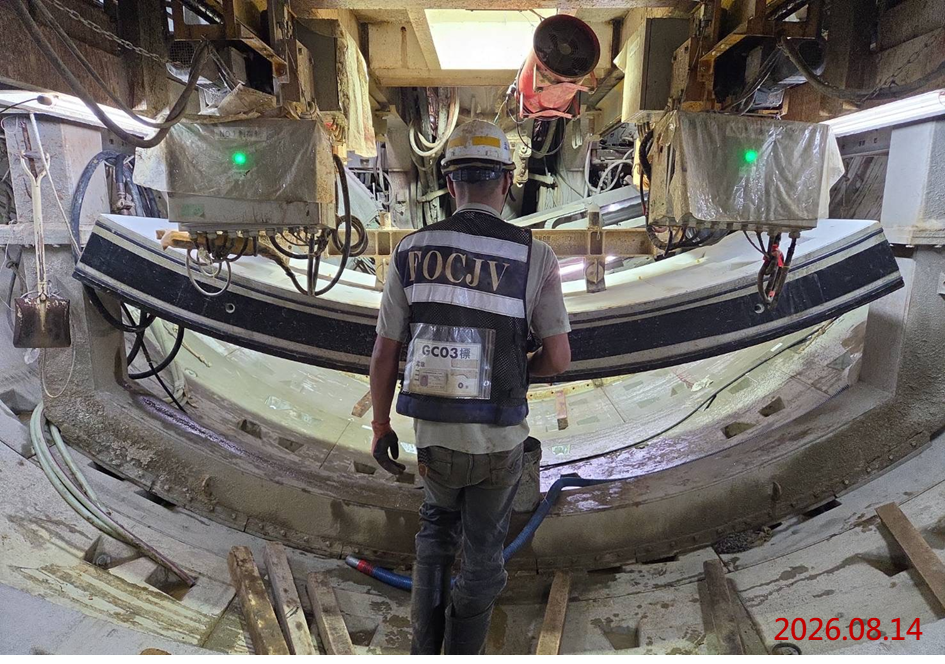

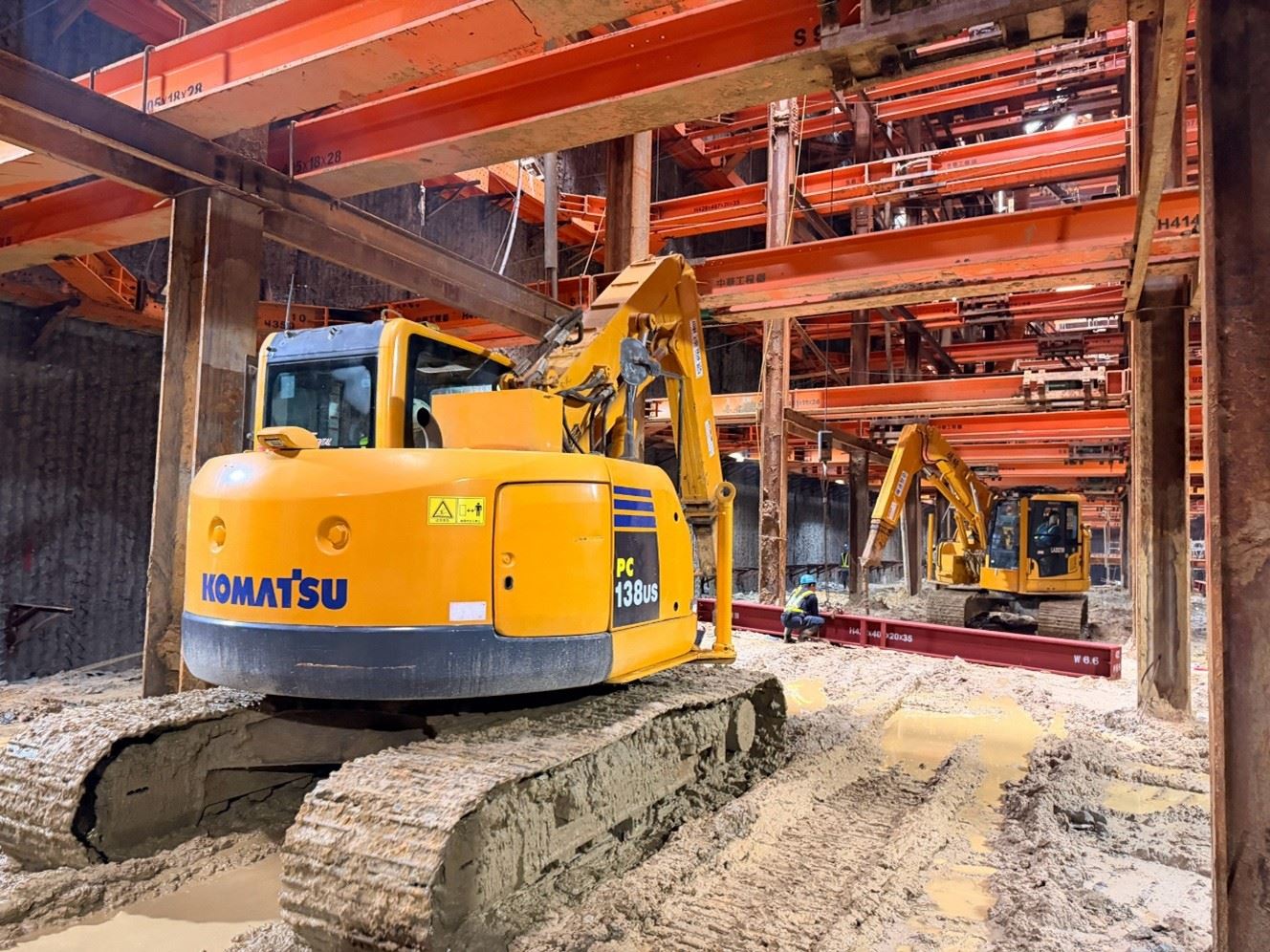

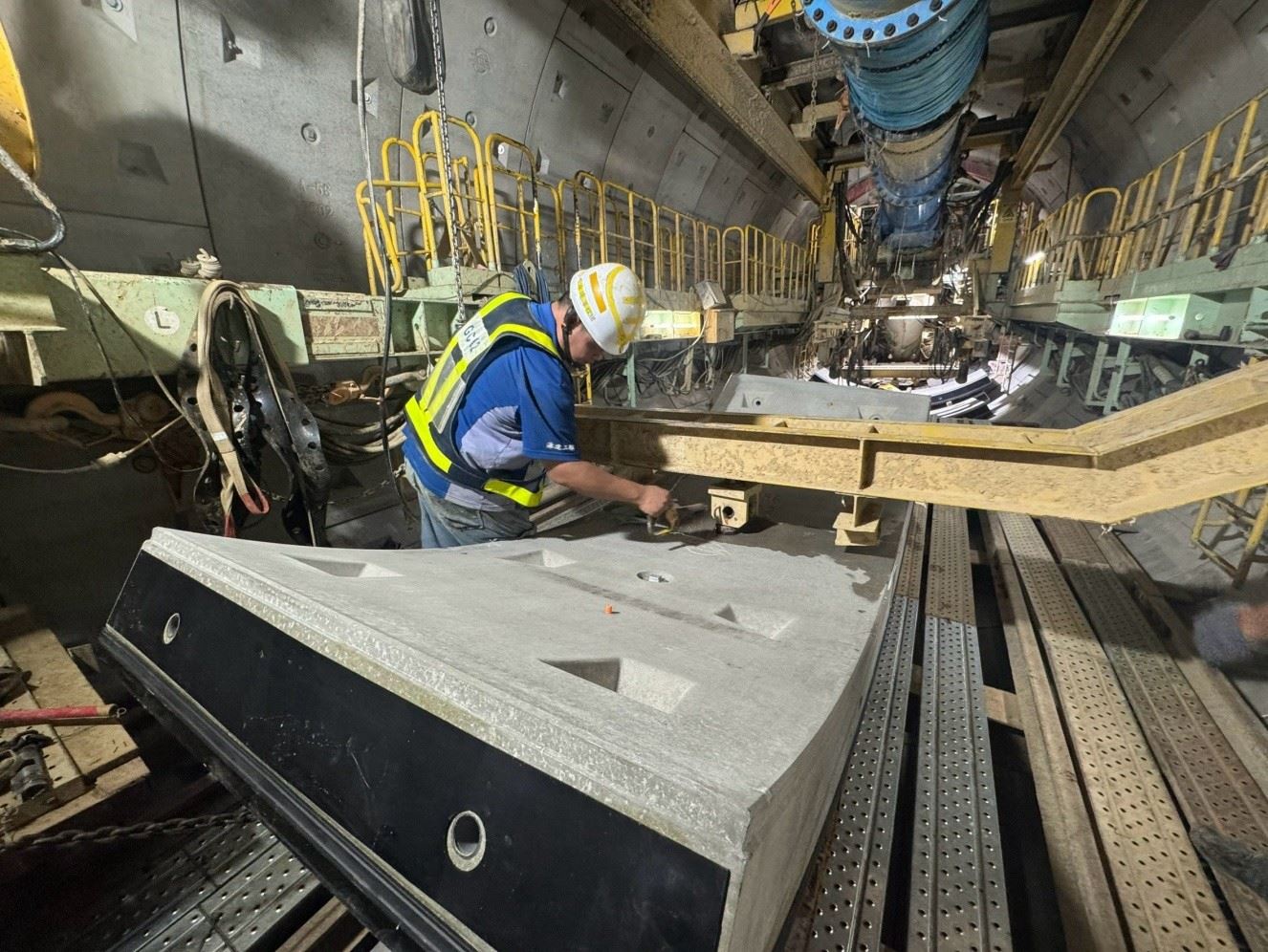

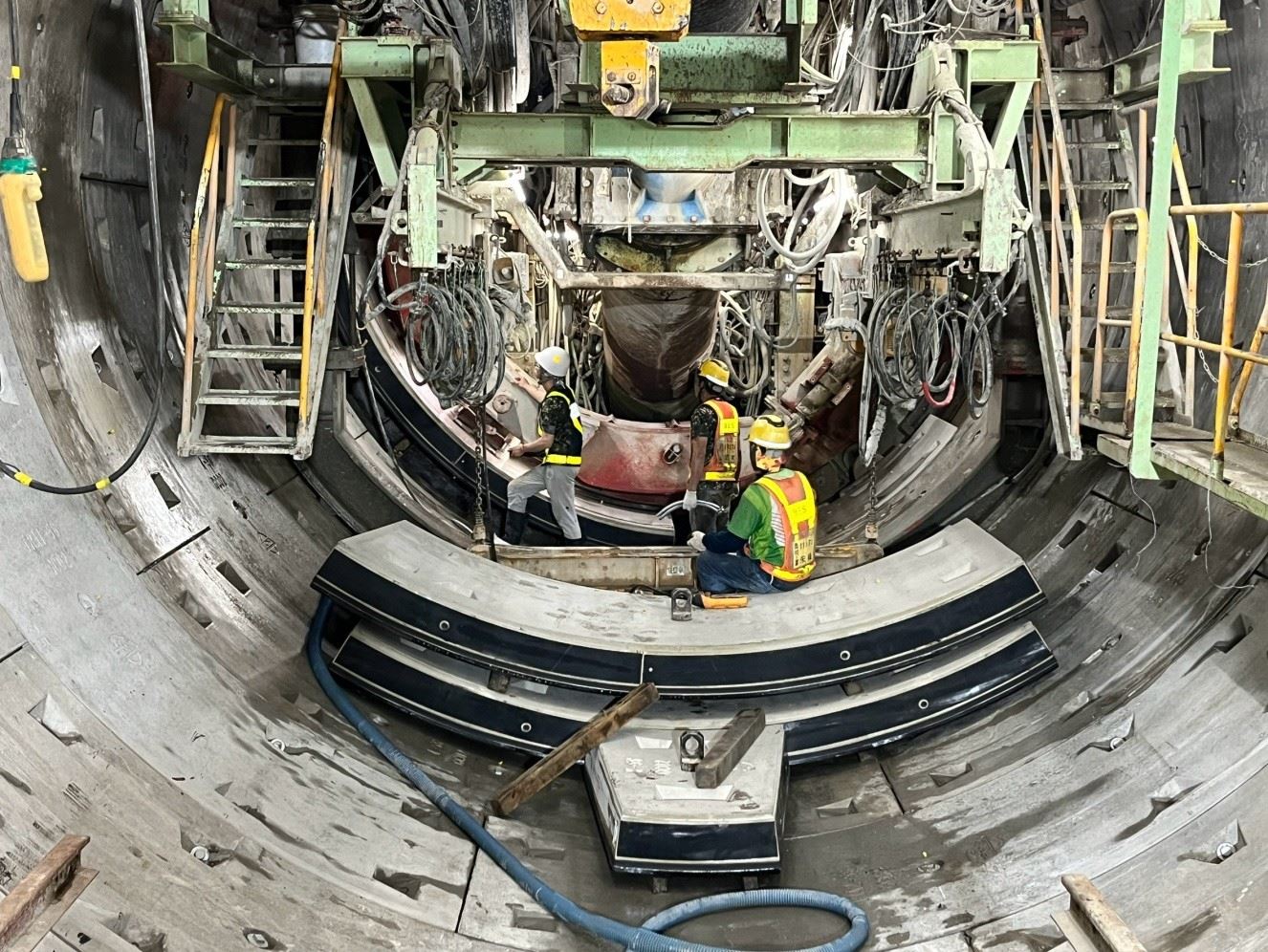

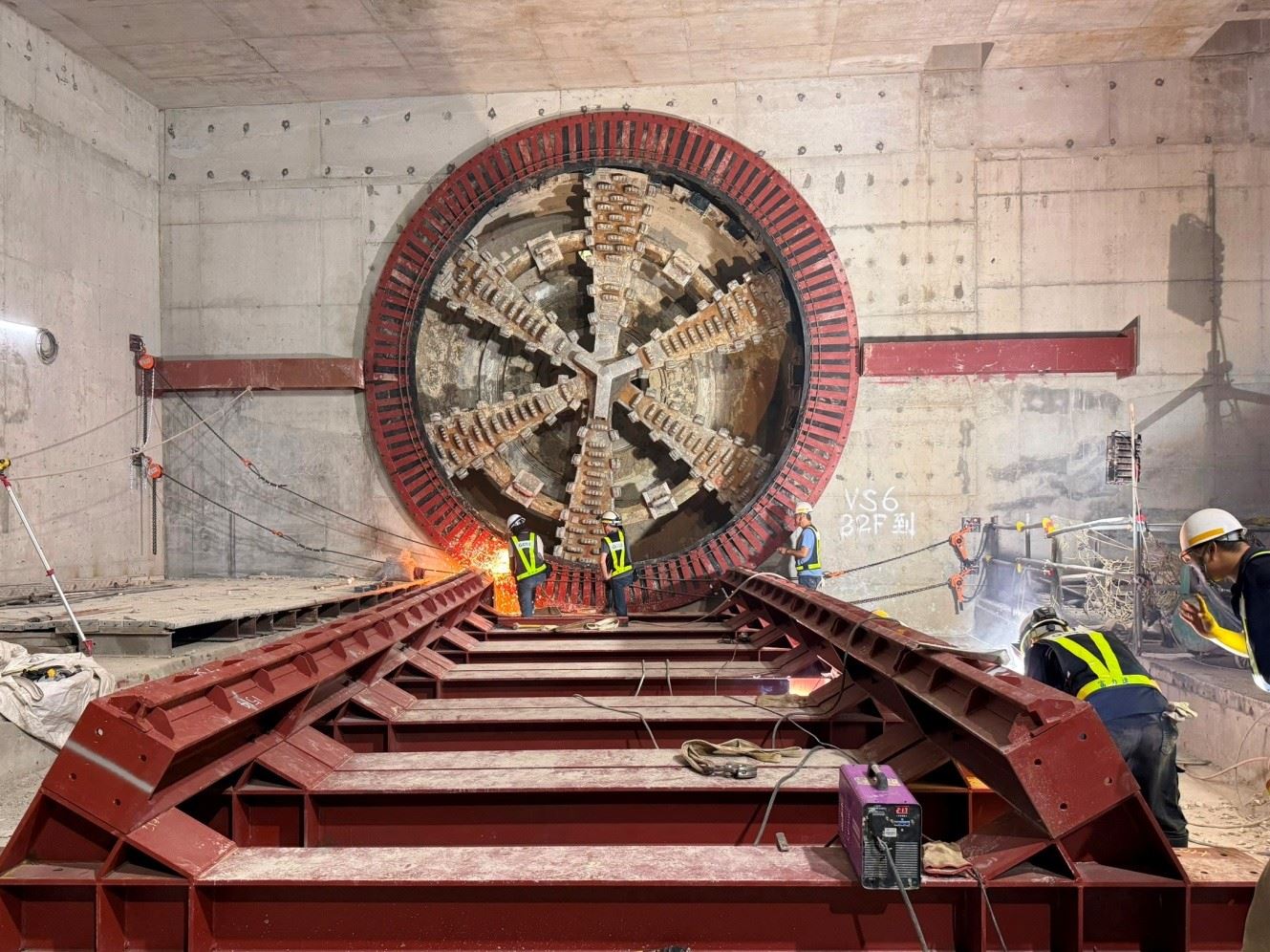

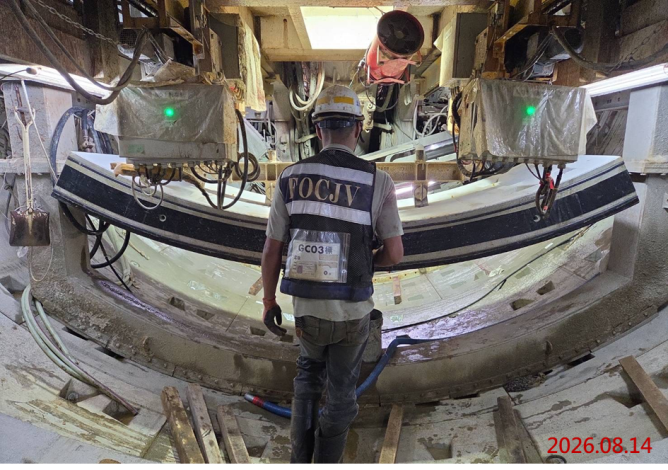

九、 中圓隧道潛盾機No.2上行線持續掘進至1490R;上行線1565R追加新增點檢區#5,地改點井試挖/鑽設、點井管溝施作;潛盾機No.1持續障礙排除工作井前置作業;中圓下行線仰拱鋼筋綁紮、集水井/幫泵坑及排水明溝模板施作。

十、  GC03標截至115年11月1日,實際進度78.531%。

115年10月GC04B標工程進度

一、  大園工區:

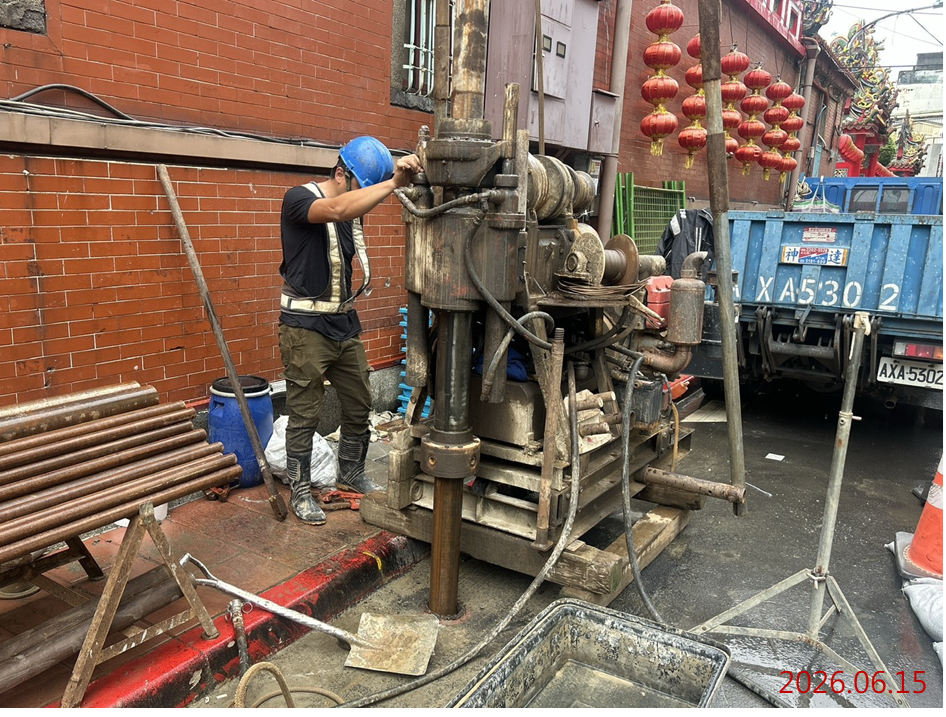

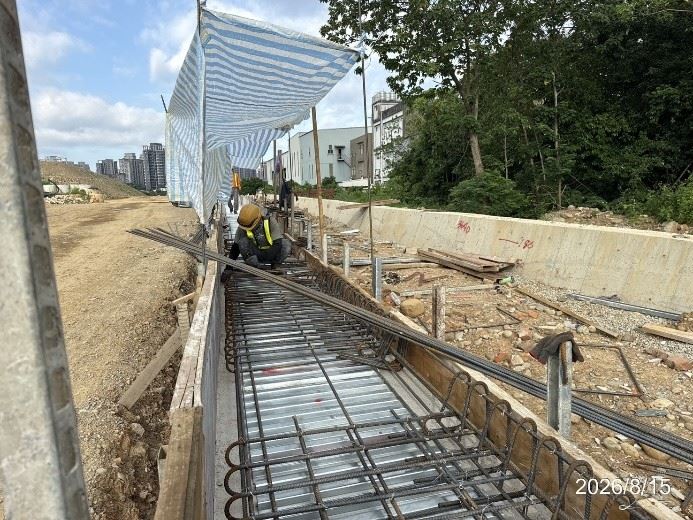

(1)  基樁已完成83支。

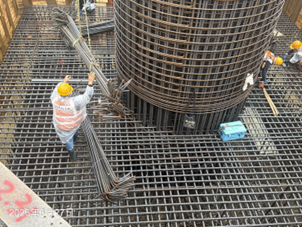

(2)  橋墩基礎樁帽已完成6座。

(3)  墩柱已完成6墩。

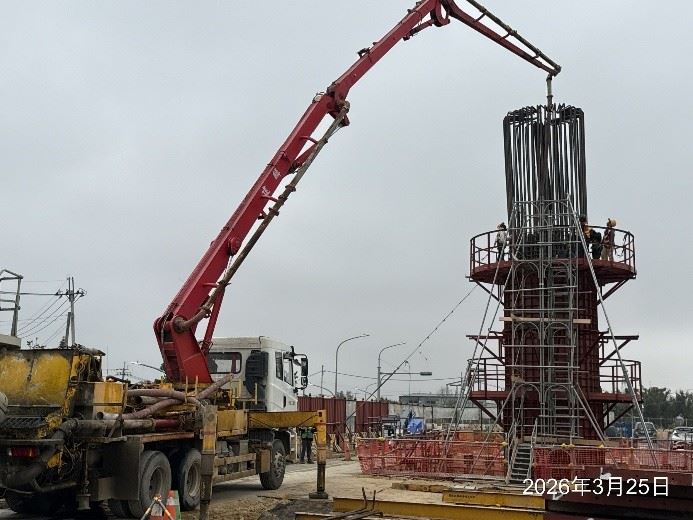

(4)  橋墩帽梁已完成4座。

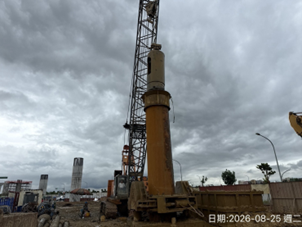

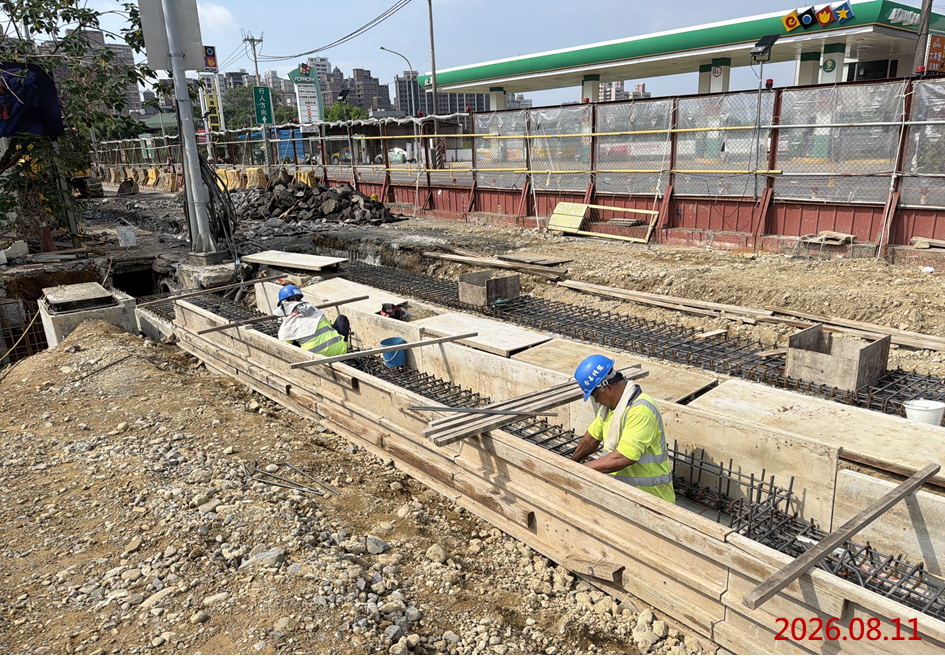

(5)  施作項目為PG17-02-A基樁鋼筋搭接及混凝土澆置、P1637-4基樁鋼筋搭接及混凝土澆置等

二、  GC04B標截至115年10月27日進度為10.60%。

115年9月GC05標工程進度

桃園捷運綠線GC05標工程包含電梯工程及電扶梯工程。

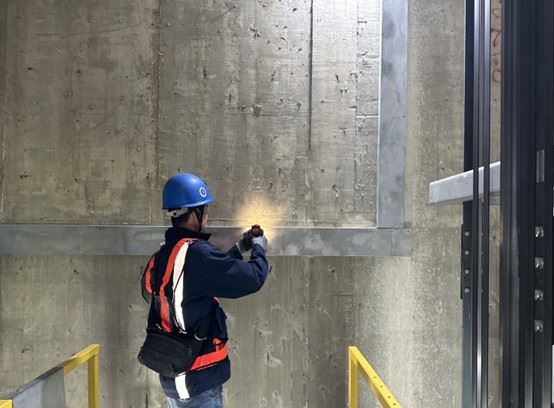

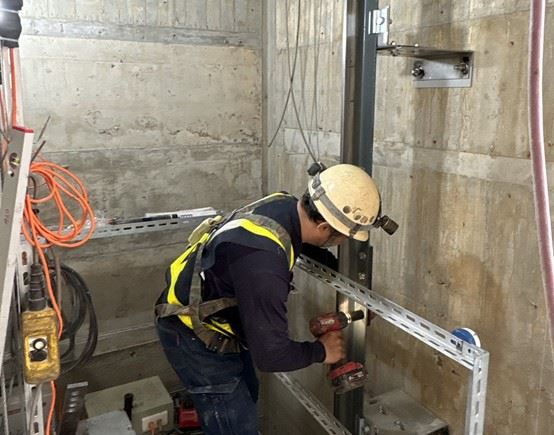

一、  電梯工程:刻正辦理北段通車車站及北機廠安裝、測試作業。

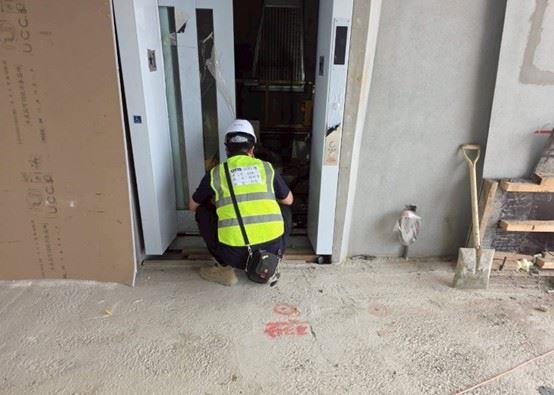

二、  電扶梯工程:刻正辦理北段通車車站測試作業。

三、  近日工作內容如下:

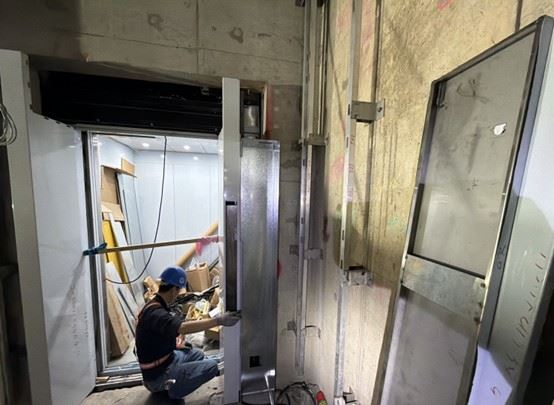

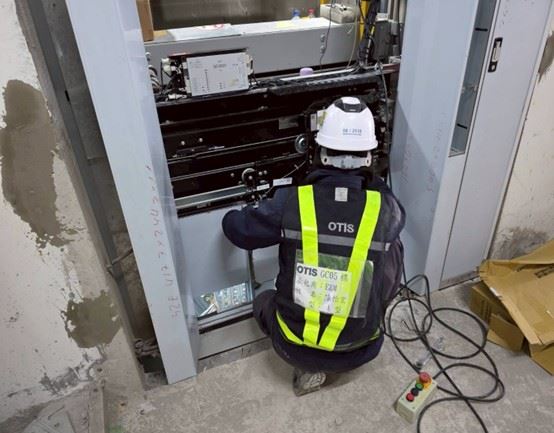

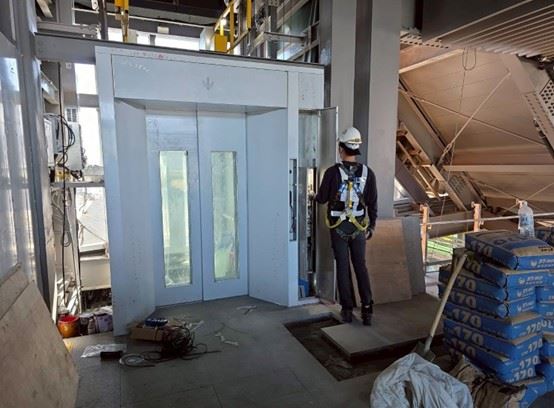

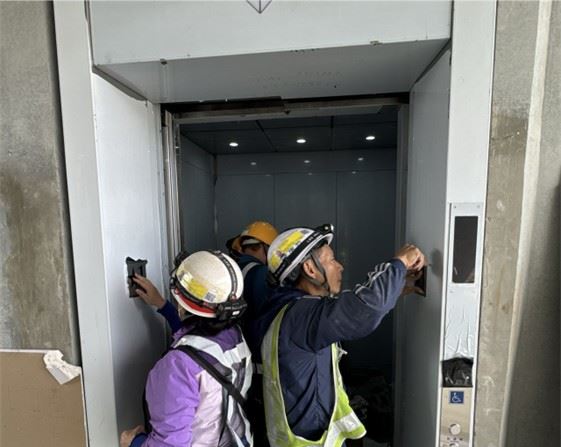

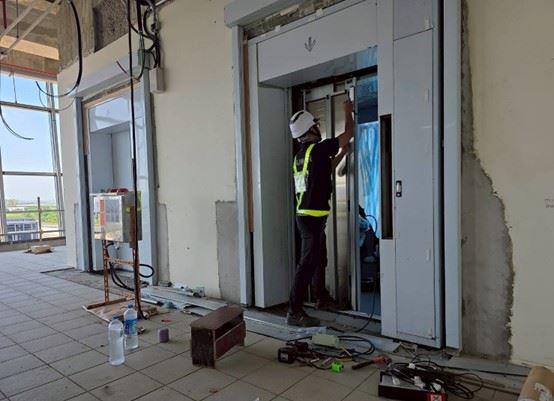

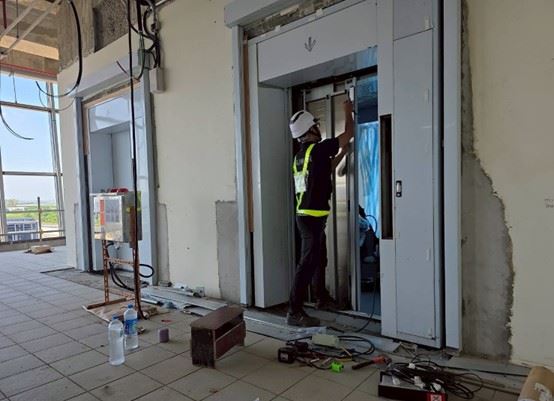

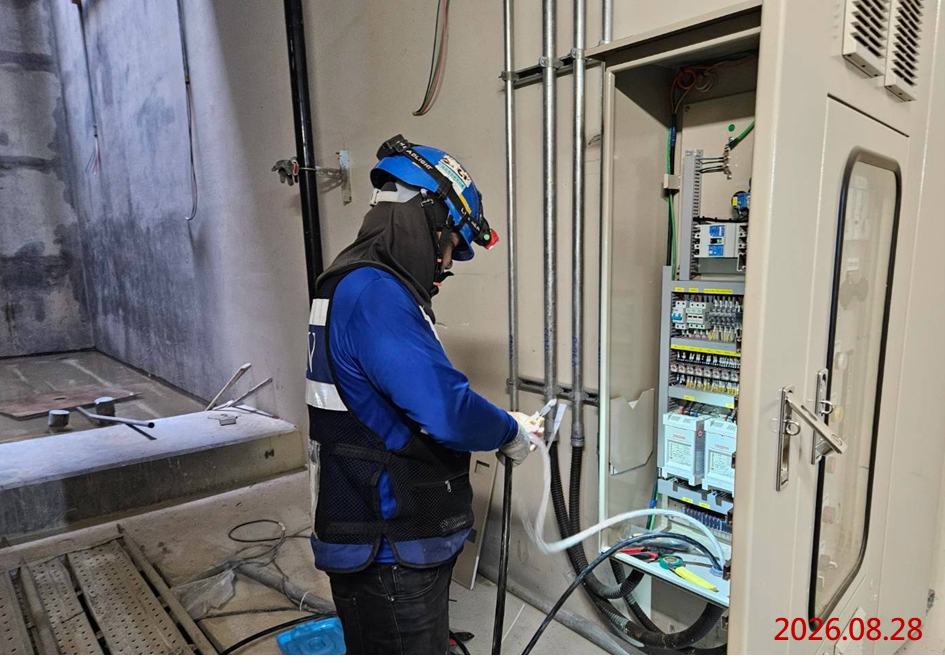

 (1)  北機廠北變電站、管理中心電梯安裝自檢作業。

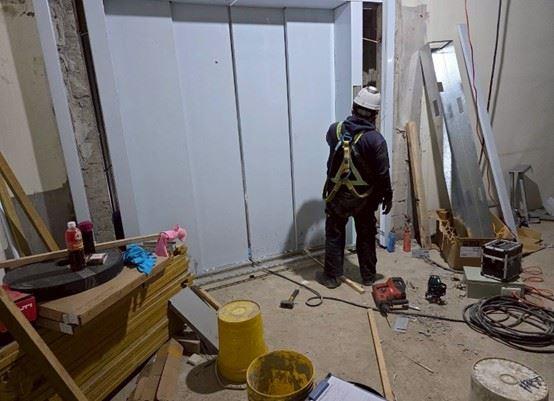

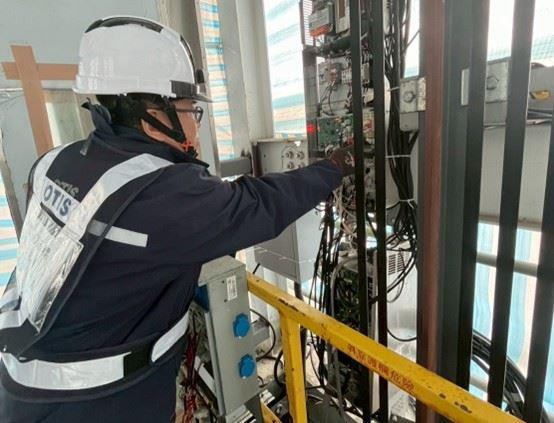

 (2)  北機廠管理中心1電梯平層調整作業。

 (3)  北機廠管理中心3電梯乘場面板固定作業。

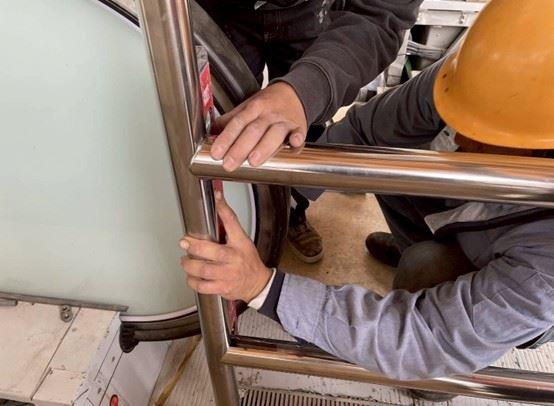

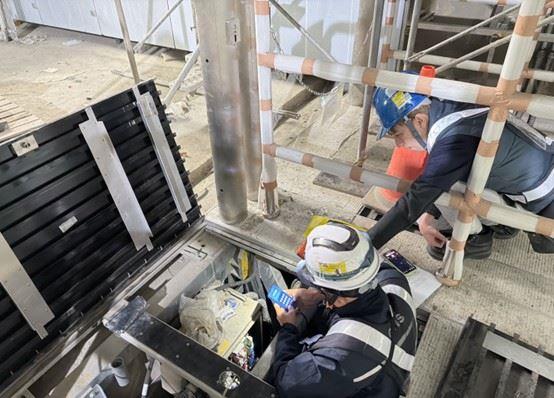

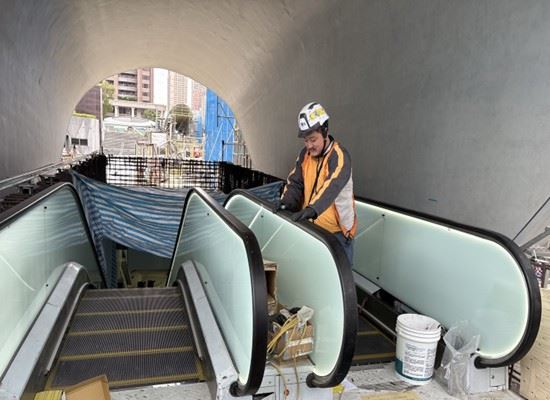

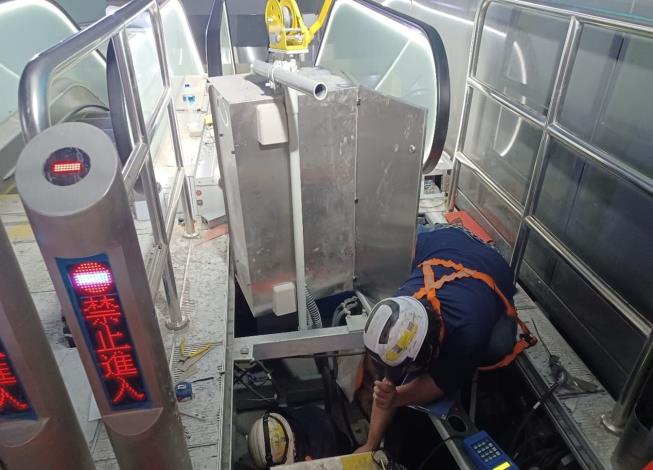

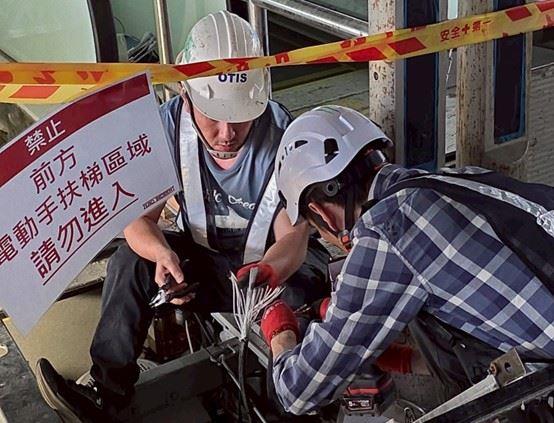

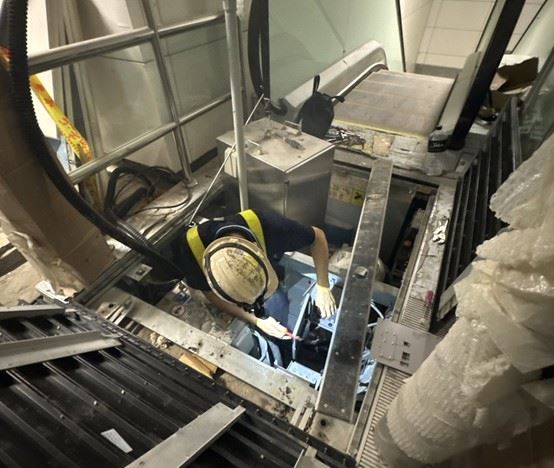

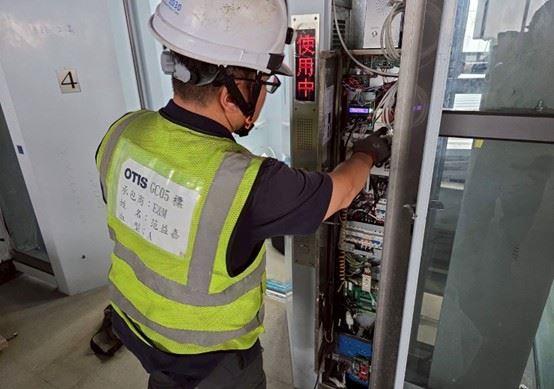

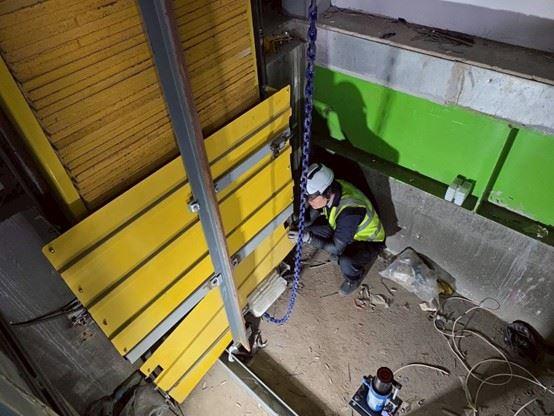

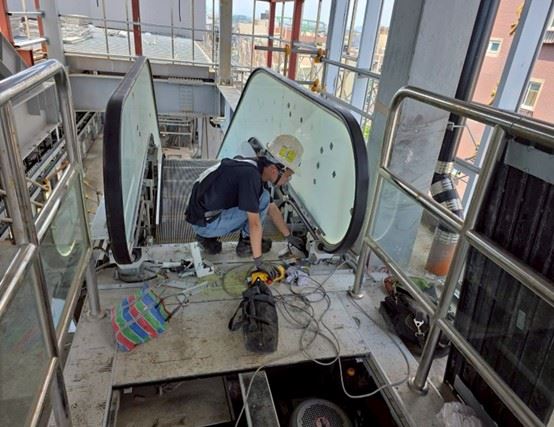

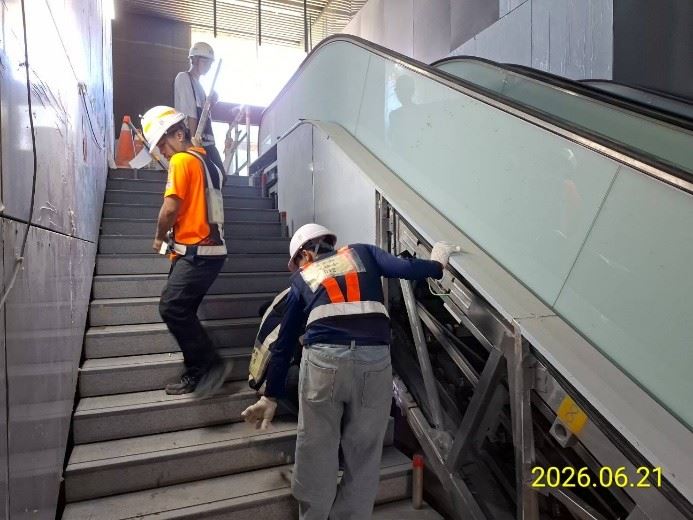

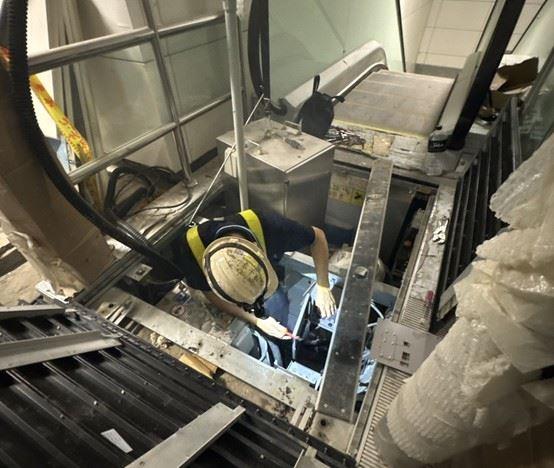

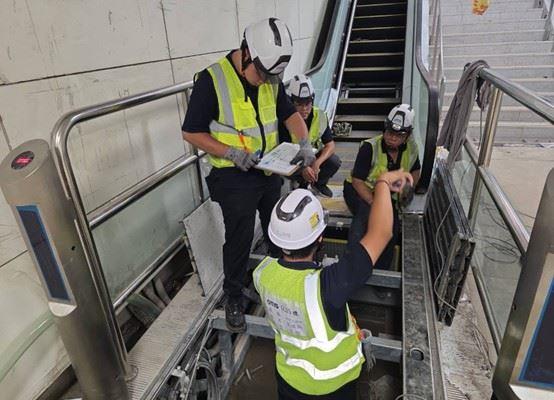

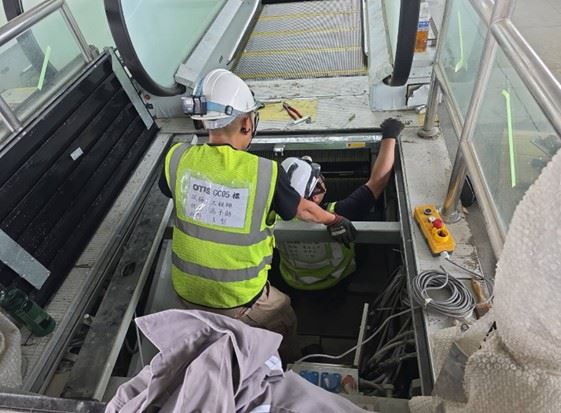

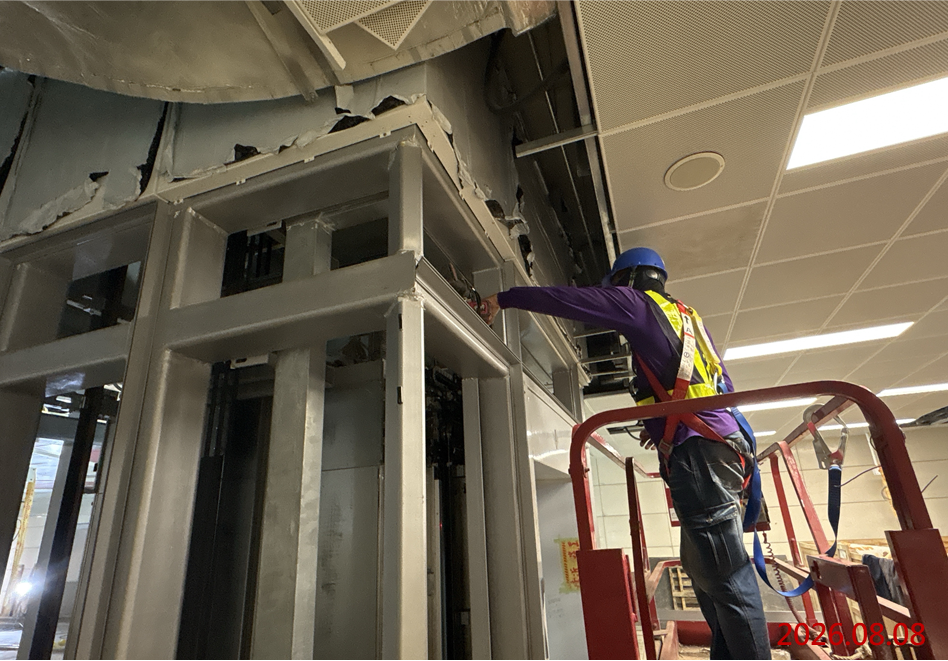

 (4)  G13站1、2號電扶梯阻隔玻璃安裝作業。

四、  GC05標截至 115 年10月31日進度為 30.60%。

115年10月GM01標工程進度

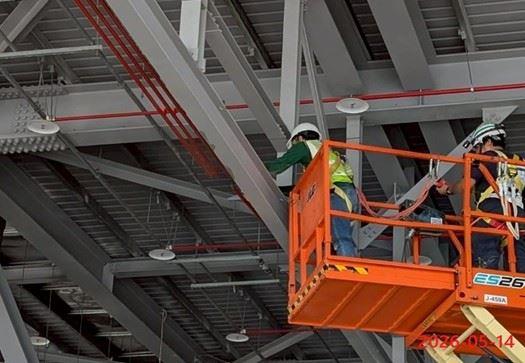

桃園捷運綠線GM01標工程包含機電系統、軌道工程、北機廠及主變電站土建及其他機電工程等工項。

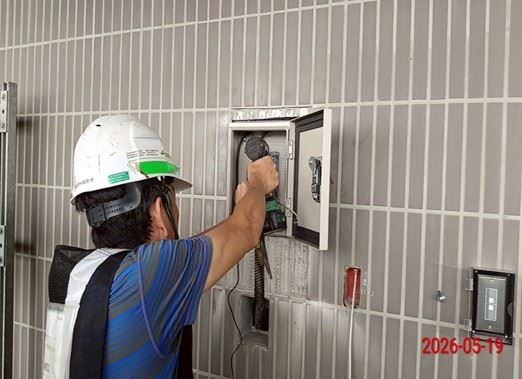

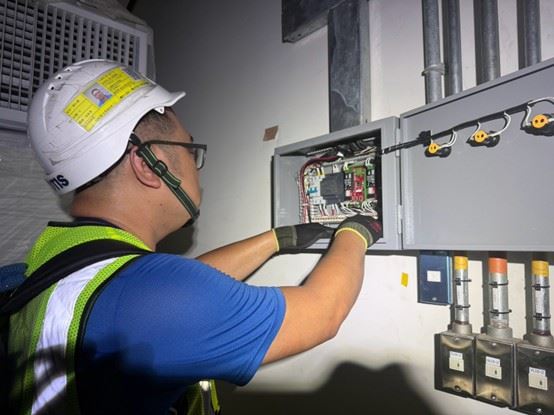

一、  機電系統:

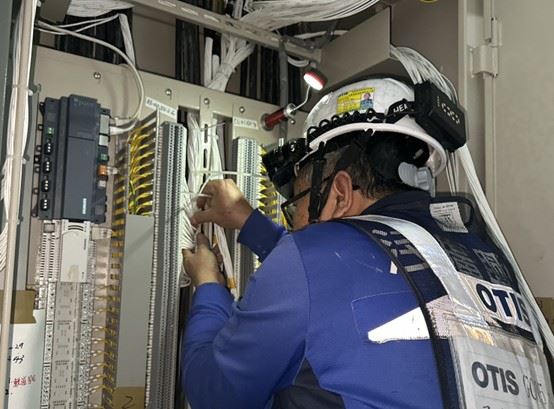

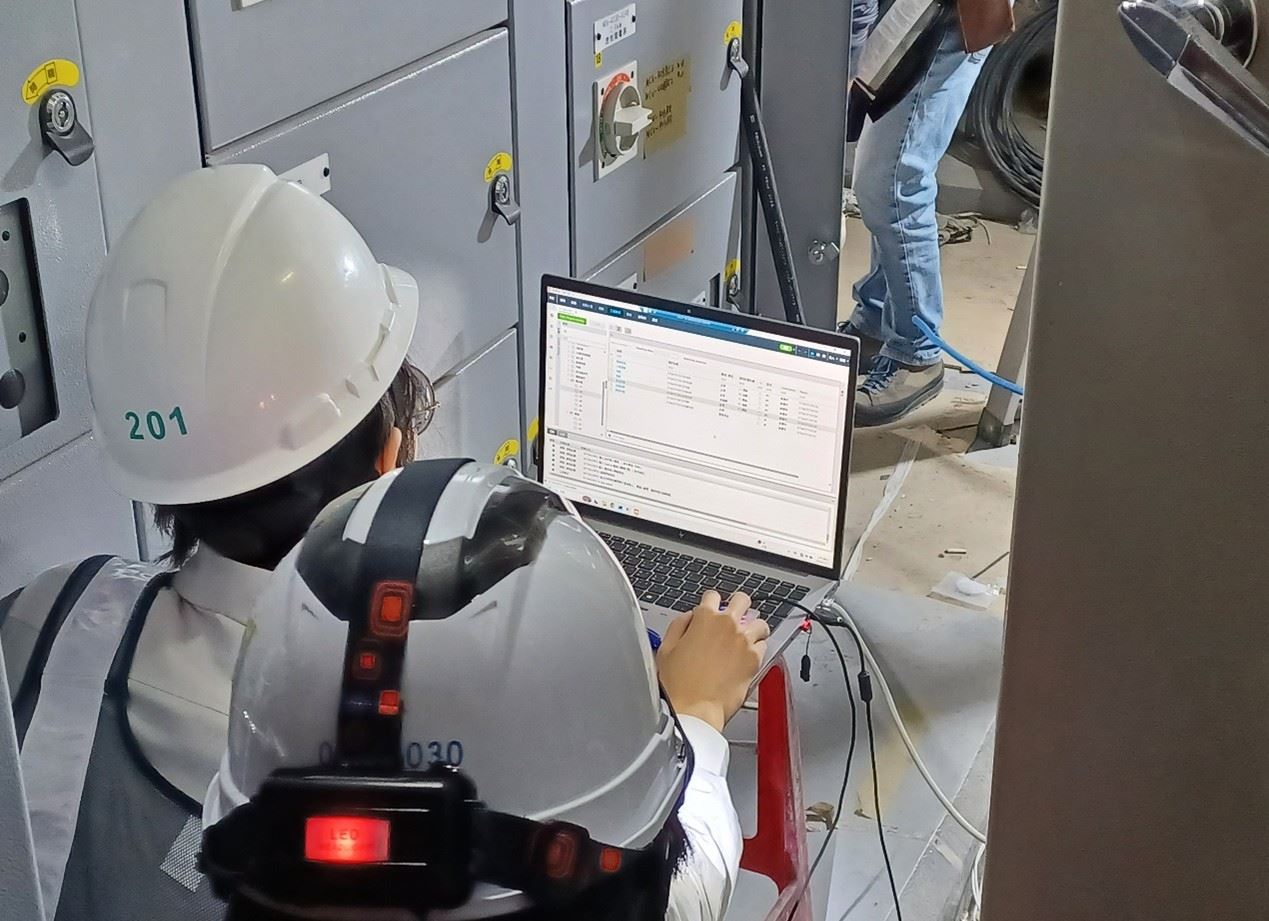

 (1) 各子系統設計作業。

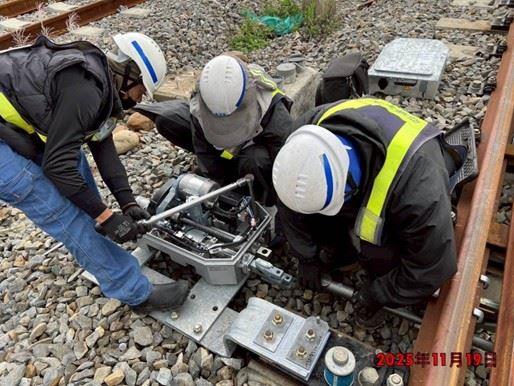

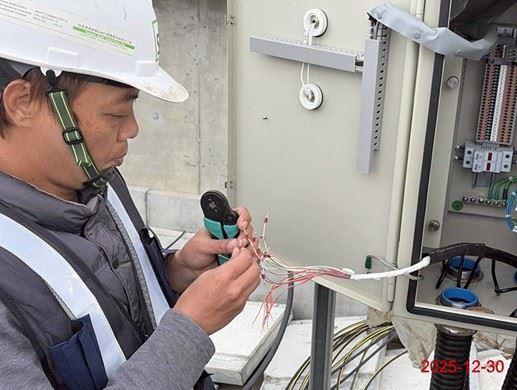

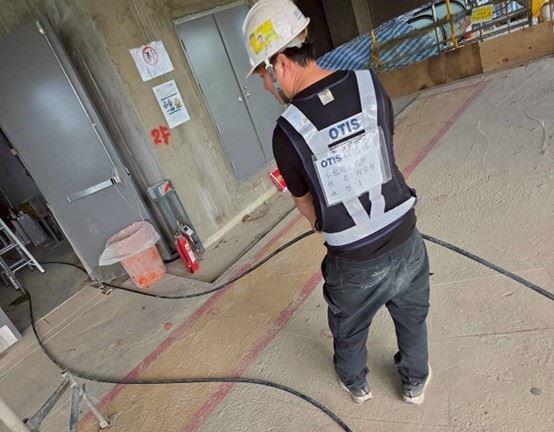

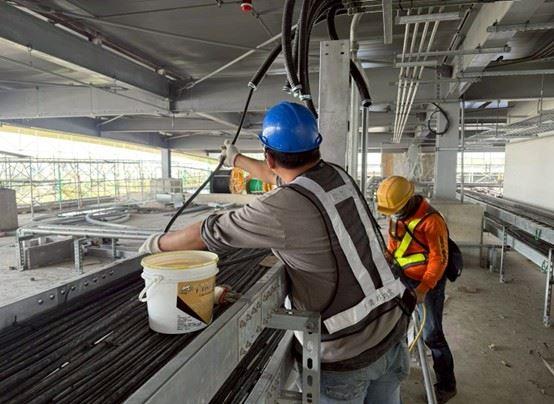

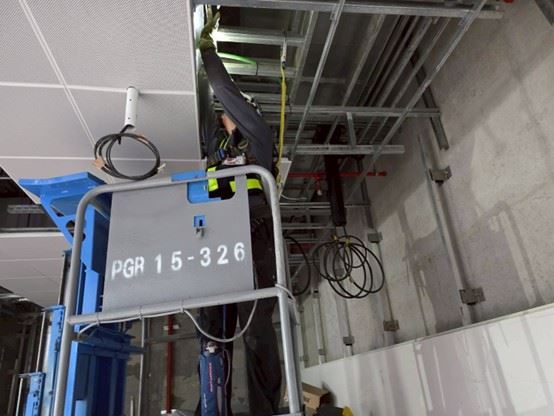

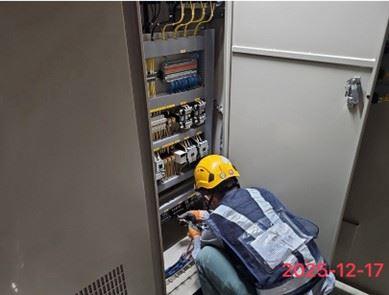

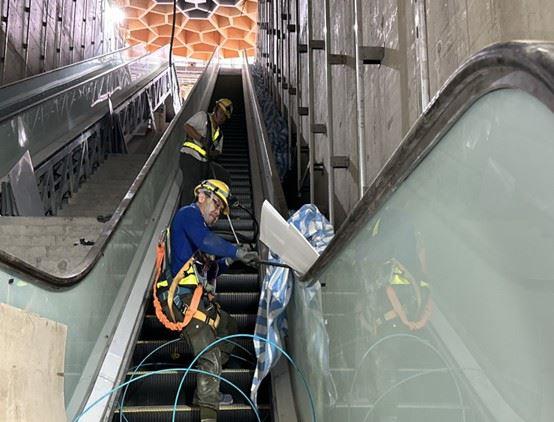

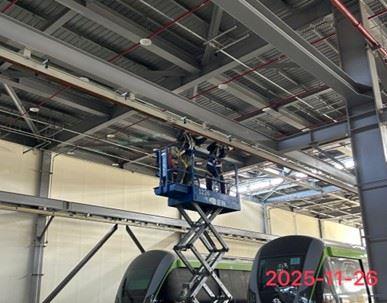

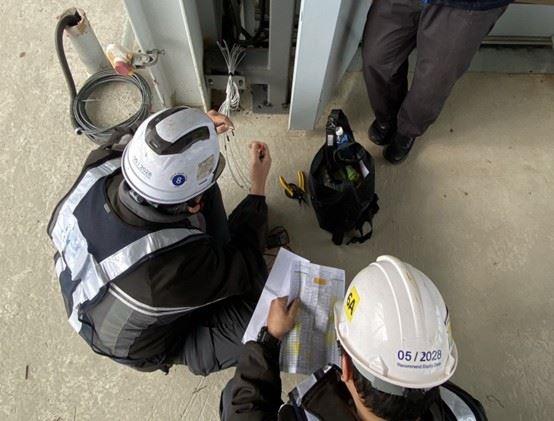

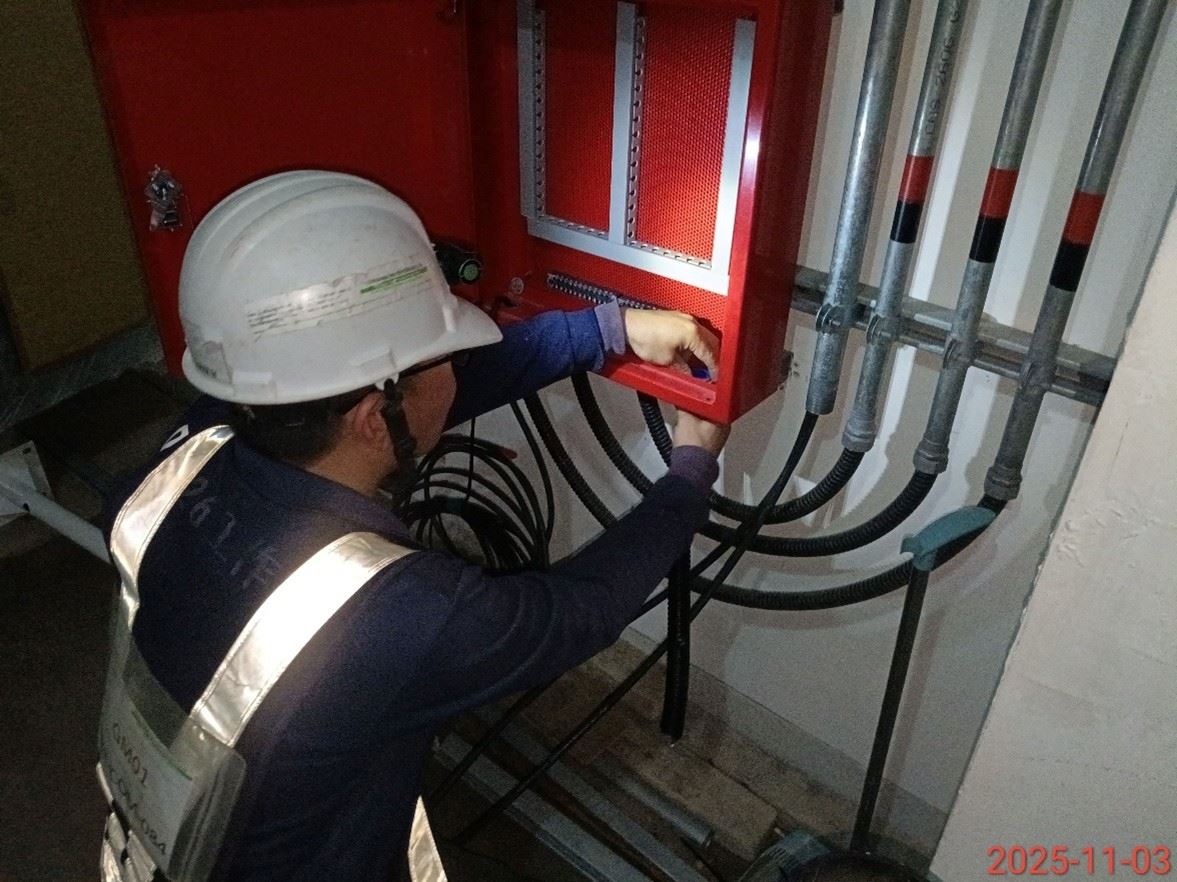

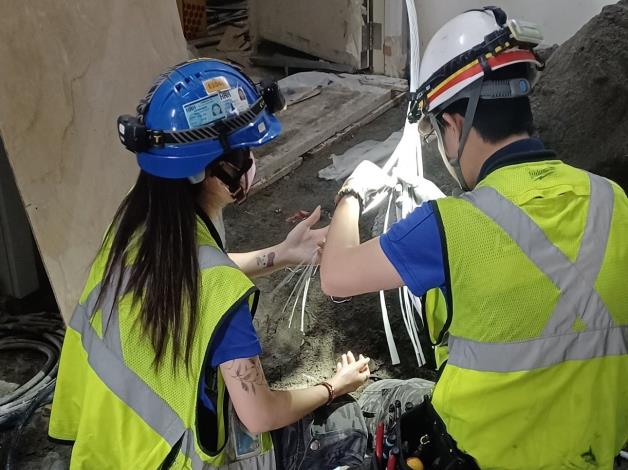

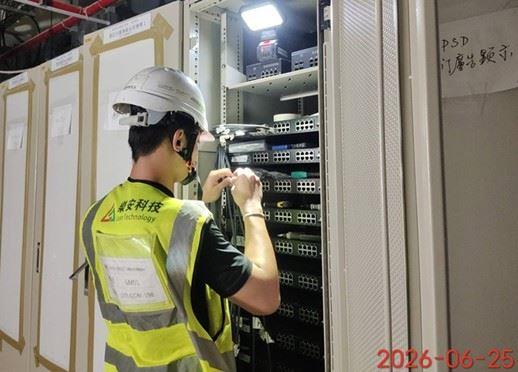

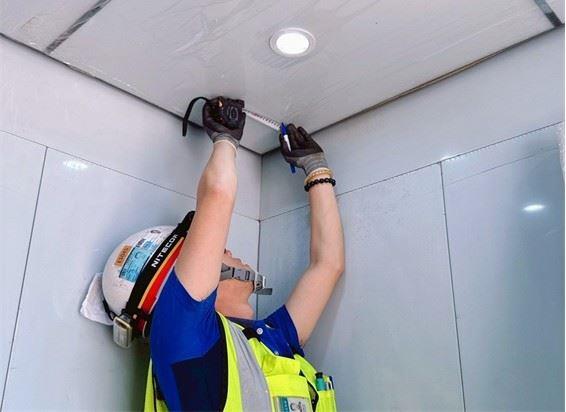

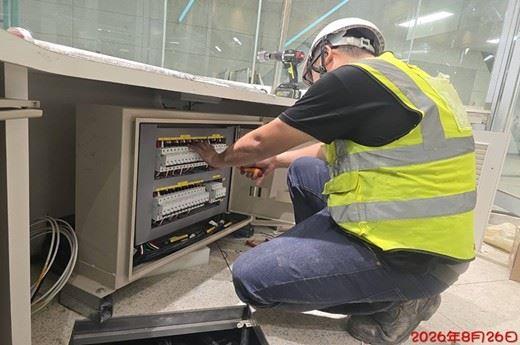

 (2) 北機廠、G11(藝文特區)站至G15b(坑口)站通訊系統、監控及資料擷取系統、供電系統、機廠維修設備及特種車輛、行車監控系統及月臺門系統設備安裝及測試。

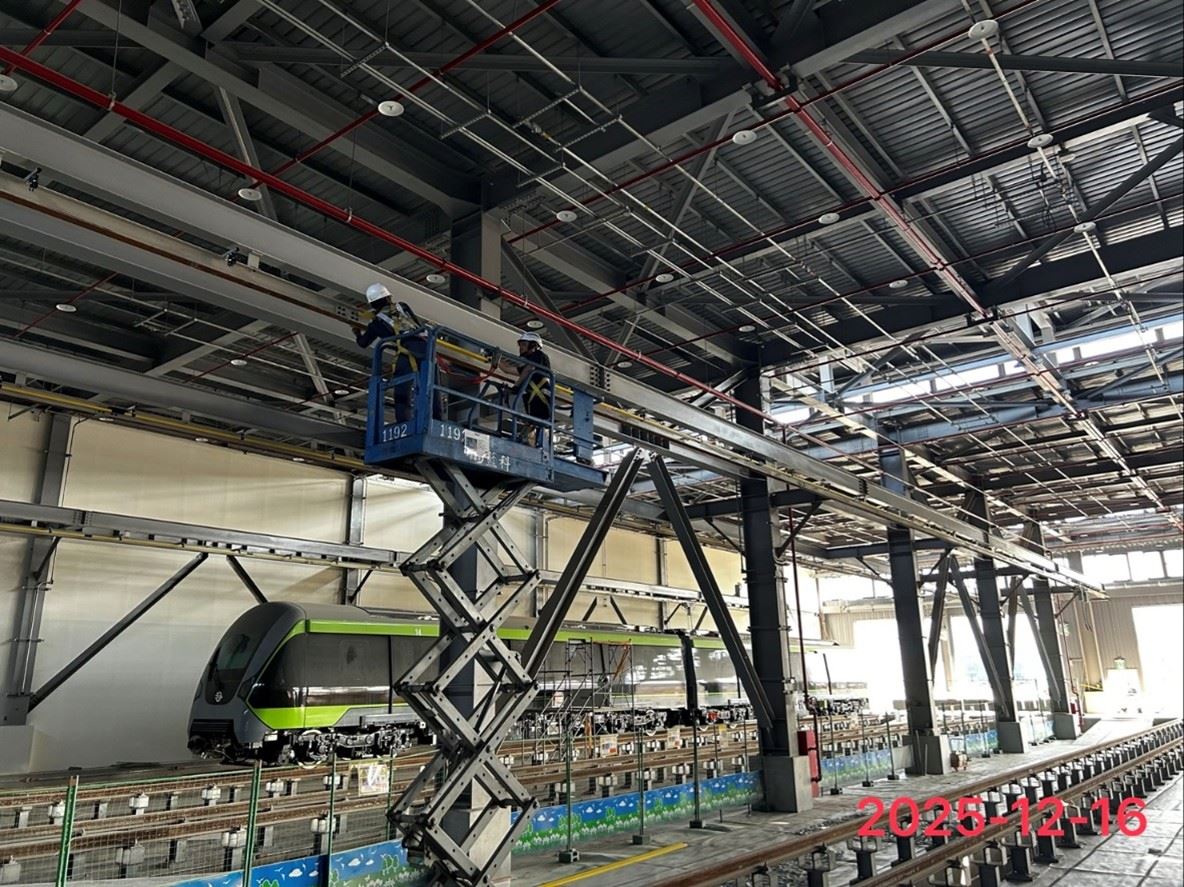

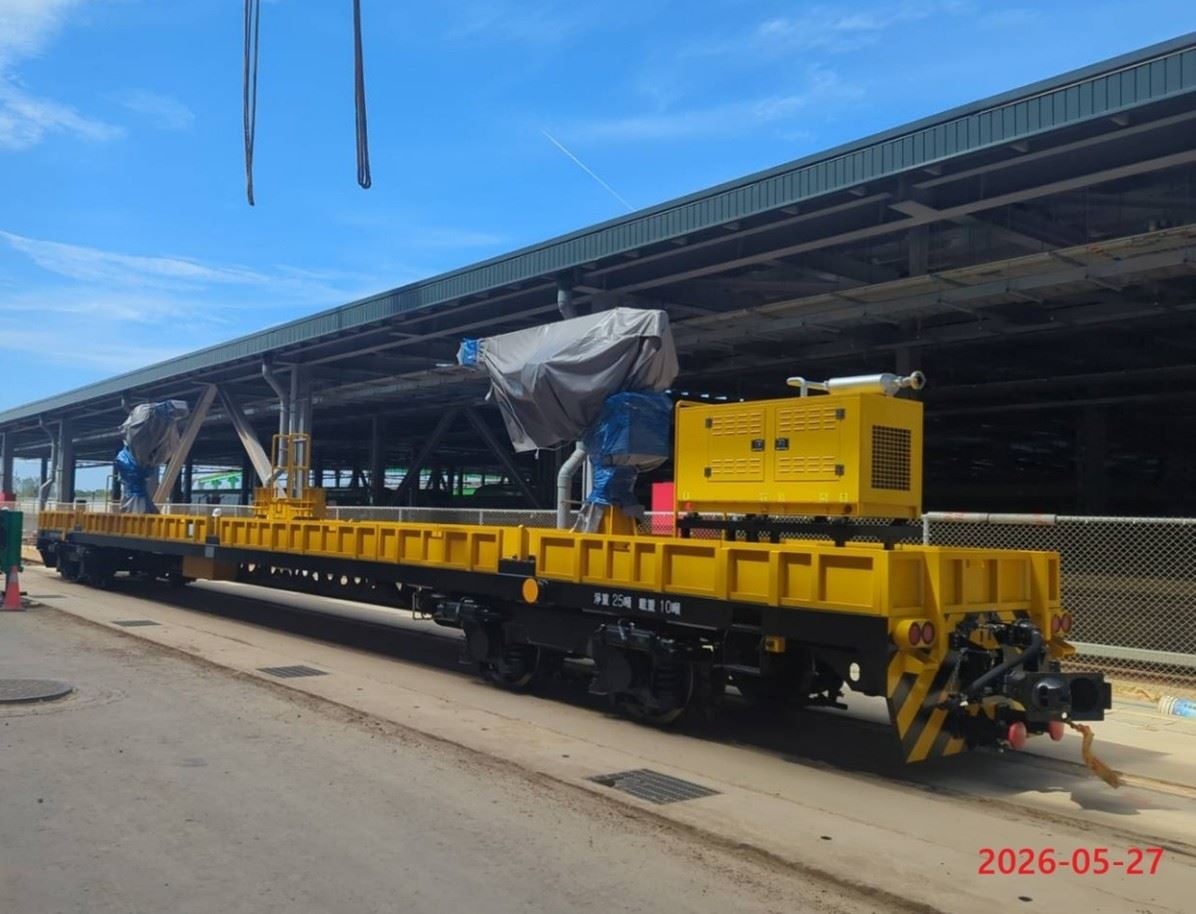

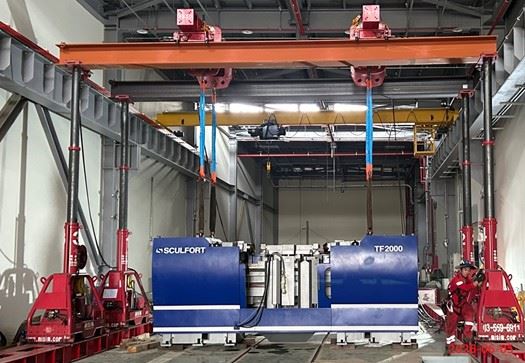

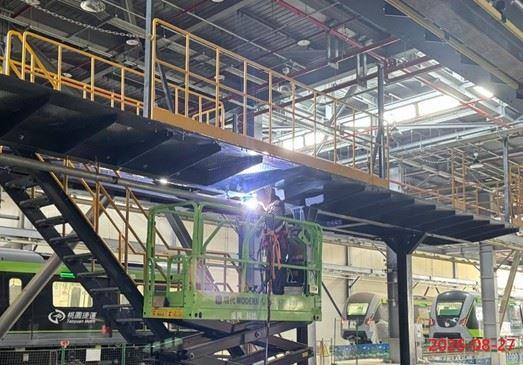

 (3) 捷運綠線列車製造及陸續運抵北機廠進行測試。

二、  軌道工程:

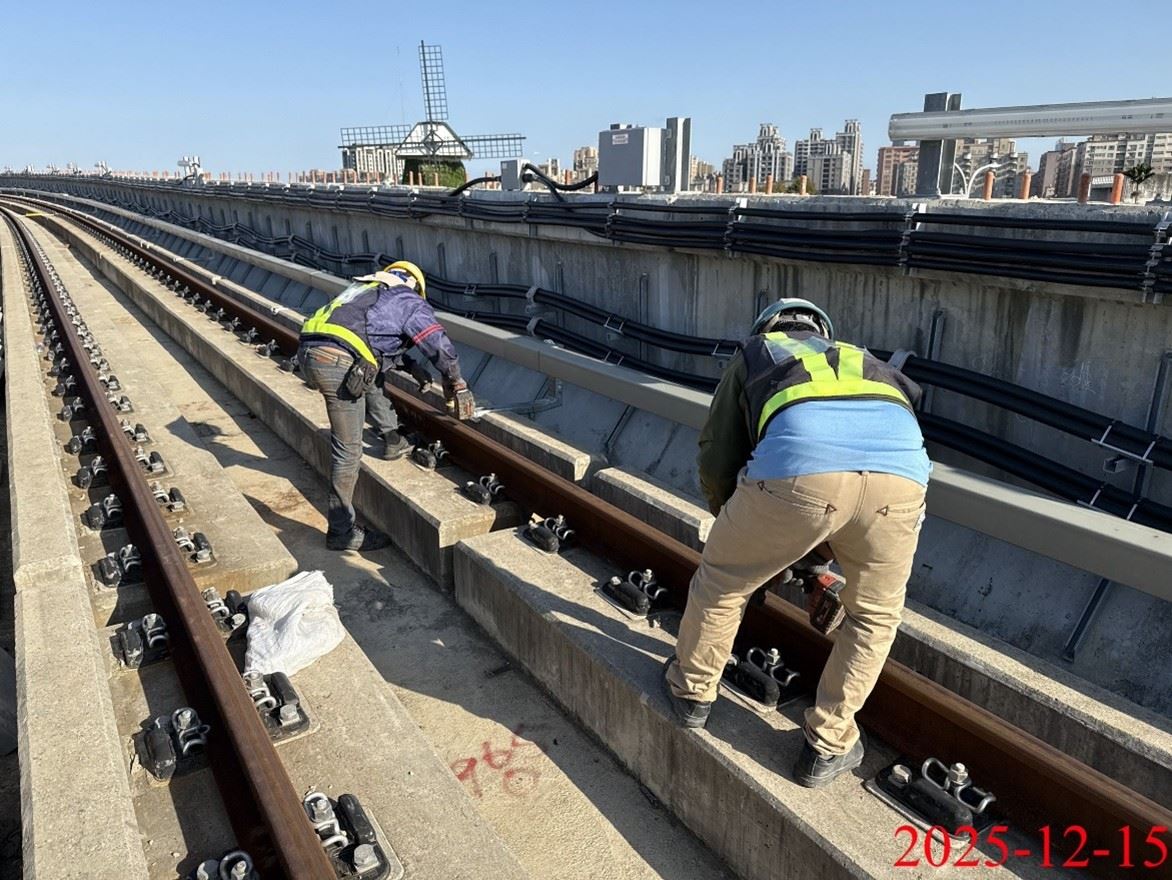

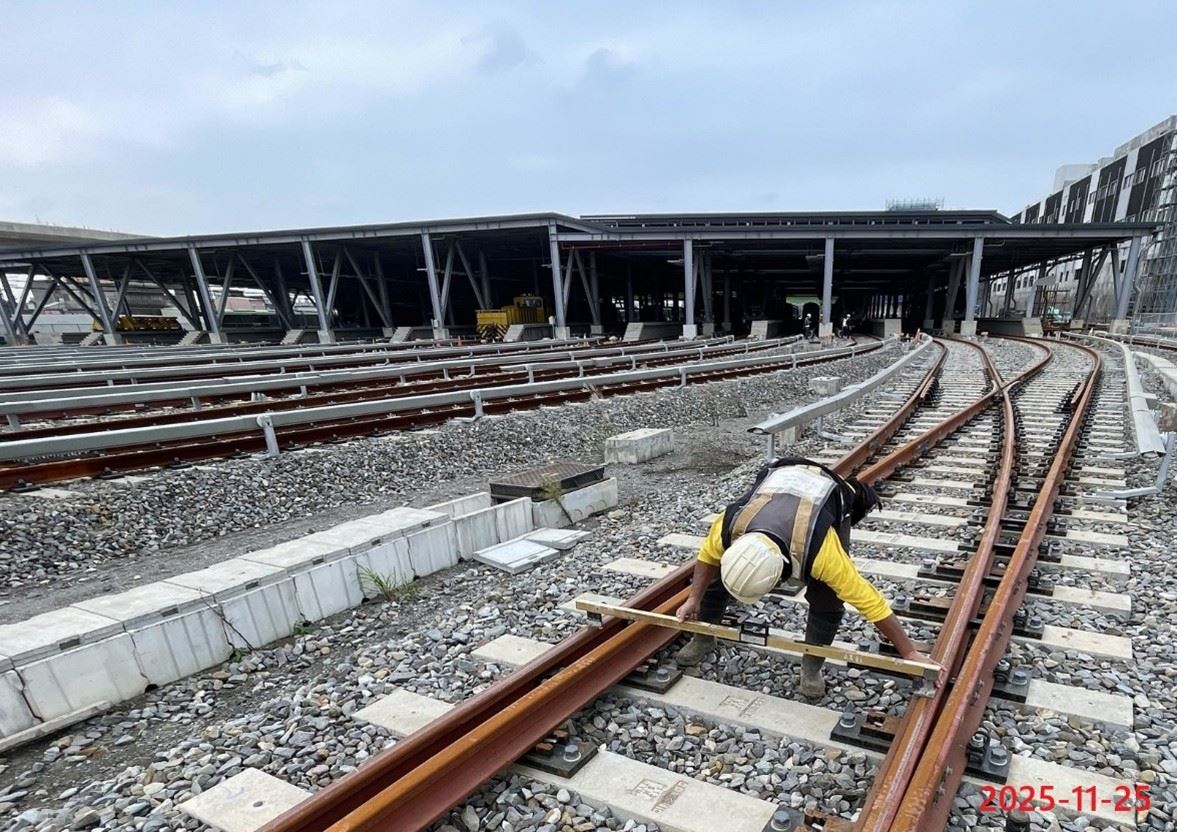

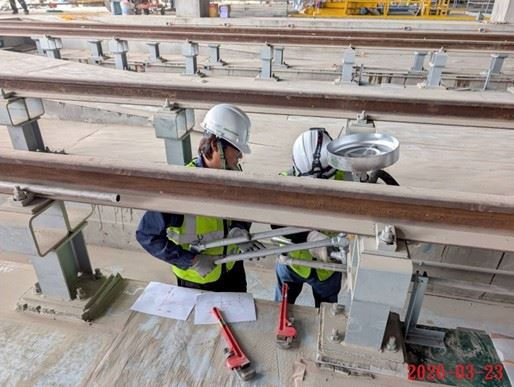

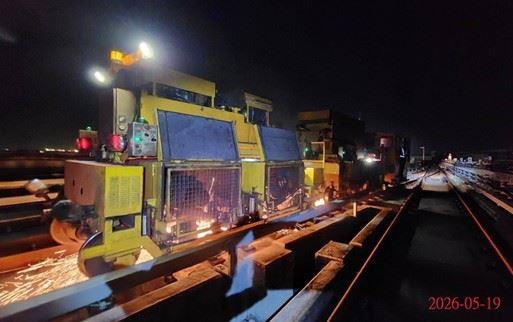

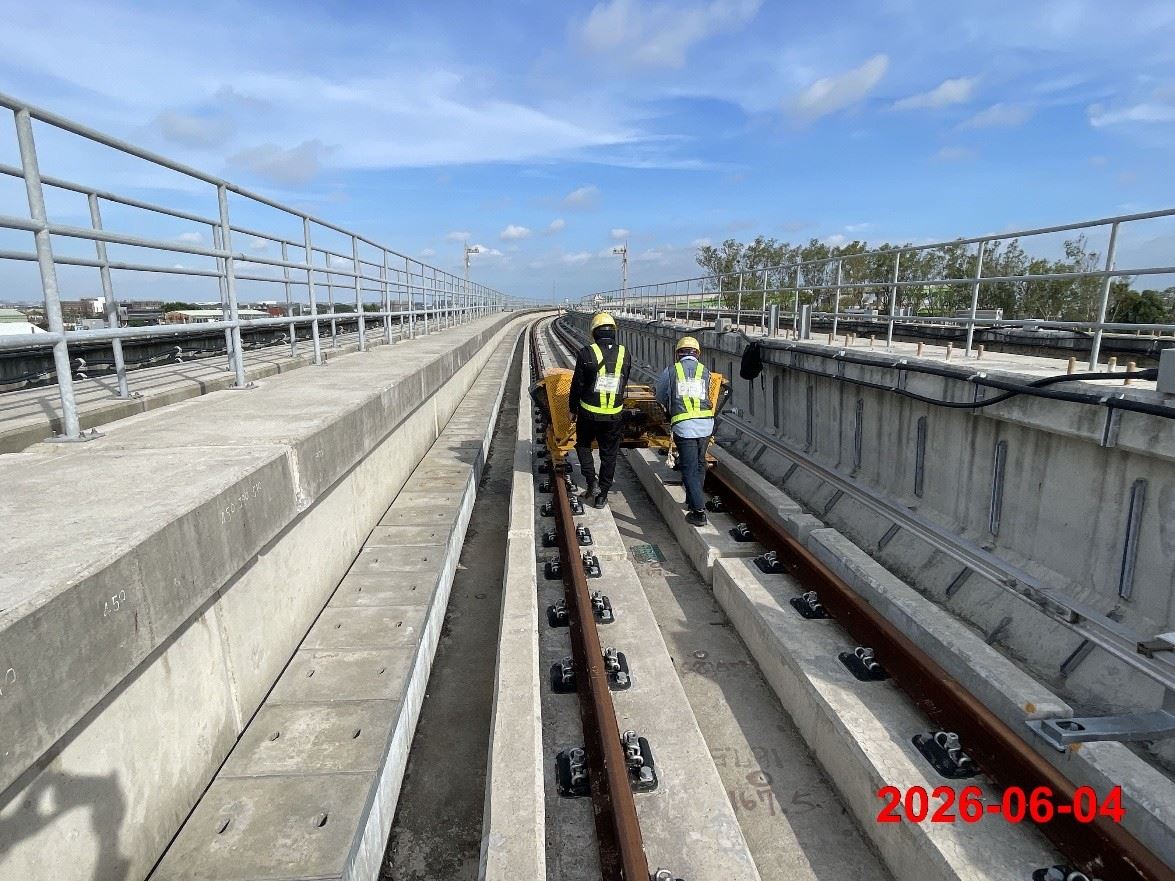

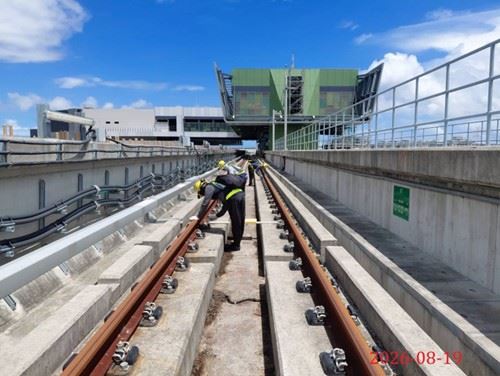

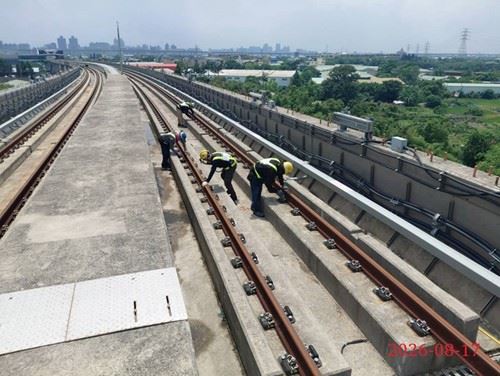

 (1) G01(建德豐興)~G02(仁德公園)站間基座式道床施工。

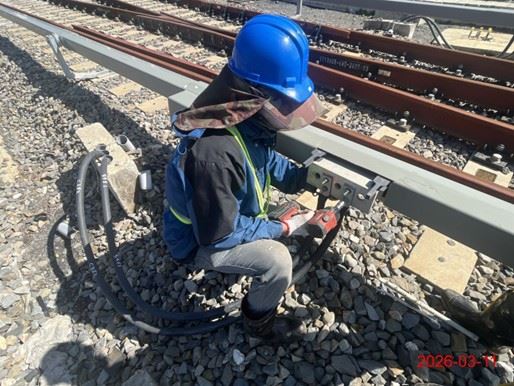

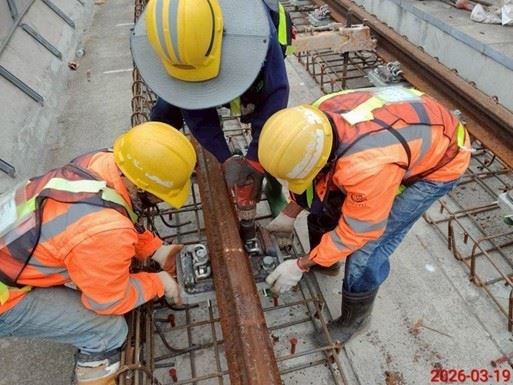

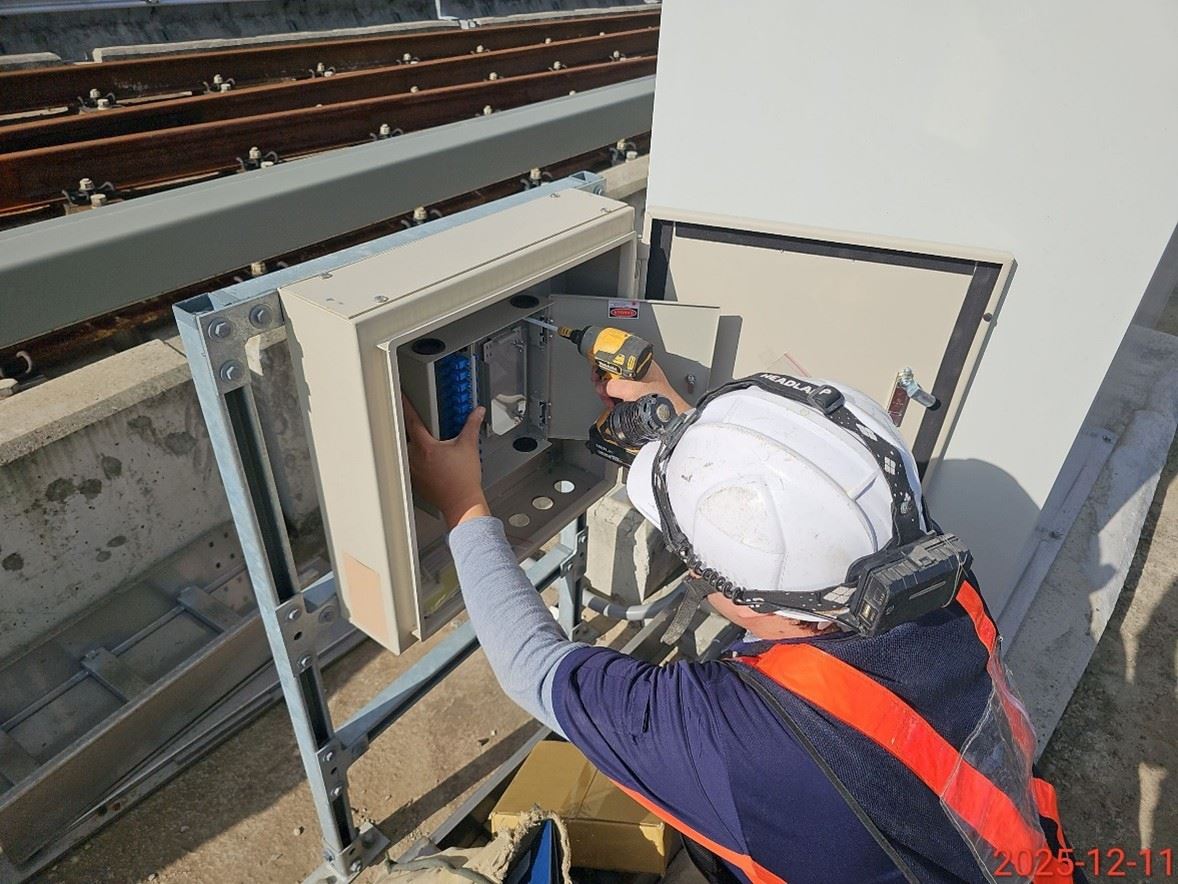

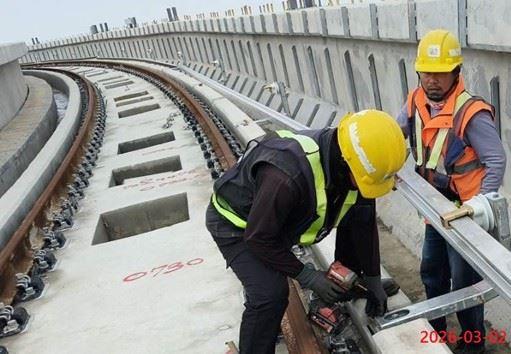

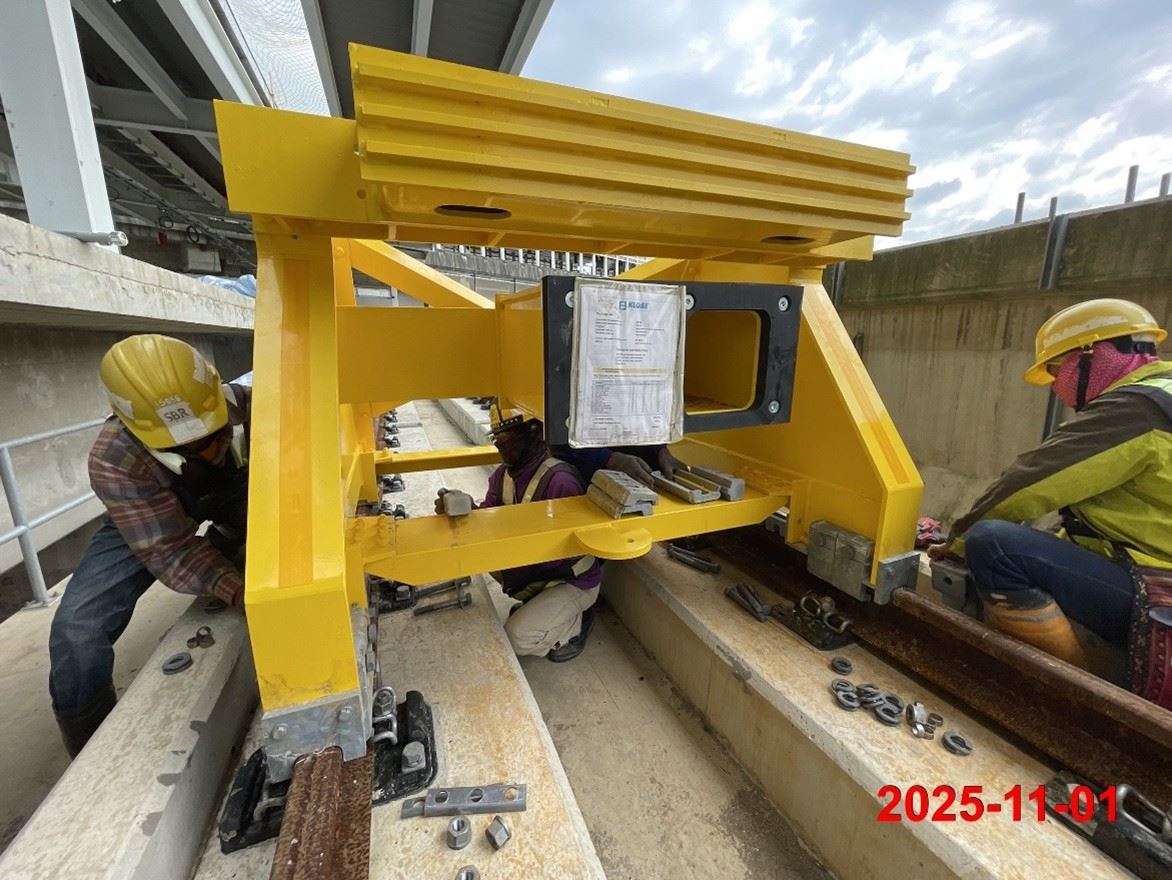

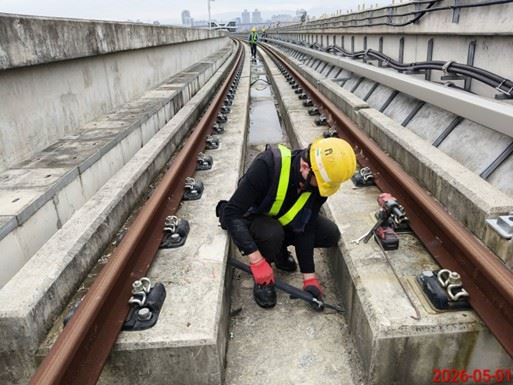

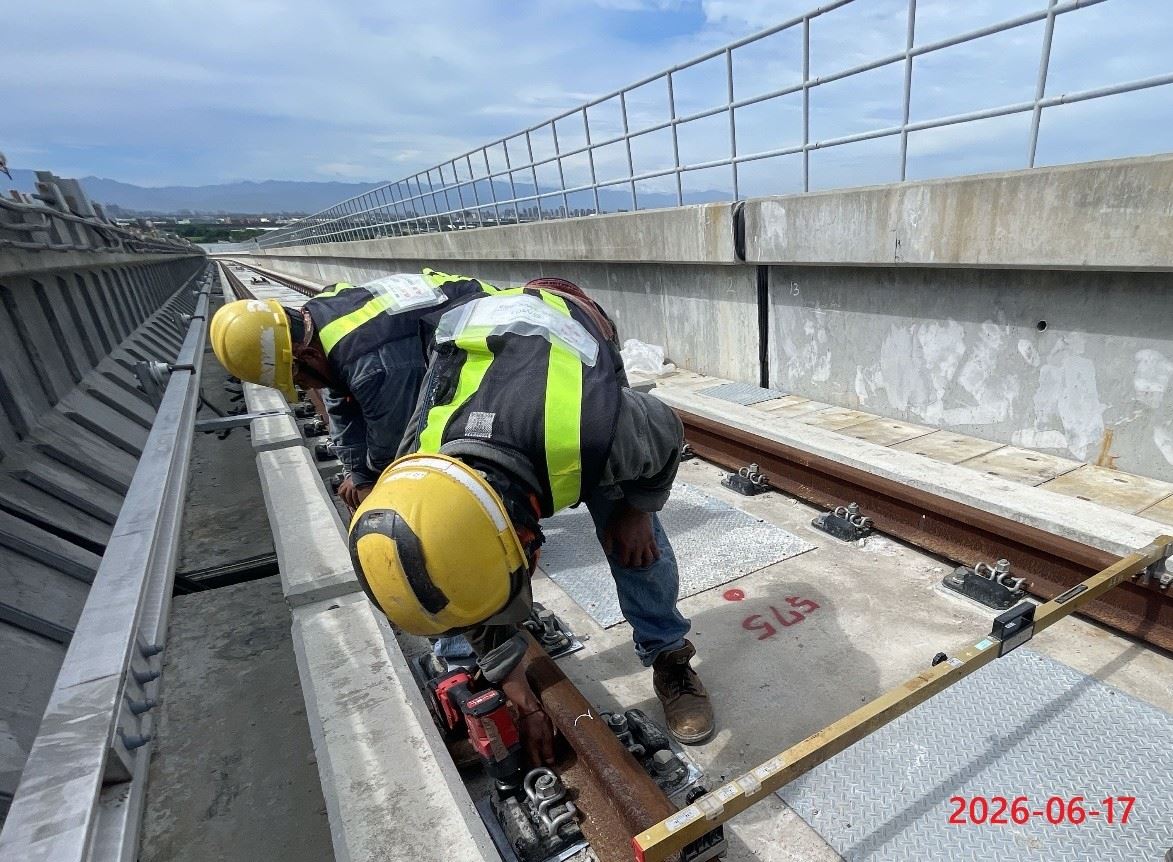

 (2) G15(水尾)~G16站間導電軌施工。

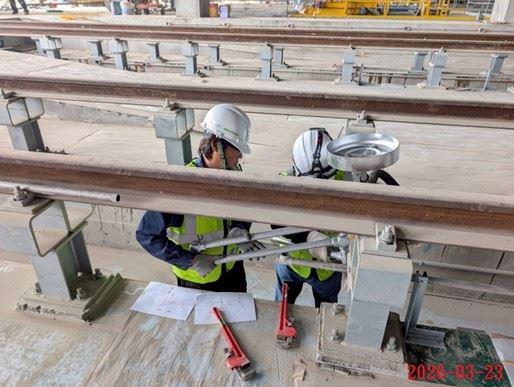

三、  北機廠土建工程:北主變電站、管理中心、主維修廠、駐車廠、土木軌道廠、洗車廠、污水處理廠、特殊物品倉庫、廢棄物處理區、備品倉庫及體育場、警備隊辦公室、警衛室1、警衛室2結構裝修作業。

GM01標截至115年10月26日進度為58.681%。
