計畫辦理情形
(一) 可行性研究:108年11月13日行政院核定。
(二) 環境影響說明書:112年11月2日環境部備查。
(三) 綜合規劃報告書:114年8月1日行政院核定。
(四) 工程經費審議:115年5月26日行政院公共工程委員會同意。

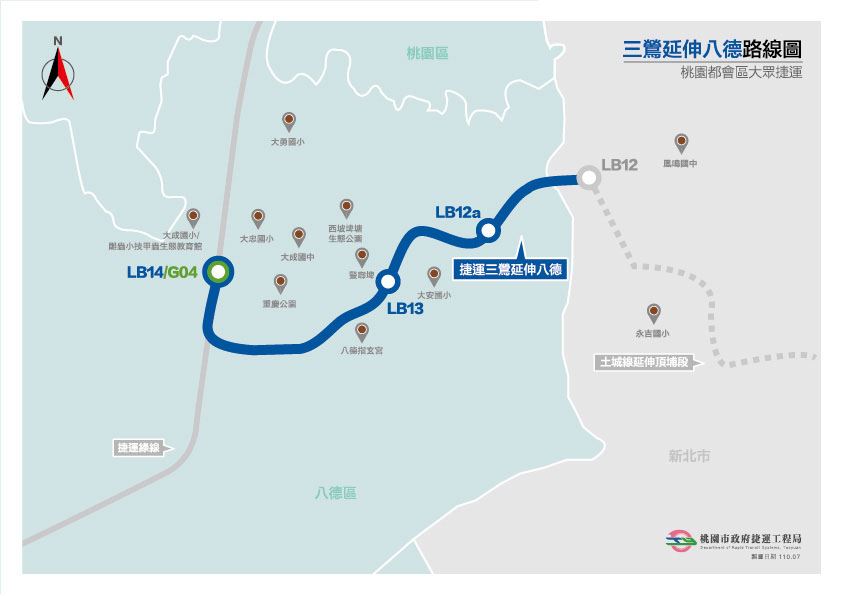

(五) 捷運三鶯線延伸桃園八德段(LB12站尾軌至出土段(不含))委託細部設計技術服務案:115年6月26日決標。
(六) 捷運三鶯線延伸桃園八德段機電系統統包工程:115年8月19日第1次開標流標,115年9月1日第2次開標,訂於115年9月21日評選。
(七) 捷運三鶯線延伸桃園八德段工程監造顧問委託技術服務案:115年8月18日開標,於115年9月2日評選,續辦決標作業。
(八) 捷運三鶯線延伸桃園八德段(LB14站至出土段(含))土建、設施機電及全線軌道統包工程:115年9月8日第1次開標流標,訂於115年9月15日第2次開標。
(九) 桃園捷運三鶯線延伸八德預估於123年8月通車。
